cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-07-01-20261

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 07/01/2026

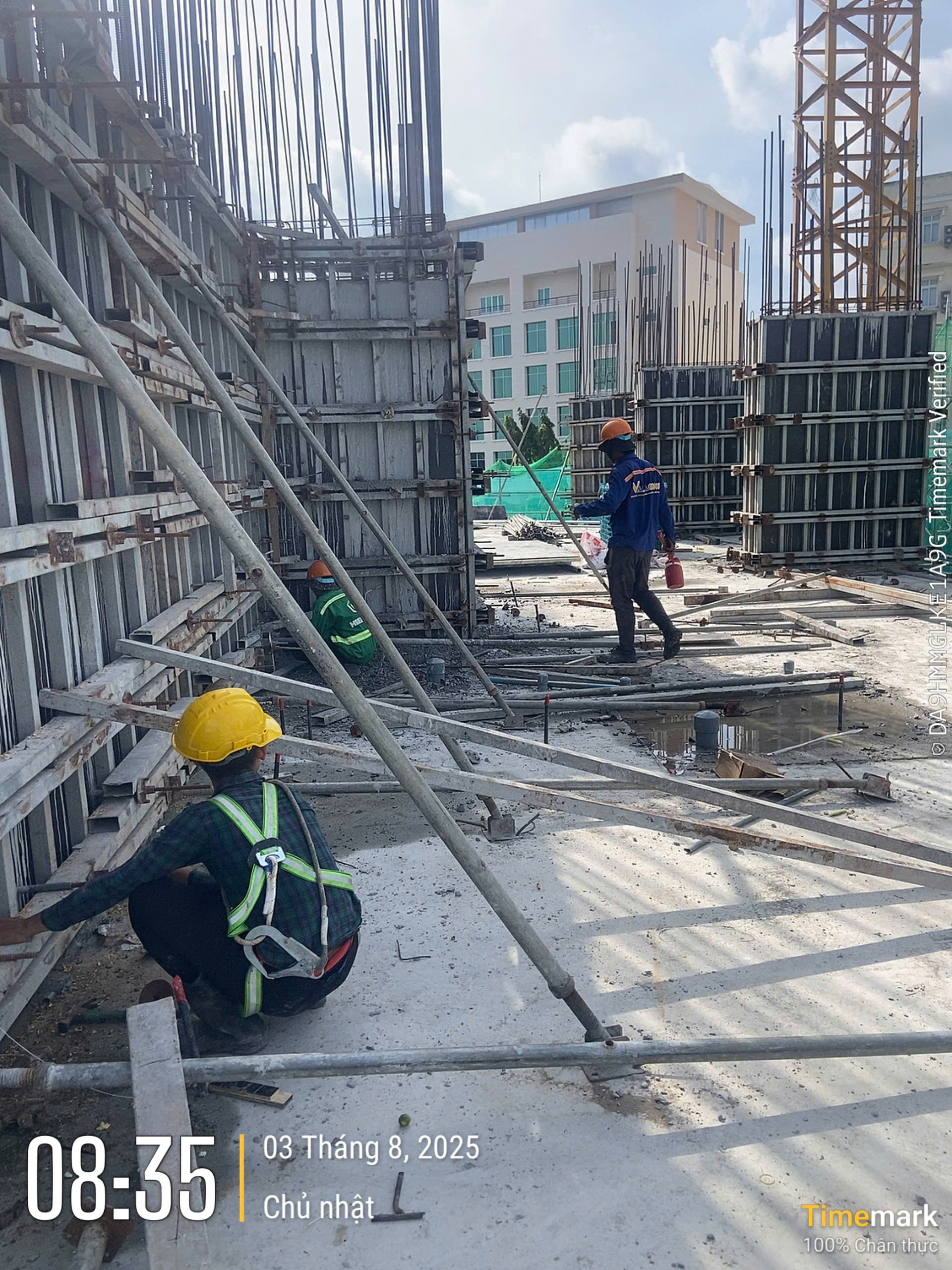

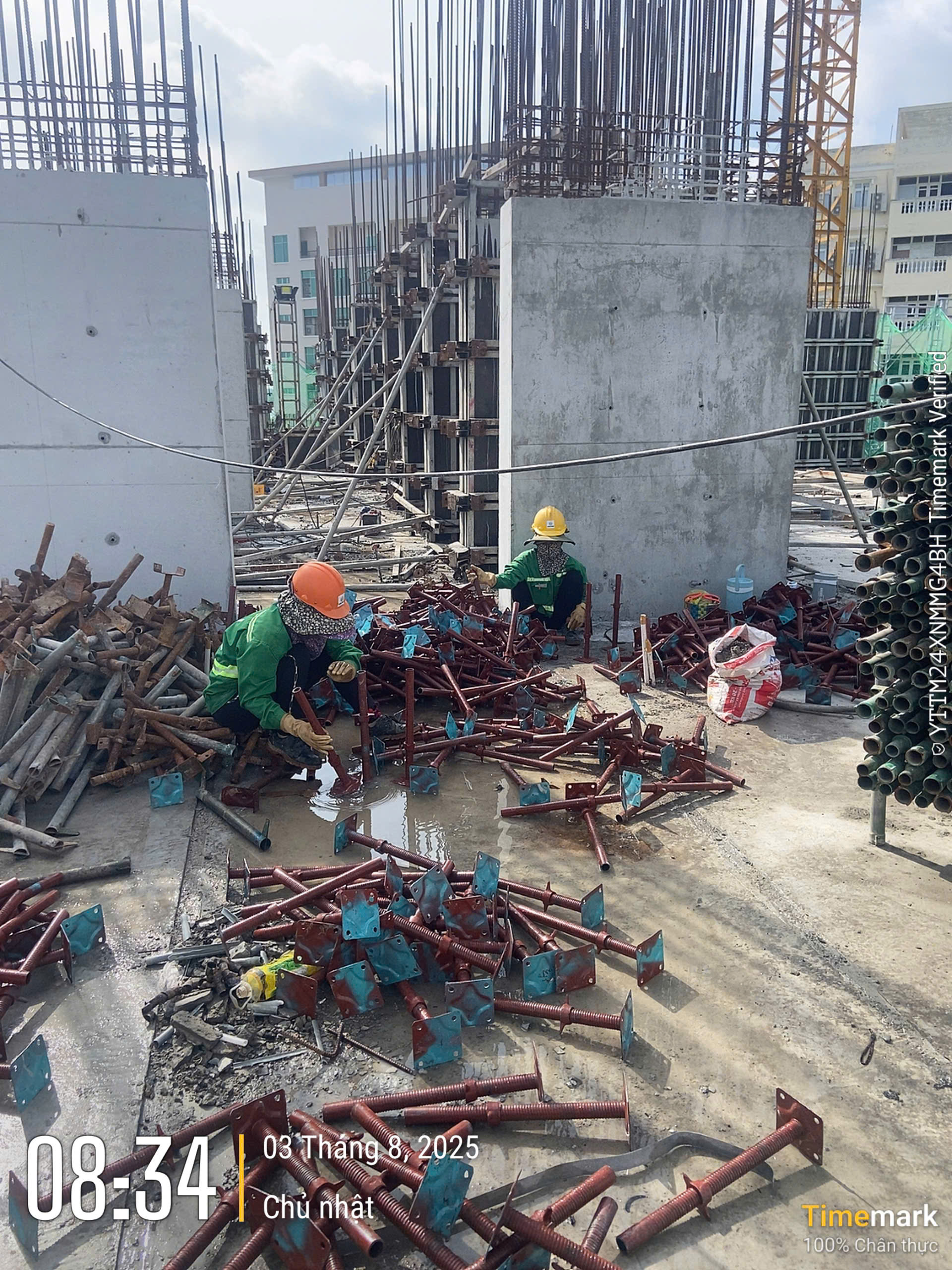

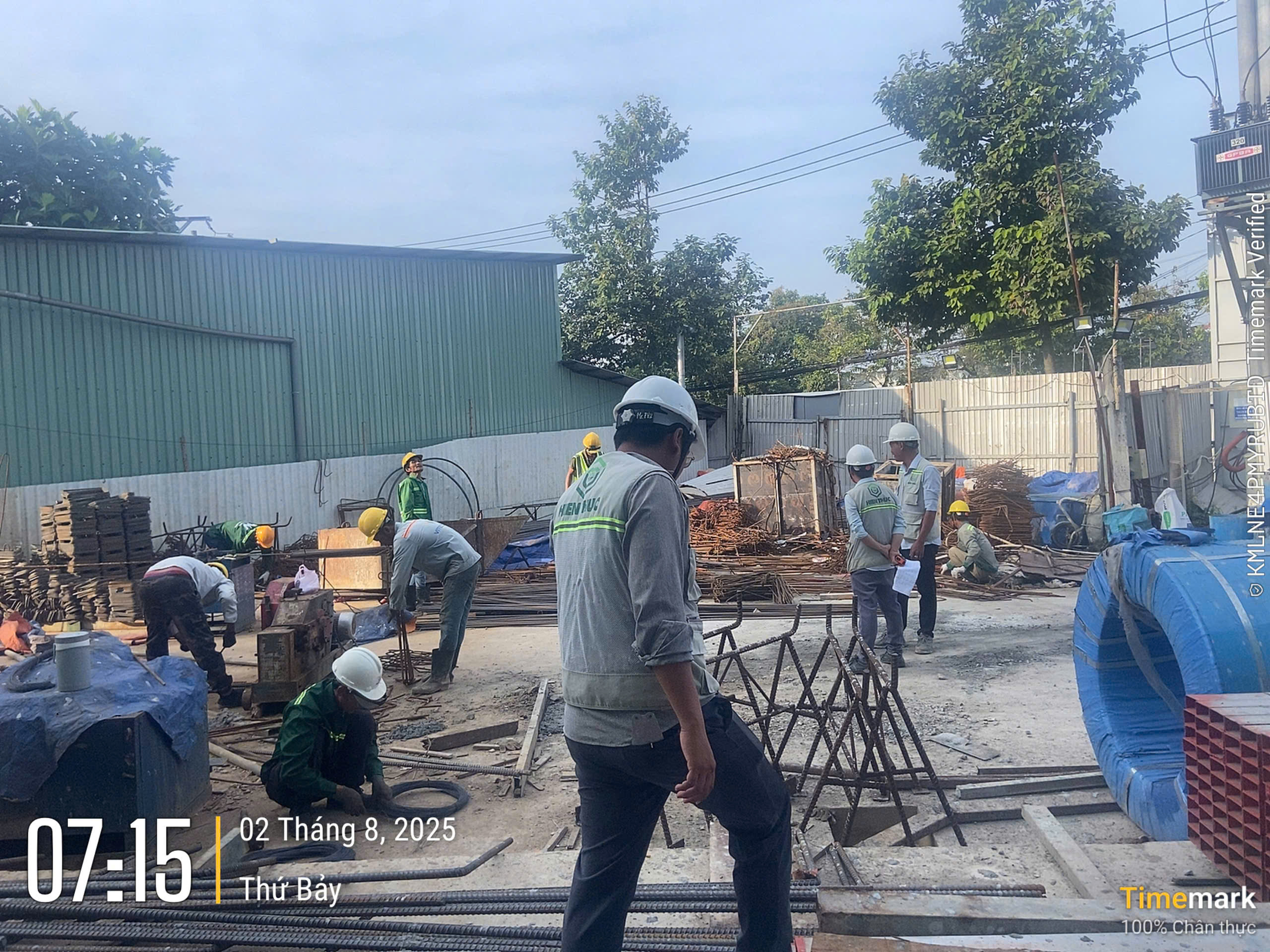

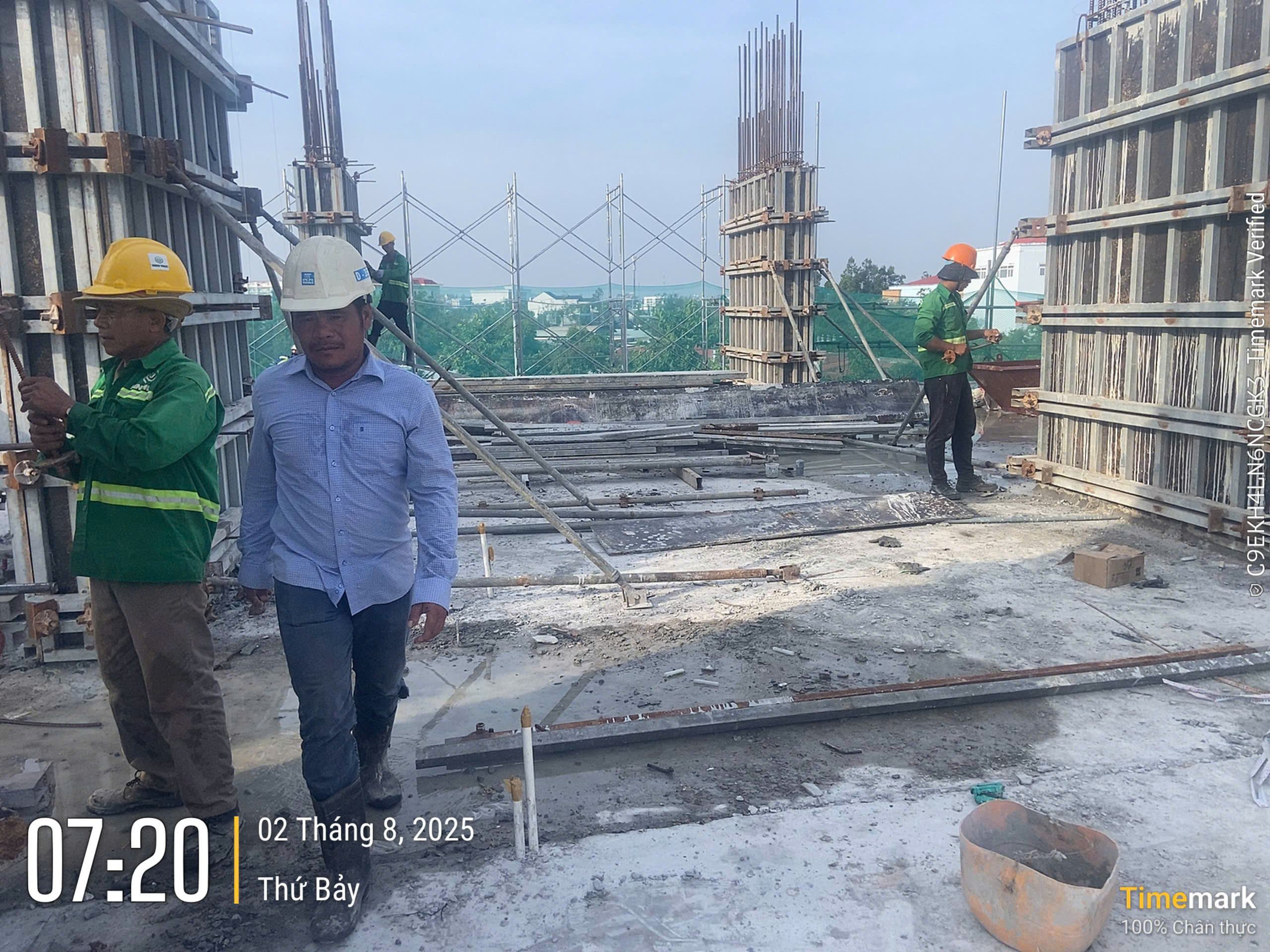

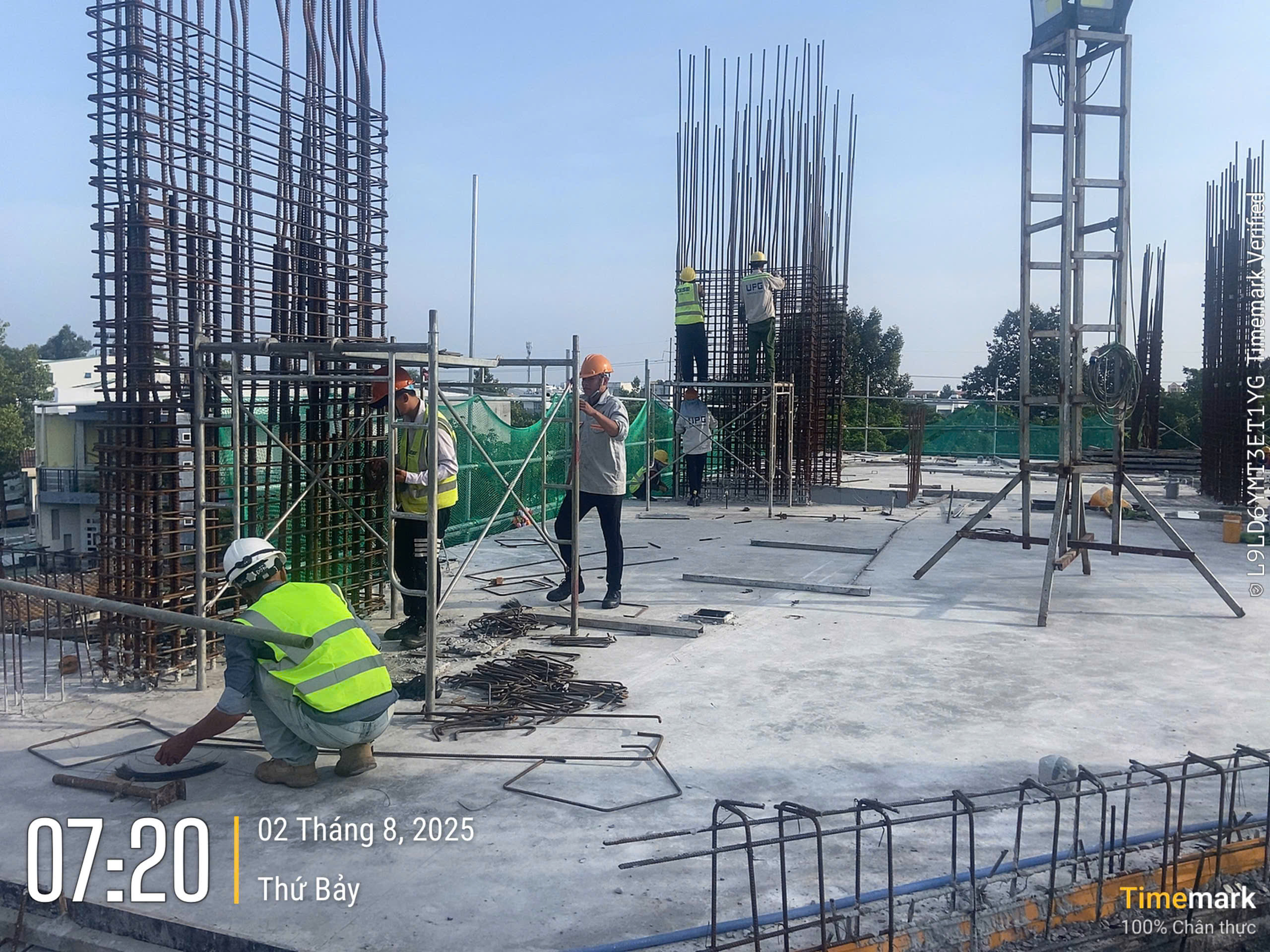

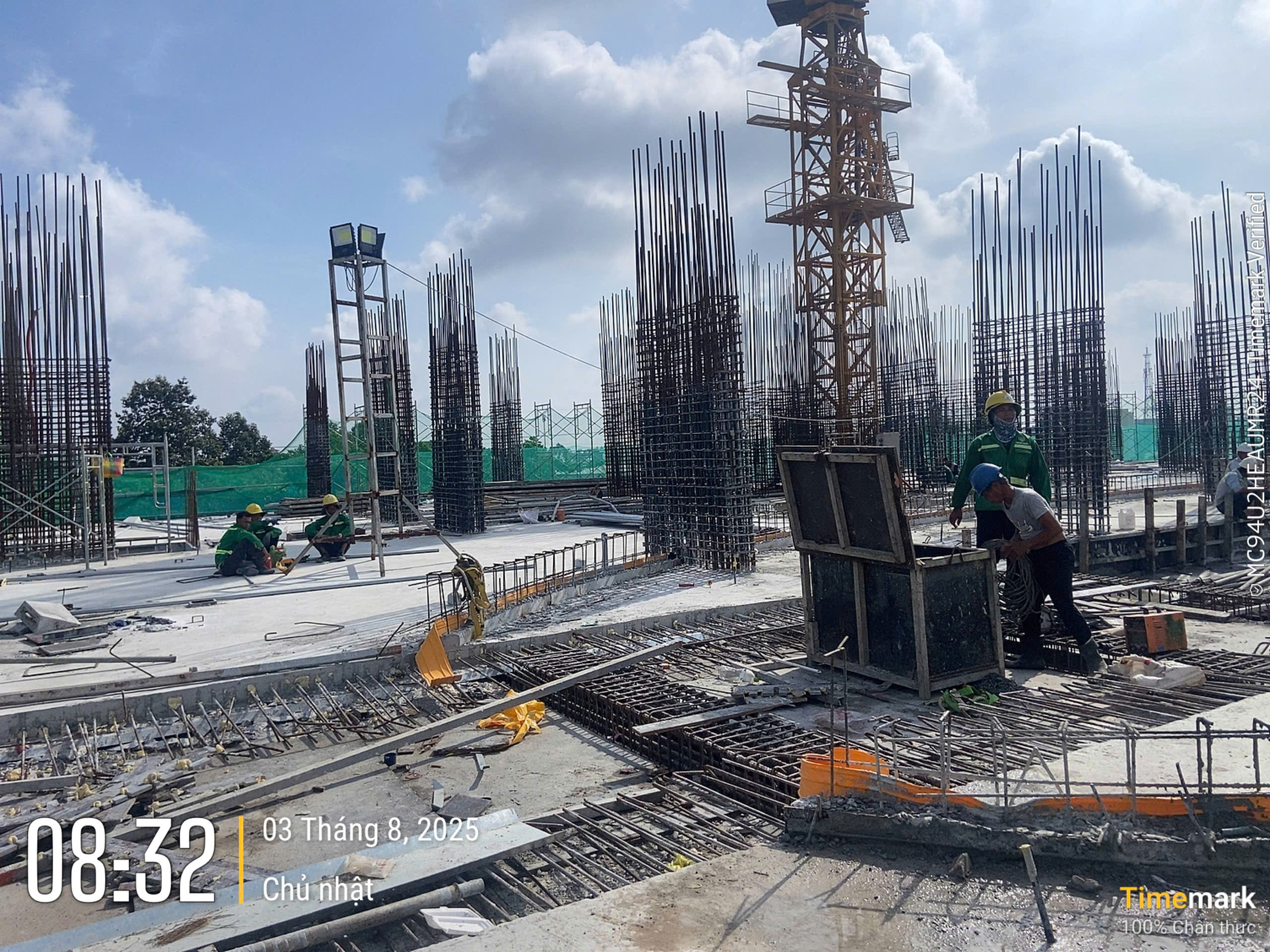

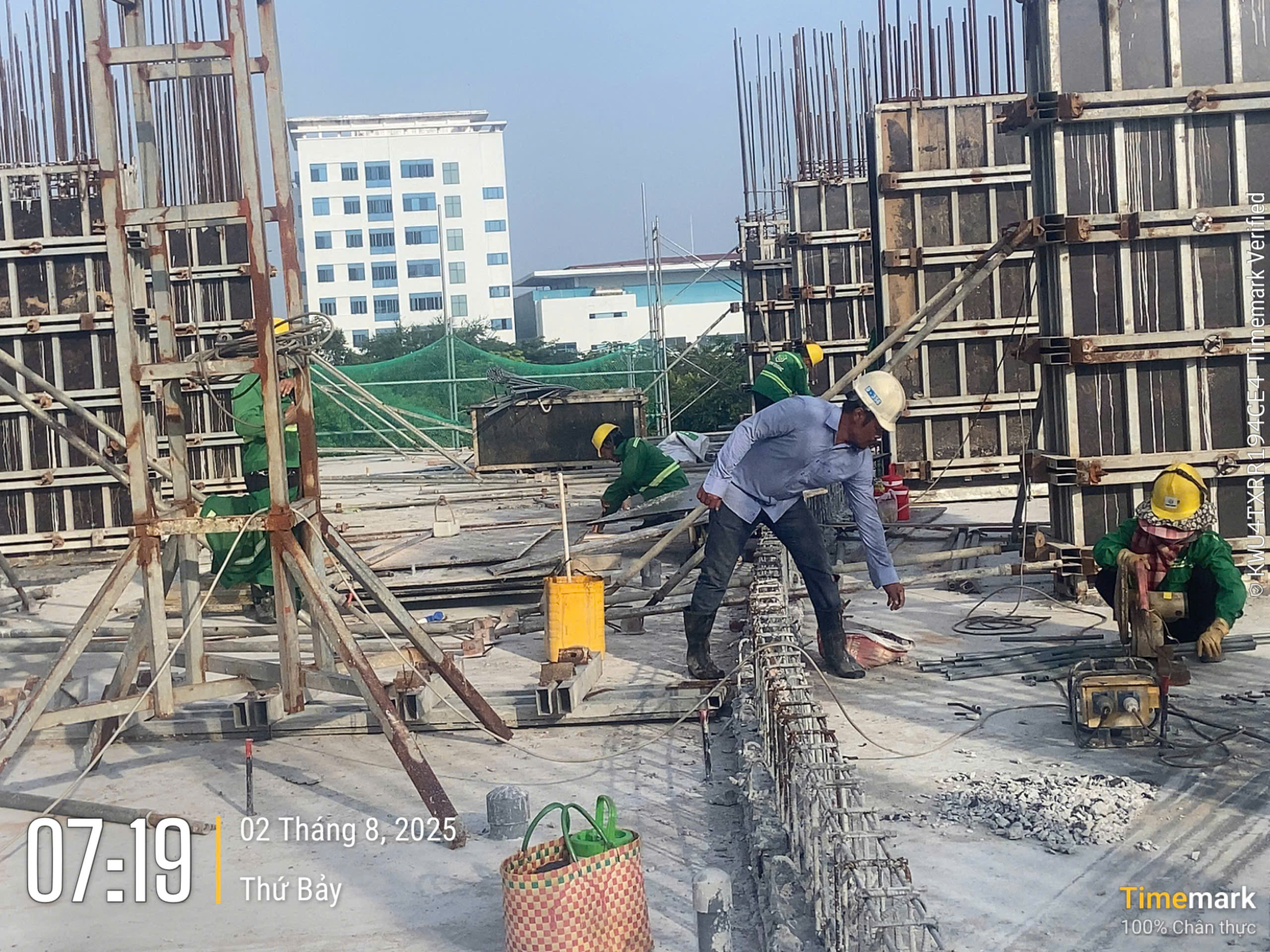

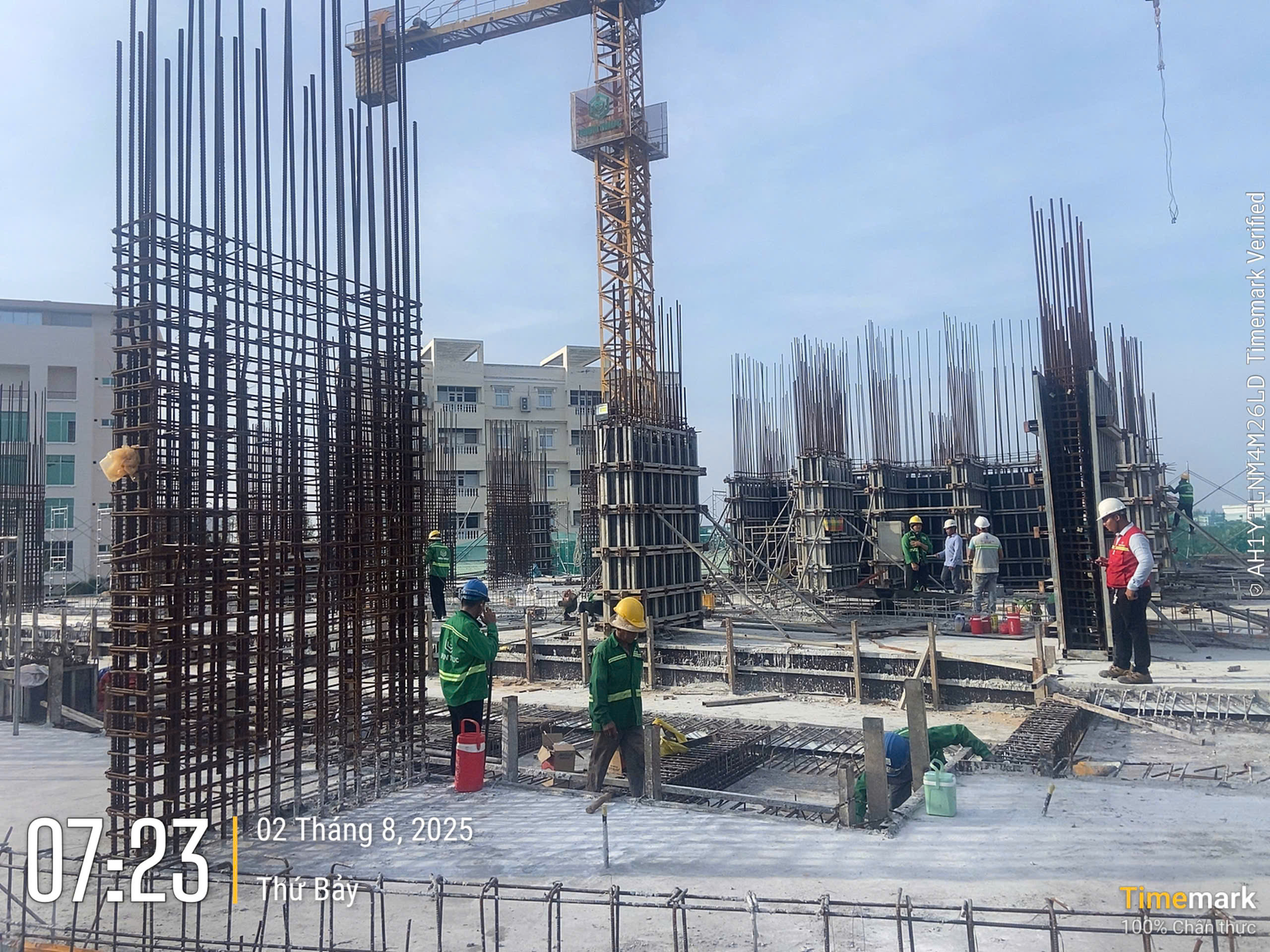

Dưới điều kiện thời tiết lý tưởng tại Cần Thơ, công trường Thiên Quân Marina Plaza ngày 07/01/2026 tiếp tục duy trì nhịp độ làm việc khẩn trương. Ban chỉ huy cùng đội ngũ công nhân đang tập trung tối đa nguồn lực để hoàn thành các hạng mục kết cấu quan trọng và đẩy mạnh công tác hạ tầng.

1. Tình hình nhân sự và thiết bị tại hiện trường

  • Thời tiết: Trời nắng ráo cả buổi sáng và buổi chiều, tạo điều kiện thuận lợi tuyệt đối cho các công tác đổ bê tông và xây tô.

  • Nhân lực: Tổng số 204 nhân sự đang túc trực, bao gồm 12 người thuộc Ban chỉ huy (BCH) và 192 công nhân thi công trực tiếp.

  • Thiết bị: Duy trì vận hành 06 máy cắt, uốn thép và 02 máy duỗi thép để đảm bảo tiến độ gia công kết cấu.

2. Các hạng mục triển khai trong ngày

  • Kết cấu tầng cao (Tầng 19):

    • Lắp dựng ván khuôn cột vách và dầm sàn tầng 19.

    • Gia công và lắp đặt cốt thép cột vách, dầm sàn tầng 19.

    • Triển khai gia công, lắp đặt cáp dự ứng lực tầng 19.

  • Xây dựng hoàn thiện: Tiếp tục xây tường, lanh tô và bổ trụ tại các tầng 2, 3A, 3B, 5 và 6.

  • Hệ thống MEP: Lắp đặt hệ thống thoát nước trục kỹ thuật tại các tầng từ 2 – 7.

  • Khối đế và hạ tầng: Thực hiện lấp đất nền hạ tầng B1, đào đất giằng móng và đổ bê tông lót khu vực 5 tầng.

3. Kế hoạch tăng ca buổi tối

  • Duy trì công tác lắp dựng ván khuôn và cốt thép cột vách, dầm sàn tầng 19.

  • Trọng tâm: Thực hiện đổ bê tông dầm sàn tầng 20 tháp 2 (đơn vị cung cấp: 620 Châu Thới).

4. Kế hoạch công việc ngày mai (08.01.2026)

  • Phần thân:

    • Lắp dựng ván khuôn và cốt thép cột vách tầng 19, dầm sàn tầng 20.

    • Gia công và lắp đặt cáp tầng 20.

  • Hoàn thiện & MEP:

    • Mở rộng diện thi công xây tường, lanh tô và bổ trụ từ tầng 2 đến tầng 9.

    • Tiếp tục lắp đặt hệ thống thoát nước các tầng từ 2 – 7.

  • Hạ tầng: Gia công, lắp dựng thép giằng móng và thép sàn hầm B1 khu vực khối nhà 5 tầng.

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-06-01-20263

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 06/01/2026

Tiến độ thi công tại công trường Thiên Quân Marina Plaza trong ngày 06/01/2026 tiếp tục duy trì nhịp độ khẩn trương. Với điều kiện thời tiết ủng hộ, các hạng mục từ kết cấu tầng cao đến hạ tầng khối đế đều đạt được những cột mốc quan trọng theo đúng kế hoạch đề ra.

1. Tình hình nhân sự và thiết bị tại hiện trường

  • Thời tiết: Trời nắng ráo cả buổi sáng và buổi chiều, rất thuận lợi cho các công tác đổ bê tông và thi công ngoài trời.

  • Nhân lực: Huy động tổng cộng 206 nhân sự, bao gồm 12 người thuộc Ban chỉ huy (BCH) và 194 nhân công trực tiếp thi công.

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục tại hiện trường.

2. Các hạng mục triển khai trong ngày

  • Kết cấu tầng cao (Tầng 19):

    • Lắp dựng ván khuôn cột vách và dầm sàn tầng 19.

    • Gia công và lắp đặt cốt thép cột vách, dầm sàn tầng 19.

    • Gia công, lắp đặt hệ thống cáp tầng 19.

  • Xây dựng hoàn thiện: Tiếp tục xây tường, lanh tô và bổ trụ tại các tầng 2, 3A, 3B, 5 và 6.

  • Hệ thống MEP: Lắp đặt hệ thống thoát nước trục kỹ thuật tại các tầng từ 2 – 7.

  • Khối đế và hạ tầng: Thực hiện lấp đất nền hạ tầng B1, đào đất giằng móng và tiến hành đổ bê tông lót khu vực 5 tầng.

3. Kế hoạch tăng ca buổi tối

  • Duy trì công tác lắp dựng ván khuôn và cốt thép cột vách, dầm sàn tầng 19.

  • Trọng tâm: Thực hiện đổ bê tông cột vách tầng 19 tháp 1 (Đơn vị cung cấp: Hamaco).

4. Kế hoạch công việc ngày mai (07.01.2026)

  • Phần thân: * Tiếp tục lắp dựng ván khuôn và cốt thép cho cột vách tầng 19 và dầm sàn tầng 20.

    • Gia công, lắp đặt hệ thống cáp tầng 20.

    • Đặc biệt: Dự kiến đổ bê tông dầm sàn tầng 20 tháp 2 (Đơn vị cung cấp: 620 Châu Thới).

  • Hoàn thiện: Duy trì xây tường, lanh tô tại các tầng 2, 3A, 3B, 5, 6 và mở rộng sang tầng 7.

  • MEP: Tiếp tục lắp đặt hệ thống thoát nước các tầng từ 2 – 7.

  • Hạ tầng: Tiếp tục lấp đất nền B1, đào đất giằng móng và đổ bê tông lót khu 5 tầng.

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-05-01-20265

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 05/01/2026

Tiếp nối đà làm việc khẩn trương của những ngày đầu năm mới, công trường Thiên Quân Marina Plaza ngày 05/01/2026 ghi nhận nhịp độ thi công sôi nổi ở tất cả các hạng mục. Với sự tập trung cao độ của đội ngũ kỹ sư và công nhân, dự án đang bám sát lộ trình đề ra.

1. Tình hình nhân sự và thiết bị tại hiện trường

  • Thời tiết: Nắng ráo cả buổi sáng và buổi chiều, tạo điều kiện lý tưởng cho công tác thi công ngoài trời.

  • Nhân lực: Tổng cộng 204 nhân sự, bao gồm 12 người thuộc Ban chỉ huy (BCH) và 192 công nhân thi công trực tiếp.

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép để đảm bảo tiến độ gia công.

2. Các hạng mục triển khai trong ngày

  • Kết cấu tầng cao (Tầng 19):

    • Lắp dựng ván khuôn cột vách, dầm sàn tầng 19.

    • Gia công lắp đặt cốt thép cột vách, dầm sàn tầng 19.

    • Gia công, lắp đặt hệ thống cáp tầng 19.

  • Xây dựng hoàn thiện: Triển khai xây tường, lanh tô, bổ trụ tại các tầng 2, 3A, 3B, 5 và 6.

  • Hệ thống MEP: Tiếp tục lắp đặt hệ thống thoát nước các tầng từ 2 – 7.

  • Khối đế và hạ tầng: Thực hiện lấp đất nền hạ tầng B1 và đào đất giằng móng khu vực 5 tầng.

3. Kế hoạch tăng ca buổi tối

  • Lắp dựng ván khuôn cột vách, dầm sàn tầng 19.

  • Gia công lắp đặt cốt thép cột vách, dầm sàn tầng 19.

  • Trọng tâm: Đổ bê tông cột vách tầng 19 tháp 1 (đơn vị cung cấp: Hamaco).

4. Kế hoạch công việc ngày mai (06.01.2026)

  • Phần thân: Lắp dựng ván khuôn và cốt thép cột vách tầng 19, dầm sàn tầng 20; gia công lắp đặt cáp tầng 20.

  • Công tác bê tông: Tiếp tục đổ bê tông cột vách tầng 19 tháp 1 (Hamaco).

  • Hoàn thiện: Duy trì xây tường, lanh tô, bổ trụ tầng 2, 3A, 3B, 5, 6 và mở rộng thêm tầng 7; lắp đặt hệ thống thoát nước tầng 2 – 7.

  • Hạ tầng: Tiếp tục lấp đất nền hạ tầng B1 và đào đất giằng móng khu 5 tầng.

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-04-01-20267

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 04/01/2026

Ngày làm việc tiếp theo của năm 2026 tại công trường Thiên Quân Marina Plaza diễn ra trong không khí khẩn trương, tập trung cao độ. Ban chỉ huy cùng đội ngũ công nhân đang nỗ lực đẩy nhanh tiến độ các hạng mục kết cấu tầng cao và hoàn thiện hạ tầng cốt lõi.

1. Tình hình nhân sự và thiết bị tại hiện trường

  • Thời tiết: Nắng ráo cả buổi sáng và buổi chiều, hỗ trợ tốt cho công tác đổ bê tông và thi công trên cao.

  • Nhân lực: Duy trì lực lượng tinh nhuệ với 174 nhân sự, bao gồm 12 người thuộc Ban chỉ huy (BCH) và 162 công nhân lành nghề.

  • Thiết bị: Vận hành ổn định 06 máy cắt, uốn thép và 02 máy duỗi thép, đáp ứng kịp thời khối lượng gia công cốt thép tại chỗ.

2. Các hạng mục triển khai trong ngày

  • Kết cấu tầng cao (Tầng 19):

    • Lắp dựng ván khuôn cột vách, dầm sàn tầng 19.

    • Gia công và lắp đặt cốt thép cột vách, dầm sàn tầng 19.

    • Gia công, lắp đặt hệ thống cáp dự ứng lực tầng 19.

  • Xây dựng hoàn thiện: Tiếp tục triển khai xây tường, lanh tô, bổ trụ tại các tầng 2, 3A, 3B, 5 và 6.

  • Hệ thống MEP: Lắp đặt hệ thống thoát nước trục kỹ thuật các tầng từ 2 – 7.

  • Khối đế và hạ tầng: Thực hiện lấp đất nền hạ tầng B1 và đào đất giằng móng khu vực 5 tầng.

3. Kế hoạch tăng ca buổi tối

  • Đẩy nhanh tiến độ lắp dựng ván khuôn cột vách, dầm sàn tầng 19.

  • Hoàn thiện gia công lắp đặt cốt thép cột vách, dầm sàn tầng 19 để chuẩn bị cho công tác đổ bê tông.

4. Kế hoạch công việc ngày mai (05.01.2026)

  • Phần thân: * Triển khai lắp dựng ván khuôn cột vách tầng 19 và dầm sàn tầng 20.

    • Gia công lắp đặt cốt thép cột vách 19, dầm sàn tầng 20 và cáp tầng 20.

    • Trọng tâm: Đổ bê tông cột vách tầng 19 tháp 1 (Đơn vị cung cấp: Hamaco).

  • Hoàn thiện: Duy trì xây tường, lanh tô tầng 2, 3A, 3B, 5, 6 và hệ thống thoát nước tầng 2 – 7.

  • Hạ tầng: Tiếp tục lấp đất nền hạ tầng B1 và đào đất giằng móng khu 5 tầng.

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-03-01-20261

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 03/01/2026

Ngày làm việc thứ ba của năm 2026 tại công trường Thiên Quân Marina Plaza tiếp tục diễn ra với tinh thần khẩn trương và chuyên nghiệp. Với điều kiện thời tiết thuận lợi, các hạng mục trọng điểm từ tầng cao đến khối đế đều đạt được những bước tiến quan trọng.


1. Tình hình nhân sự và thiết bị tại hiện trường



  • Thời tiết: Nắng ráo cả buổi sáng và buổi chiều, tạo điều kiện lý tưởng cho công tác thi công ngoài trời.

  • Nhân lực: Tổng cộng 180 nhân sự, bao gồm 12 người thuộc Ban chỉ huy (BCH) và 168 công nhân thi công trực tiếp.

  • Thiết bị: Duy trì 06 máy cắt uốn thép và 02 máy duỗi thép để đảm bảo tiến độ gia công cốt thép.

2. Các hạng mục triển khai trong ngày



  • Kết cấu tầng cao (Tầng 19): * Lắp dựng ván khuôn cốt vách và dầm sàn.

    • Gia công, lắp đặt cốt thép cốt vách, dầm sàn và cáp dự ứng lực.

  • Xây dựng hoàn thiện: Triển khai xây tường, lanh tô và bổ trụ tại các tầng 2, 3A, 3B, 5 và 6.

  • Hệ thống MEP: Tiếp tục lắp đặt hệ thống thoát nước tại các tầng từ 2 đến 7.

  • Khối đế và hạ tầng: Thực hiện lắp đất nền hạ tầng B1 và đào đất giằng móng khu vực 5 tầng.

3. Kế hoạch tăng ca buổi tối



  • Tiếp tục công tác lắp dựng ván khuôn và cốt thép dầm sàn tầng 19.

  • Trọng tâm: Đổ bê tông dầm sàn tầng 19 tháp 1 (đơn vị cung cấp: Hamaco).

4. Kế hoạch công việc ngày mai (04.01.2026)



  • Phần thân: Bắt đầu triển khai lắp dựng ván khuôn, cốt thép và cáp cho tầng 20.

  • Hoàn thiện: Duy trì xây tô tầng 2, 3A, 3B, 5, 6 và hệ thống thoát nước tầng 2 – 7.

  • Hạ tầng: Tiếp tục lắp đất nền hạ tầng B1 và đào đất giằng móng khu 5 tầng.


BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ



cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-02-01-20264

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 02/01/2026

Bước sang ngày thứ hai của năm mới, công trường Thiên Quân Marina Plaza tiếp tục duy trì nhịp độ làm việc khẩn trương với sự tham gia của 168 nhân công. Điều kiện thời tiết nắng ráo cả ngày đã tạo điều kiện tối ưu cho công tác đổ bê tông cốt vách và các hạng mục hoàn thiện tầng cao.


1. Thông số chung về nhân lực và thiết bị:



  • Thời tiết:

    • Buổi sáng: nắng.

    • Buổi chiều: nắng.

  • Máy móc thiết bị:

    • Máy cắt, uốn thép: 6.

    • Máy duỗi thép: 2.

  • Nhân lực:

    • Ban chỉ huy (BCH): 12 người.

    • Nhân công: 168 người.

2. Các hạng mục triển khai trong ngày:



  • Kết cấu tầng cao (Tầng 19):

    • Lắp dựng ván khuôn cốt vách và dầm sàn.

    • Gia công và lắp đặt cốt thép cho cốt vách, dầm sàn.

    • Gia công và lắp đặt hệ thống cáp dự ứng lực.

  • Xây dựng hoàn thiện: Tiếp tục xây tường, lanh tô và bổ trụ tại các tầng 2, 3A, 3B, 5 và 6.

  • Cơ điện (MEP): Lắp đặt hệ thống thoát nước cho các tầng từ 2 đến 7.

  • Khối đế: Đào đất và đào đất giằng móng tại khu vực móng khu 5 tầng.

3. Kế hoạch tăng ca:



  • Duy trì lắp dựng ván khuôn và cốt thép cho cốt vách, dầm sàn Tầng 19.

  • Trọng tâm: Đổ bê tông cốt vách Tầng 19 Tháp 2 (Đơn vị cung cấp: 620 Châu Thới).

4. Kế hoạch công việc ngày mai (03.01.2026):



  • Kết cấu: Tiếp tục ván khuôn, cốt thép và lắp cáp tại Tầng 19.

  • Bê tông: Dự kiến đổ bê tông cốt vách Tầng 19 Tháp 1 (Đơn vị cung cấp: Hamaco).

  • Hoàn thiện: Duy trì xây tường tầng 2, 3A, 3B, 5, 6 và lắp đặt MEP tầng 2 – 7.

  • Hạ tầng: Lắp đất nền hạ tầng B1 và tiếp tục đào đất giằng móng.

Trân trọng cảm ơn!

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ



cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-01-01-20265

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 01/01/2026

Ngày 01/01/2026, trong không khí phấn khởi của ngày đầu năm mới, công trường Thiên Quân Marina Plaza vẫn duy trì nhịp độ thi công sôi nổi. Với sự hỗ trợ của thời tiết nắng ráo cả ngày, đội ngũ kỹ sư và công nhân đang tập trung cao độ cho các hạng mục kết cấu tại Tầng 19 và khu vực khối đế.


1. Thông số nhân lực và thiết bị đầu năm:



  • Thời tiết: * Buổi sáng: nắng.

    • Buổi chiều: nắng.

  • Nhân lực: * Ban chỉ huy (BCH): 12 người.

    • Công nhân: 158 người.

  • Thiết bị: * Máy cắt, uốn thép: 6.

    • Máy duỗi thép: 2.

2. Các hạng mục triển khai trọng điểm:



  • Kết cấu Tầng 19: Tiếp tục lắp dựng ván khuôn, gia công và lắp đặt cốt thép cho dầm sàn và cốt vách. Đồng thời triển khai lắp đặt hệ thống cáp dự ứng lực.

  • Công tác xây tô hoàn thiện: Đội thợ xây tập trung tại các tầng 2, 3A, 3B, 5 và 6 để xây tường, lanh tô và bổ trụ.

  • Hệ thống MEP: Lắp đặt hệ thống thoát nước trục đứng và nhánh cho các tầng từ 2 đến 7.

  • Khu vực 5 tầng: Triển khai đào đất, đào đất giằng móng và thi công móng.

3. Kế hoạch tăng ca & Mục tiêu ngày tiếp theo:



  • Tăng ca: Tập trung hoàn thiện ván khuôn và cốt thép dầm sàn Tầng 19.

  • Kế hoạch ngày 02.01.2026:

    • Duy trì các công tác xây tô, MEP và móng khu 5 tầng.

    • Đặc biệt: Dự kiến đổ bê tông cốt vách Tầng 19 Tháp 2 do đơn vị 620 Châu Thới cung cấp.

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA xin gửi lời chúc mừng năm mới sức khỏe và thành công đến quý đối tác và khách hàng!


📧 Thông tin liên hệ



cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-31-12-20259

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 31/12/2025

Trong ngày cuối cùng của năm 2025, công trường Thiên Quân Marina Plaza vẫn duy trì không khí làm việc vô cùng khẩn trương với lực lượng nhân sự hùng hậu nhất trong tháng lên đến 188 nhân công. Thời tiết nắng ráo cả ngày đã tạo điều kiện lý tưởng để Ban chỉ huy và các đội thợ hoàn tất những hạng mục mục tiêu cuối năm, đặc biệt là công tác đổ bê tông cốt vách tại Tầng 19.


1. Thông số chung về nhân lực và thiết bị:



  • Thời tiết: * Buổi sáng: nắng.

    • Buổi chiều: nắng.

  • Máy móc thiết bị: * Máy cắt, uốn thép: 6.

    • Máy duỗi thép: 2.

  • Nhân lực: * Ban chỉ huy (BCH): 12 người.

    • Nhân công: 188 người.

2. Các hạng mục triển khai trong ngày:



  • Kết cấu tầng cao: Lắp dựng ván khuôn, gia công lắp đặt cốt thép cốt vách và dầm sàn tại Tầng 19.

  • Cáp dự ứng lực: Tiếp tục công tác lắp đặt cáp cho Tầng 19.

  • Xây dựng hoàn thiện: Triển khai xây tường, lanh tô, bổ trụ tại các tầng 2, 3A, 3B, 5 và Tầng 6.

  • Cơ điện (MEP): Lắp đặt hệ thống thoát nước các tầng từ 2 đến 7.

  • Khối đế: Đào đất và đào đất giằng móng tại Khu 5 tầng.

3. Kế hoạch tăng ca buổi tối:



  • Tiếp tục hoàn thiện ván khuôn và cốt thép dầm sàn Tầng 19.

  • Tiến hành đổ bê tông cốt vách Tầng 19 Tháp 2 (Đơn vị cung cấp: 620 Châu Thới).

4. Kế hoạch công việc ngày mai (01.01.2026):



  • Duy trì nhịp độ kết cấu tại Tầng 19 (Ván khuôn, cốt thép, lắp cáp).

  • Xây tường hoàn thiện các tầng 2, 3A, 3B, 5, 6.

  • Lắp đặt hệ thống thoát nước các tầng từ 2 – 7.

  • Hạng mục móng: Tập trung lắp đặt móng và đào đất giằng móng cho Khu 5 tầng.

Trân trọng cảm ơn!

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ



Tiến Độ Thi Công Tháng 12-2025

TỔNG HỢP TIẾN ĐỘ THI CÔNG THÁNG 12/2025



Tháng 12 ghi nhận sự bứt phá mạnh mẽ về cao độ của dự án, khi công trình chuyển mình từ công tác hoàn thiện tầng 17 lên đến việc triển khai đổ bê tông sàn tầng 19. Với sự duy trì ổn định của đội ngũ nhân công (trung bình 162 – 178 người) và điều kiện thời tiết nắng ráo thuận lợi, các hạng mục đều đạt đúng lộ trình đề ra.


1. Kết cấu tầng cao (Tháp 1 & Tháp 2)



Đây là hạng mục có sự thay đổi rõ rệt nhất trong tháng:

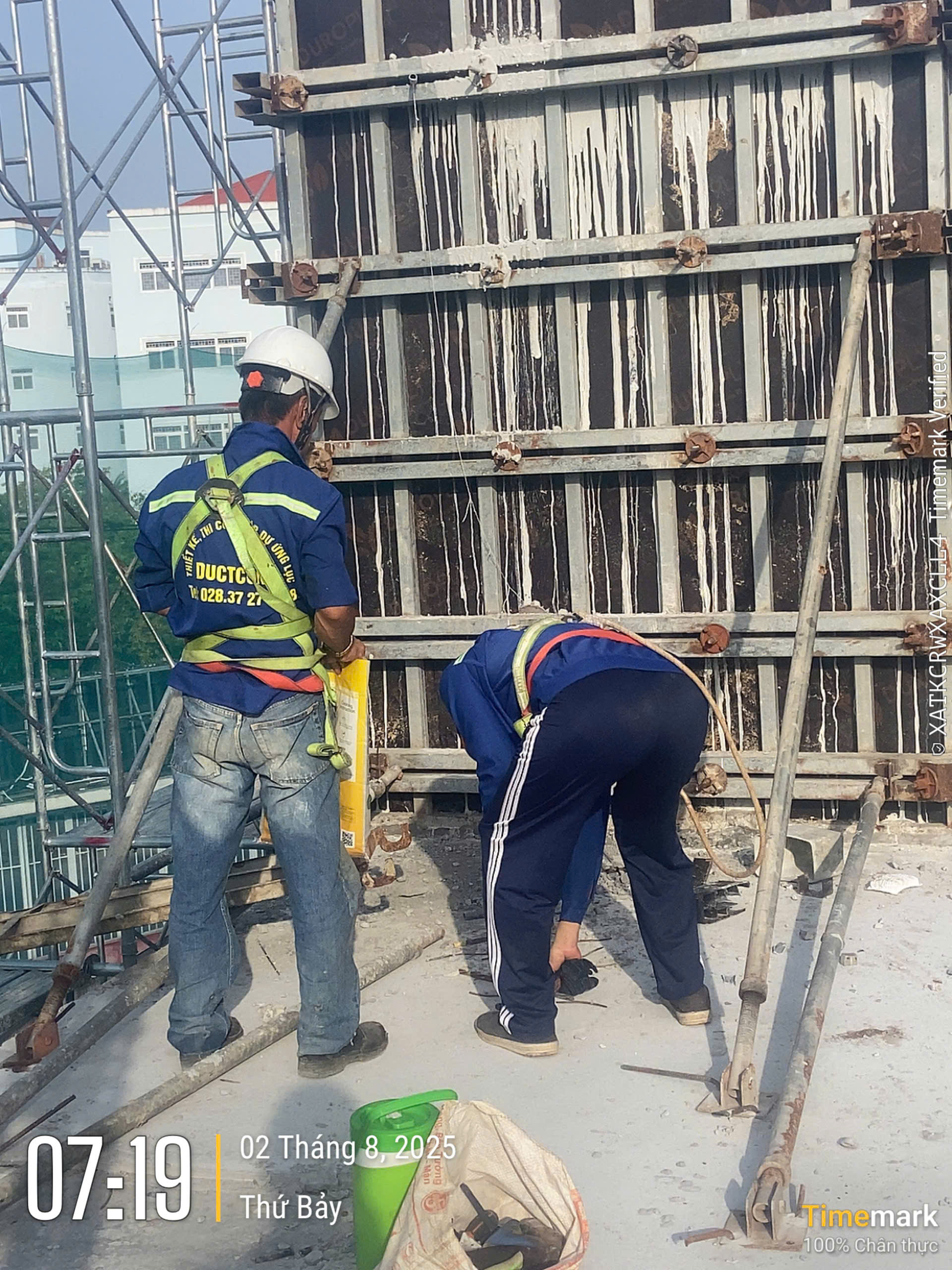

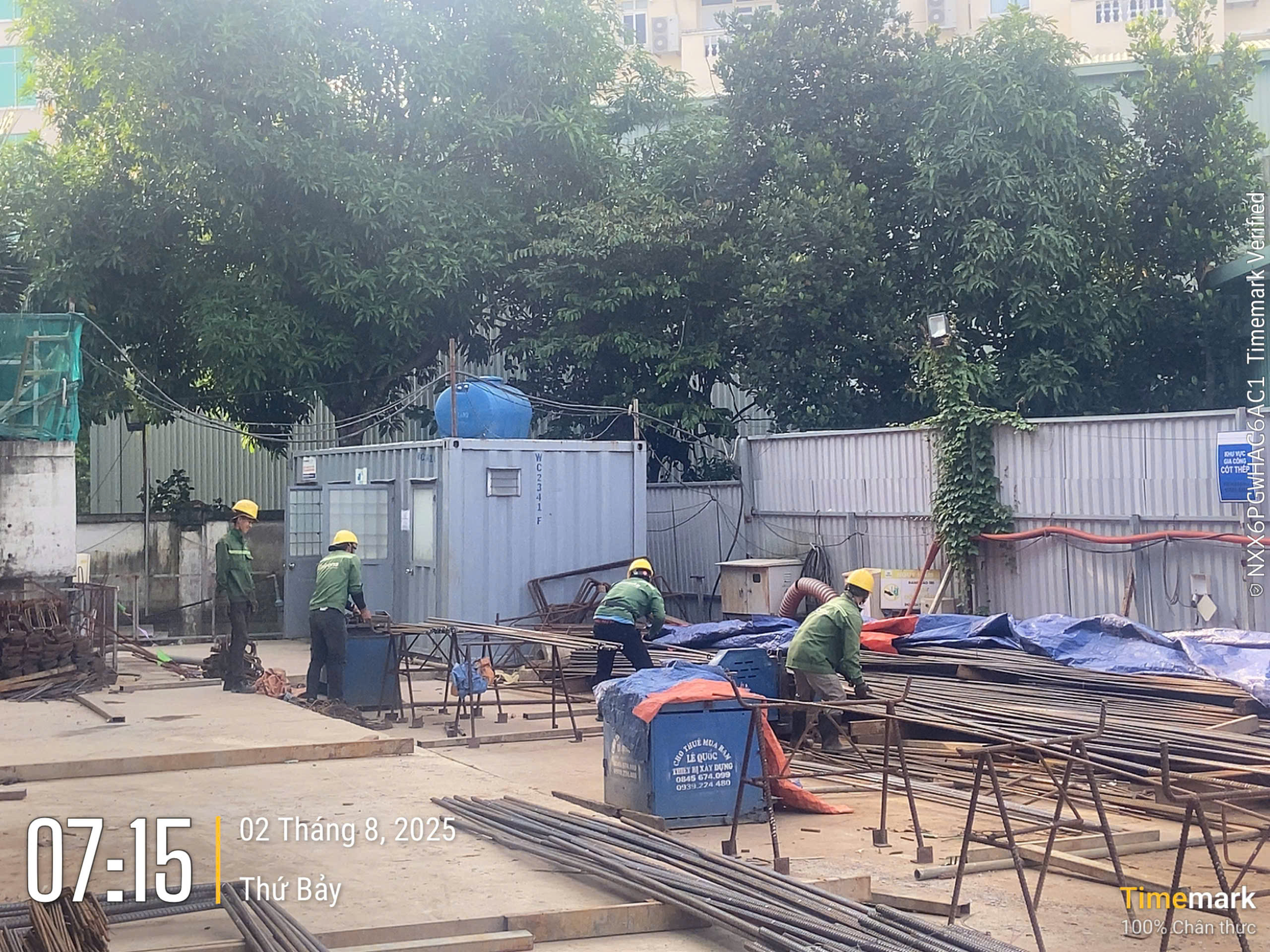

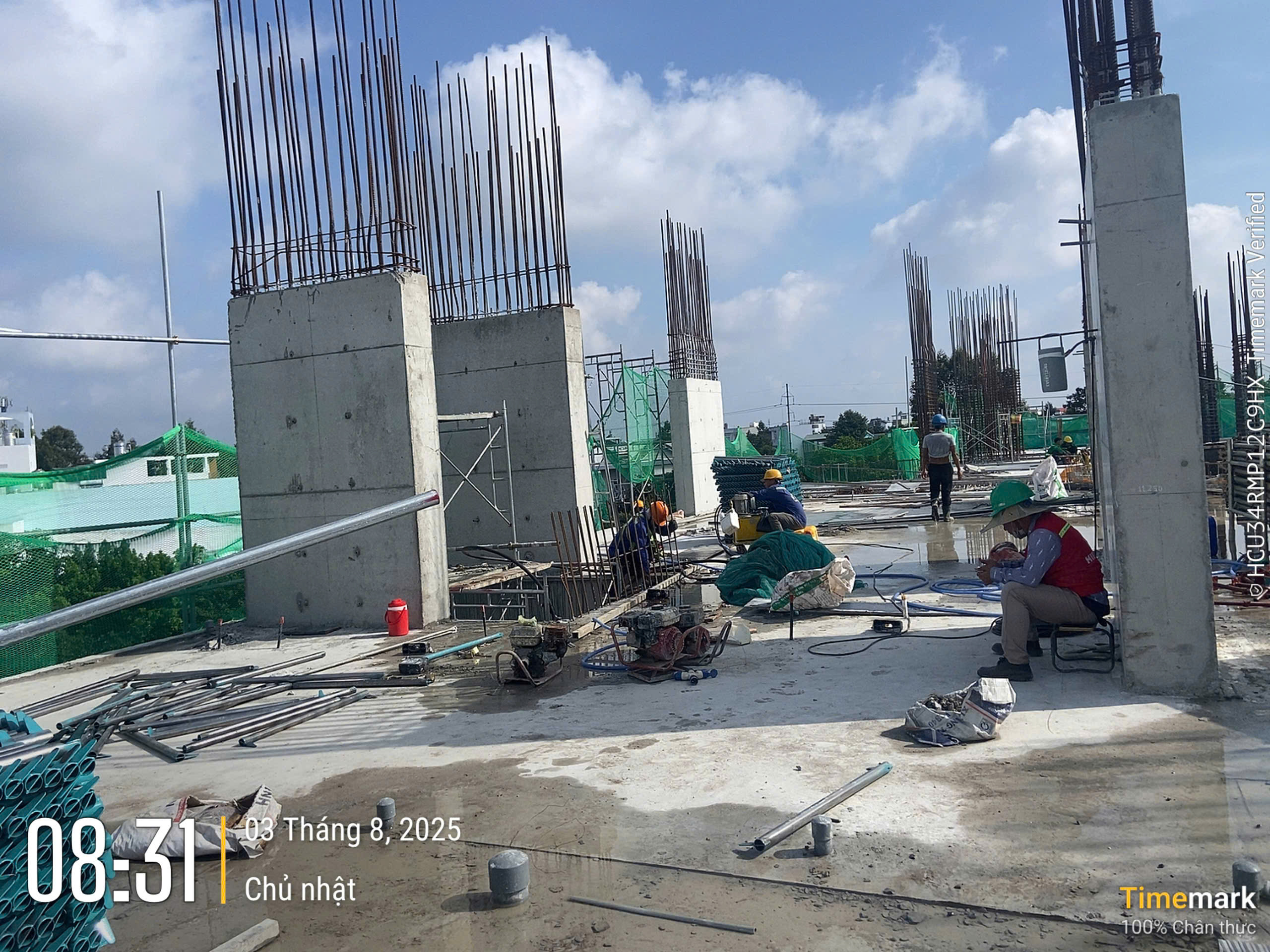

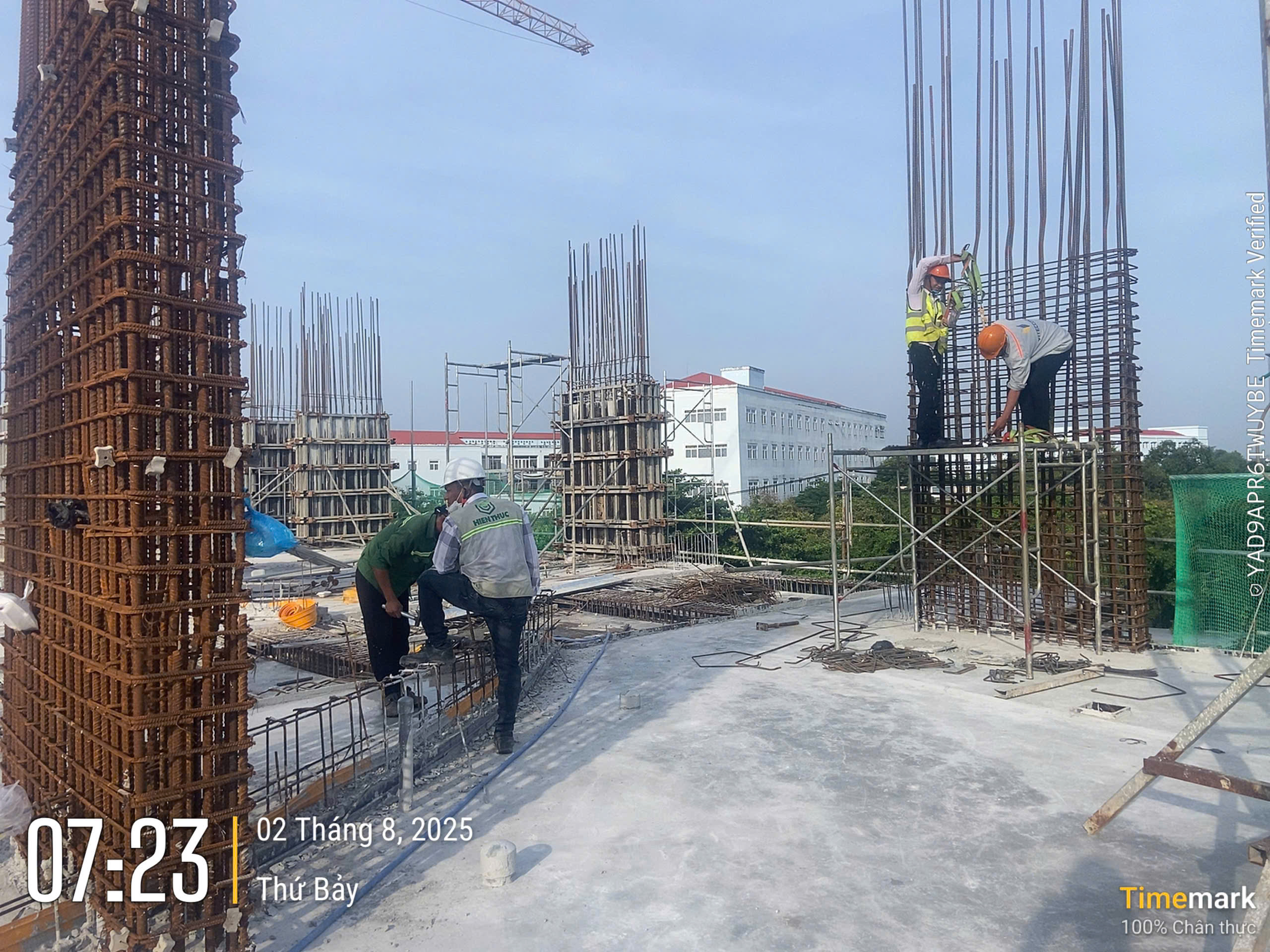

  • Tầng 17: Hoàn thiện toàn bộ ván khuôn, cốt thép, cáp dự ứng lực và đổ bê tông cốt vách cho cả hai tháp vào giữa tháng.

  • Tầng 18: Triển khai lắp dựng từ ngày 17/12 và hoàn tất đổ bê tông dầm sàn Tháp 2 vào ngày 21/12. Đến cuối tháng đã hoàn thành đổ bê tông cốt vách Tháp 1.

  • Tầng 19: Chính thức bắt đầu từ ngày 27/12. Đến ngày 30/12 đã hoàn thành đổ bê tông dầm sàn Tháp 2 (nhà cung cấp 620 Châu Thới).

2. Công tác hoàn thiện & MEP



Song song với việc đẩy cao khối tháp, công tác hoàn thiện bên trong cũng được triển khai đồng bộ:

  • Xây tô: Mở rộng diện tích xây dựng tường, lanh tô và bổ trụ từ tầng 2, 3 ban đầu lên đến tầng 3A, 3B và tầng 5.

  • Hệ thống MEP: Duy trì liên tục việc lắp đặt hệ thống thoát nước trục đứng và nhánh cho các tầng từ 2 đến 7 trong suốt cả tháng.

3. Khối đế (Khu 5 tầng)



Khu vực khối đế đã chuyển từ giai đoạn chuẩn bị sang thi công kết cấu nền móng:

  • Shoring & Đào đất: Hoàn thành lắp đặt hệ shoring và đào đất vào giữa tháng.

  • Thi công móng: Triển khai lắp đặt cốt thép móng và đổ bê tông móng từ ngày 27/12.

  • Giằng móng: Đến cuối tháng 12 đã bắt đầu công tác đào đất giằng móng và chuẩn bị lắp đặt thép móng khu vực này.

Đánh giá chung:



Dự án đang duy trì nhịp độ vượt tiến độ kỳ vọng nhờ sự phối hợp nhịp nhàng giữa các tổ đội xây dựng, điện nước và cáp dự ứng lực. Việc kiểm soát tốt vật tư và máy móc (6 máy cắt uốn, 2 máy duỗi thép) đã giúp công tác gia công thép luôn đáp ứng kịp tiến độ đổ bê tông.

Trân trọng cảm ơn sự nỗ lực của toàn thể cán bộ nhân viên và công nhân tại công trường!

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ



cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-30-12-20252

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 30/12/2025

Tiến độ tại công trường Thiên Quân Marina Plaza đang được đẩy mạnh trong những ngày cuối cùng của năm 2025. Với sự tập trung của 162 nhân công cùng điều kiện thời tiết nắng ráo thuận lợi, các hạng mục kết cấu tại Tầng 19 và khu vực khối đế đang được triển khai với tinh thần khẩn trương nhất.


1. Thông số chung về nhân lực và thiết bị:



  • Thời tiết: * Buổi sáng: nắng.

    • Buổi chiều: nắng.

  • Máy móc thiết bị: * Máy cắt, uốn thép: 6.

    • Máy duỗi thép: 2.

  • Nhân lực: * Ban chỉ huy (BCH): 12 người.

    • Nhân công: 162 người.

2. Các hạng mục triển khai trong ngày:



  • Kết cấu tầng cao: Lắp dựng ván khuôn, gia công và lắp đặt cốt thép cốt vách, dầm sàn tại Tầng 19.

  • Hệ thống cáp: Triển khai lắp đặt cáp dự ứng lực cho Tầng 19.

  • Hoàn thiện: Tiếp tục công tác xây tường, lanh tô và bổ trụ tại các tầng 2, 3A, 3B và Tầng 5.

  • Hệ thống MEP: Lắp đặt hệ thống thoát nước các tầng từ 2 đến 7.

  • Khối đế: Đào đất và đào đất giằng móng tại Khu 5 tầng.

3. Kế hoạch tăng ca:



  • Đẩy mạnh lắp dựng ván khuôn và cốt thép dầm sàn Tầng 19.

  • Đổ bê tông dầm sàn Tầng 19 Tháp 2 (Đơn vị cung cấp: 620 Châu Thới).

4. Kế hoạch công việc ngày mai (31.12.2025):



  • Duy trì các công tác kết cấu (ván khuôn, cốt thép, cáp) tại Tầng 19.

  • Mở rộng công tác xây hoàn thiện tại các tầng 2, 3A, 3B, 5 và Tầng 6.

  • Trọng tâm bê tông: Đổ bê tông cốt vách Tầng 19 Tháp 2 (Đơn vị cung cấp: 620 Châu Thới).

  • Tiếp tục lắp đặt hệ thống thoát nước từ tầng 2 – 7.

  • Triển khai lắp đặt móng và đào đất giằng móng cho Khu 5 tầng.

Trân trọng cảm ơn!

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ



cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-29-12-20252

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 29/12/2025

Tiến độ tại công trường Thiên Quân Marina Plaza đang được đẩy mạnh trong những ngày cuối năm 2025. Với lực lượng 162 nhân công và sự hỗ trợ của thời tiết nắng ráo cả ngày, các hạng mục trọng điểm tại Tầng 19 đang được triển khai đồng bộ. Điểm nhấn của ngày hôm nay là công tác chuẩn bị ván khuôn và cốt thép đã hoàn thiện cơ bản, sẵn sàng cho kế hoạch đổ bê tông dầm sàn quy mô lớn vào ngày mai.


1. Thông số chung về nhân lực và thiết bị:



  • Thời tiết: * Buổi sáng: nắng.

    • Buổi chiều: nắng.

  • Máy móc thiết bị: * Máy cắt, uốn thép: 6.

    • Máy duỗi thép: 2.

  • Nhân lực: * Ban chỉ huy (BCH): 12 người.

    • Nhân công: 162 người.

2. Các hạng mục triển khai trong ngày:



  • Kết cấu tầng cao: Lắp dựng ván khuôn và gia công lắp đặt cốt thép cốt vách, dầm sàn Tầng 19.

  • Hệ thống cáp: Gia công và lắp đặt cáp tại Tầng 19.

  • Xây dựng hoàn thiện: Xây tường, lanh tô và bổ trụ tại các tầng 2, 3A, 3B và Tầng 5.

  • Hệ thống MEP: Tiếp tục lắp đặt hệ thống thoát nước trục đứng và nhánh cho các tầng từ 2 đến 7.

  • Khối đế: Đào đất và đào đất giằng móng tại Khu 5 tầng.

3. Kế hoạch tăng ca:



  • Tập trung hoàn thiện lắp dựng ván khuôn và cốt thép cho cốt vách, dầm sàn Tầng 19 để đảm bảo tiến độ đổ bê tông vào ngày kế tiếp.

4. Kế hoạch công việc ngày mai (30.12.2025):



  • Duy trì các công tác ván khuôn, cốt thép và cáp tại Tầng 19.

  • Hạng mục đổ bê tông: Đổ bê tông dầm sàn Tầng 19 Tháp 2 (Đơn vị cung cấp: 620 Châu Thới).

  • Mở rộng công tác xây hoàn thiện lên Tầng 6 cùng các tầng cũ (2, 3A, 3B, 5).

  • Tiếp tục lắp đặt hệ thống thoát nước các tầng từ 2 – 7.

  • Triển khai lắp đặt móng và đào đất giằng móng tại Khu 5 tầng.

Trân trọng cảm ơn!

BCH CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA


📧 Thông tin liên hệ



Thông báo Lịch Nghỉ tết 2026 Thiên Quân Marina Plaza Cần Thơ

🎉 THÔNG BÁO LỊCH NGHỈ TẾT DƯƠNG LỊCH 2026 🎉

Thông báo Lịch Nghỉ tết 2026 Thiên Quân Marina Plaza Cần Thơ

🎉 THÔNG BÁO LỊCH NGHỈ TẾT DƯƠNG LỊCH 2026 🎉

Kính gửi Quý Khách hàng, Quý Đối tác,

Thiên Quân Marina Plaza xin trân trọng thông báo lịch nghỉ Tết Dương lịch 2026 như sau:

📌 Thời gian nghỉ Tết:

🗓️ Thứ Năm, ngày 01/01/2026

📌 Thời gian hoạt động trở lại:

🗓️ Thứ Hai, ngày 05/01/2026

Trong thời gian nghỉ lễ, các hoạt động giao dịch sẽ tạm ngưng. Mọi nhu cầu cần hỗ trợ, Quý Khách hàng vui lòng liên hệ Hotline công ty, chúng tôi luôn sẵn sàng tiếp nhận thông tin.

🎊 Kính chúc Quý Khách hàng – Quý Đối tác một năm mới An Khang – Thịnh Vượng – Vạn Sự Như Ý

Trân trọng thông báo!

📞 Hotline: 0393 012 345

🌐 Website: thienquanmarinaplaza.com
