Cập nhật tiến độ thi công Thiên Quân – Marina Plaza ngày 02/07/2023
Công việc hôm nay:

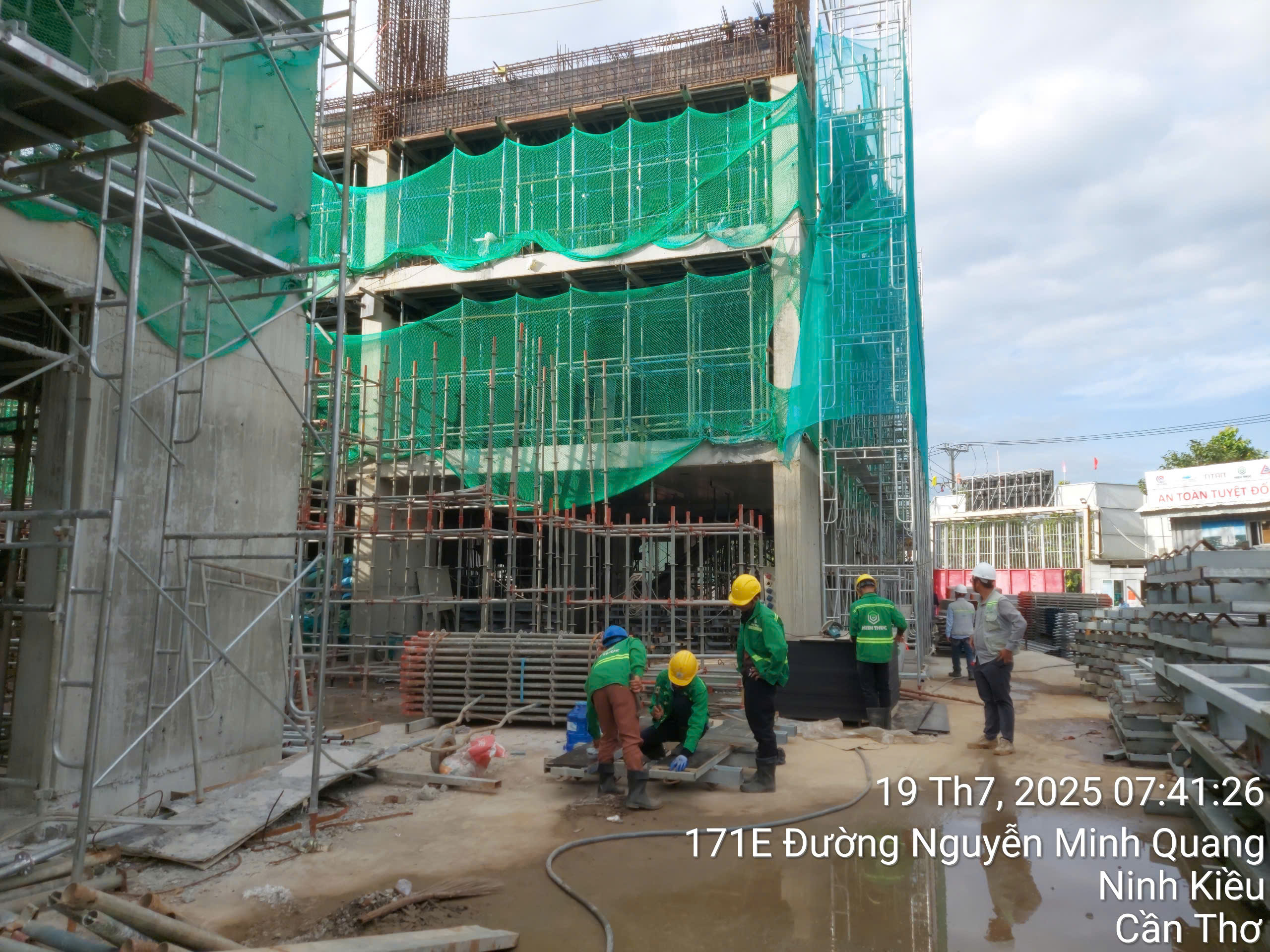

a/ Thi công vách biên hầm B2 ( bao gồm: cốt thép, ván khuôn, bê tông ) :
– Gia công, lắp dựng cốt thép ( ước tính đạt 100 % )

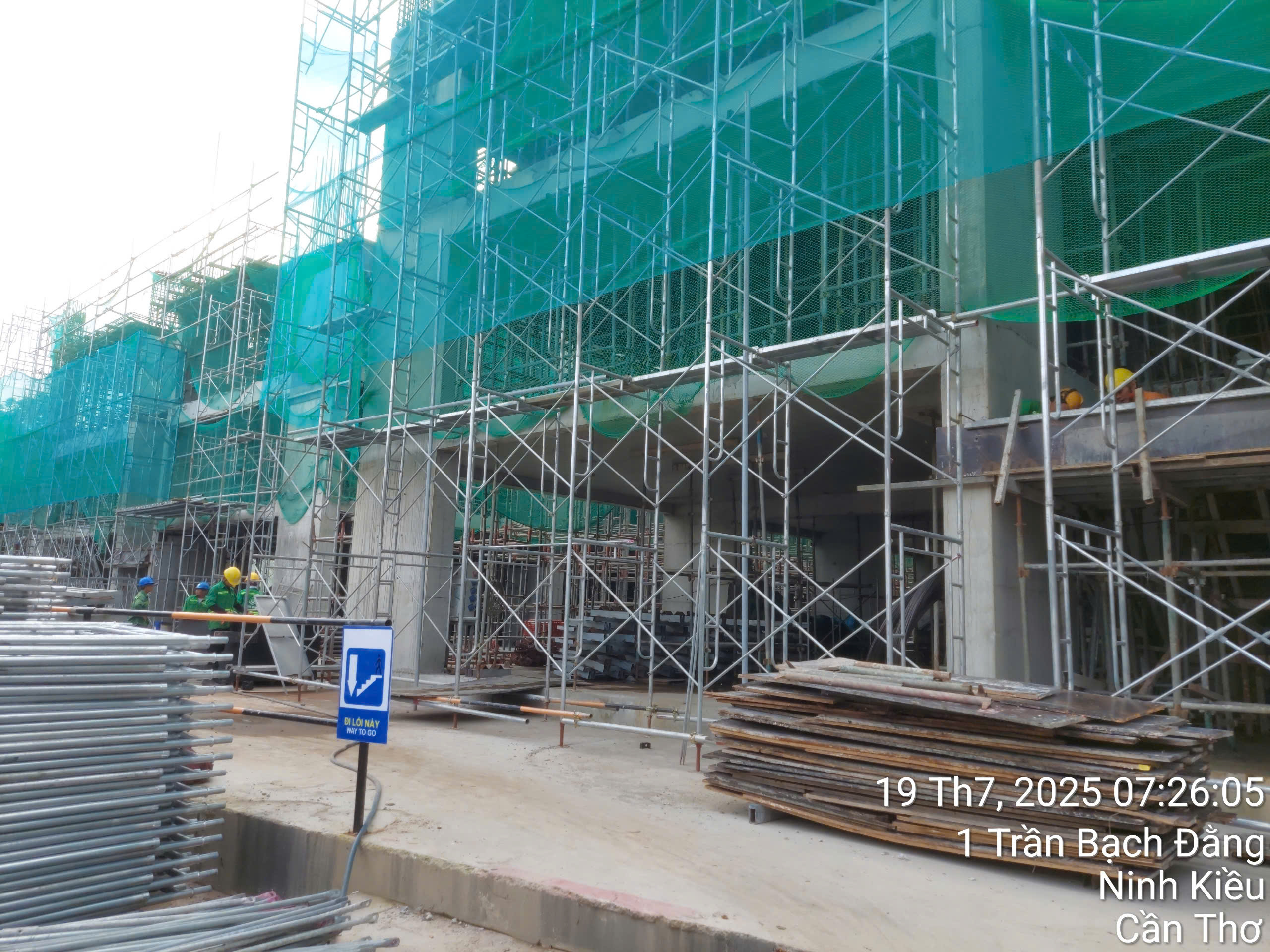

– Gia công, lắp dựng ván khuôn ( ước tính đạt 55% )
– Đổ bê tông ( ước tính đạt 55% )
=> Thi công vách hầm biên hầm B2 – Ước tính đạt 70%
b/ Thi công vách thang máy và vách đơn hầm B2 ( bao gồm: cốt thép, ván khuôn, bê tông ):

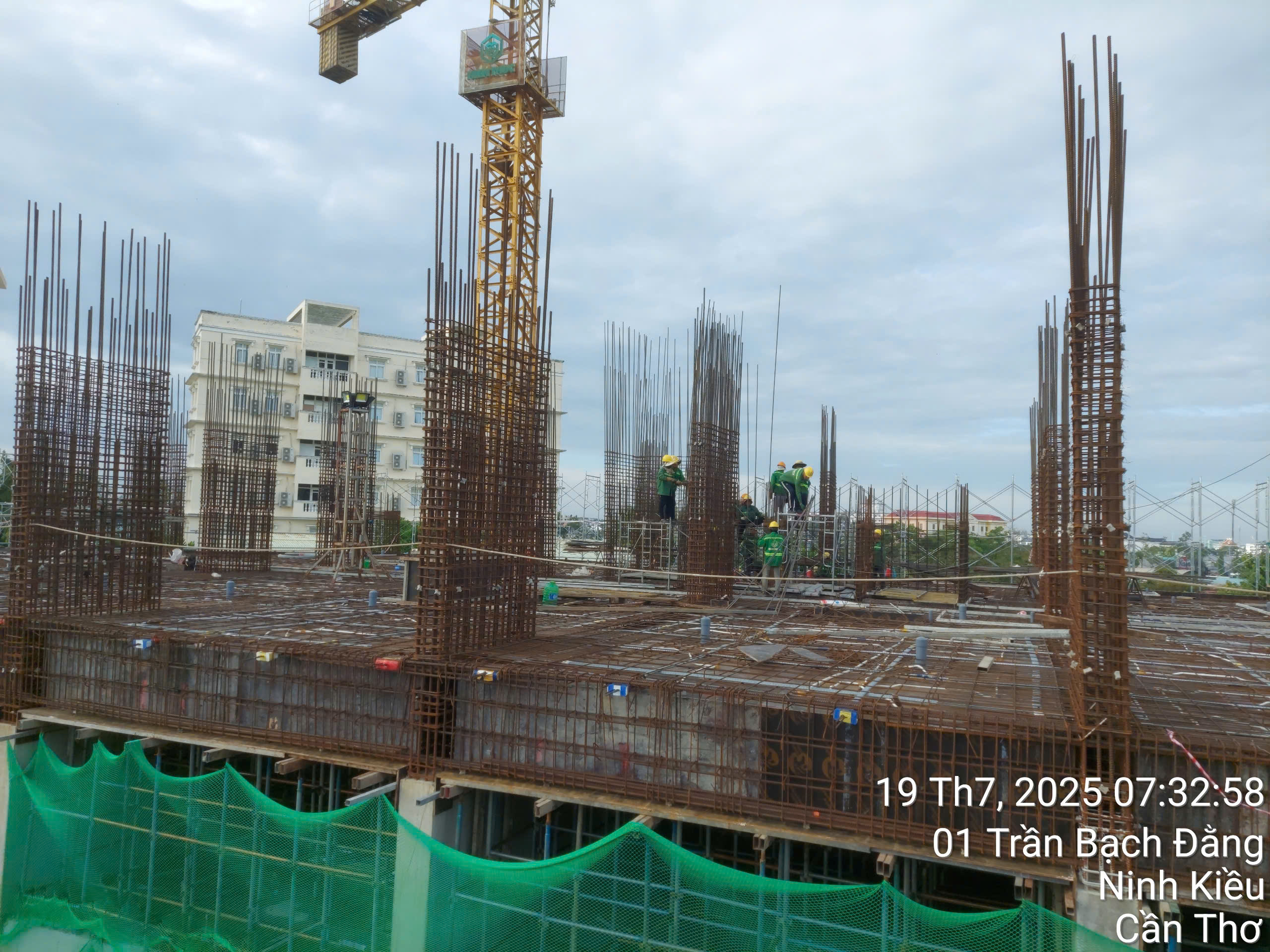

– Gia công, lắp dựng cốt thép ( ước tính đạt 25% )
– Gia công, lắp dựng ván khuôn ( ước tính đạt 17% )
– Đổ bê tông ( ước tính đạt 17% )
=> Thi công vách thang máy và vách đơn hầm B2 – ước tính đạt 20%
c/ Công tác khác:
– Tháo dỡ ván khuôn vách biên hầm B2 ( đợt 10 )
– Bảo dưỡng bê tông vách biên hầm B2 ( đợt 10 )
– Gia công, lắp dựng thép vách đơn hầm B2
