Tin tức

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 28/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 28/3/2025 📊

Thời gian: 28/03/2025

I. KHỐI LƯỢNG THỰC HIỆN NGÀY 28/03

A. Khu vực Tháp 02 | Zone 4:

  1. Công tác kỹ thuật tầng 1:
    • Kiểm tra chất lượng:
  2. Hoàn tất Deffect hệ thống M.E.P âm sàn
  3. Nghiệm thu hoàn chỉnh thép sàn cấu tạo
  4. Xác nhận nghiệm thu cây chống dầm sàn
    • Thi công kết cấu:
  5. Triển khai lắp đặt thép vách đơn
  6. Thực hiện lắp đặt vách thang máy theo thiết kế

B. Khu vực Tháp 01 | Zone 3:
• Công tác nghiệm thu tầng 1:

  • Kiểm tra và xác nhận cao độ ván khuôn dầm sàn

C. Khu vực Khối đế | Zone 1:
• Hoàn thiện tầng 1:

  • Thực hiện tháo dỡ hệ thống ván khuôn dầm sàn

D. Quản lý công trường:

  • Tối ưu hóa sắp xếp vật tư
  • Bố trí hợp lý thiết bị thi công

II. PHƯƠNG HƯỚNG TRIỂN KHAI (29/03/2025)

A. Tại Zone 4 | Tháp 02:
• Công tác kiểm tra kỹ thuật:

  • Tiến hành Deffect thép dầm sàn tầng 1
  • Rà soát hệ thống cây chống dầm sàn
    • Công tác thi công:
  • Lắp đặt thép vách đơn và vách thang máy

B. Công tác nghiệm thu | Zone 3 & 4:
• Kiểm tra đồng bộ tầng 1:

  • Vị trí và chất lượng lắp đặt sàn cáp DƯL
  • Hệ thống M.E.P âm sàn

III. NHẬN XÉT TỔNG THỂ

Công trường duy trì tiến độ ổn định với trọng tâm vào công tác nghiệm thu và kiểm tra chất lượng. Đặc biệt tại Zone 4, các hạng mục quan trọng đã được kiểm tra kỹ lưỡng, đảm bảo tuân thủ nghiêm ngặt các tiêu chuẩn kỹ thuật đề ra.

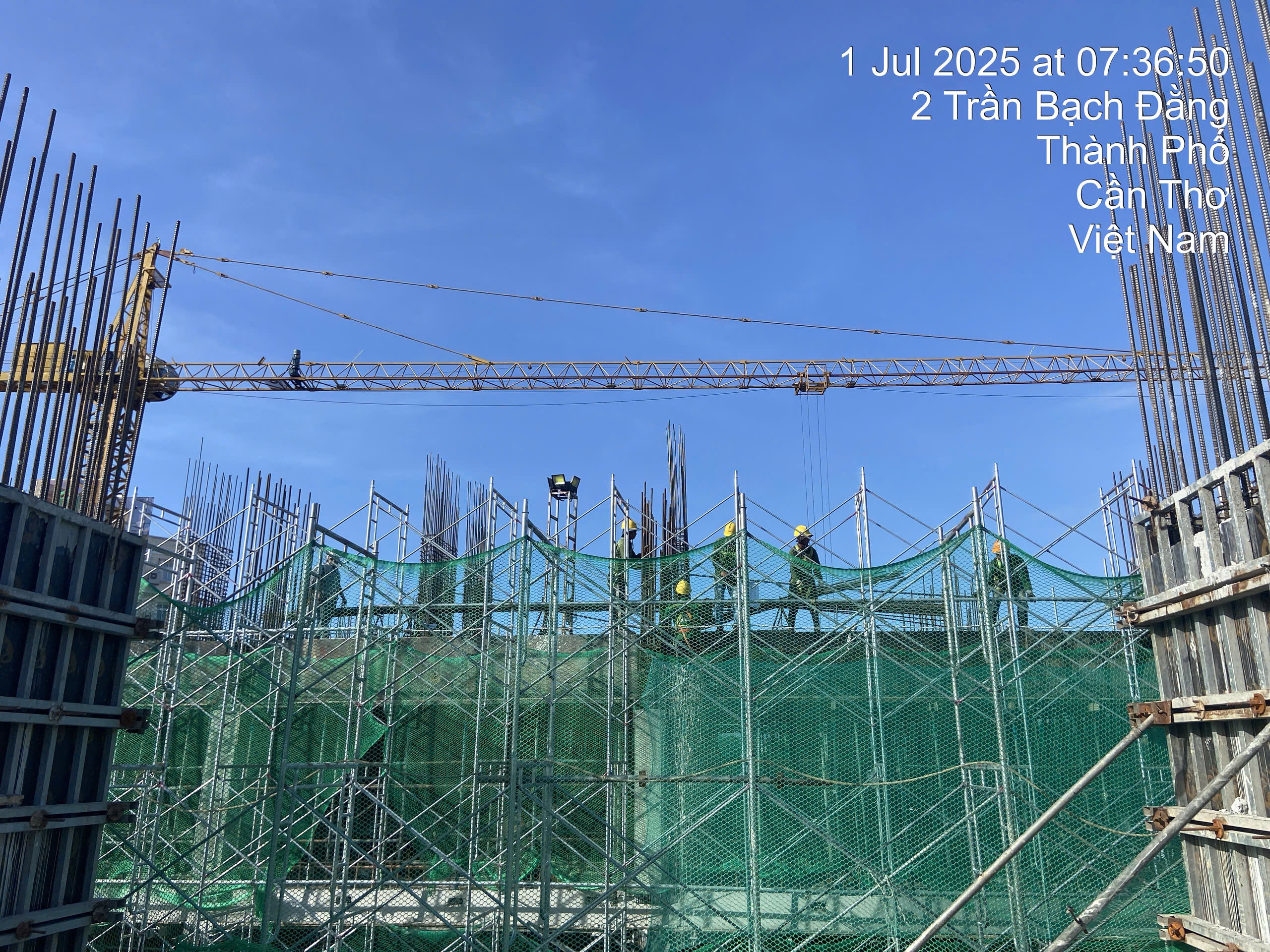

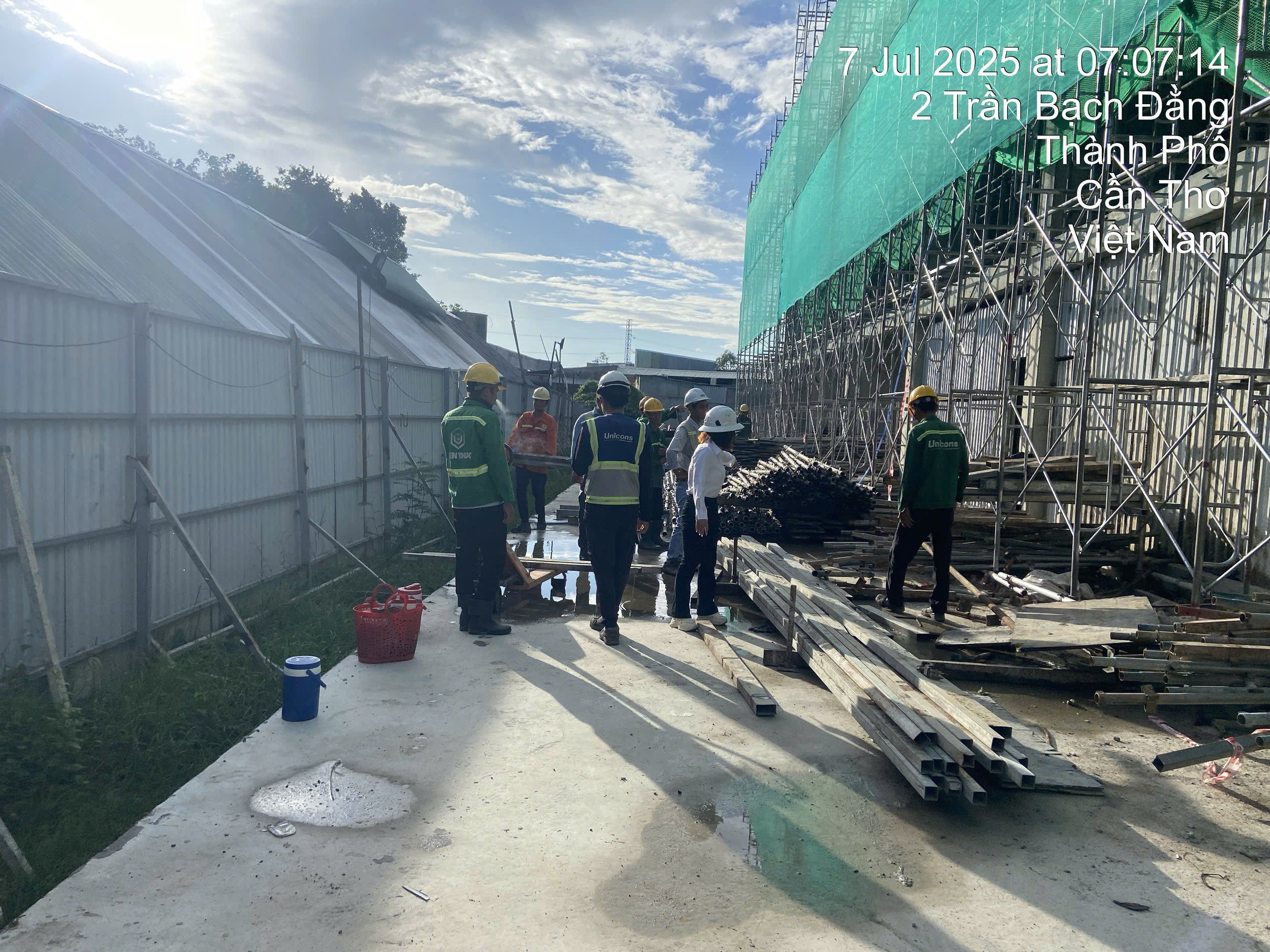

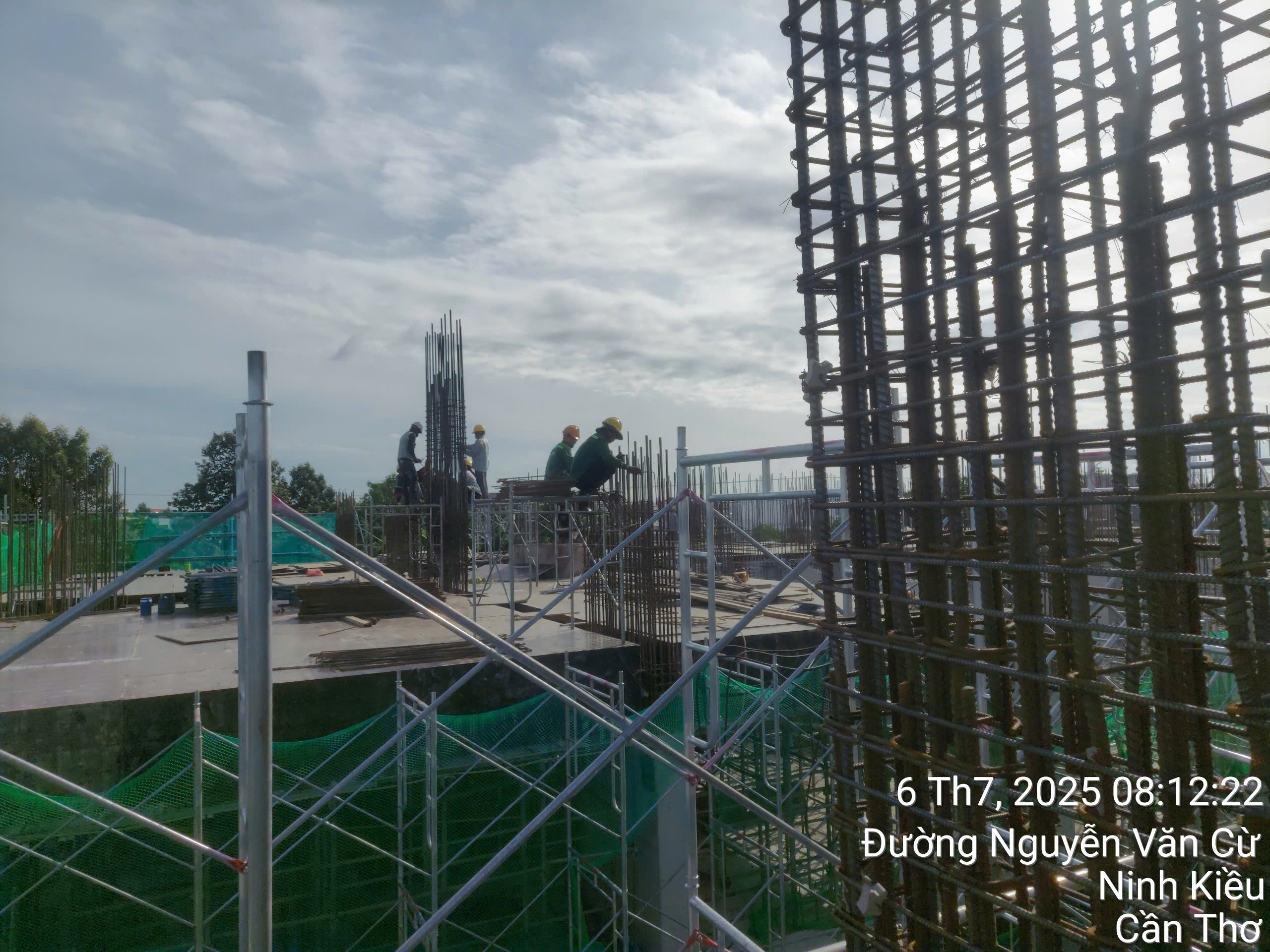

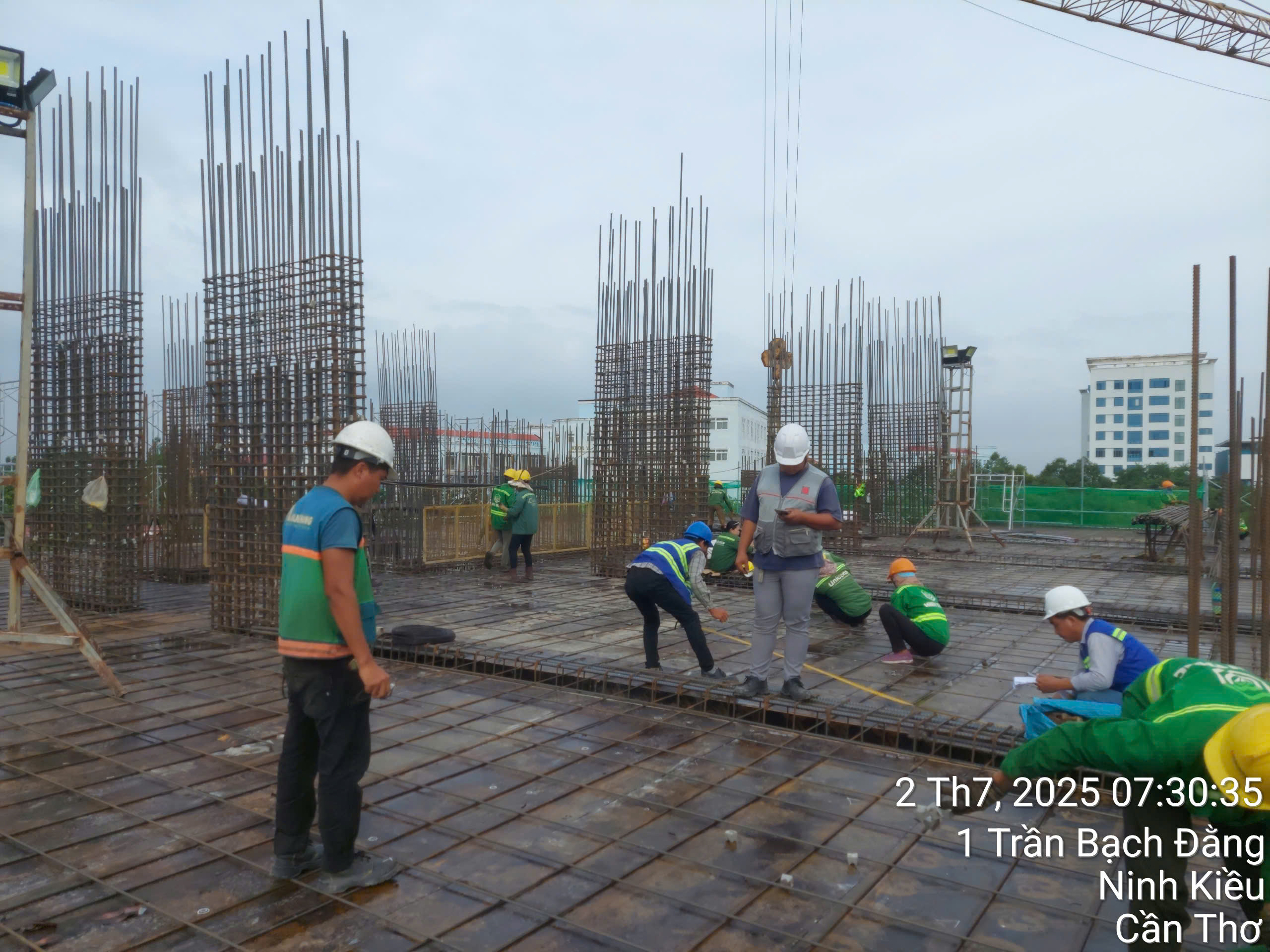

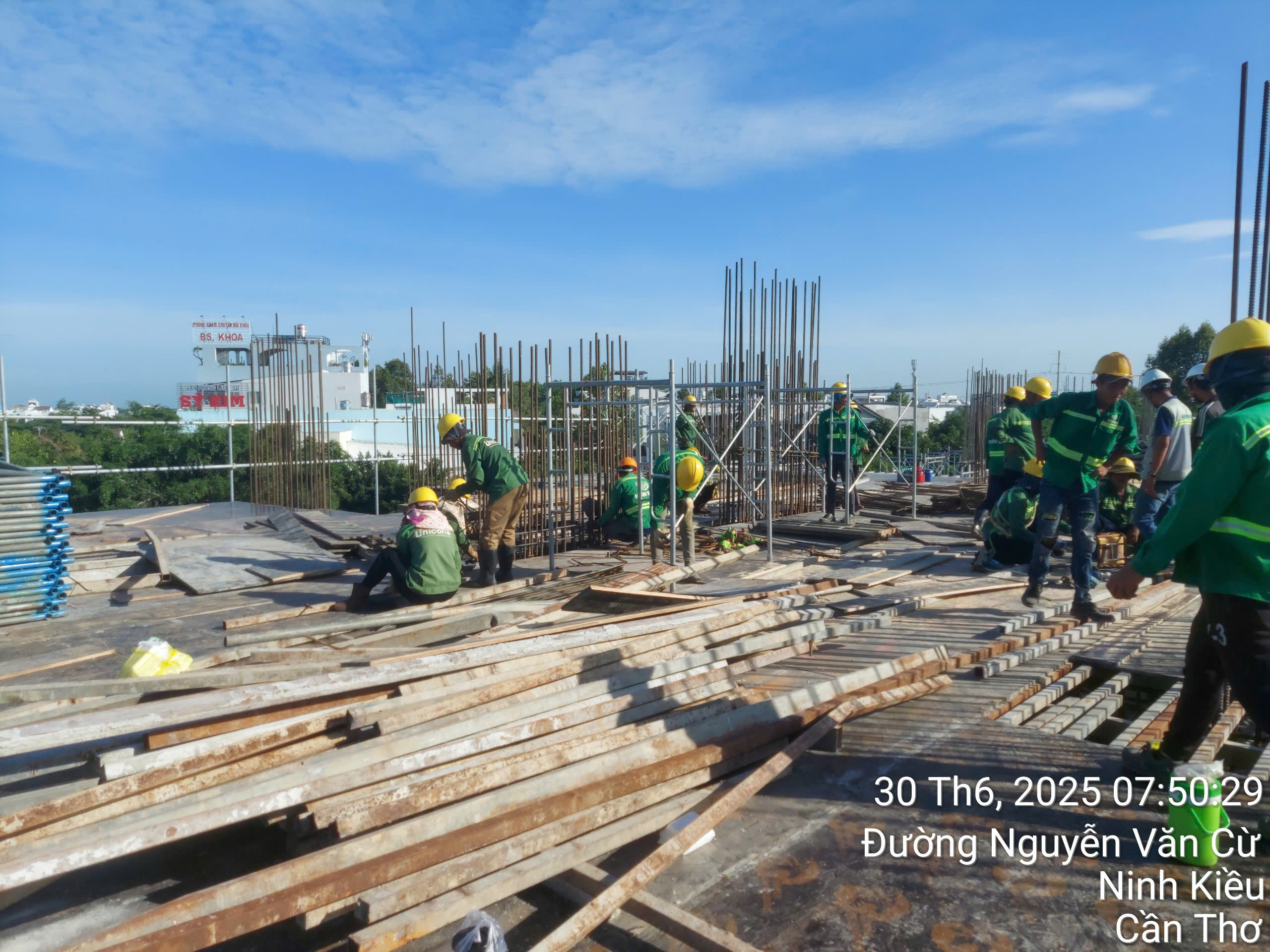

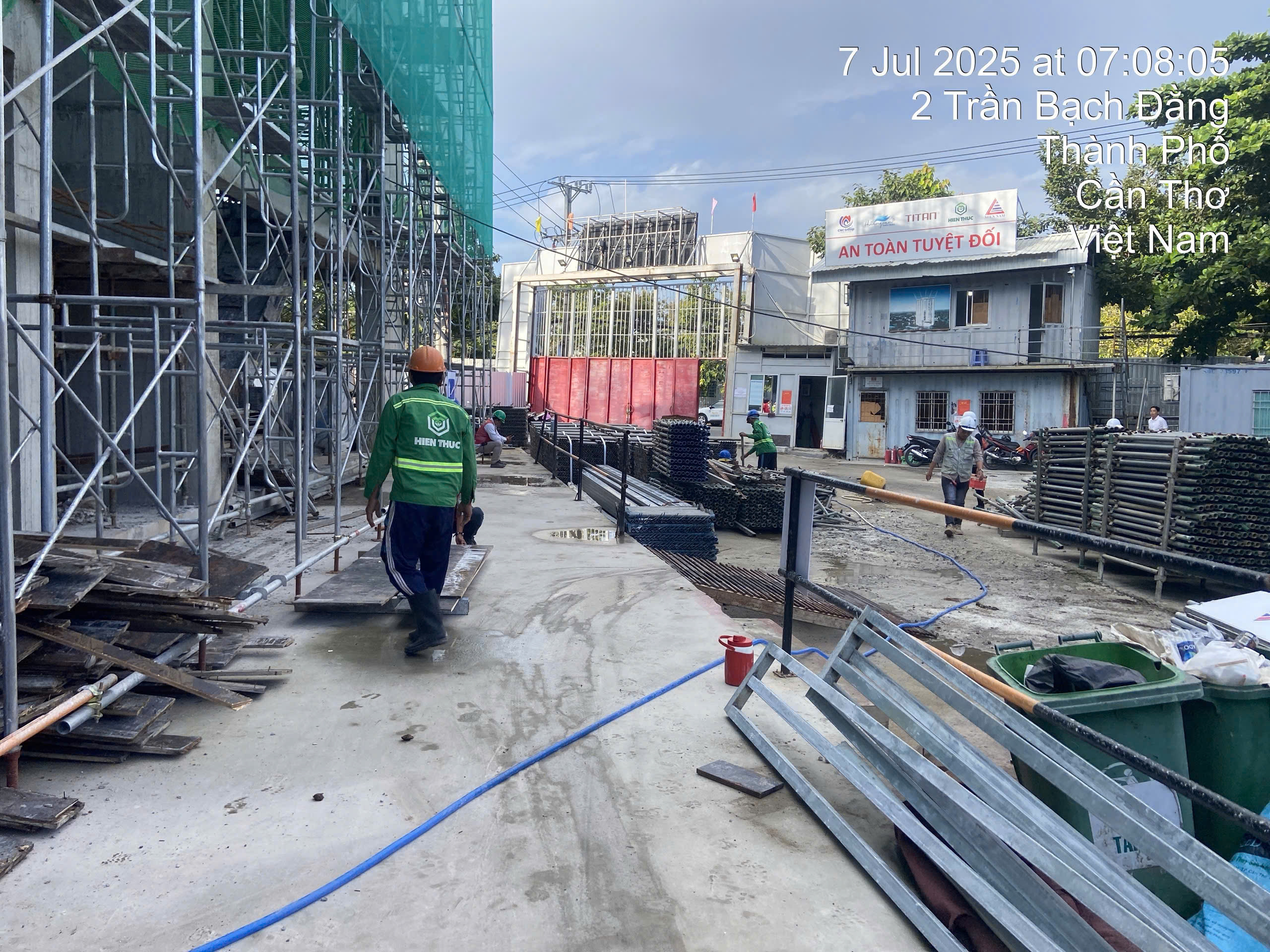

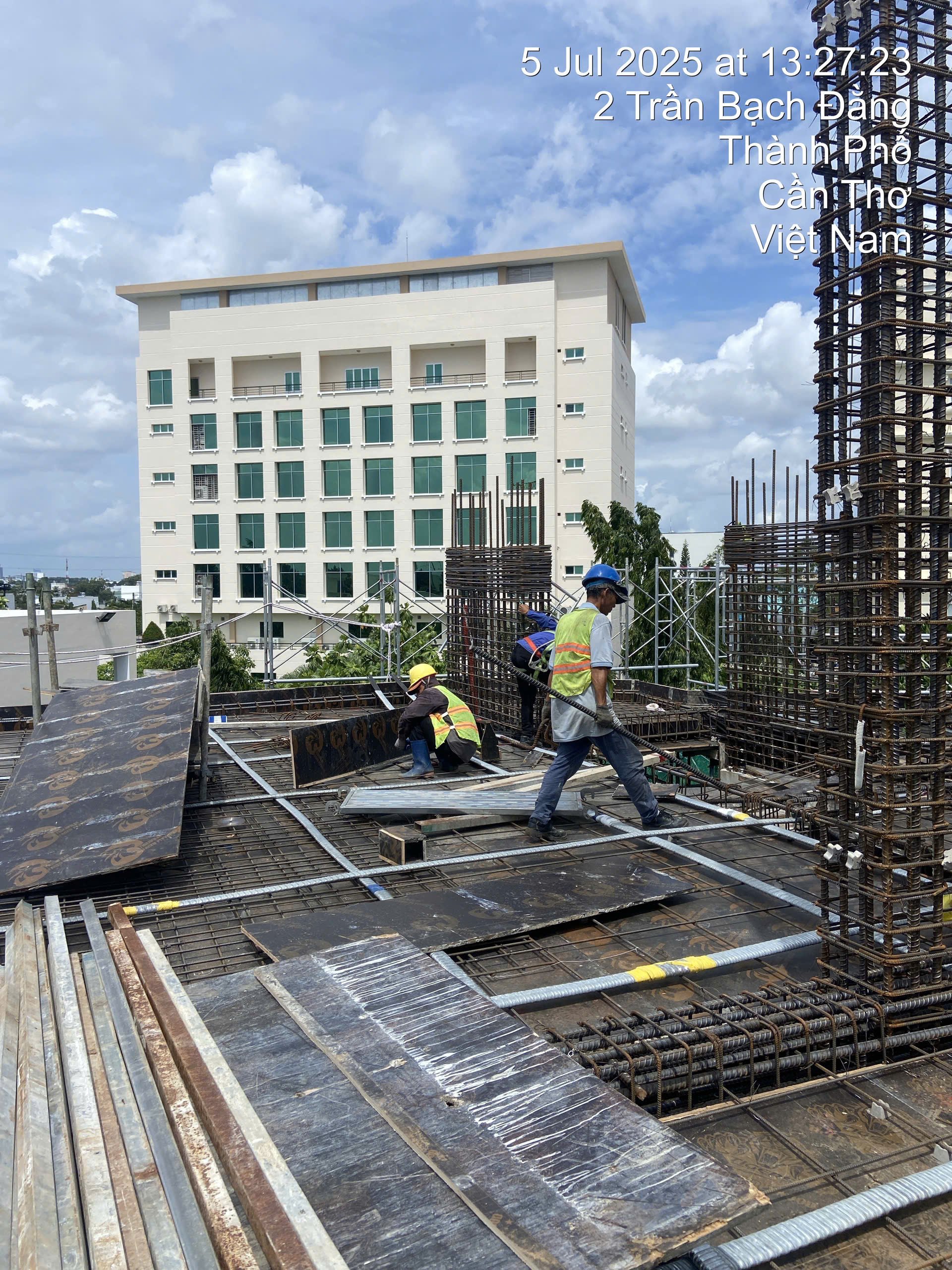

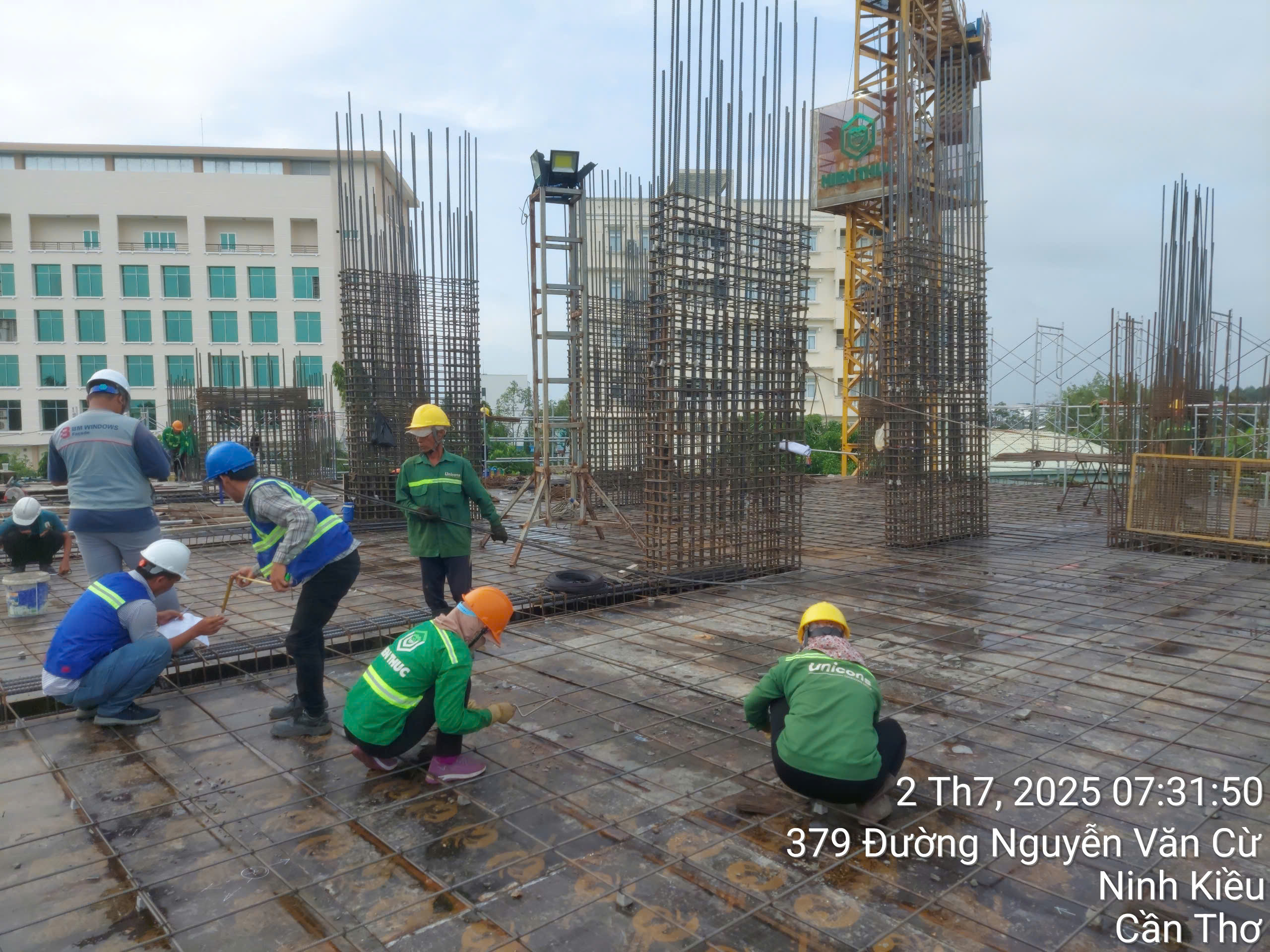

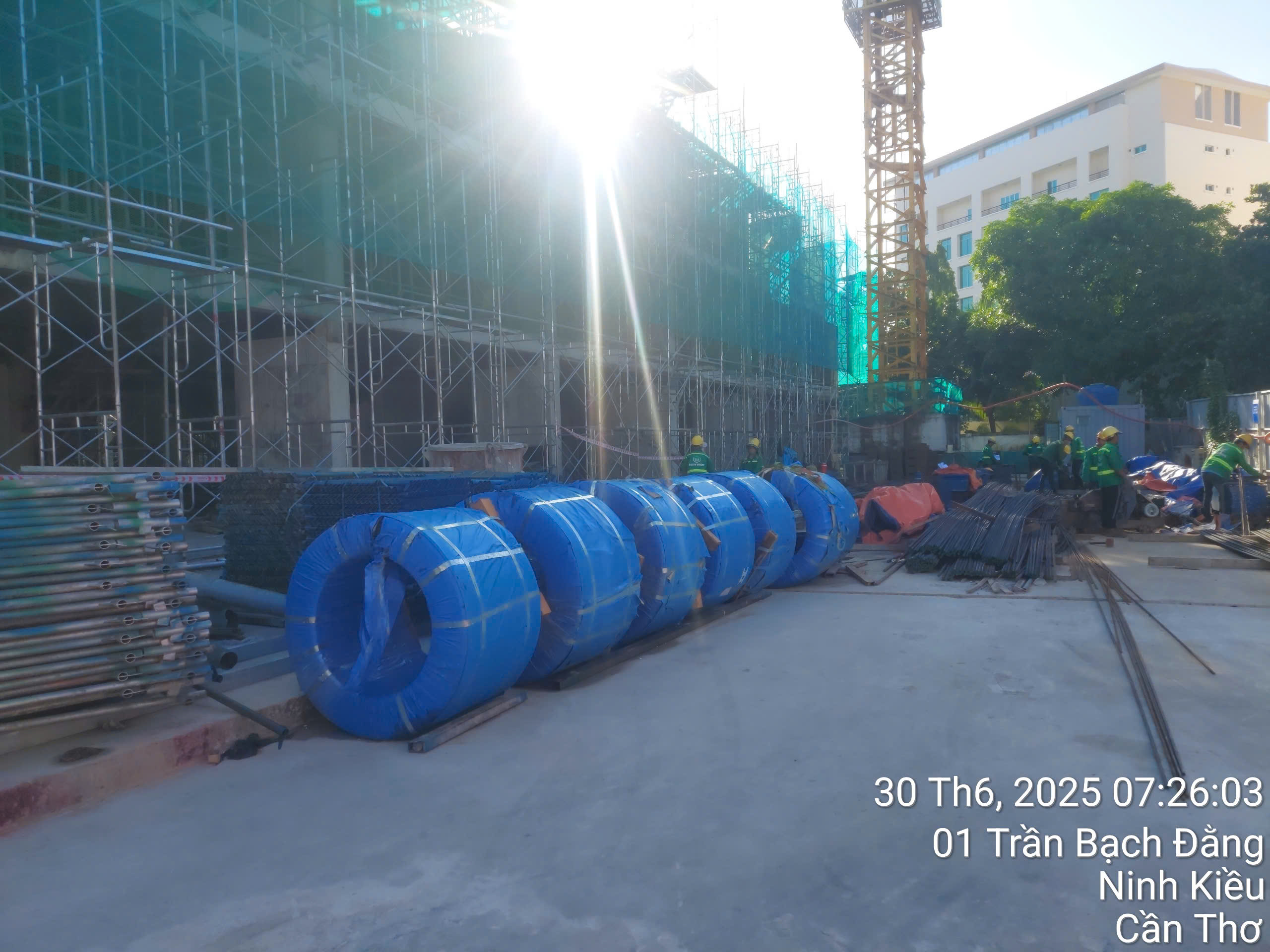

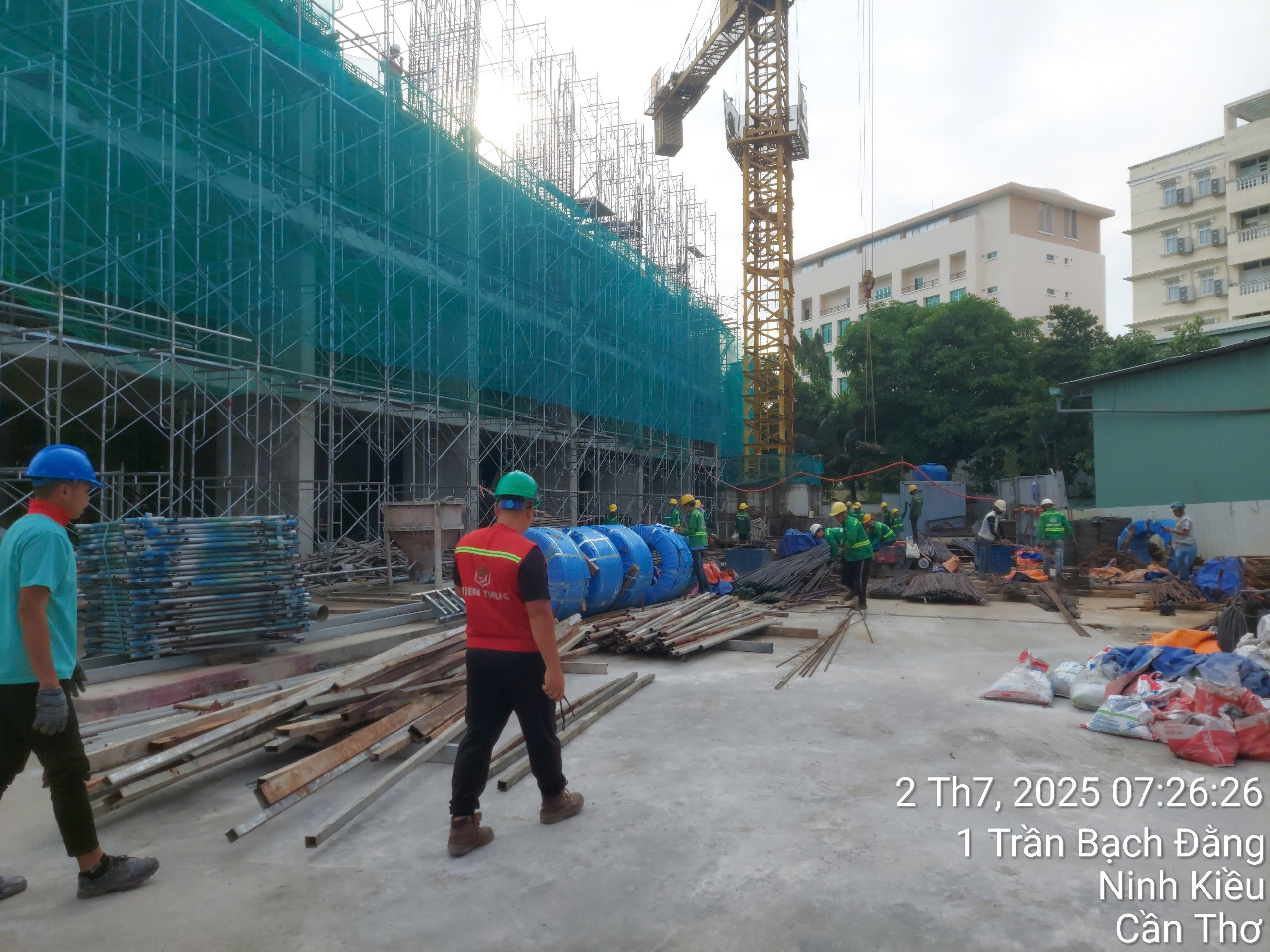

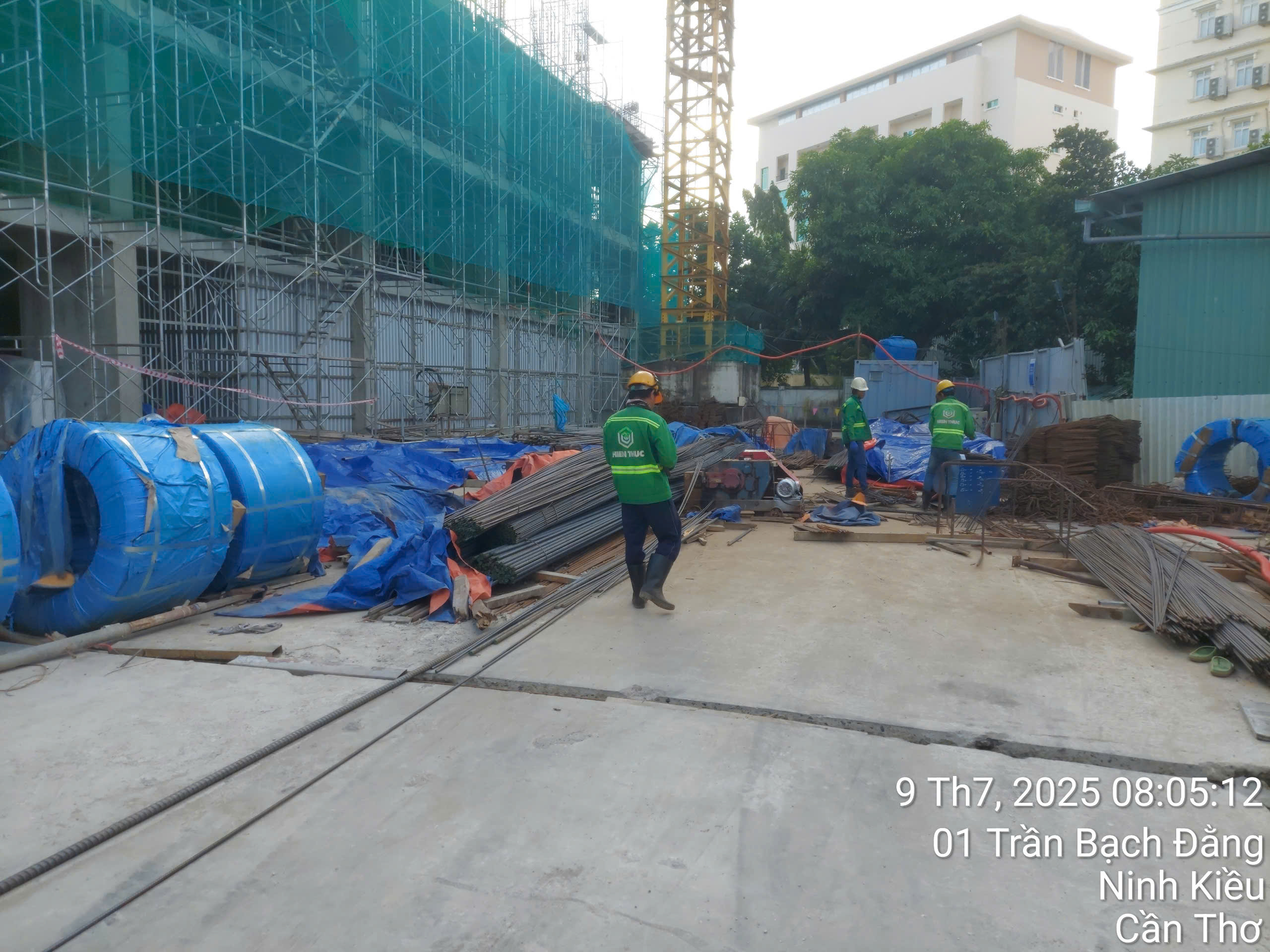

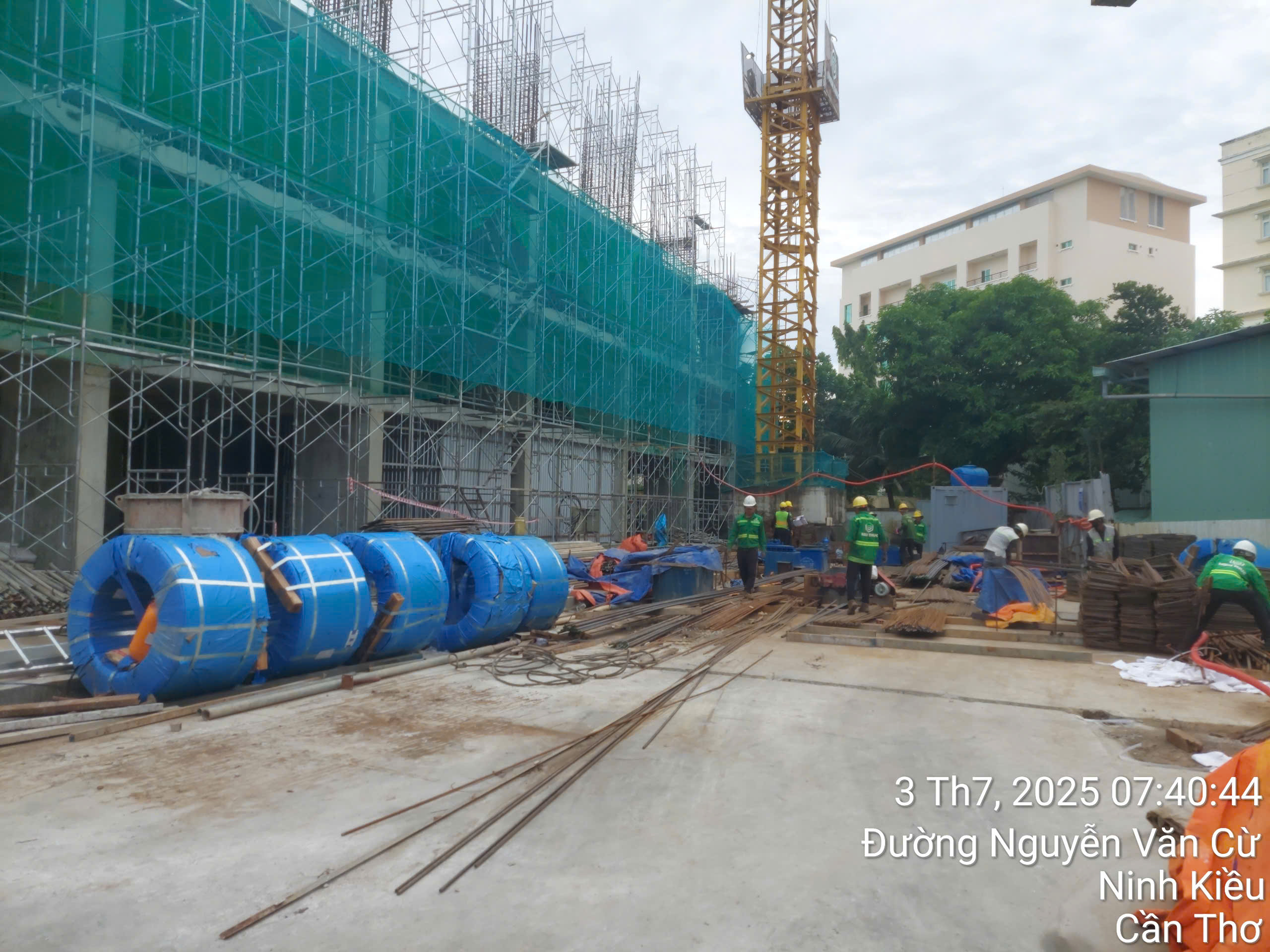

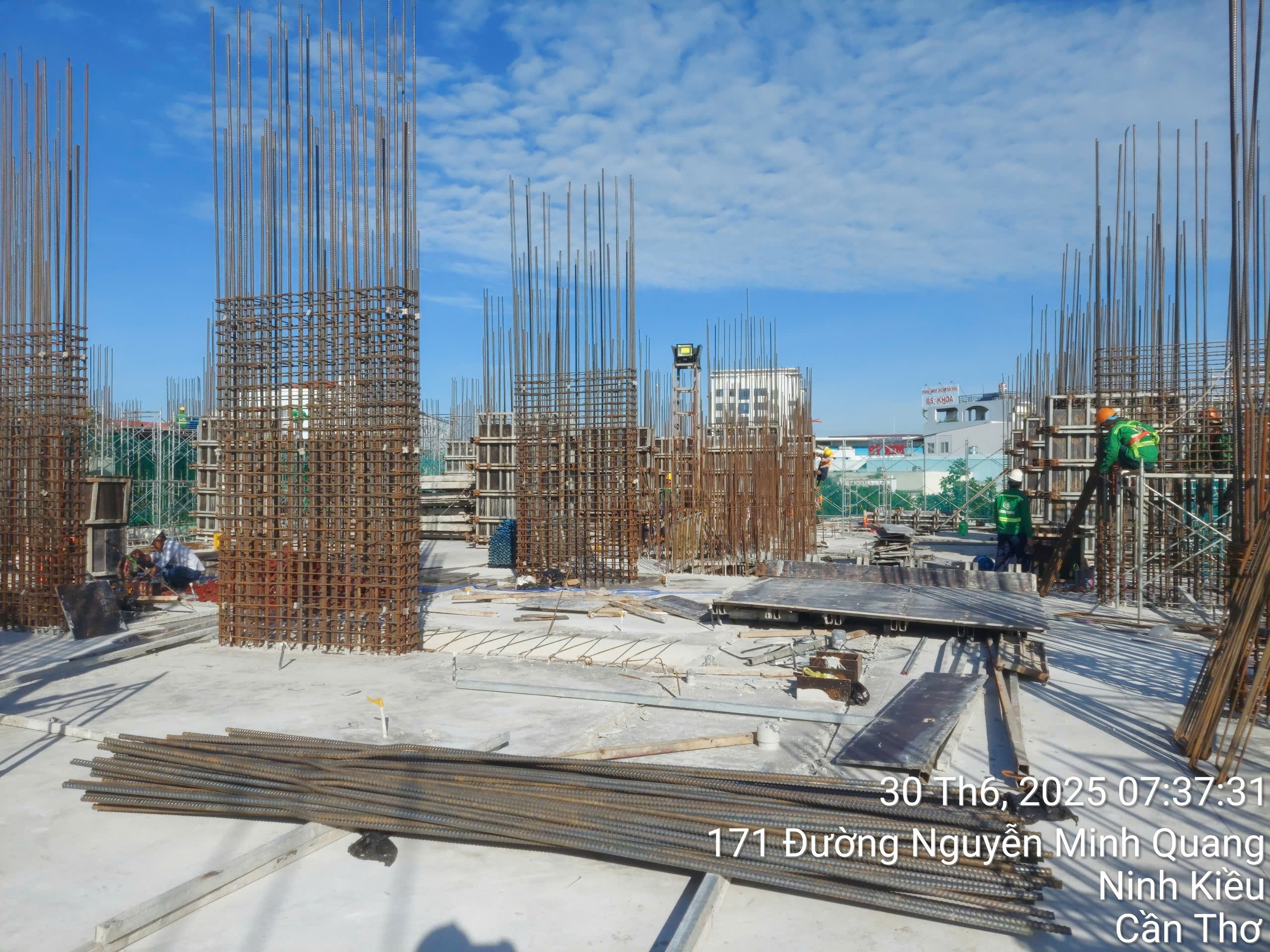

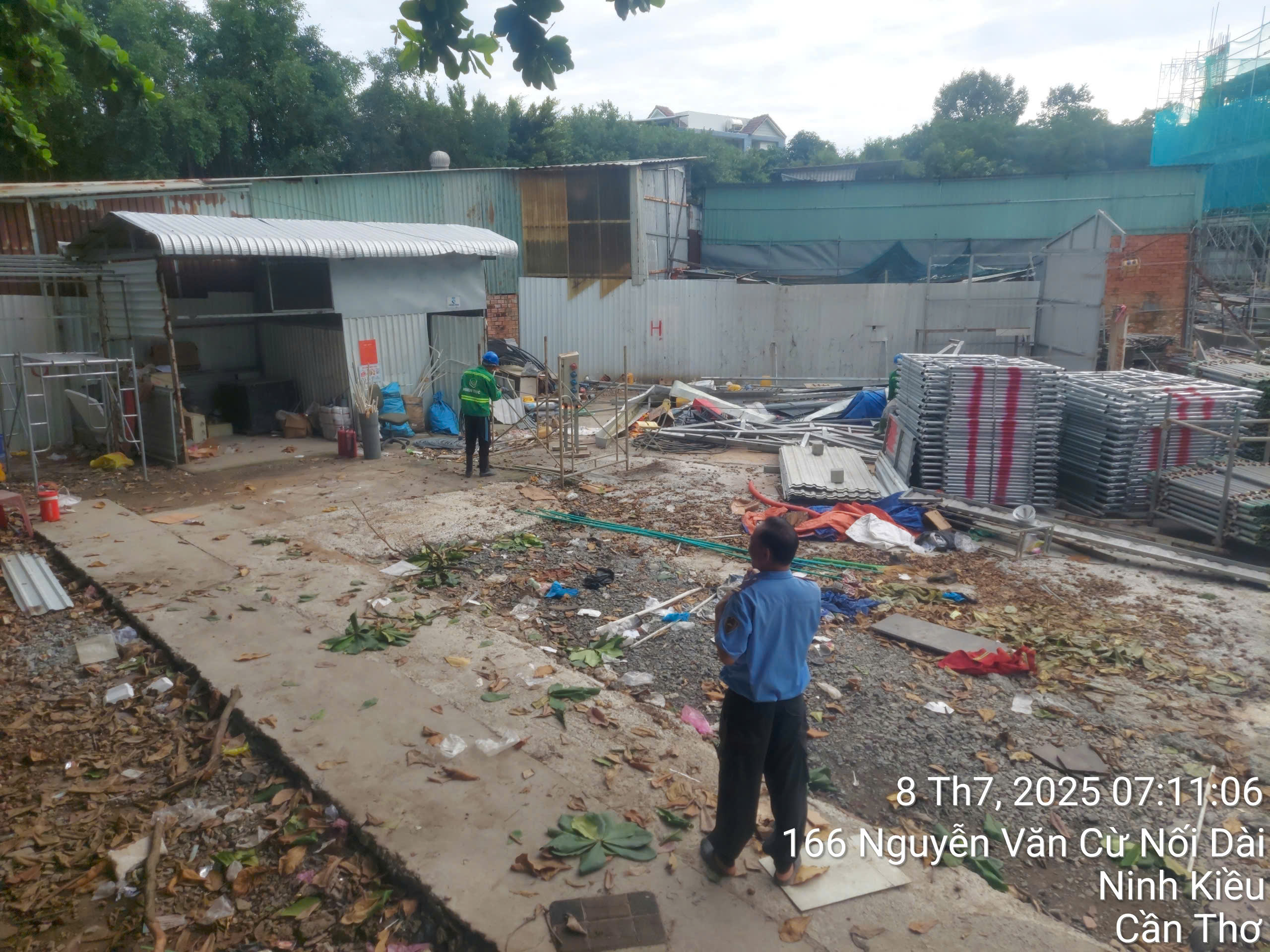

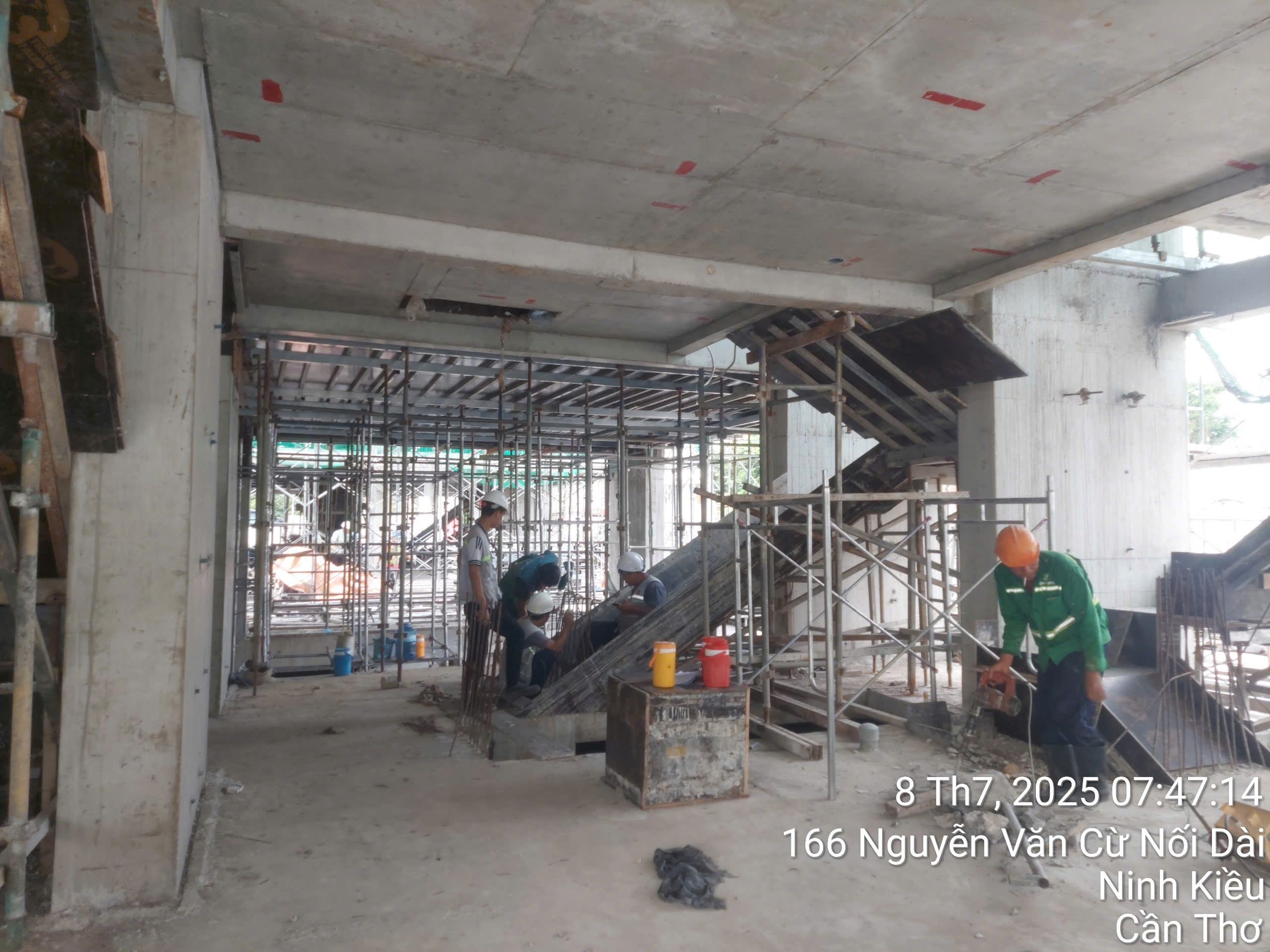

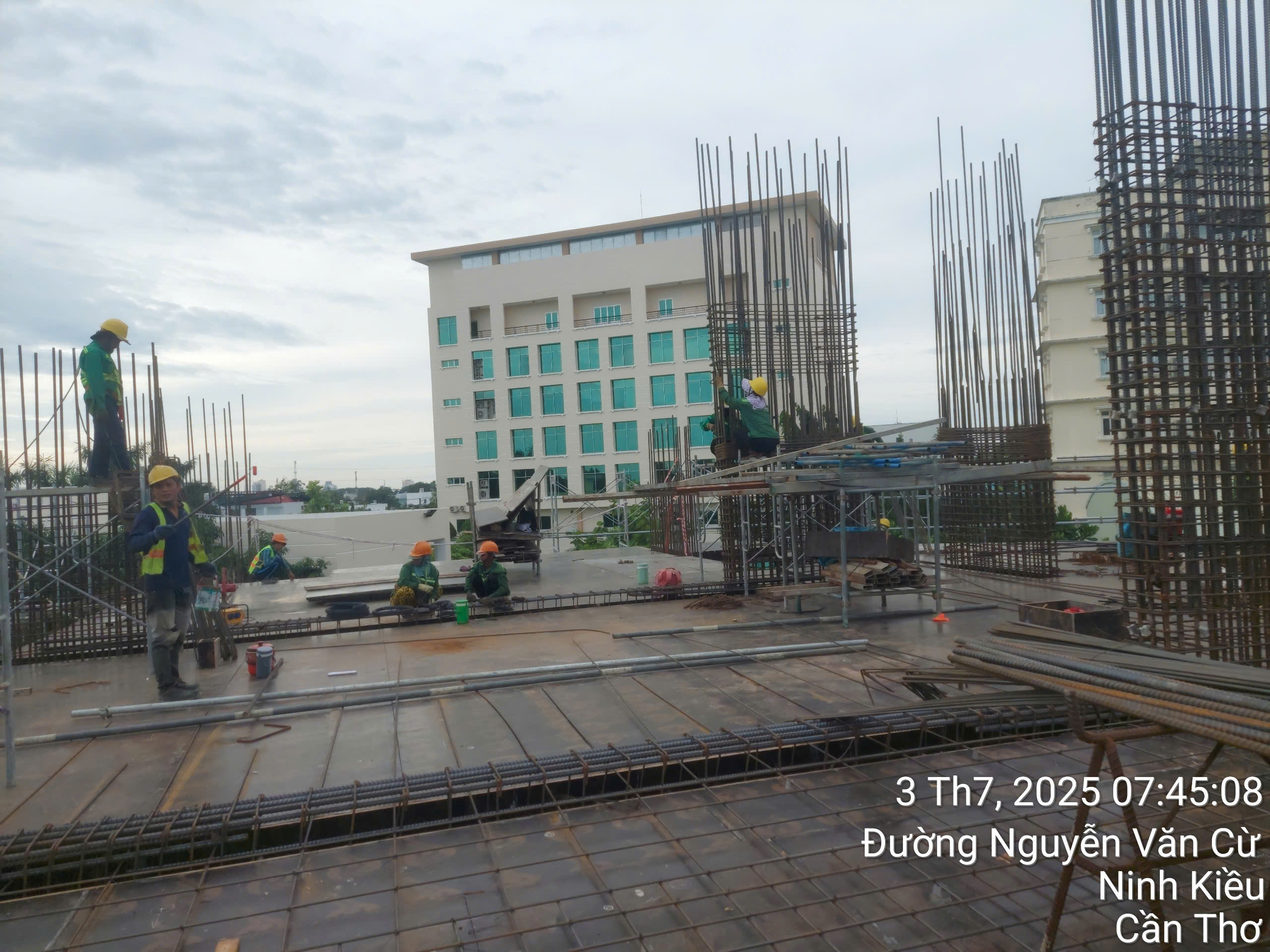

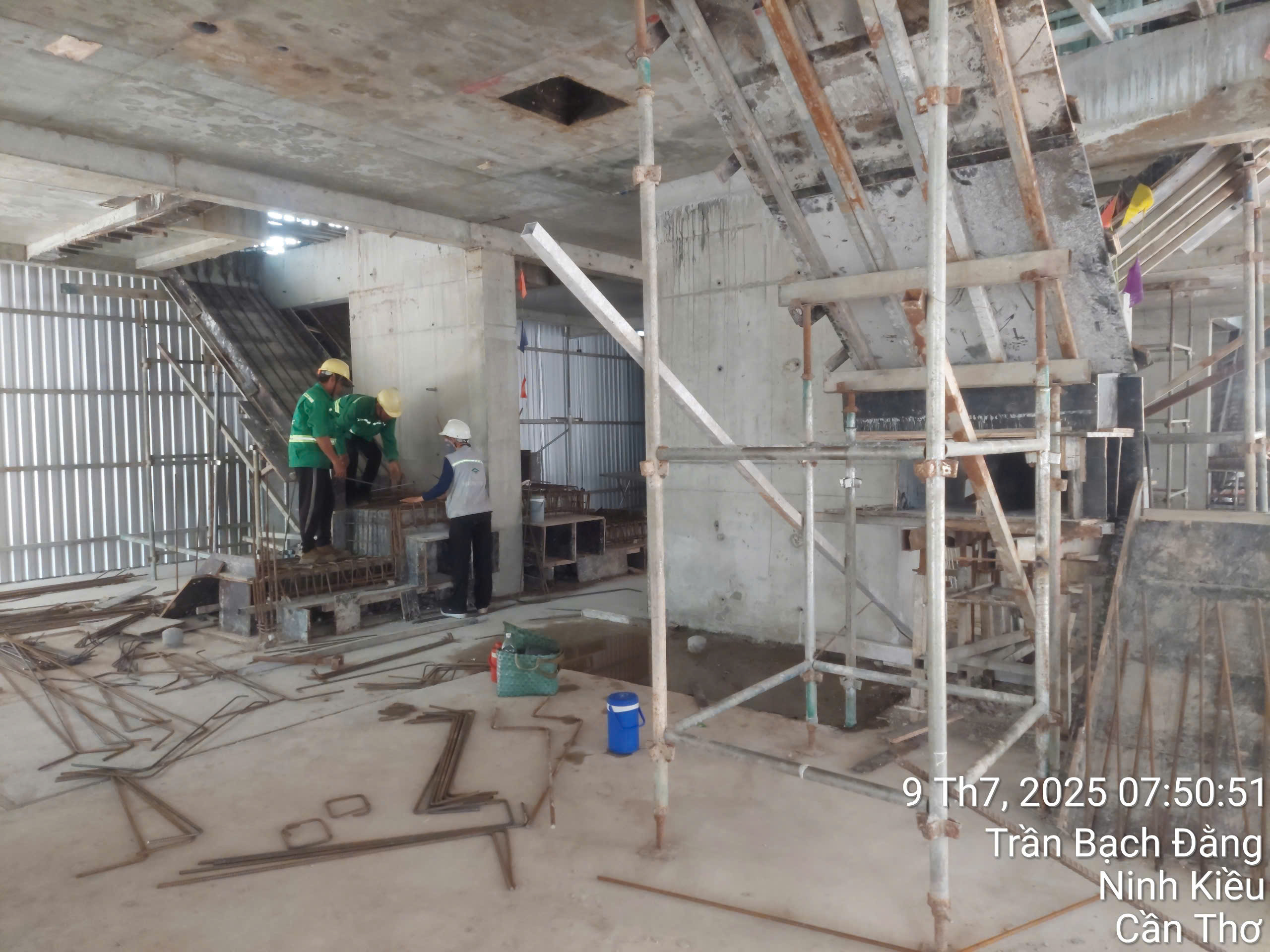

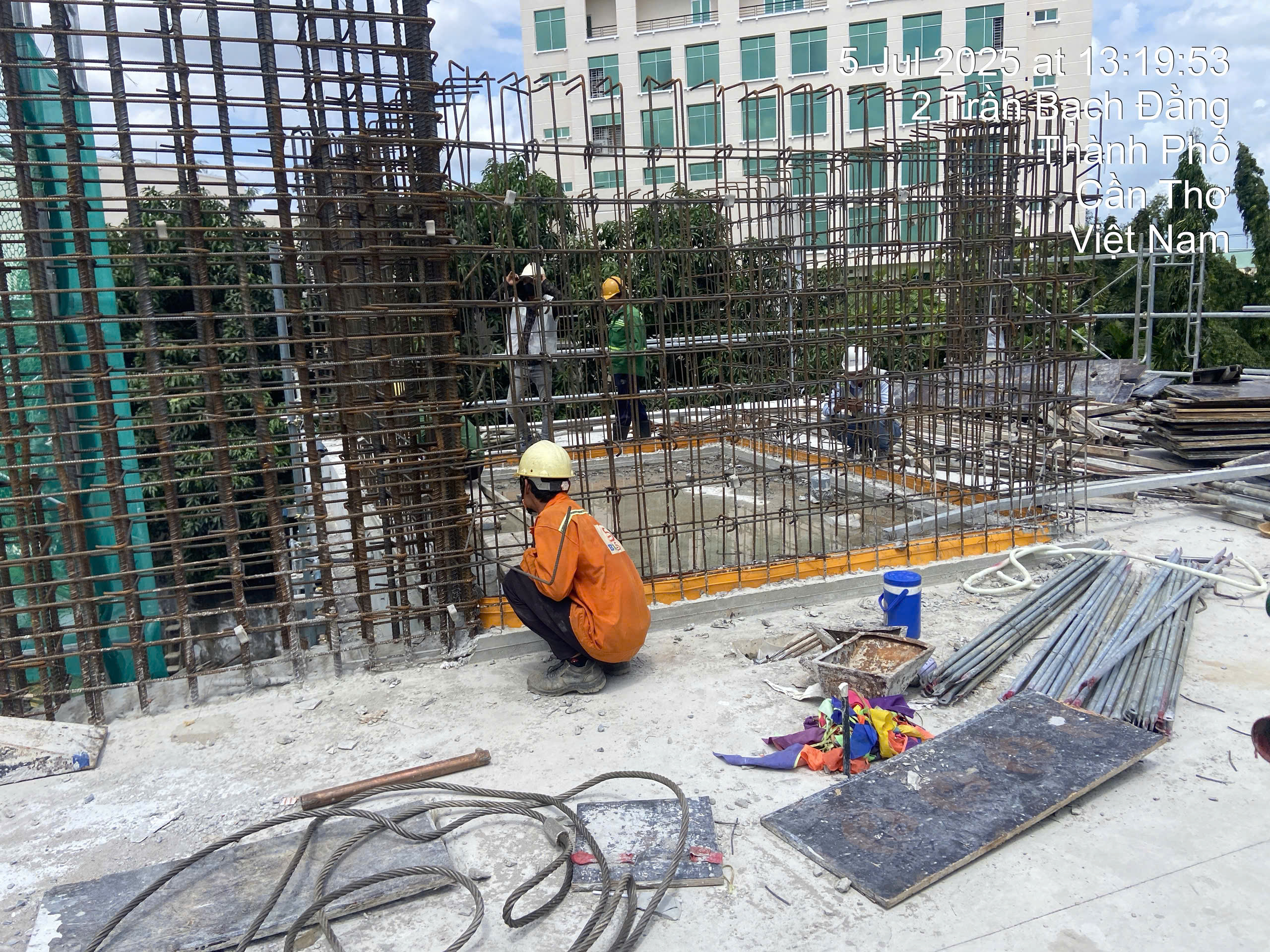

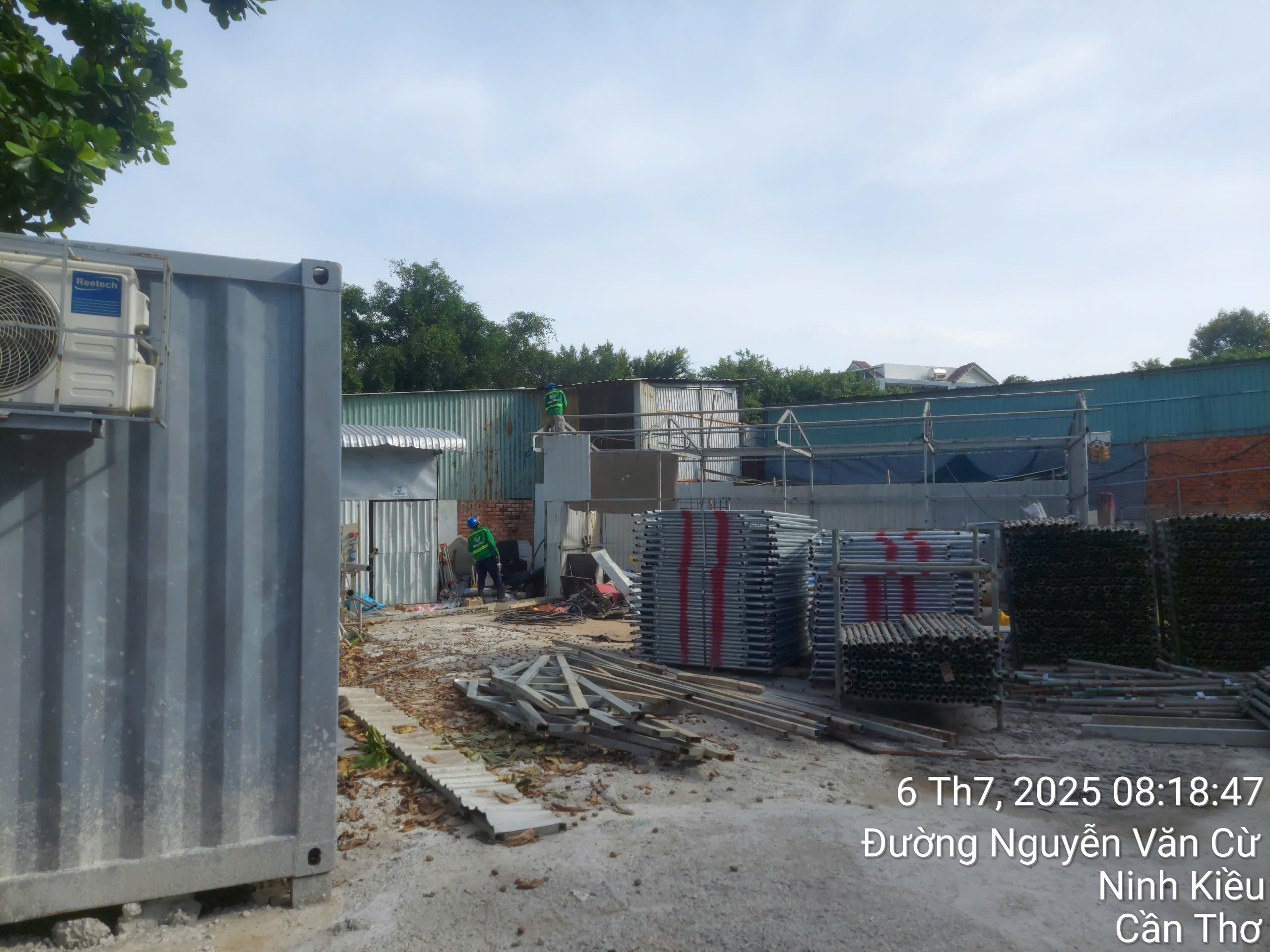

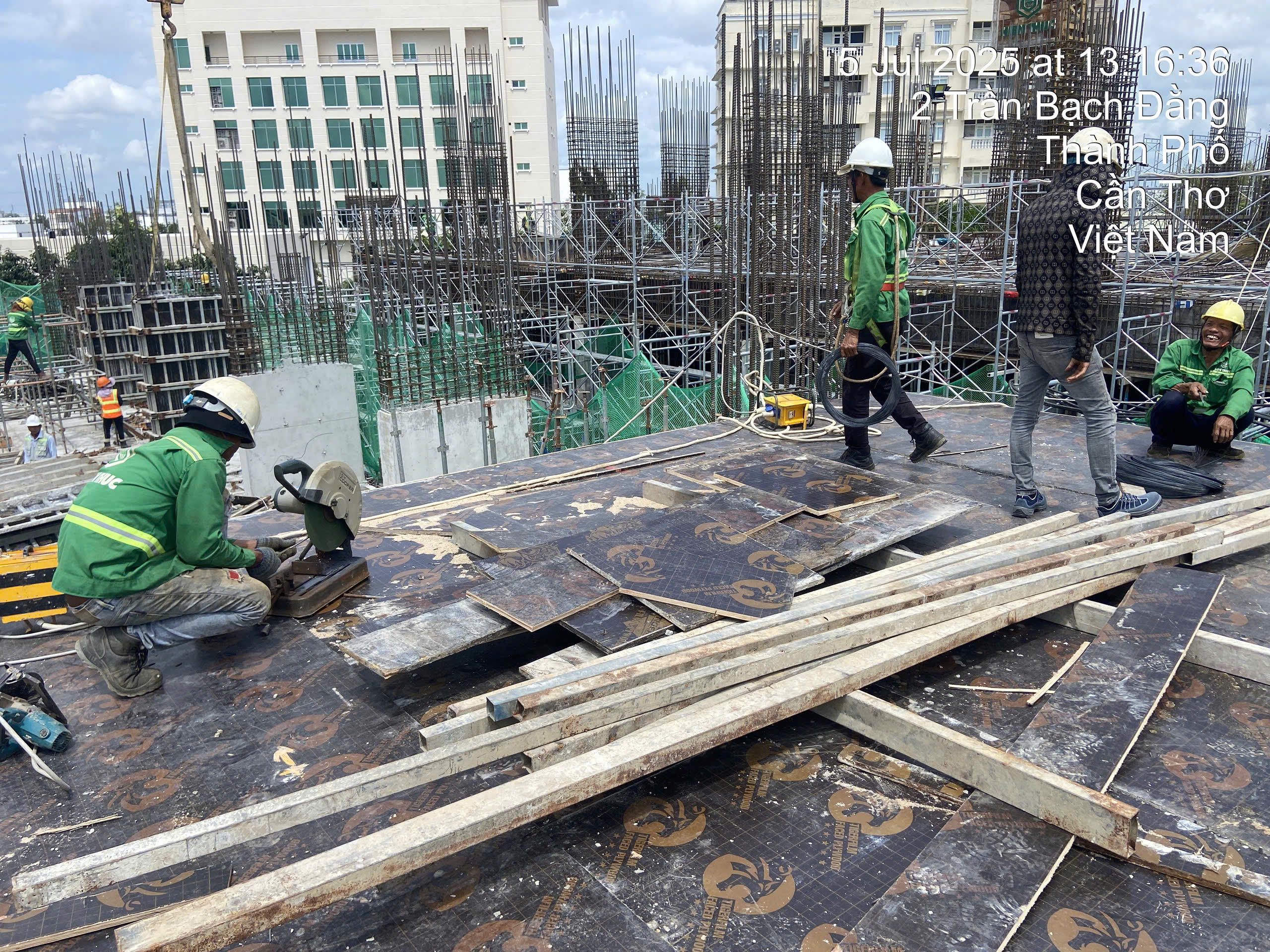

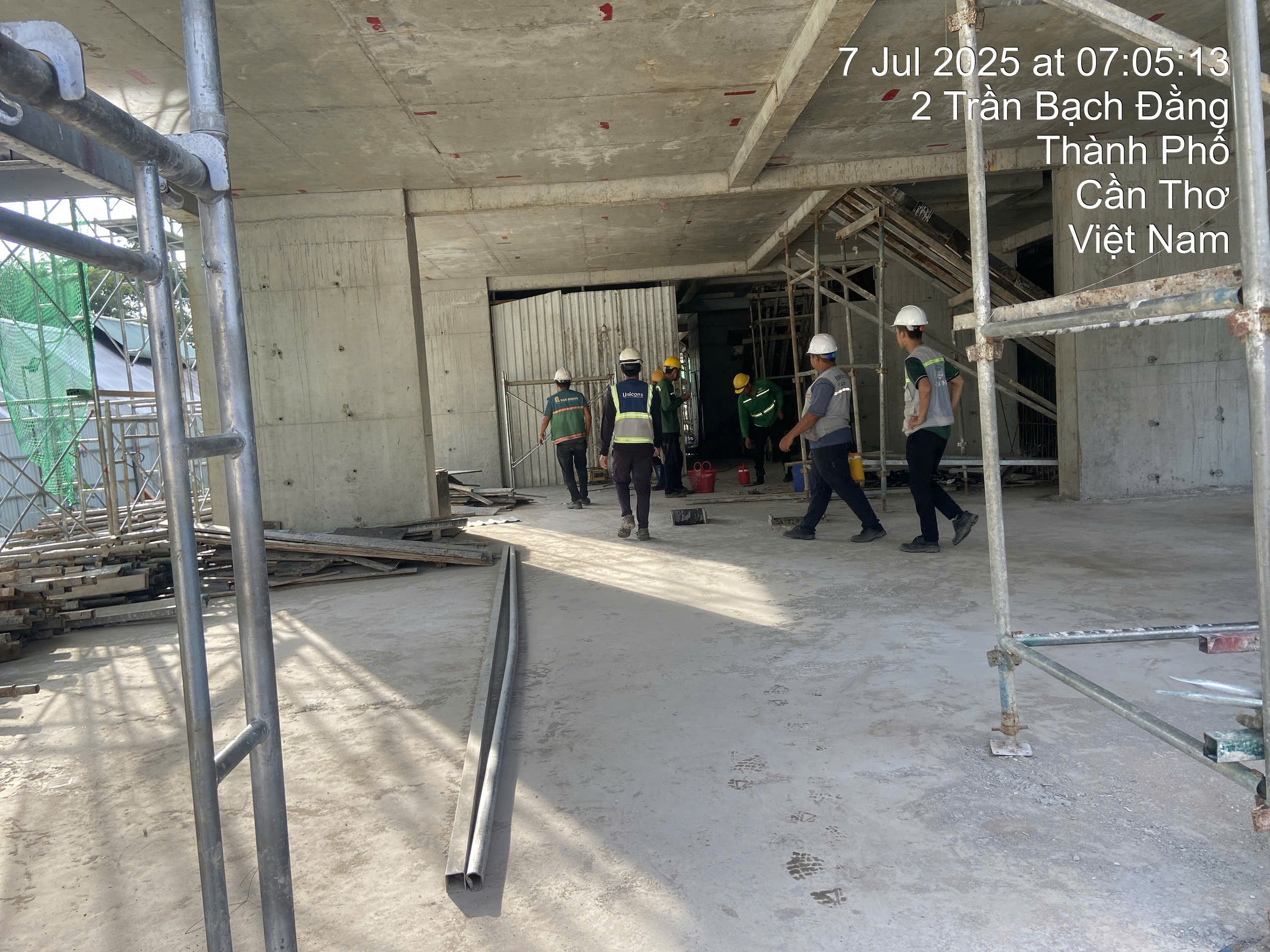

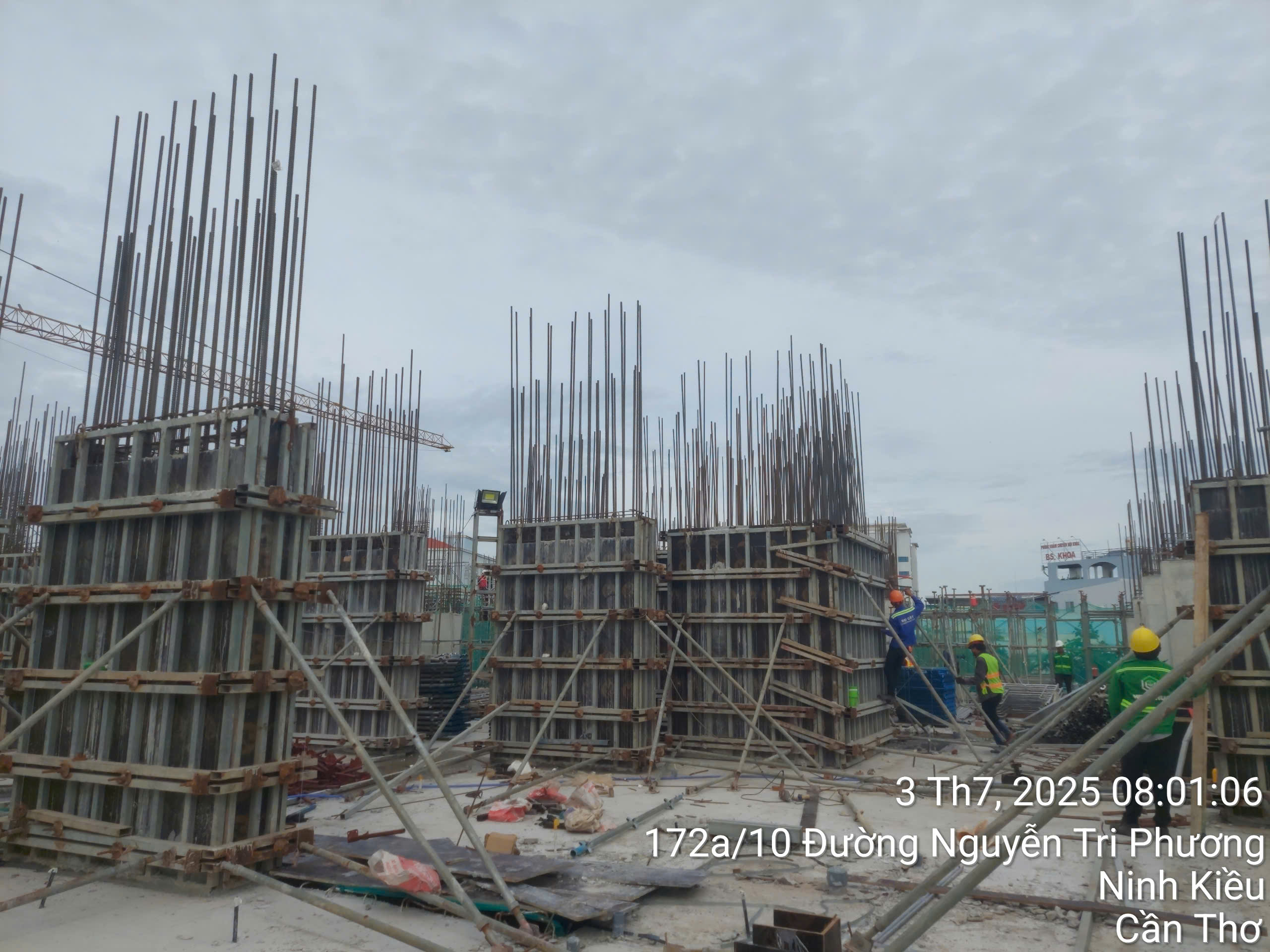

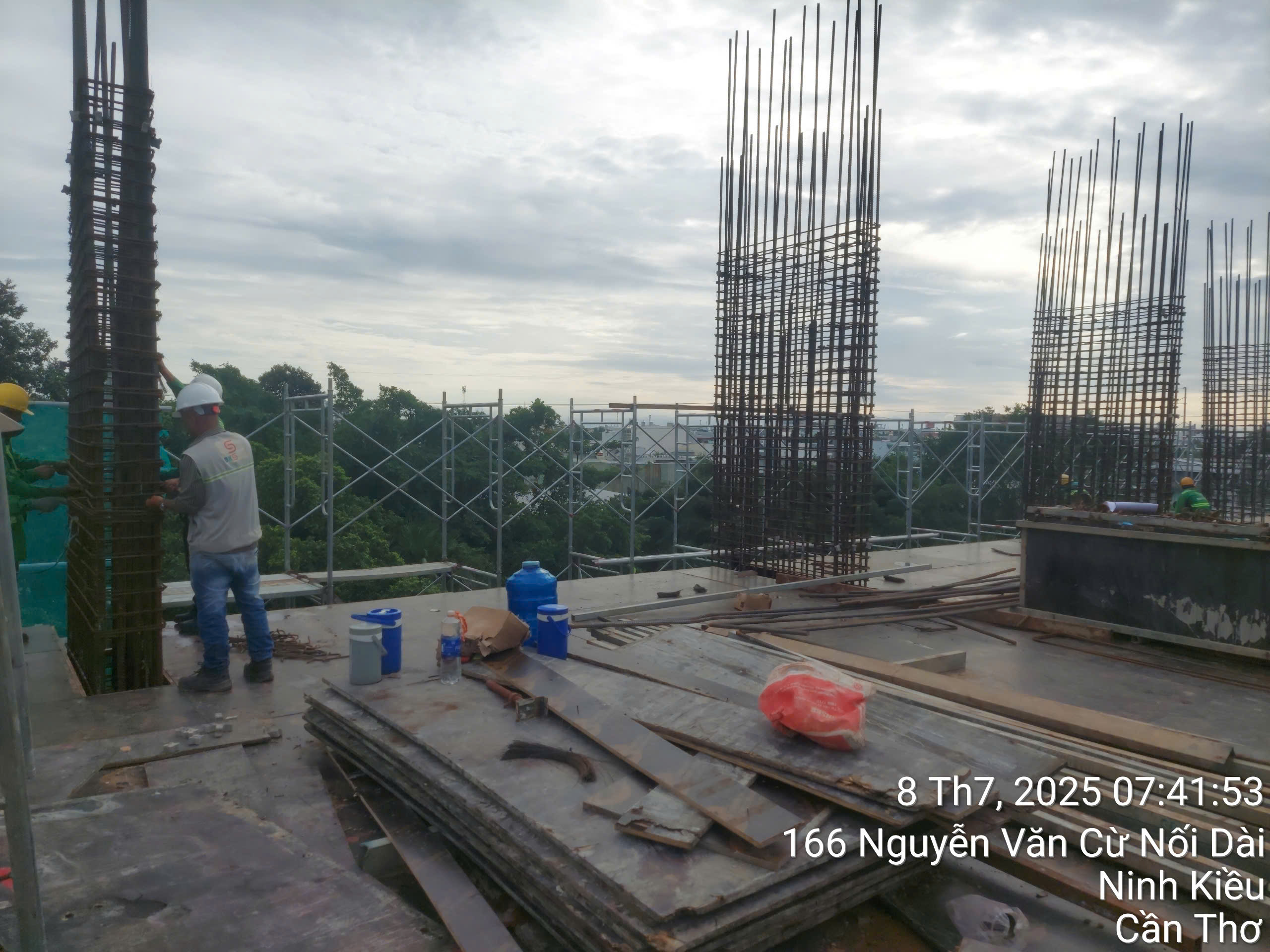

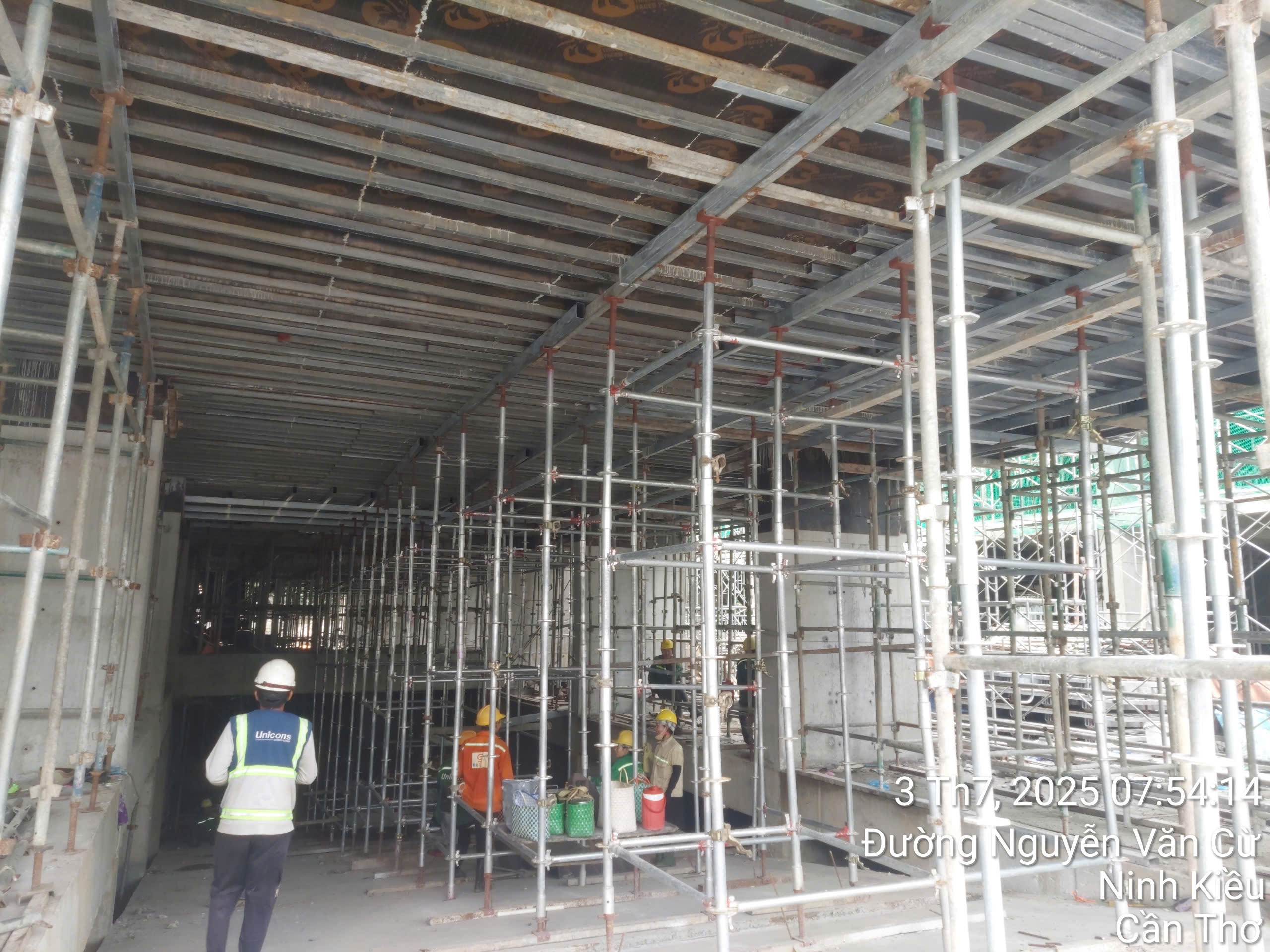

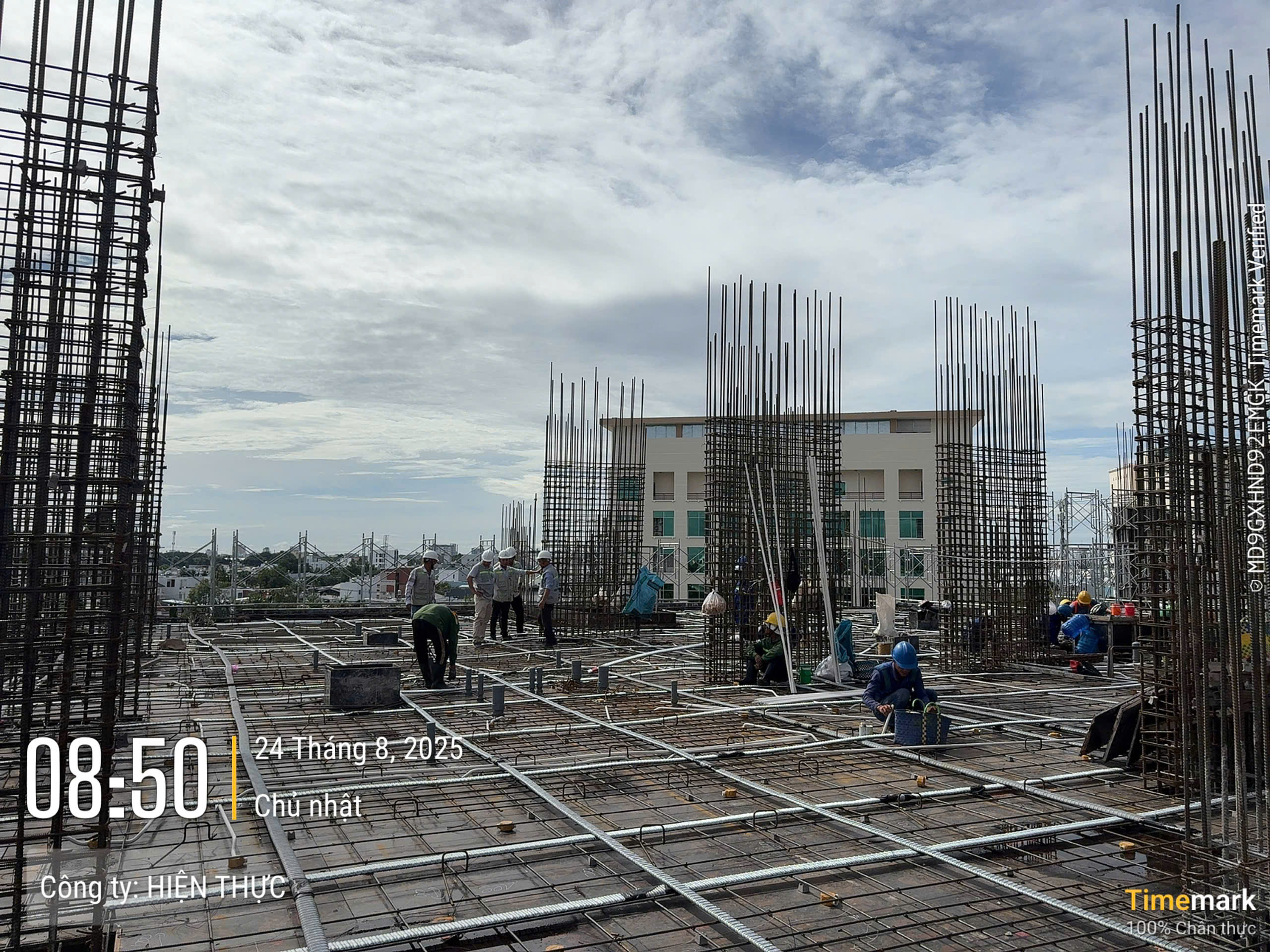

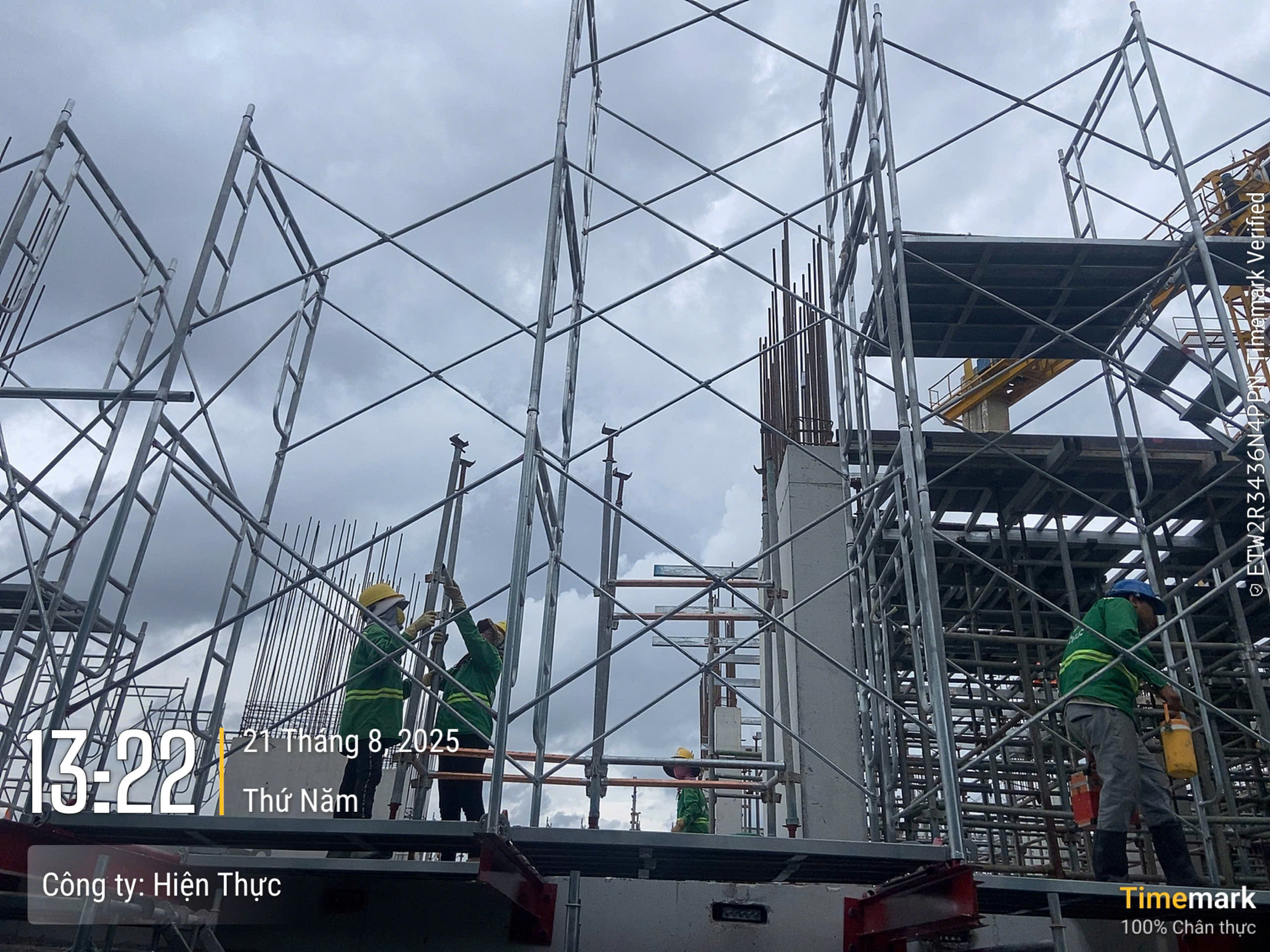

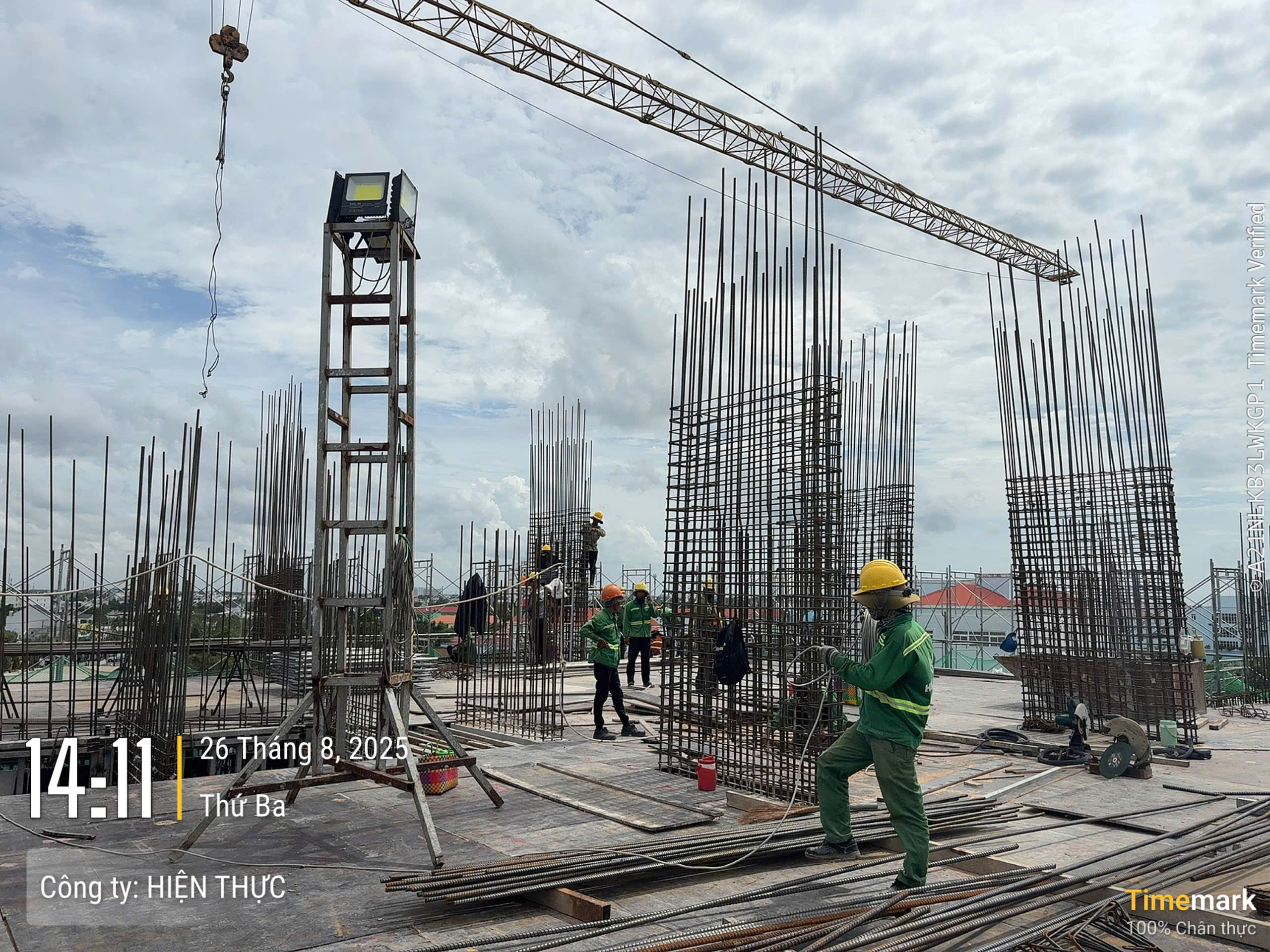

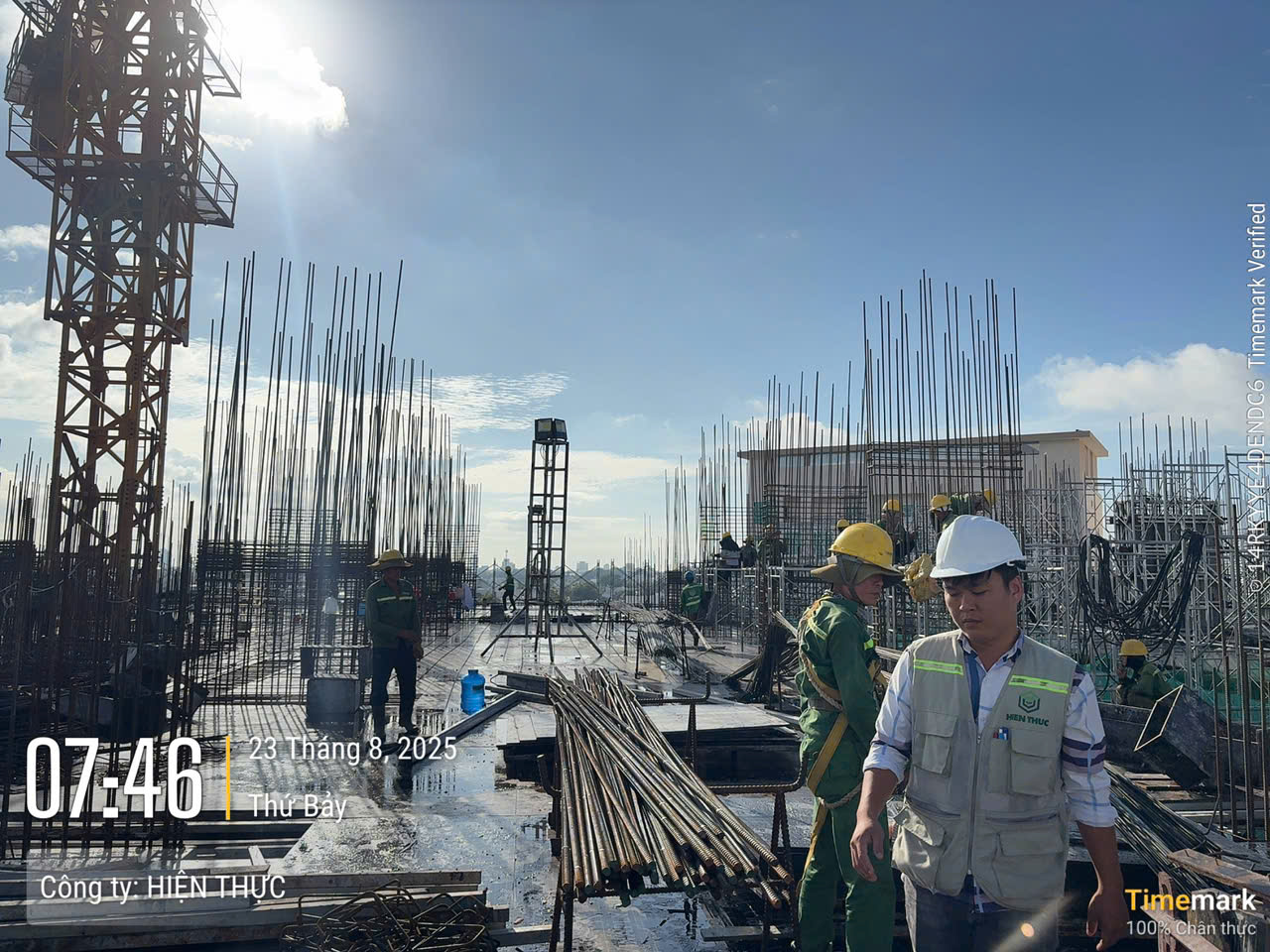

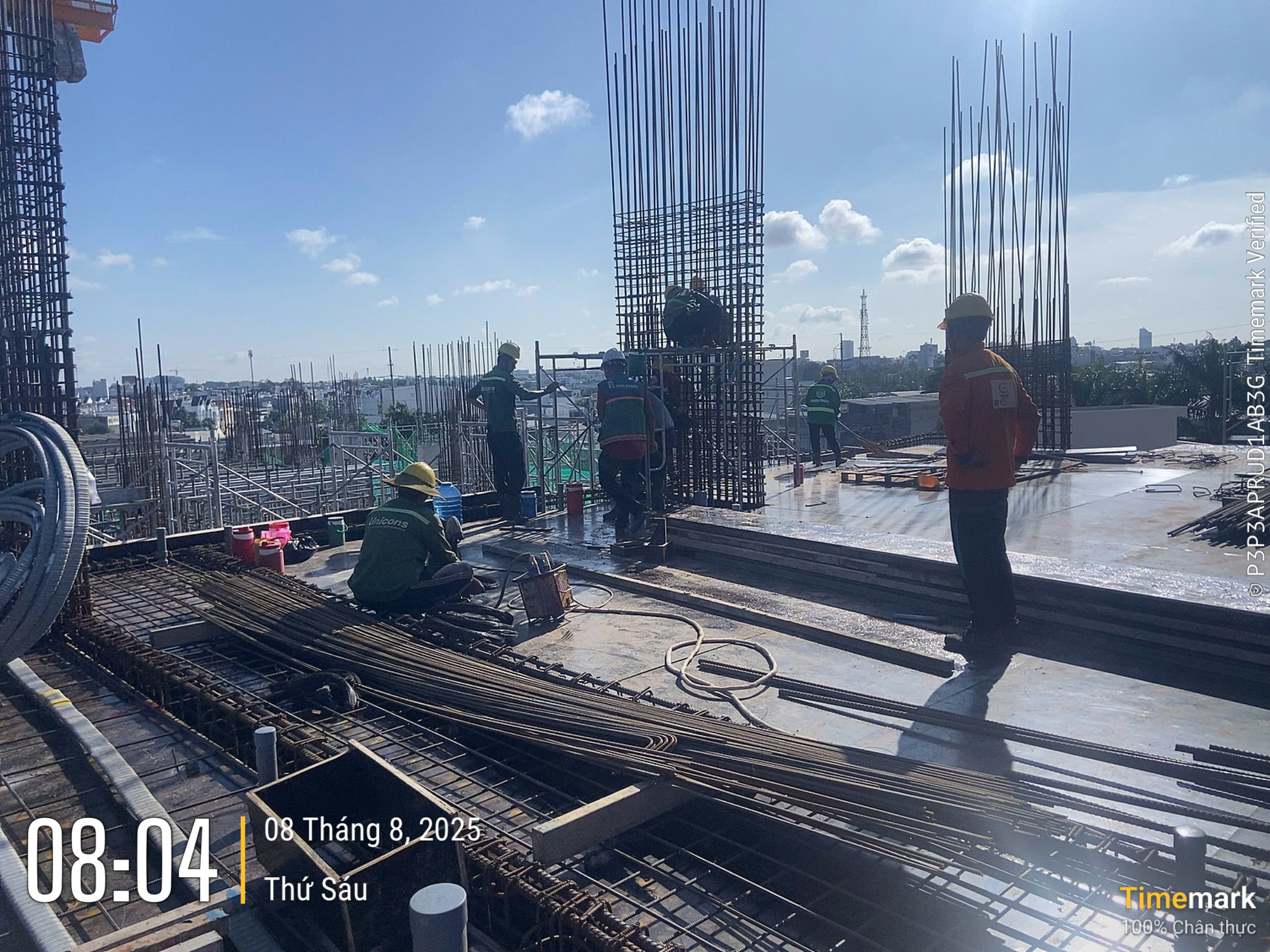

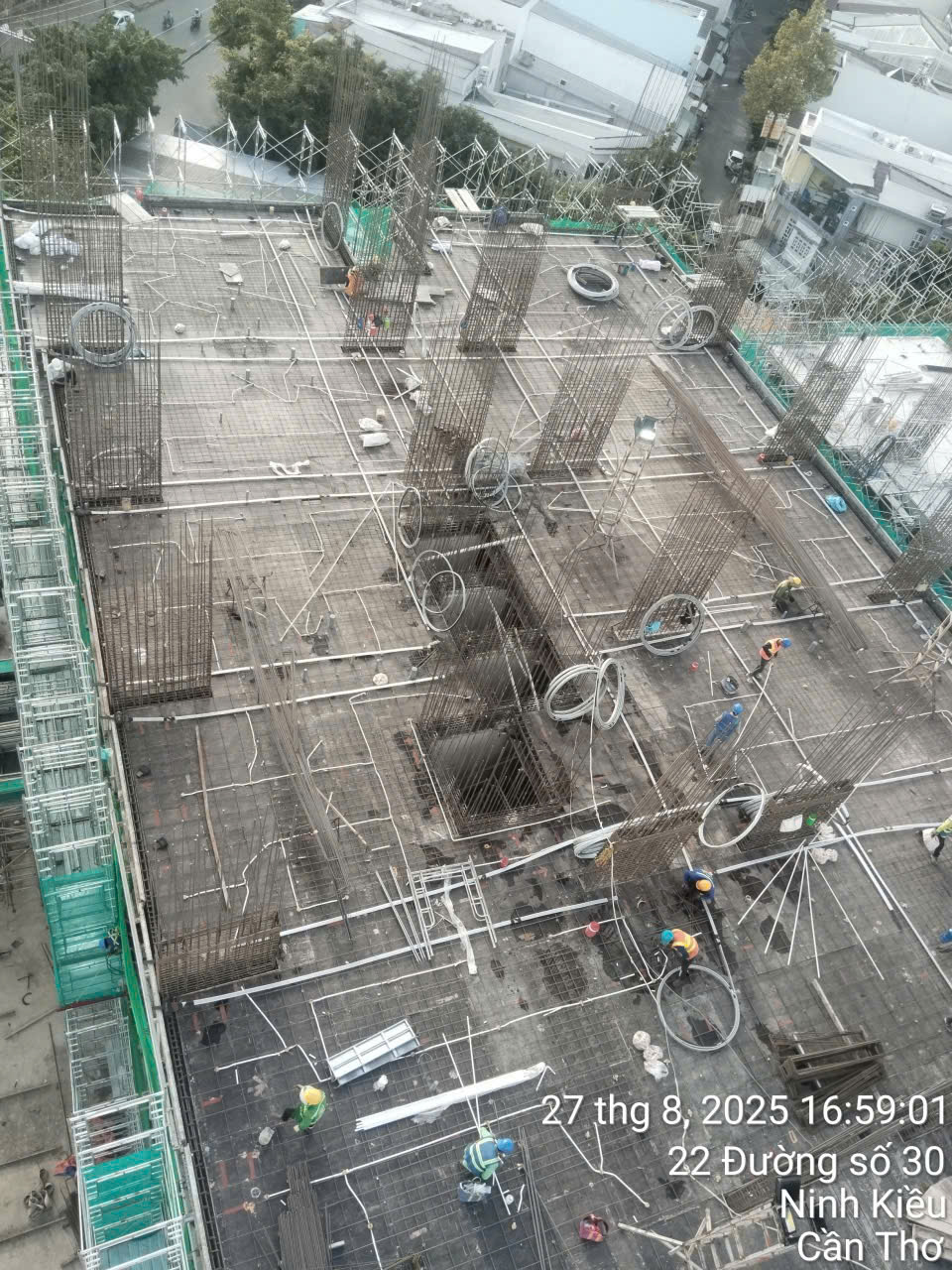

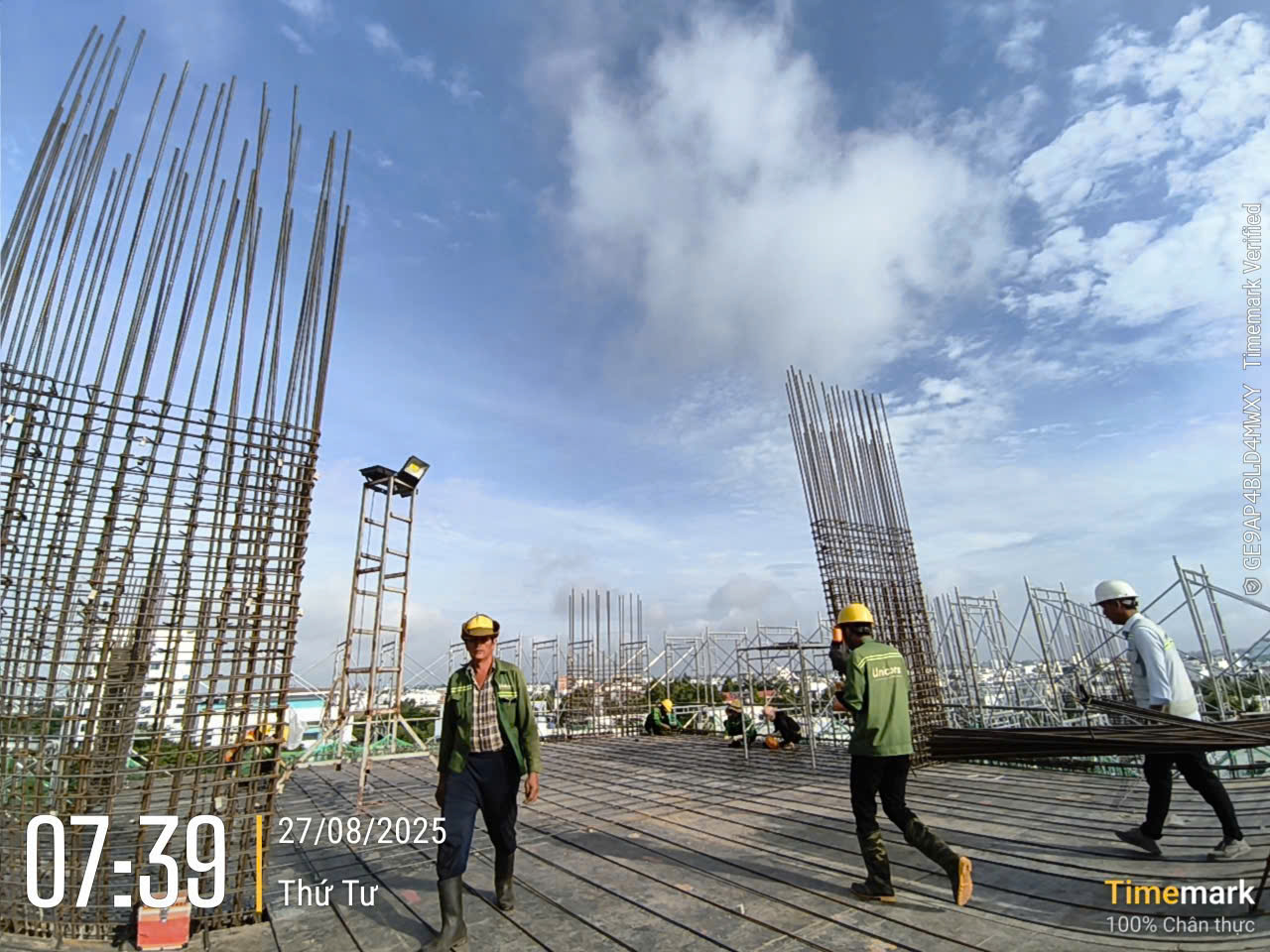

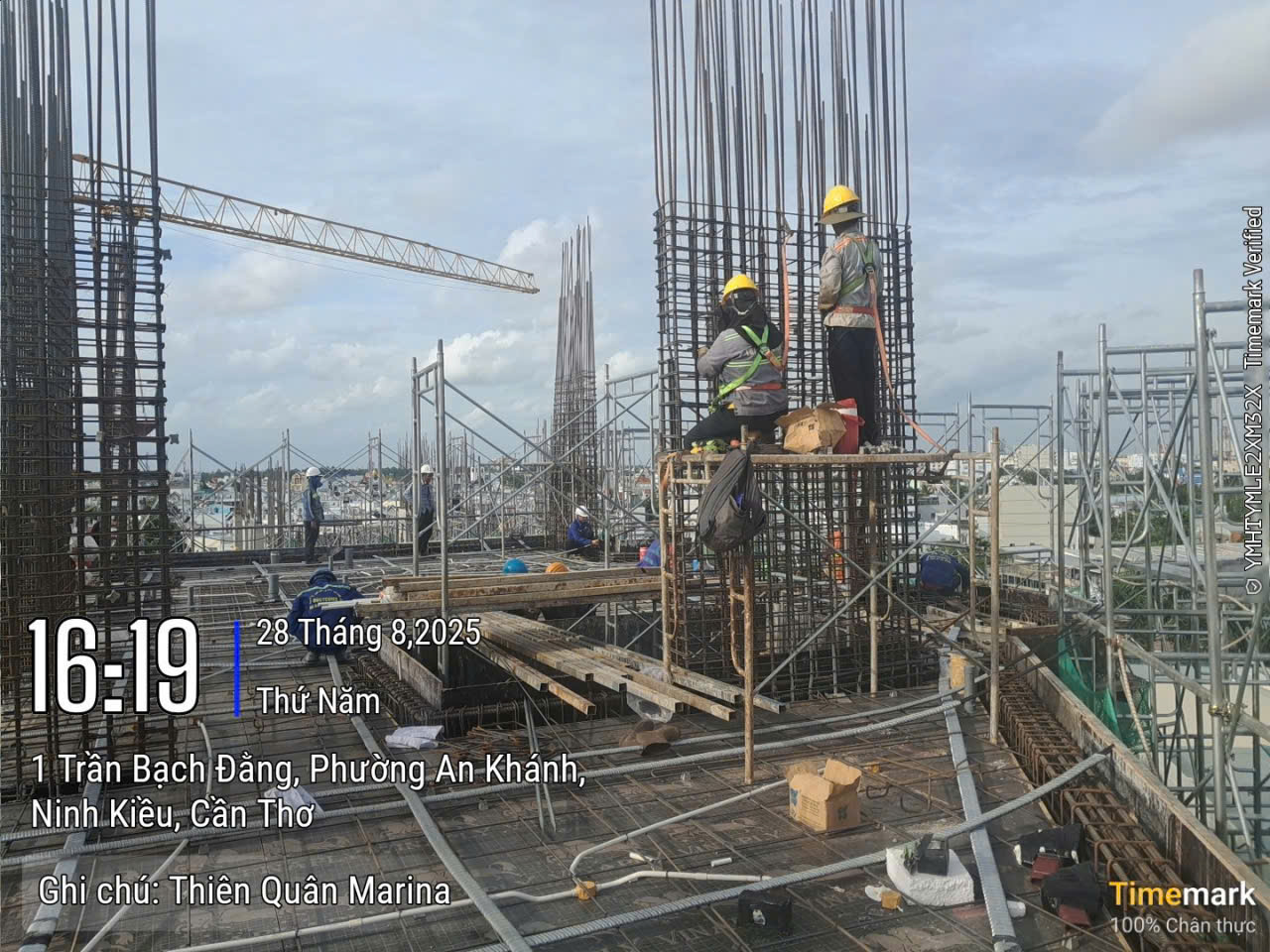

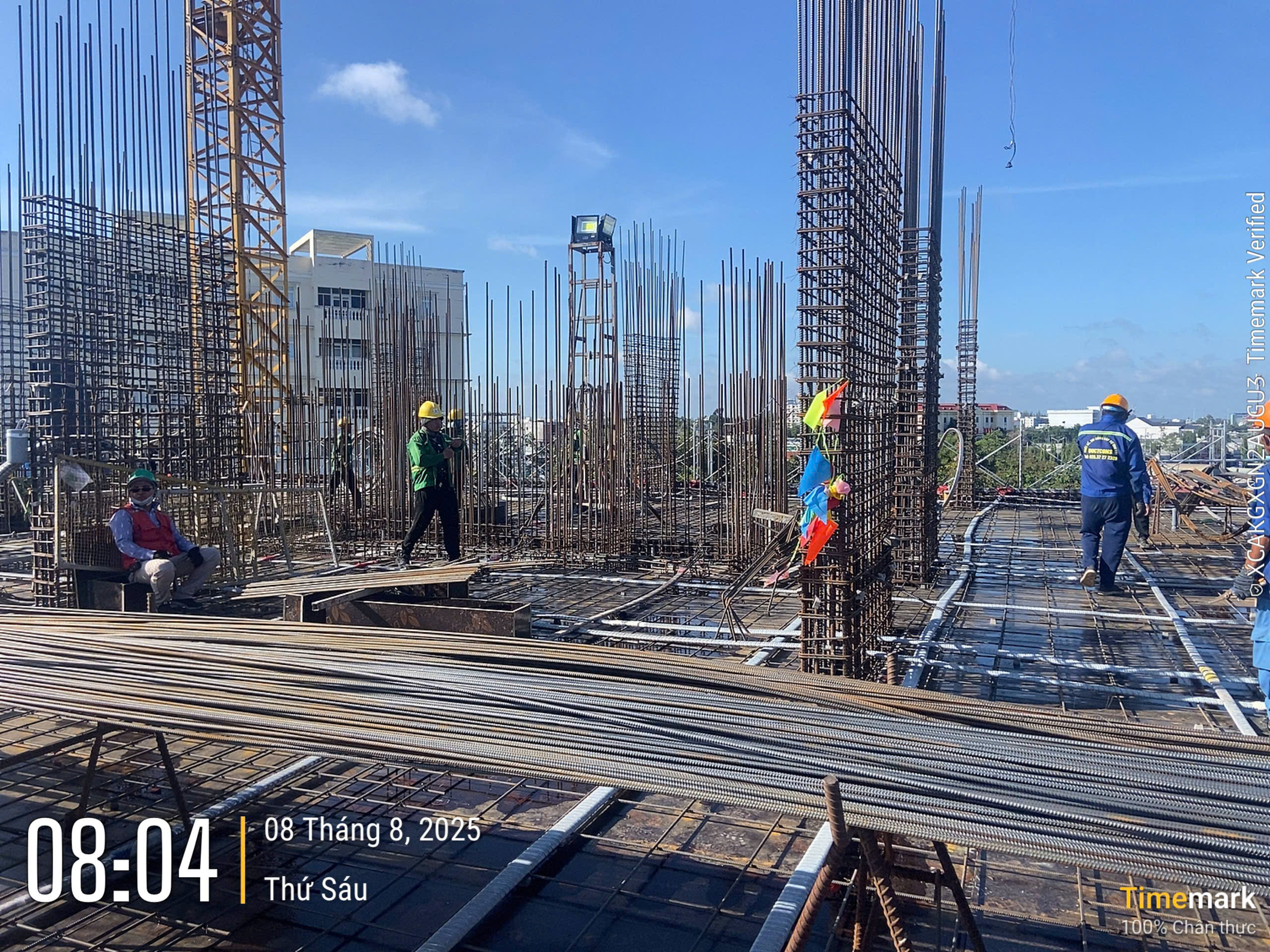

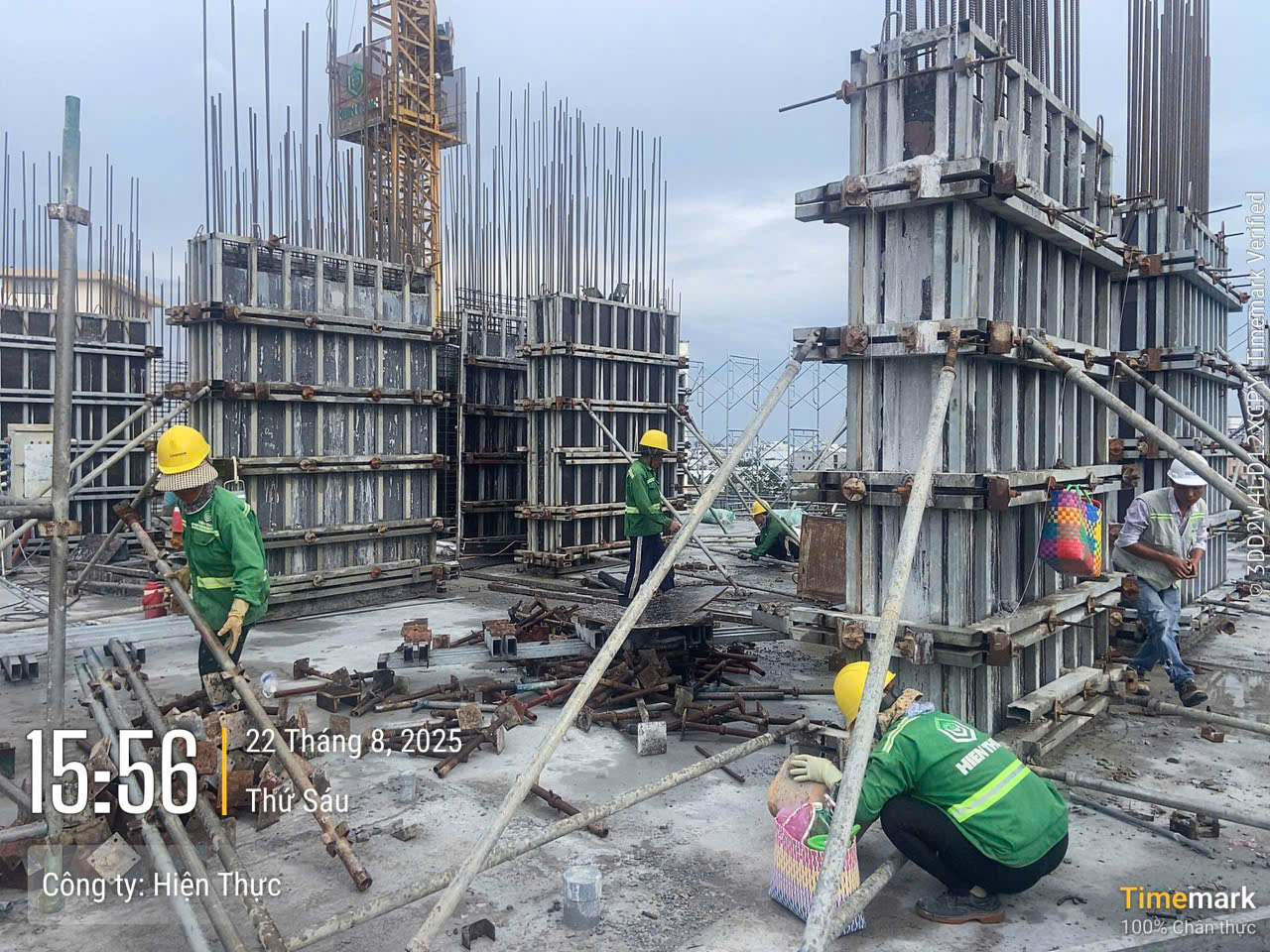

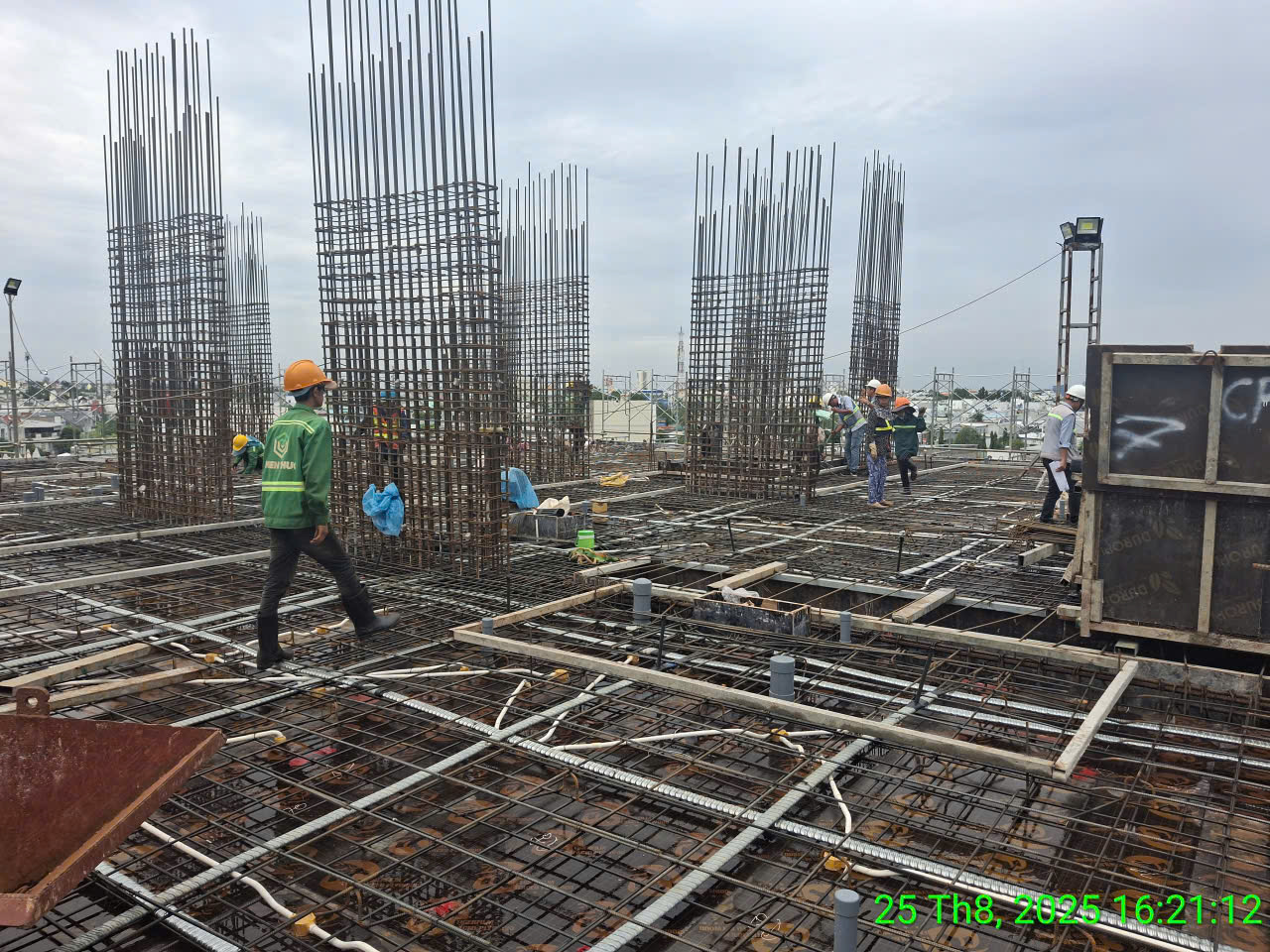

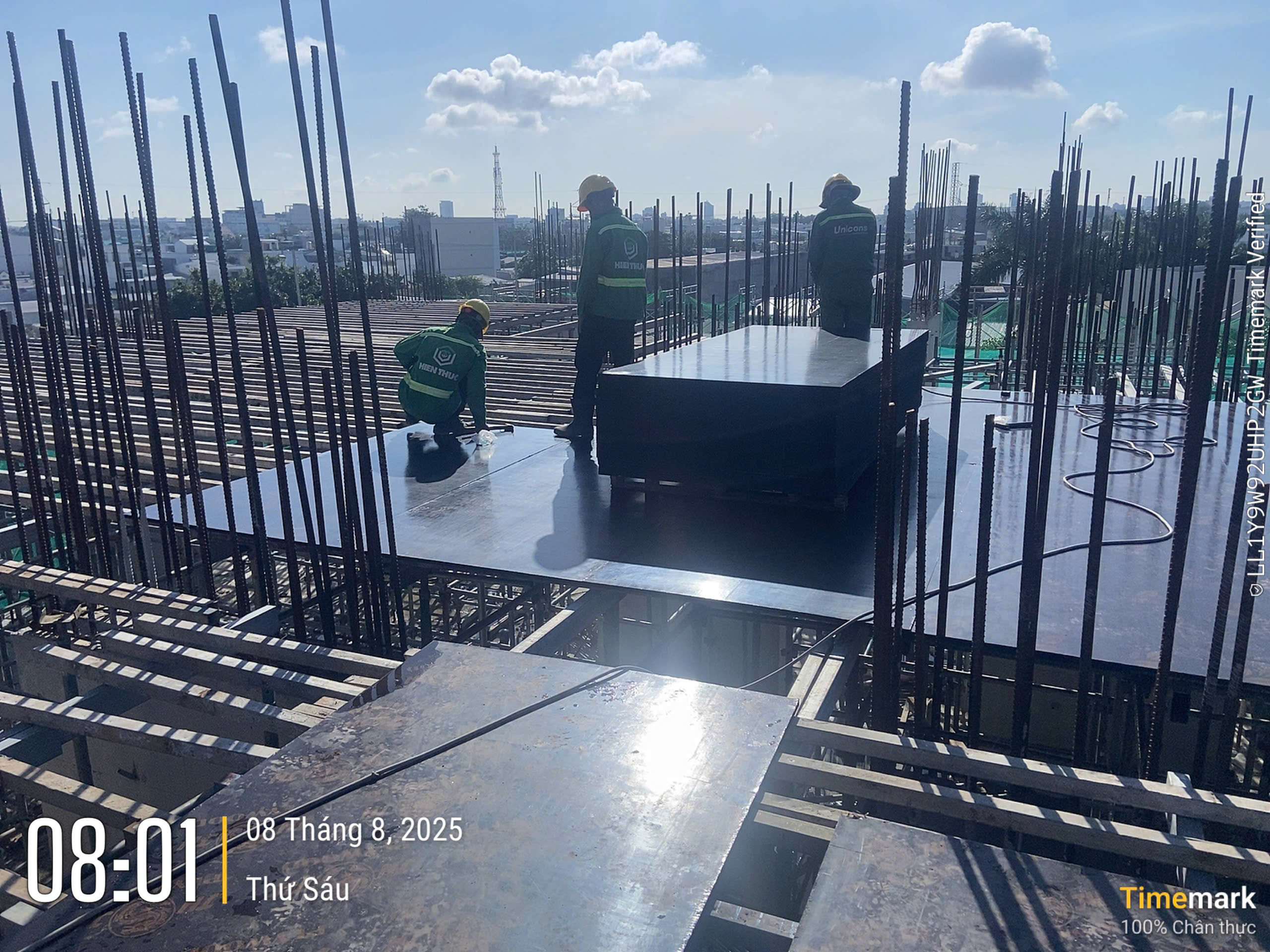

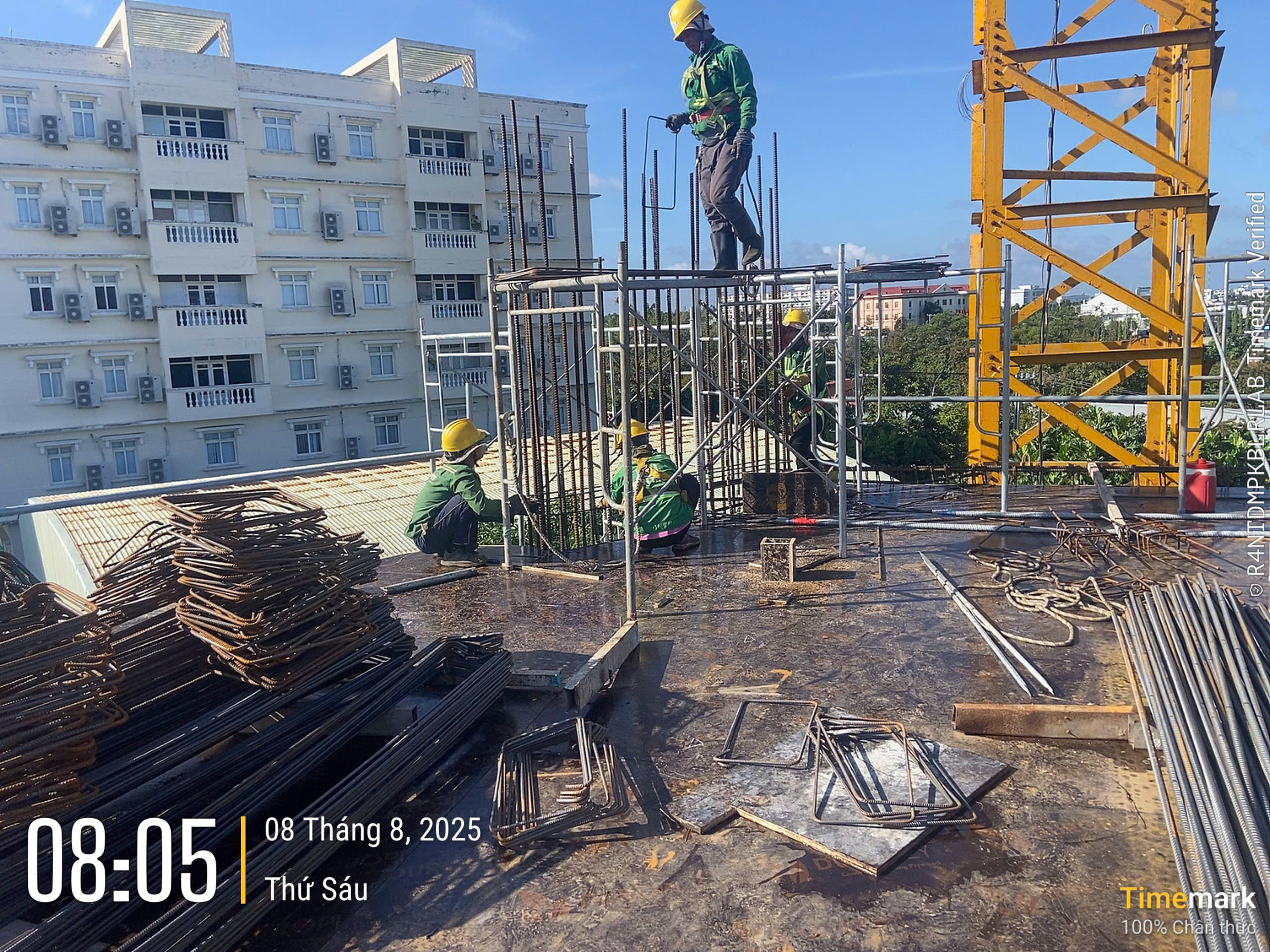

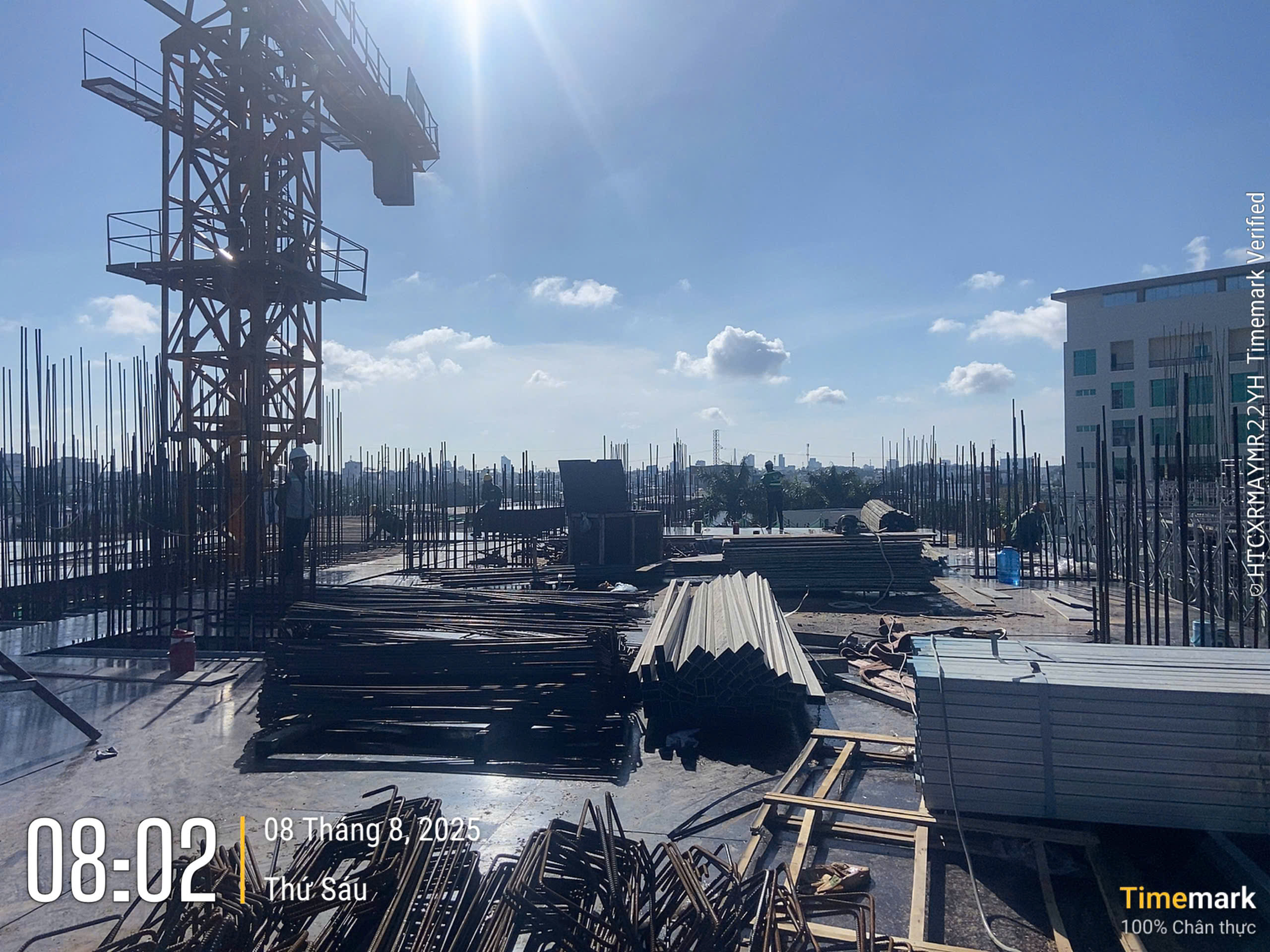

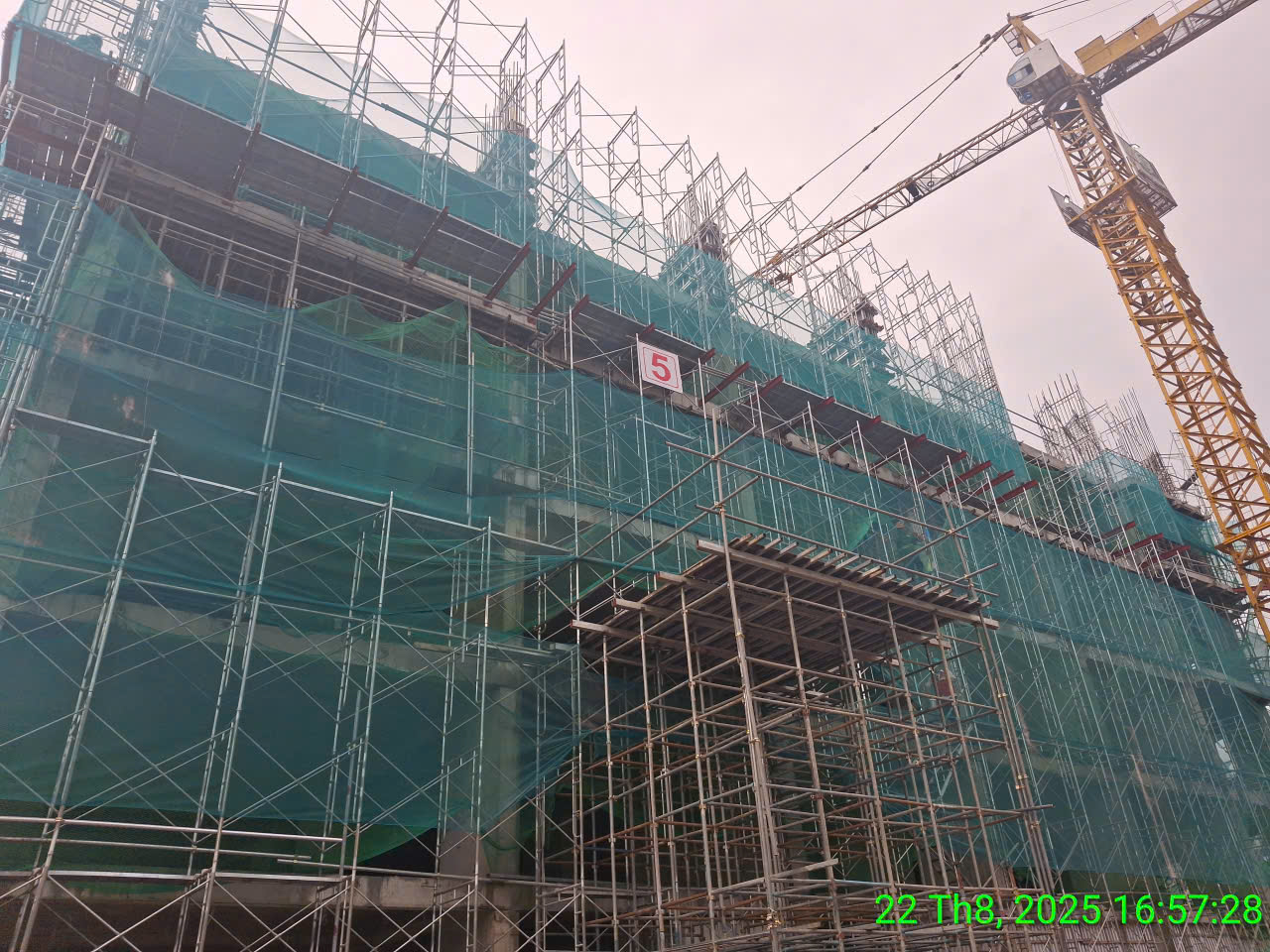

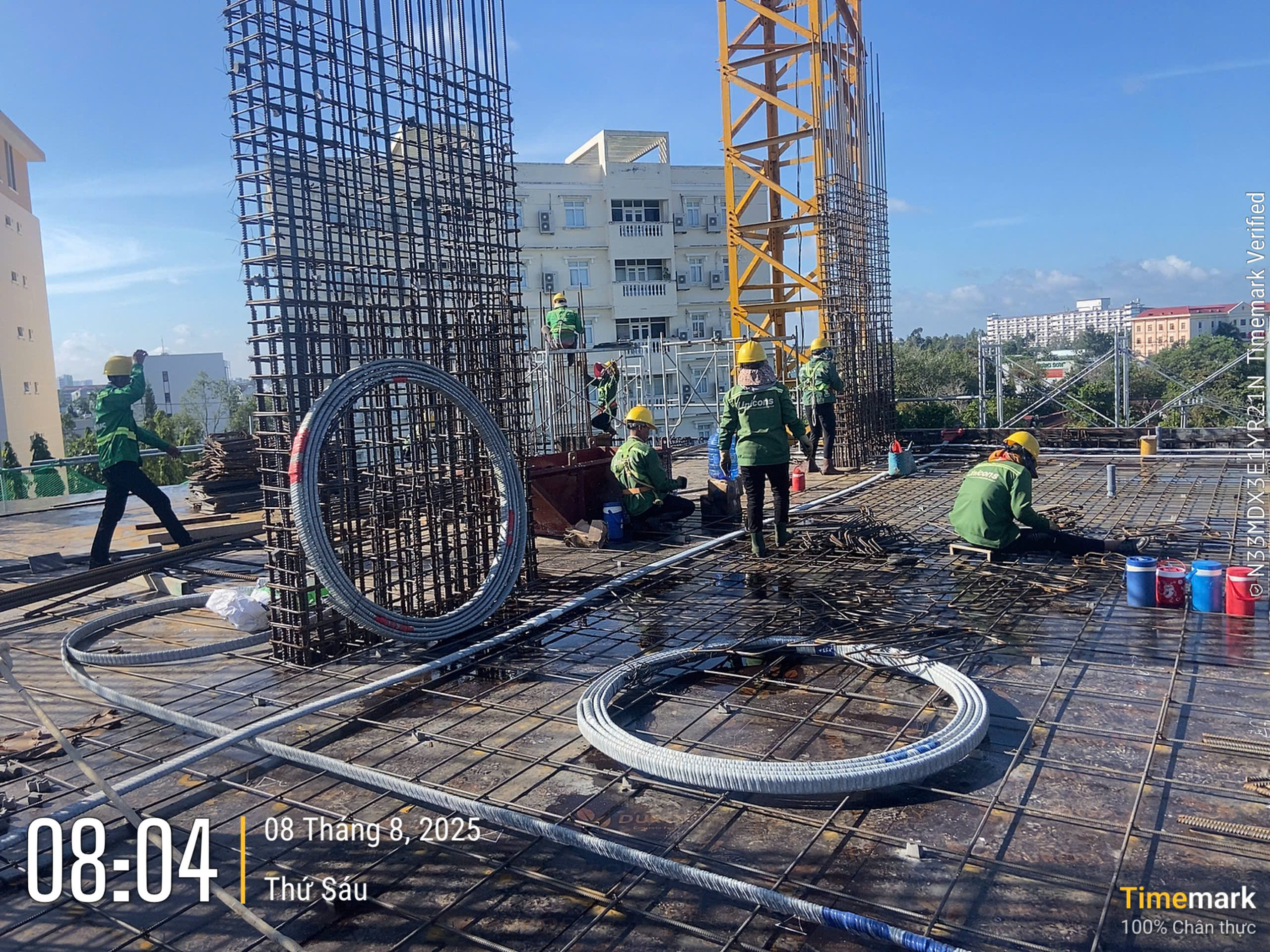

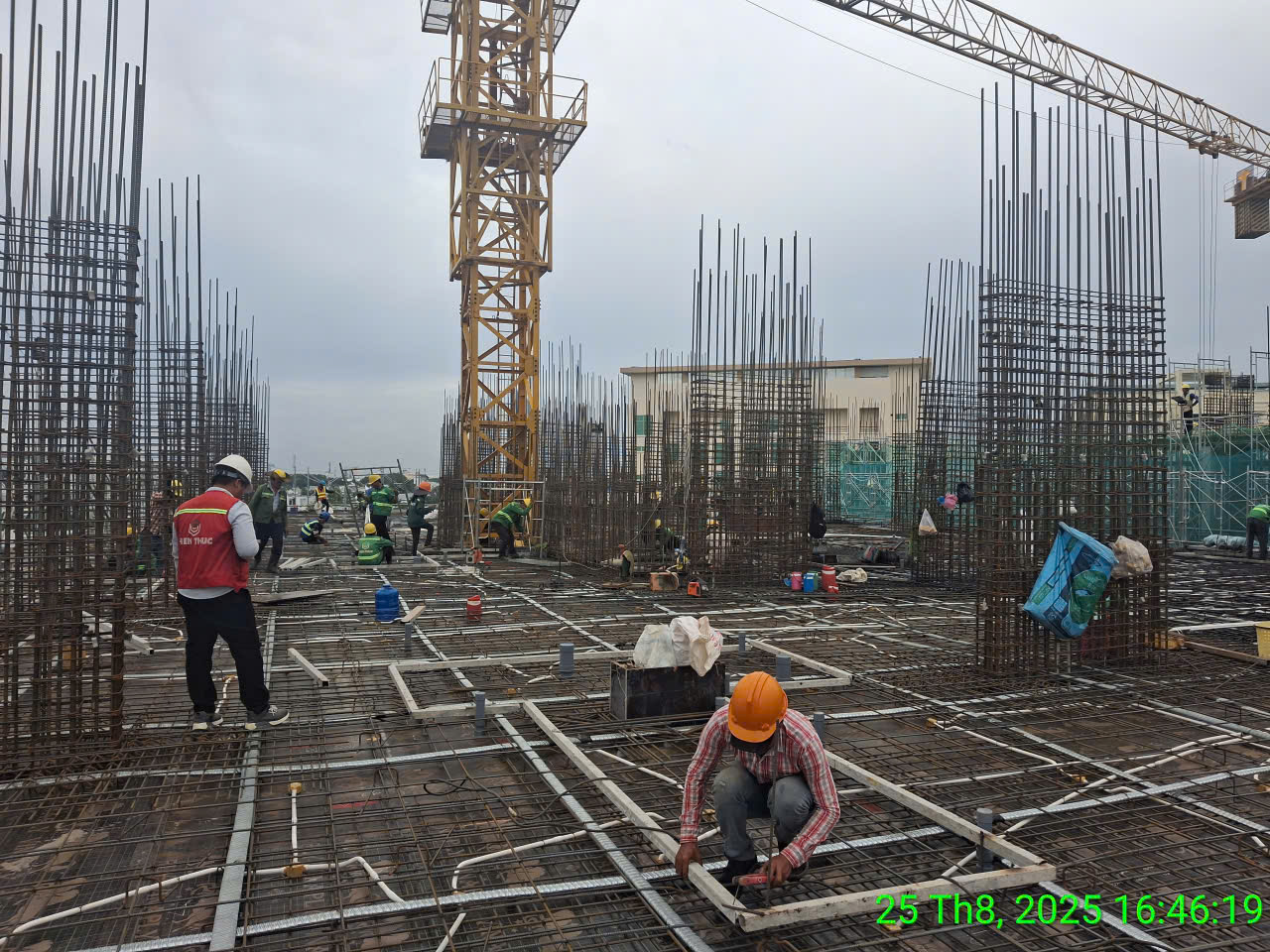

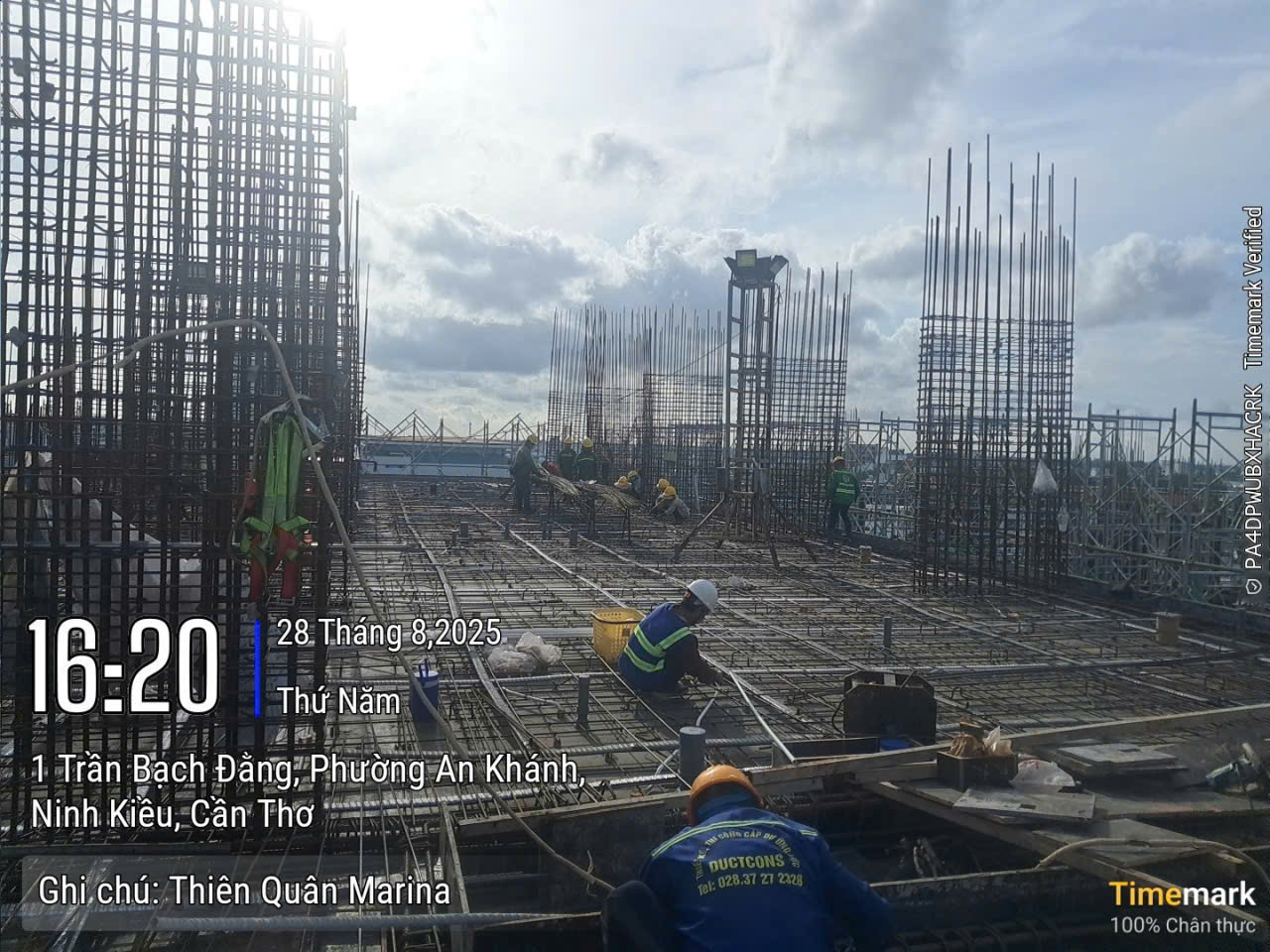

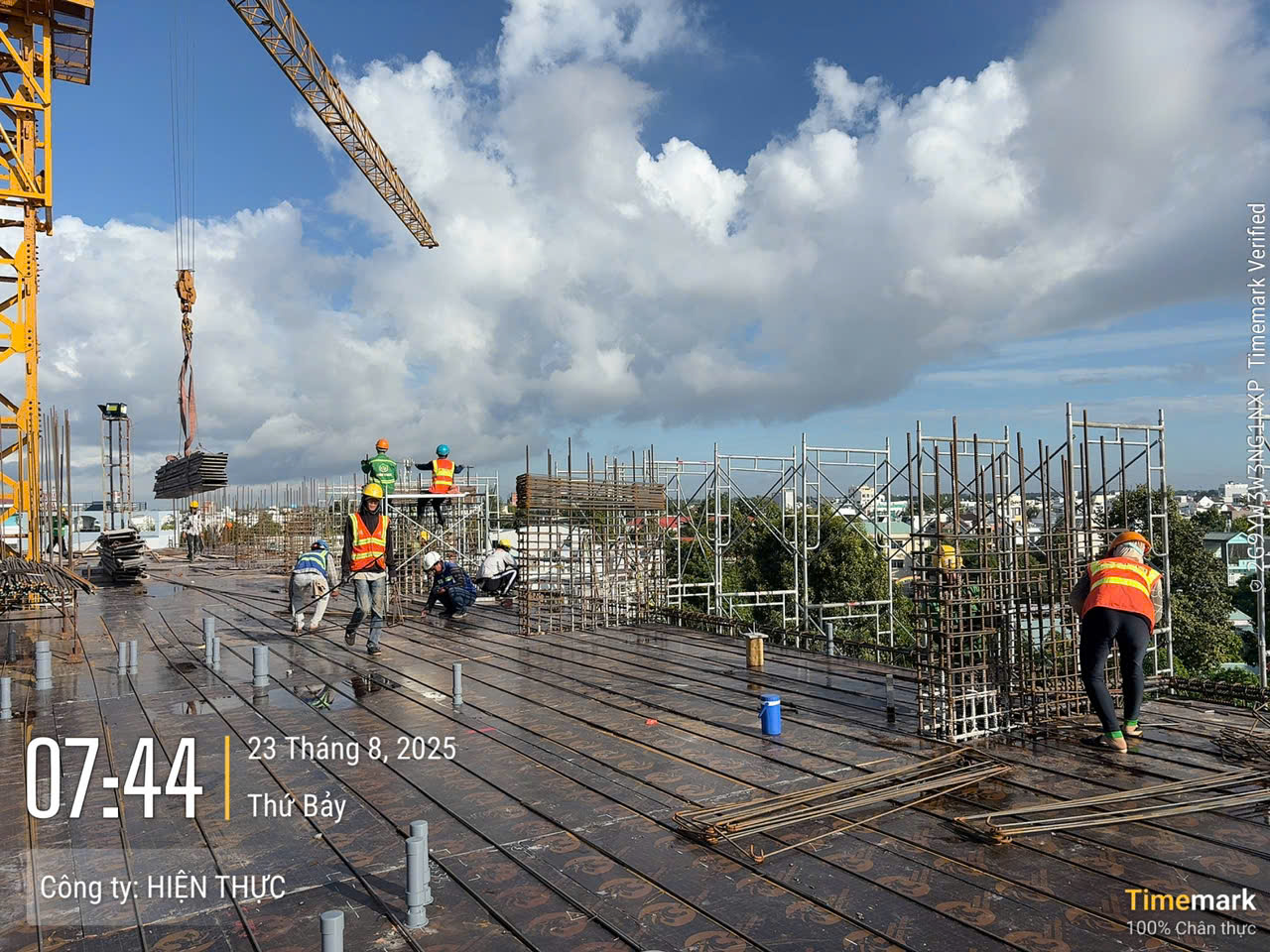

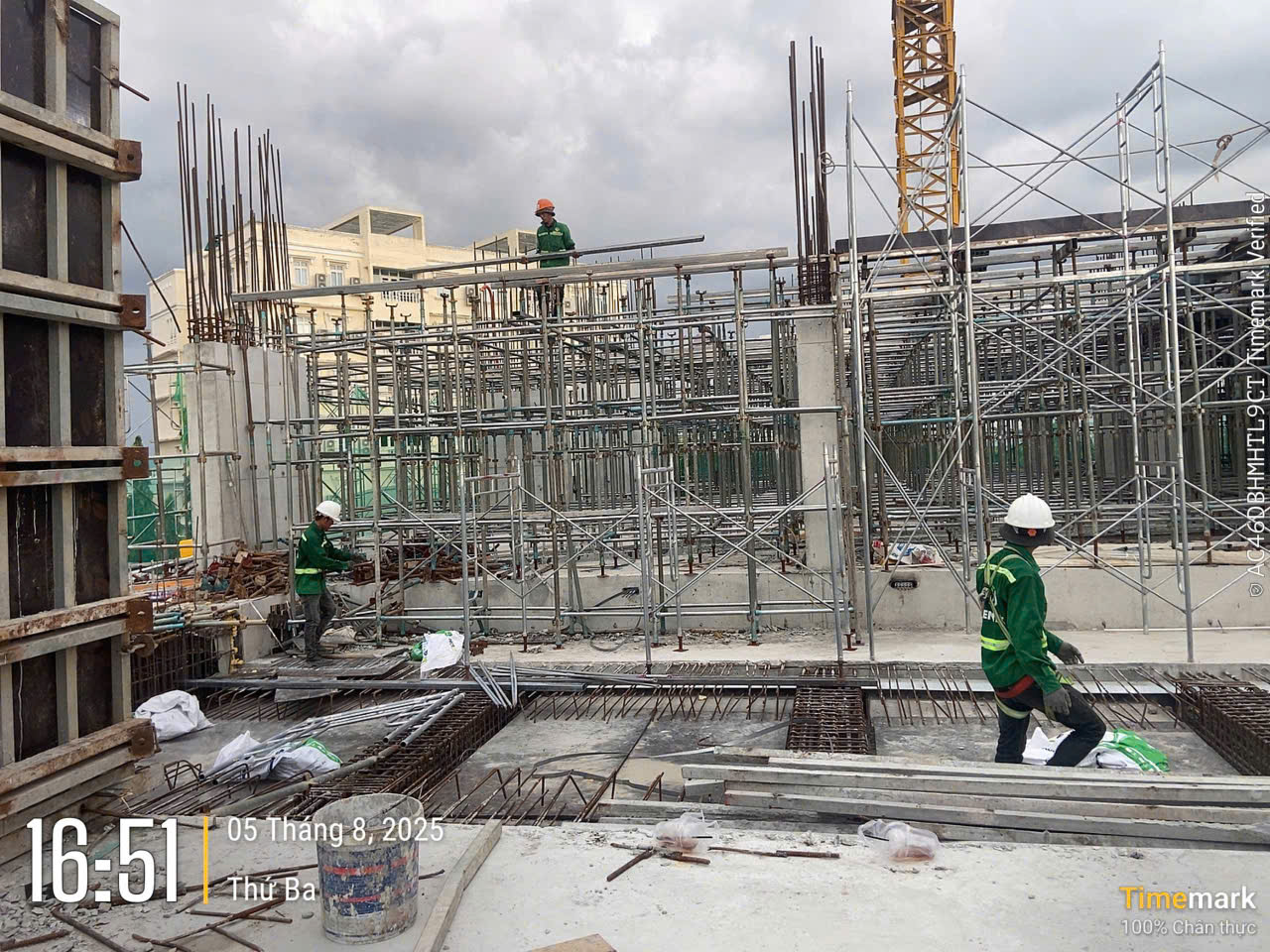

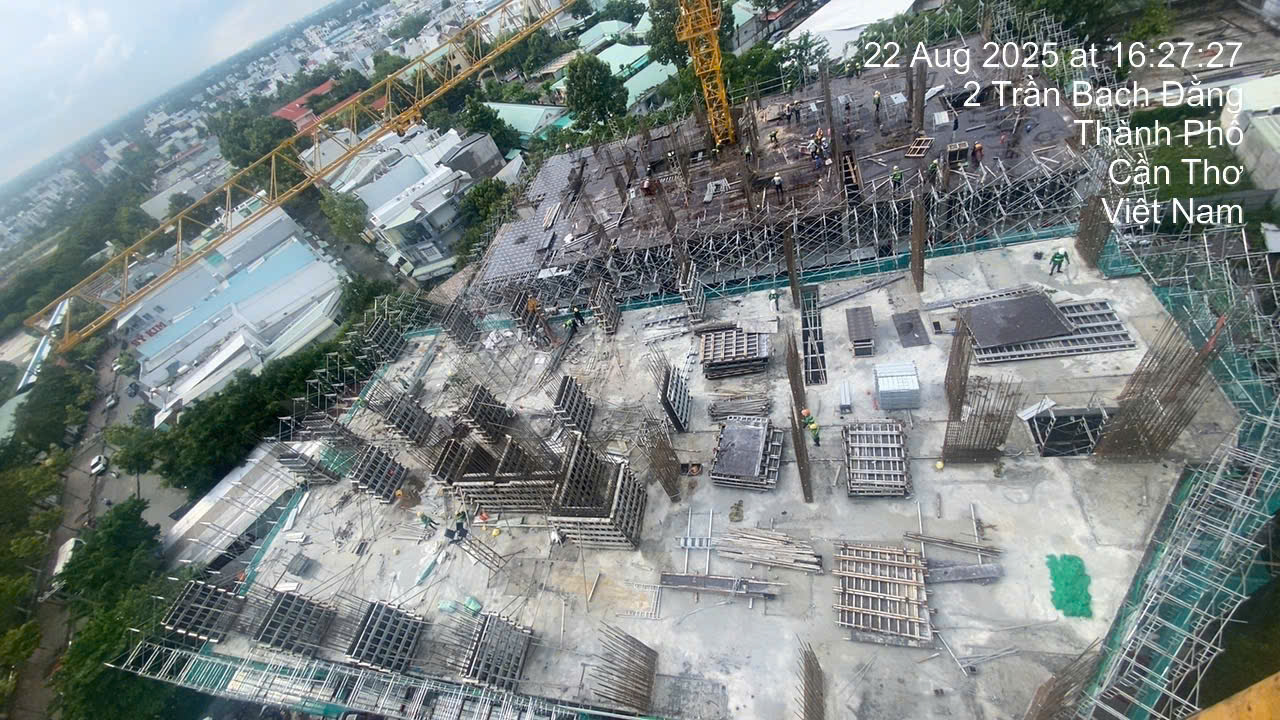

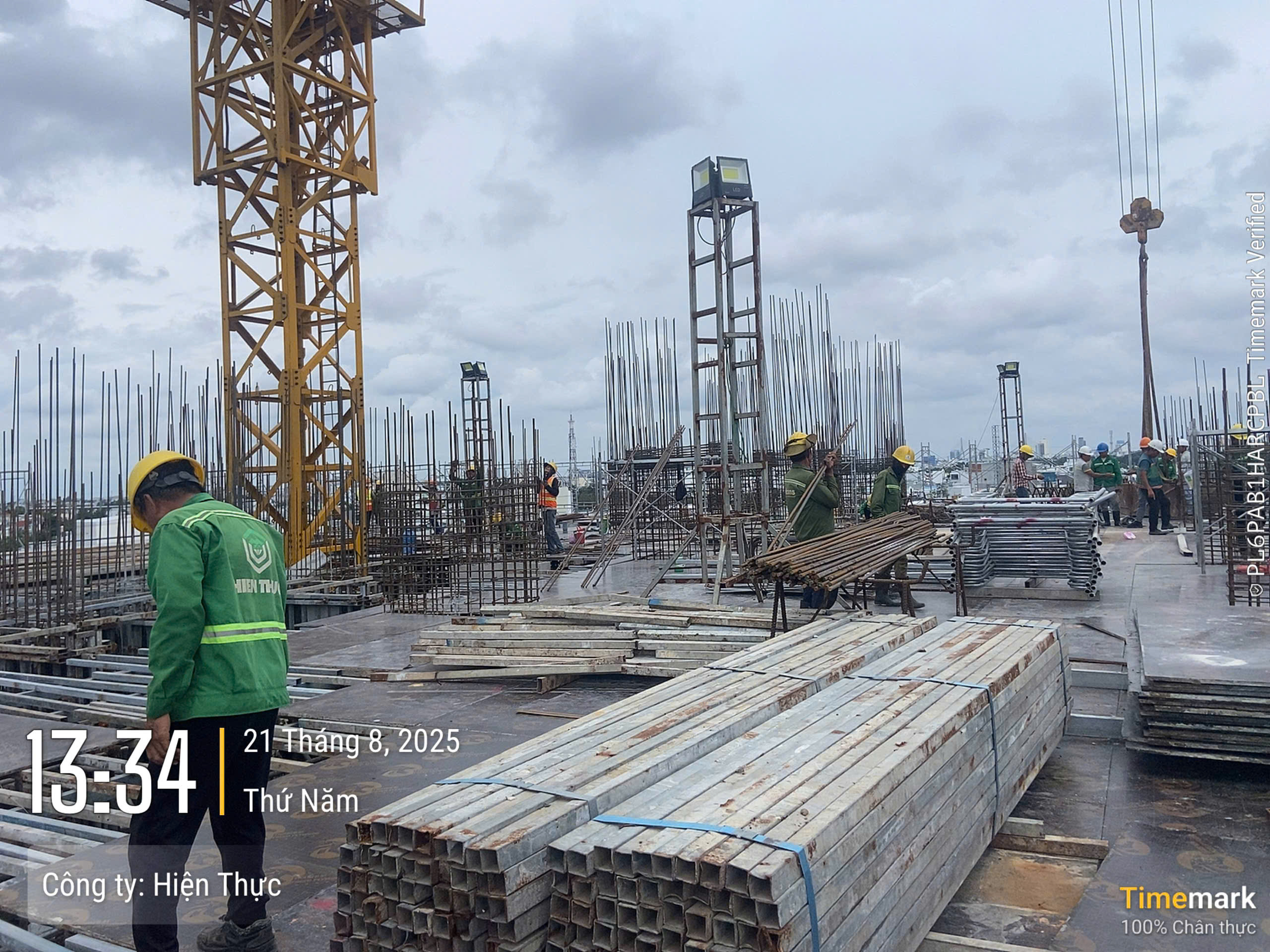

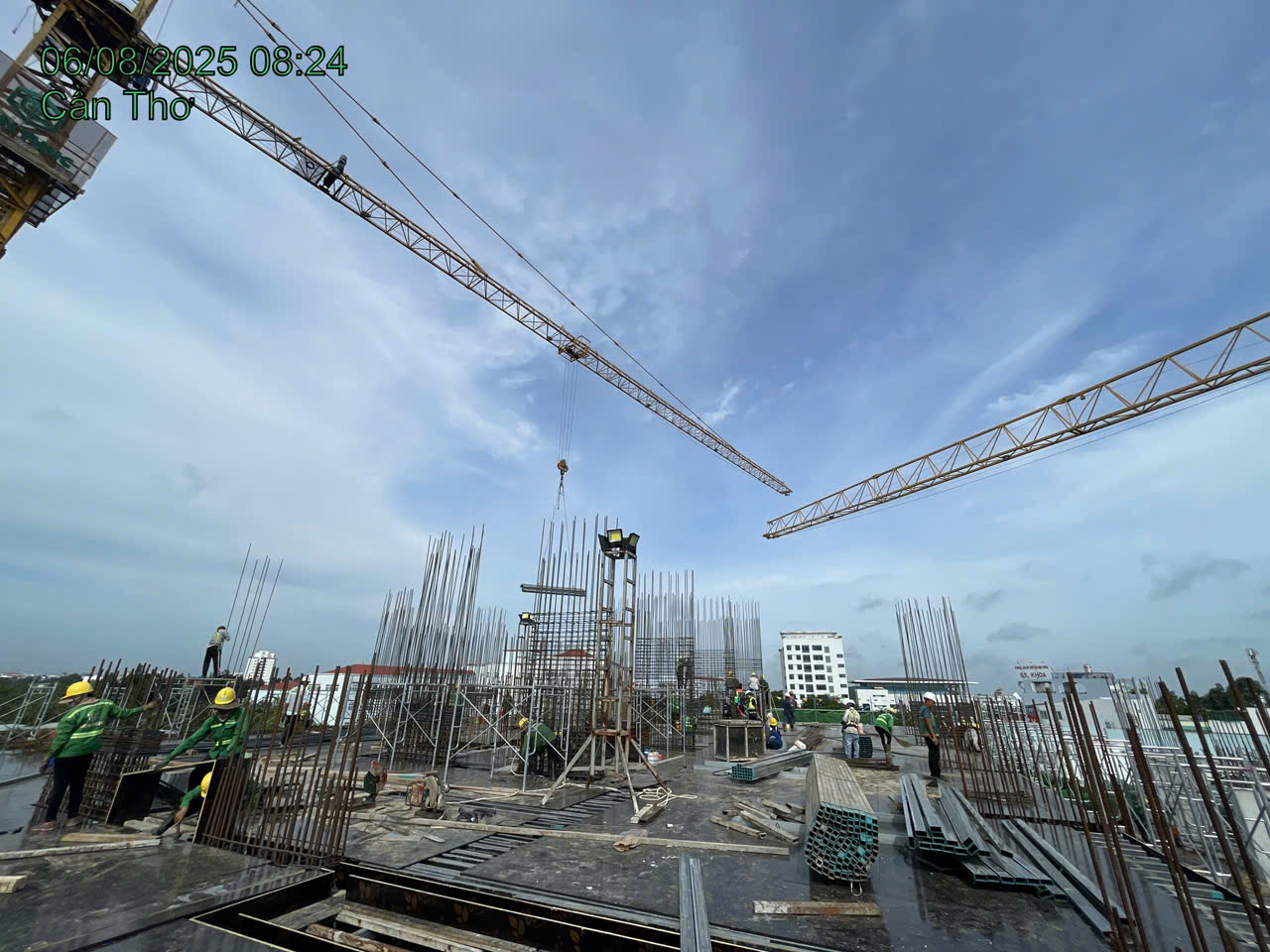

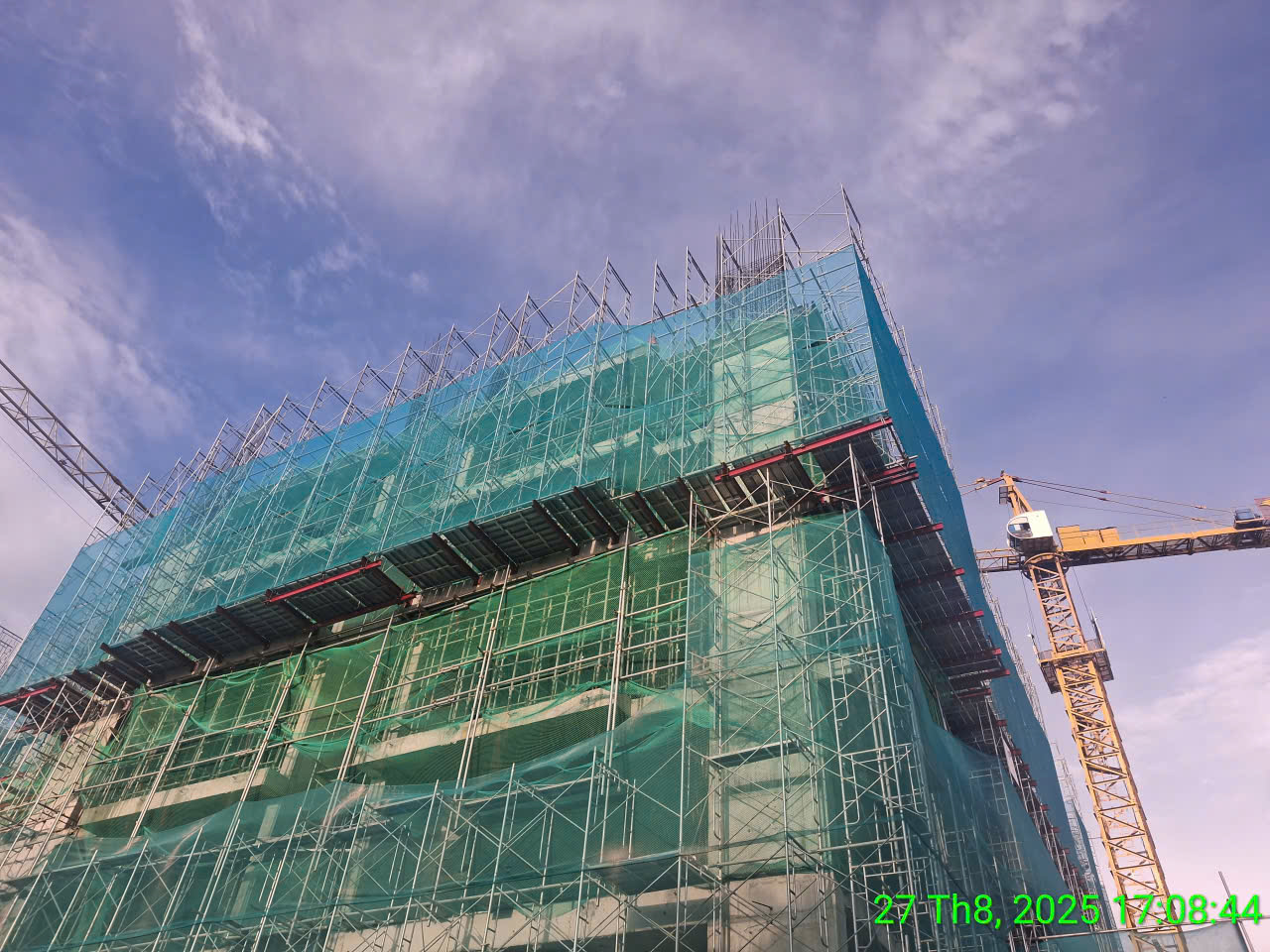

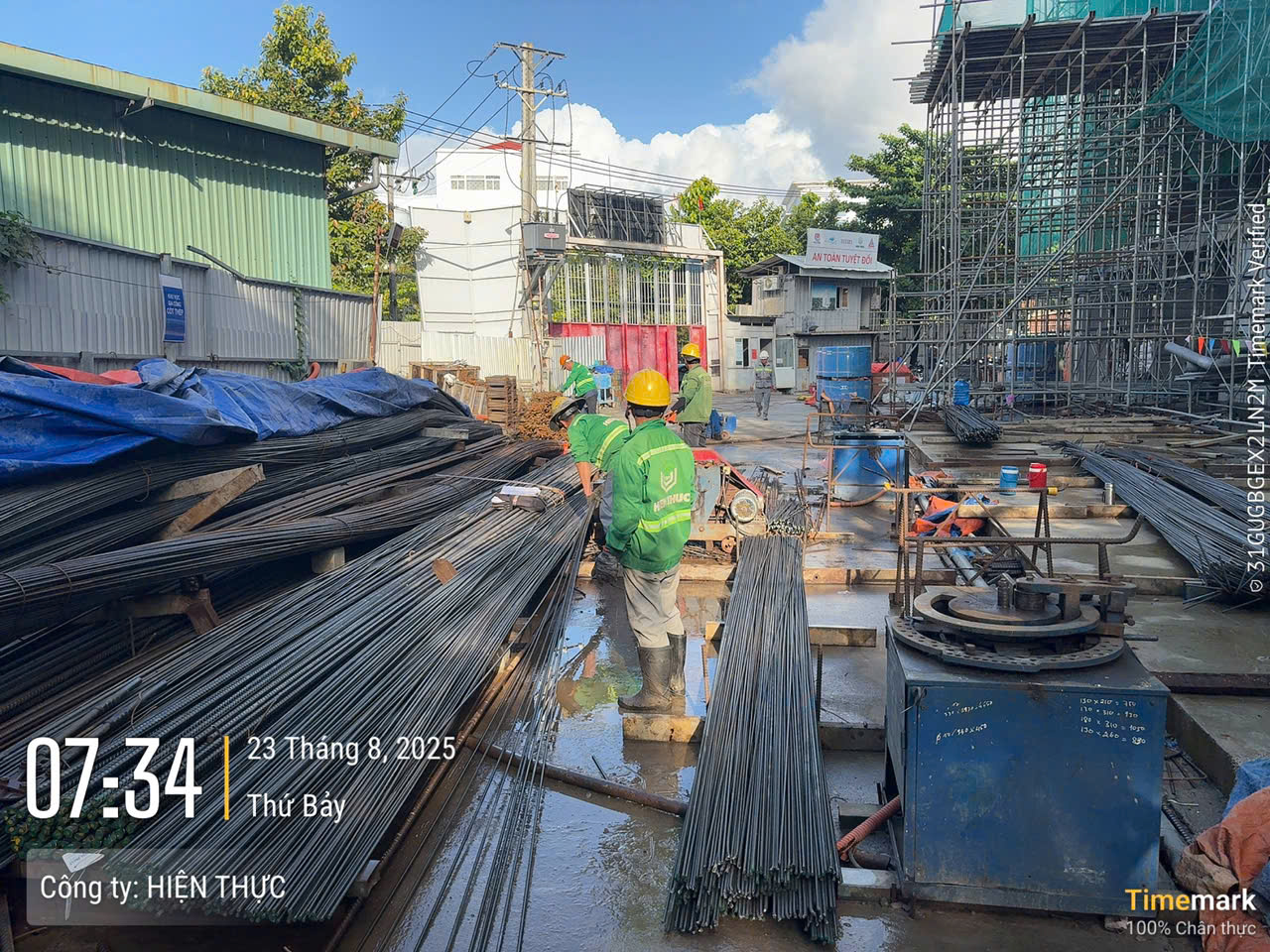

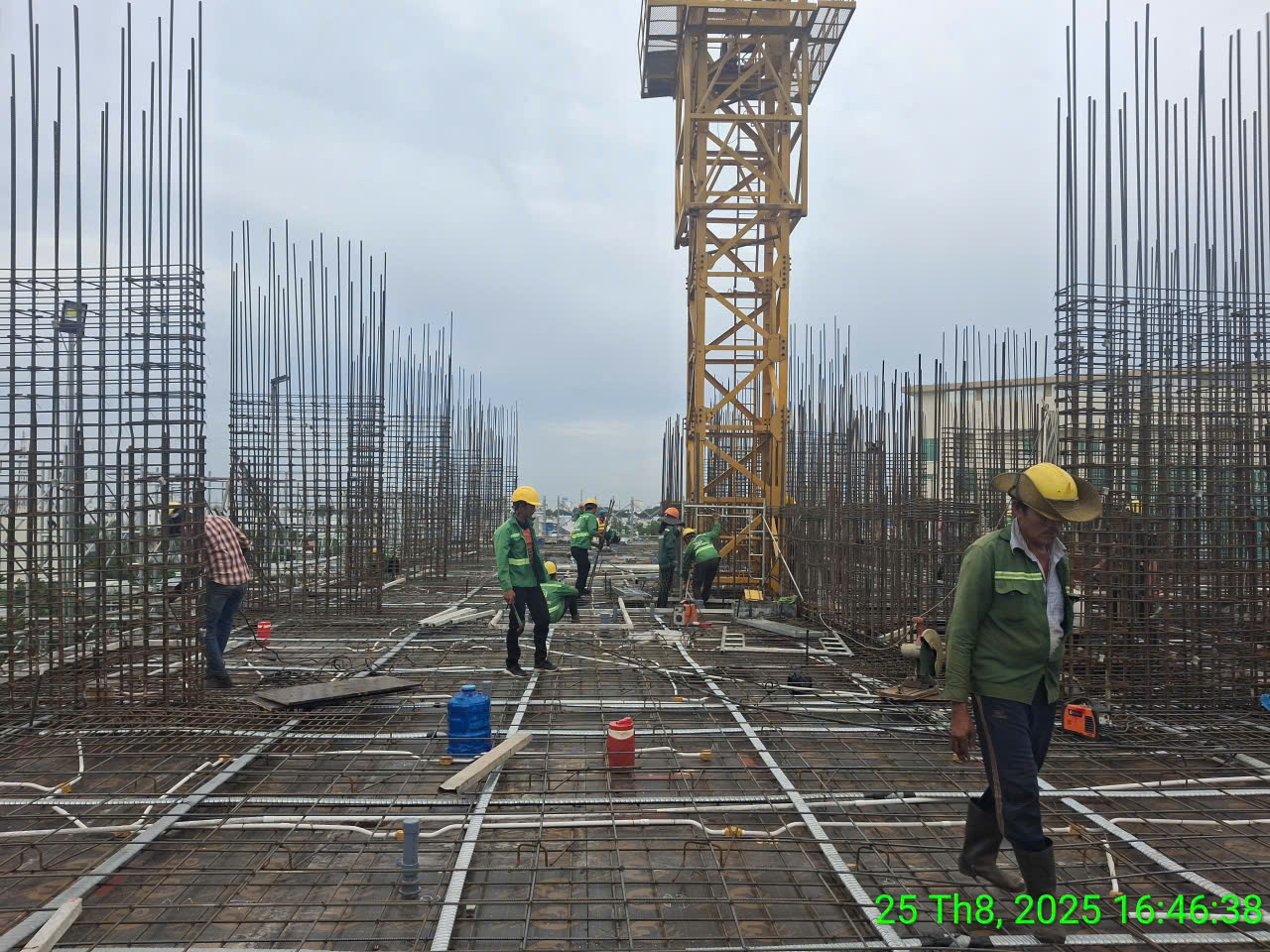

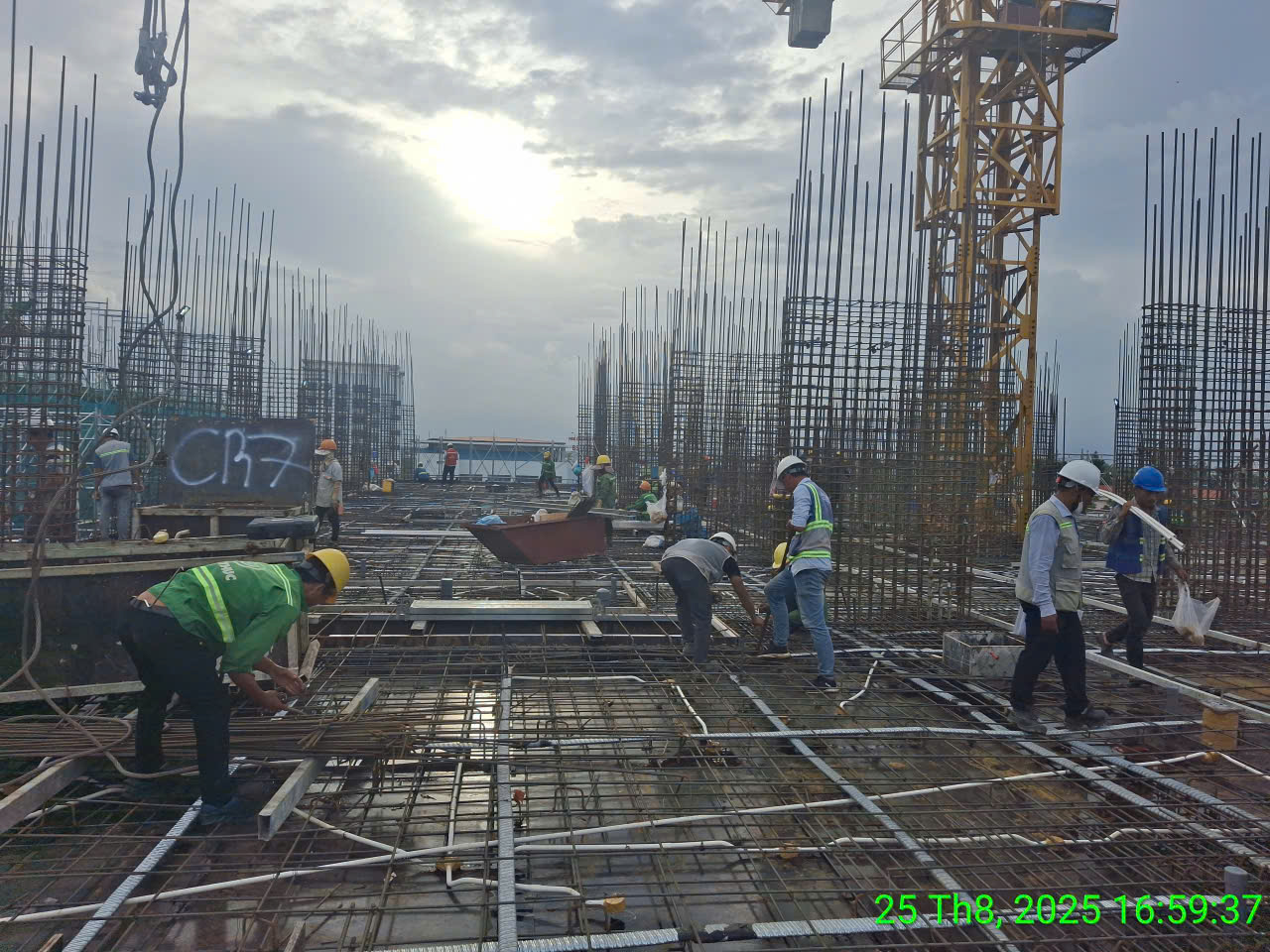

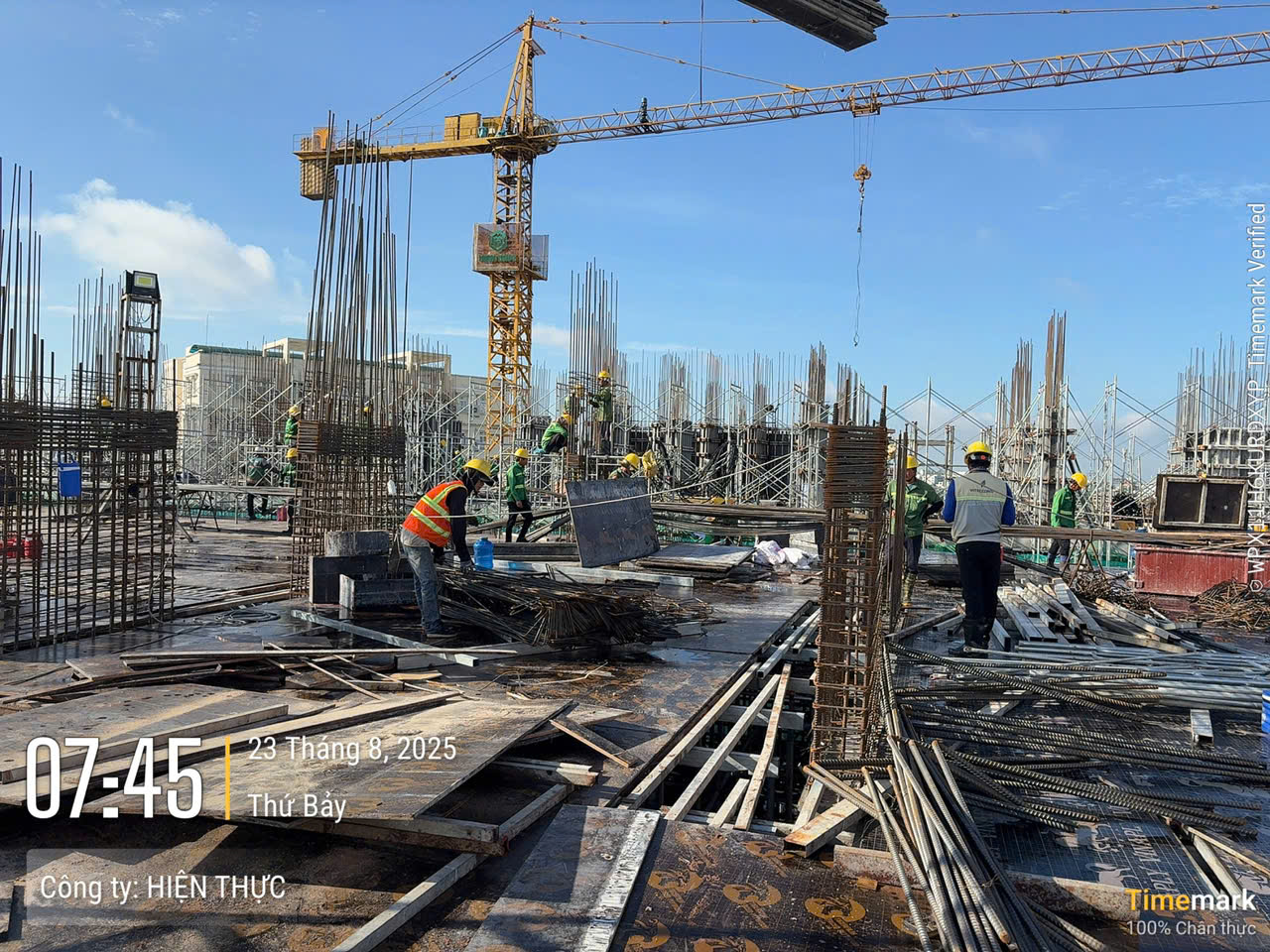

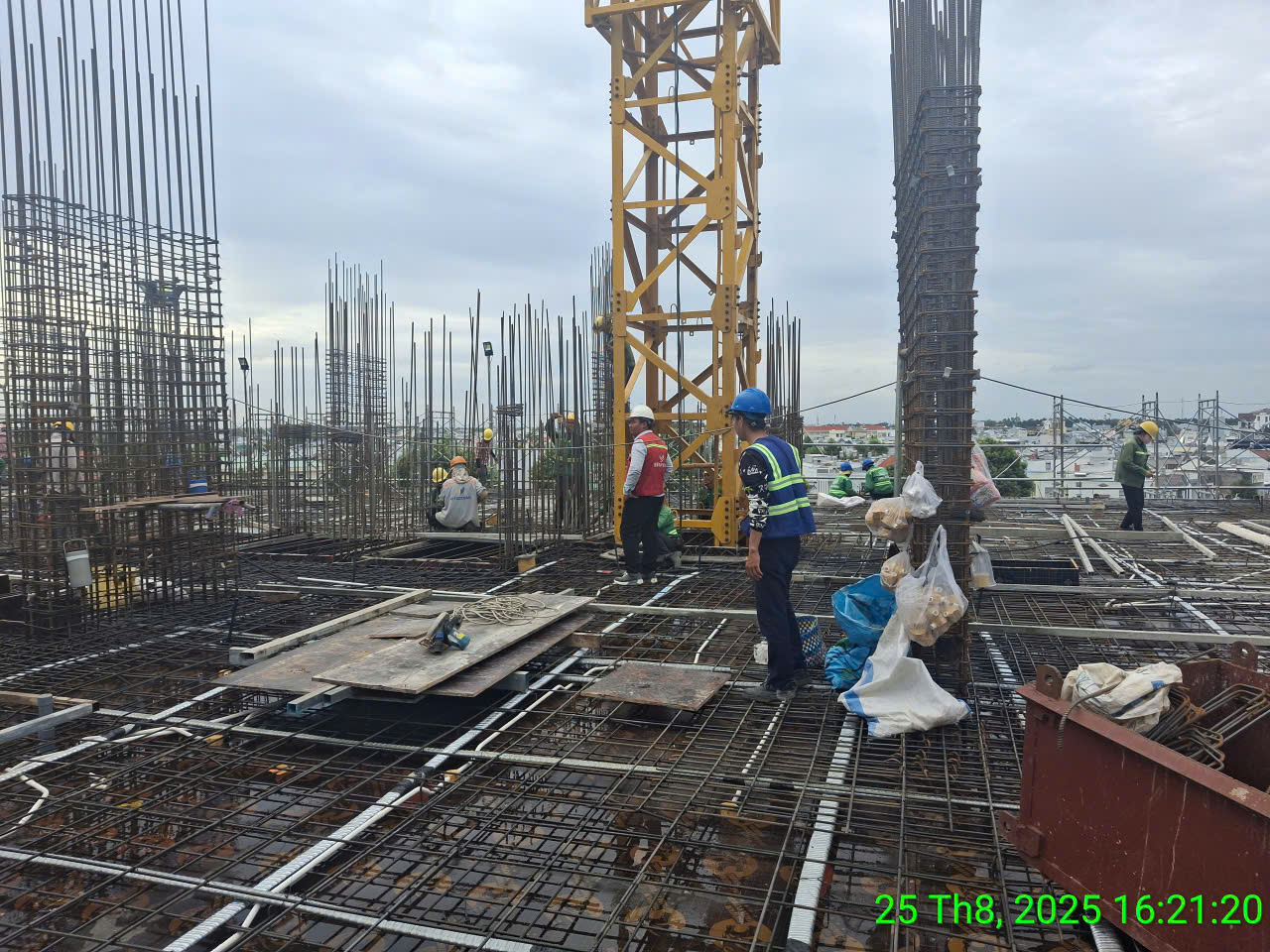

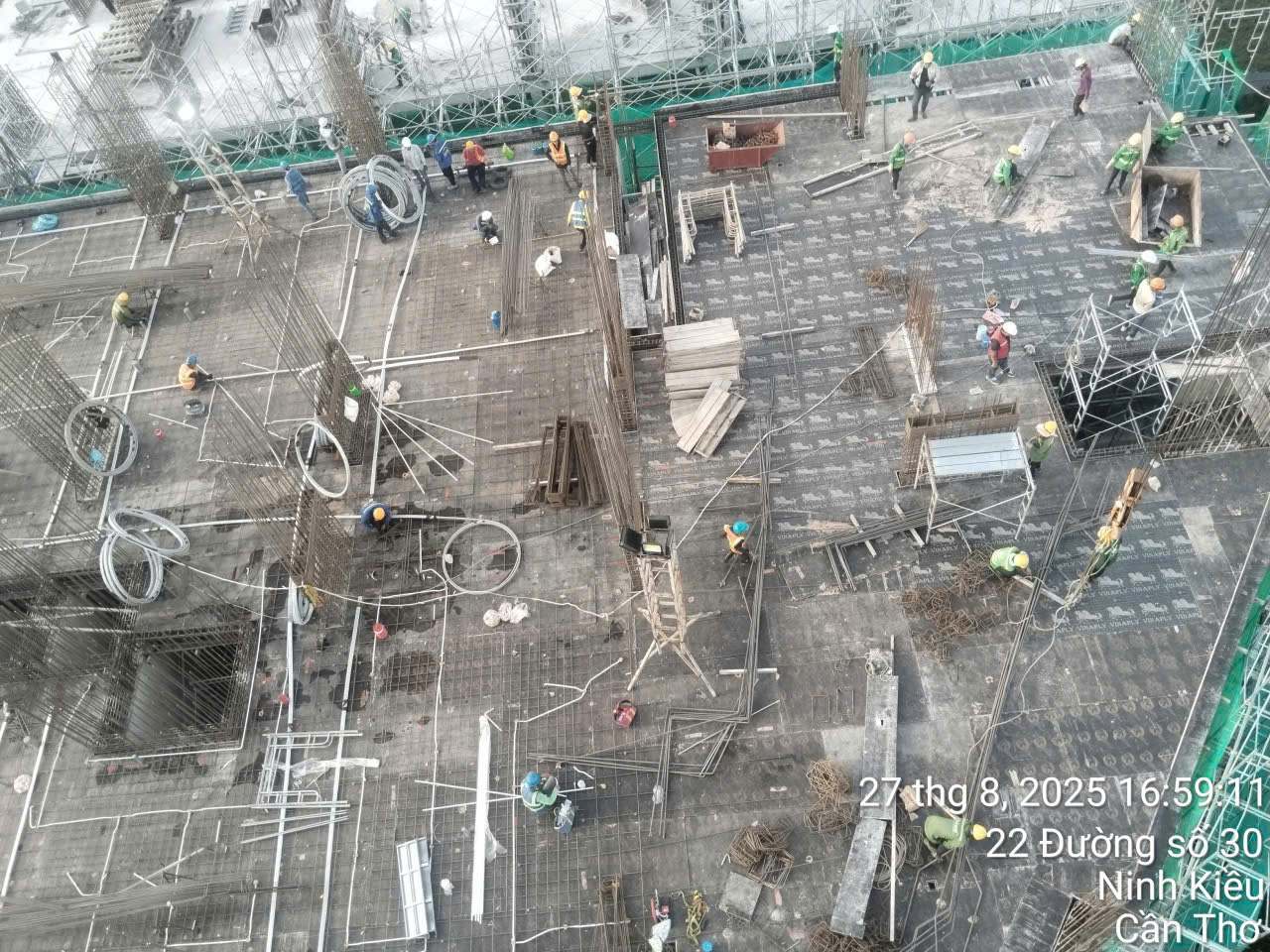

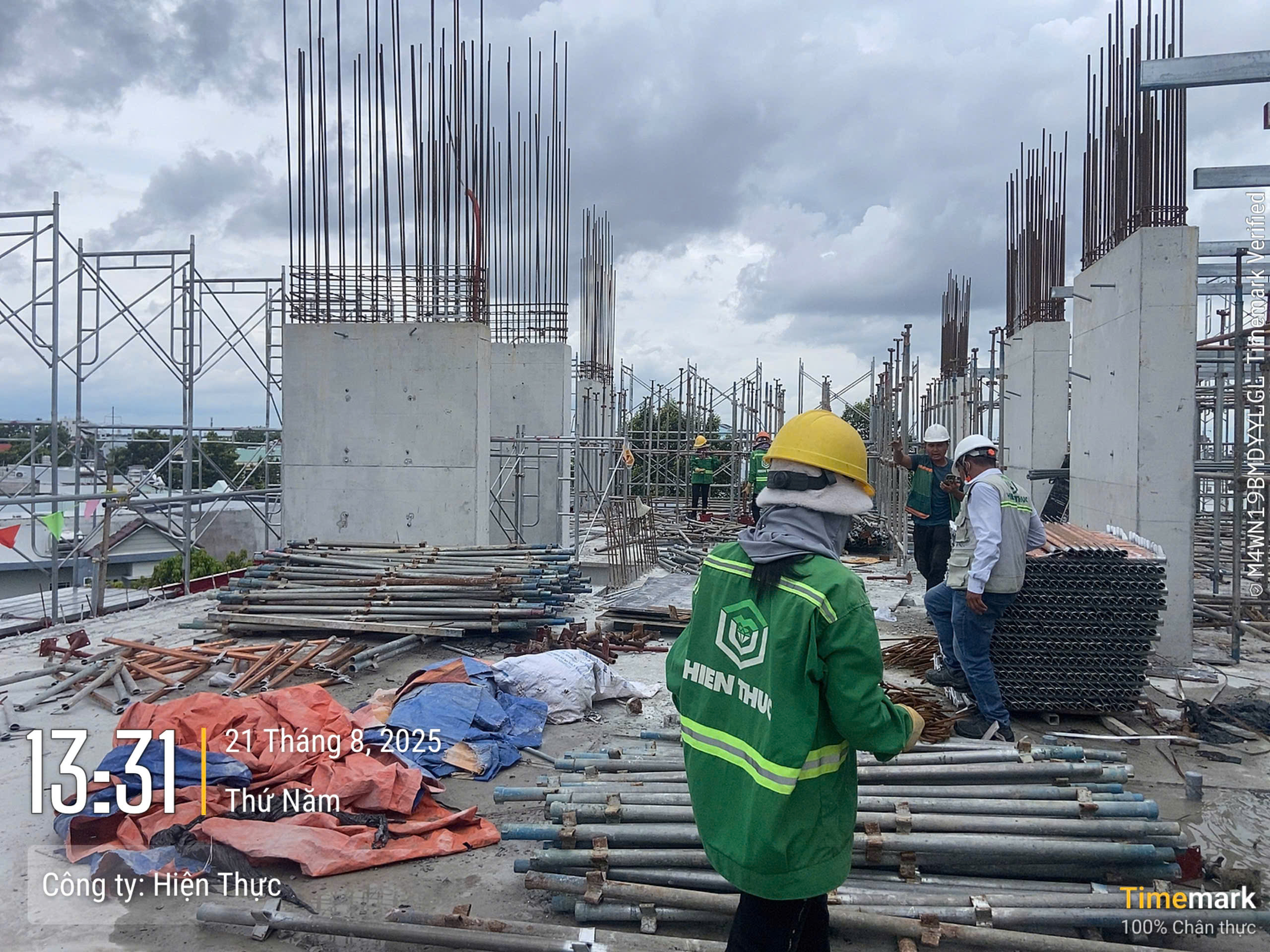

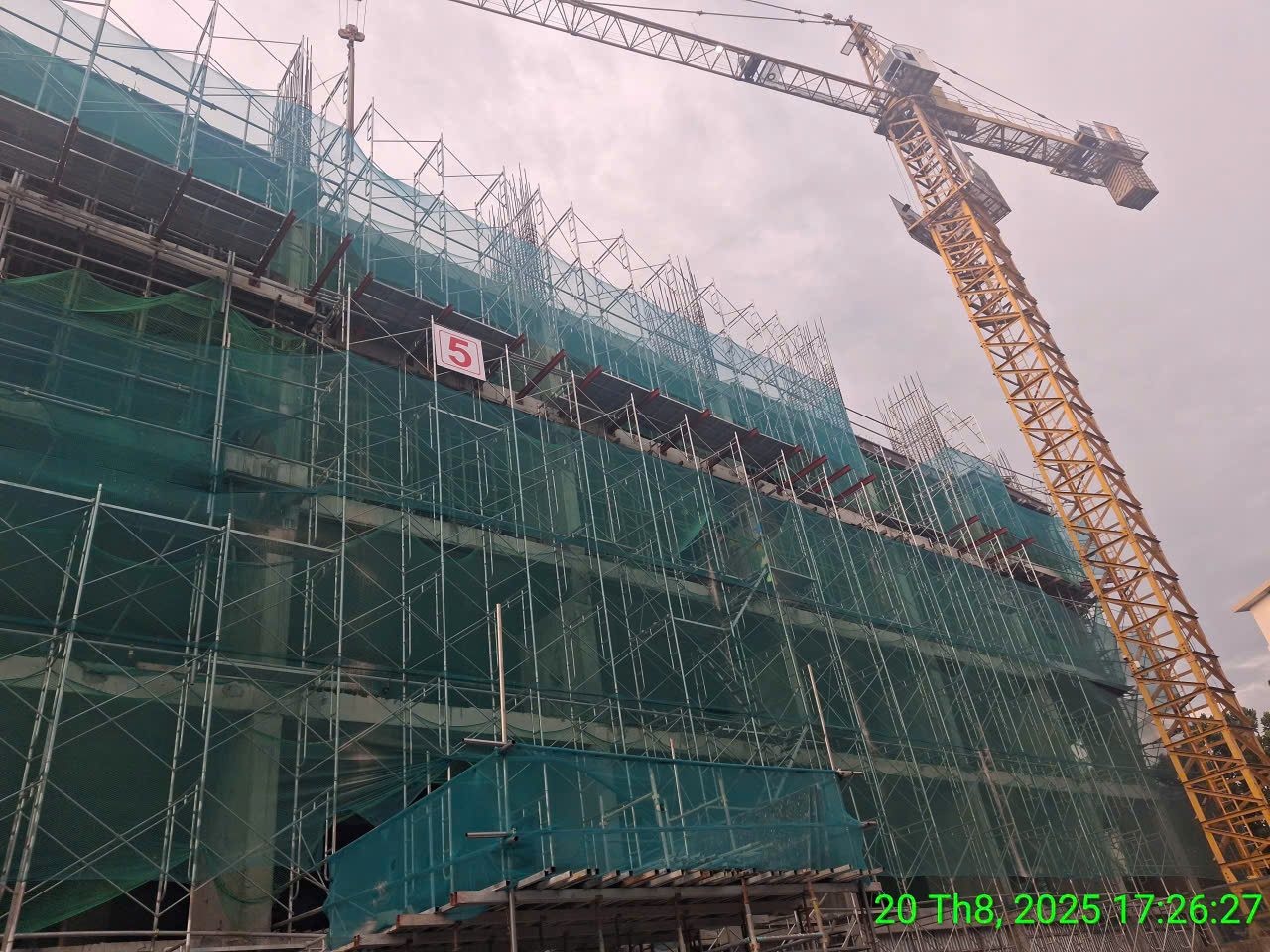

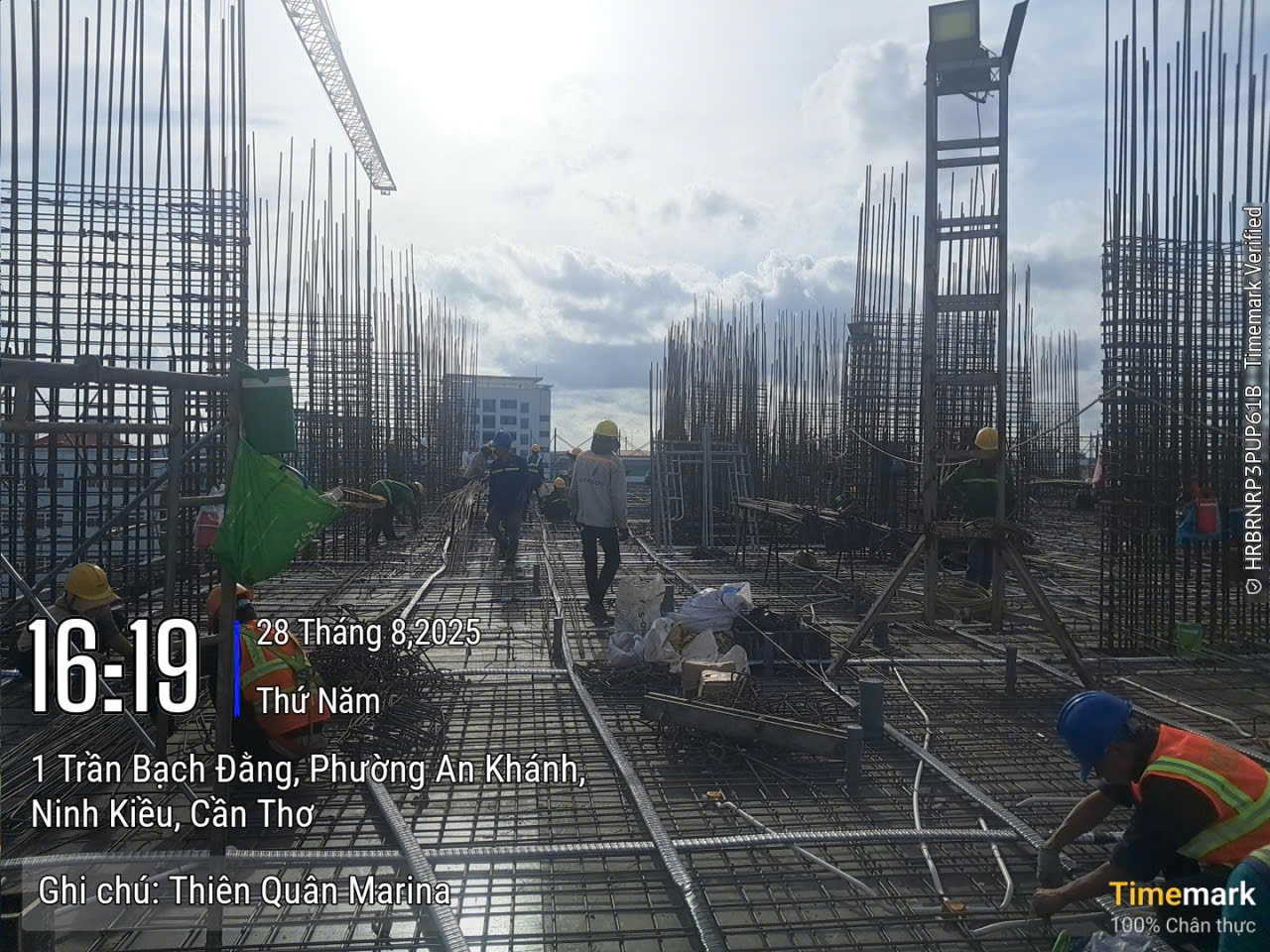

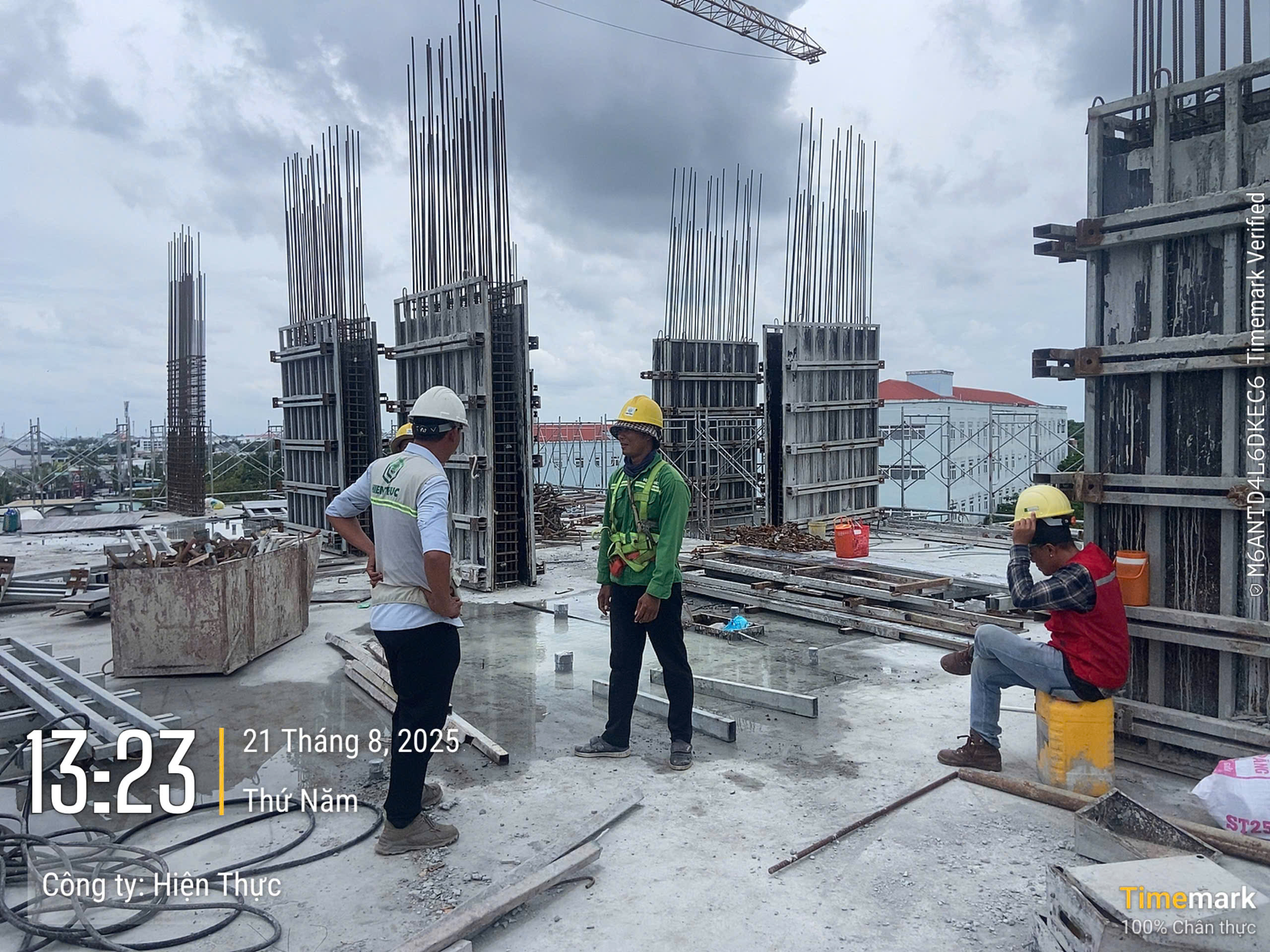

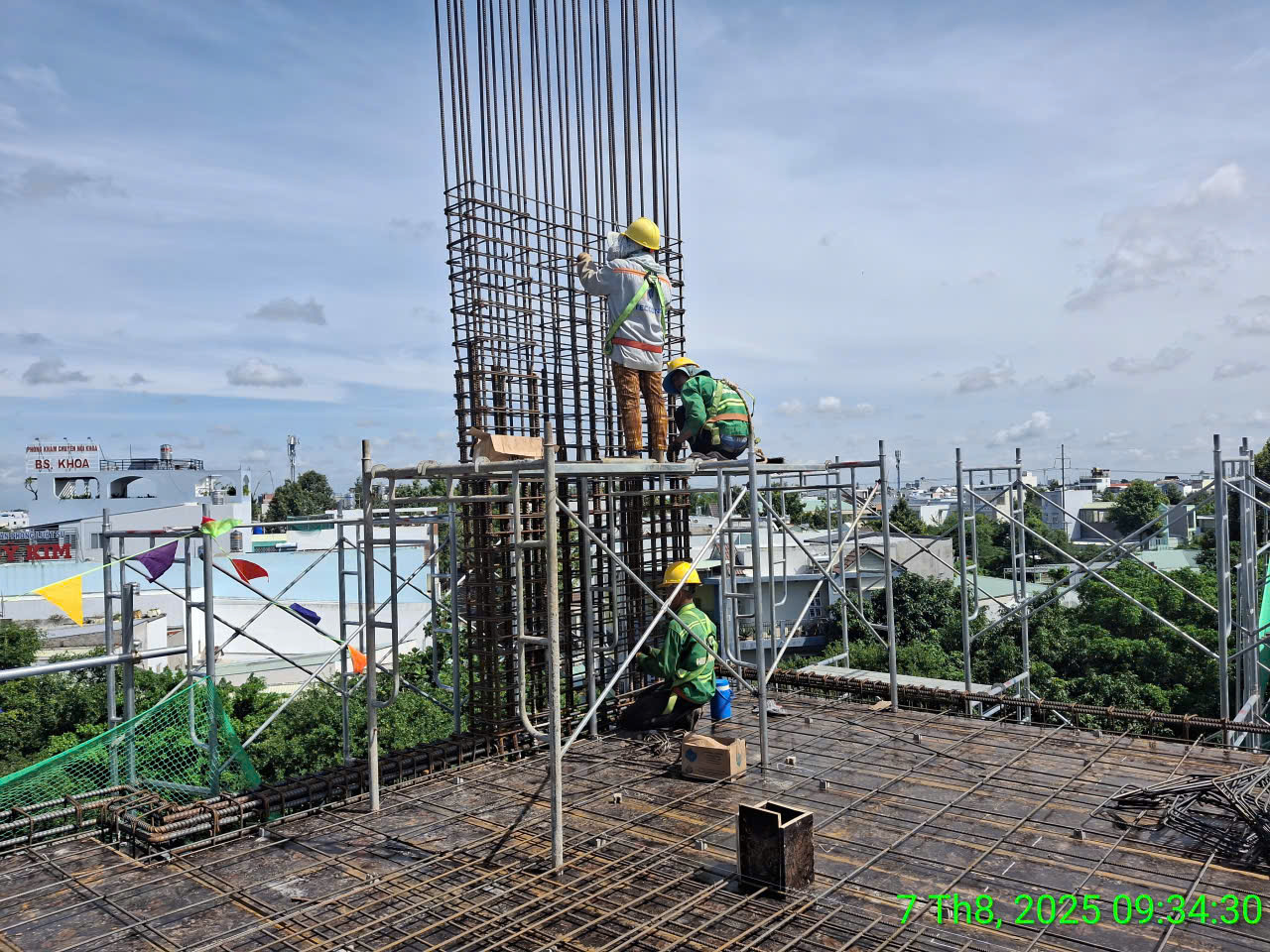

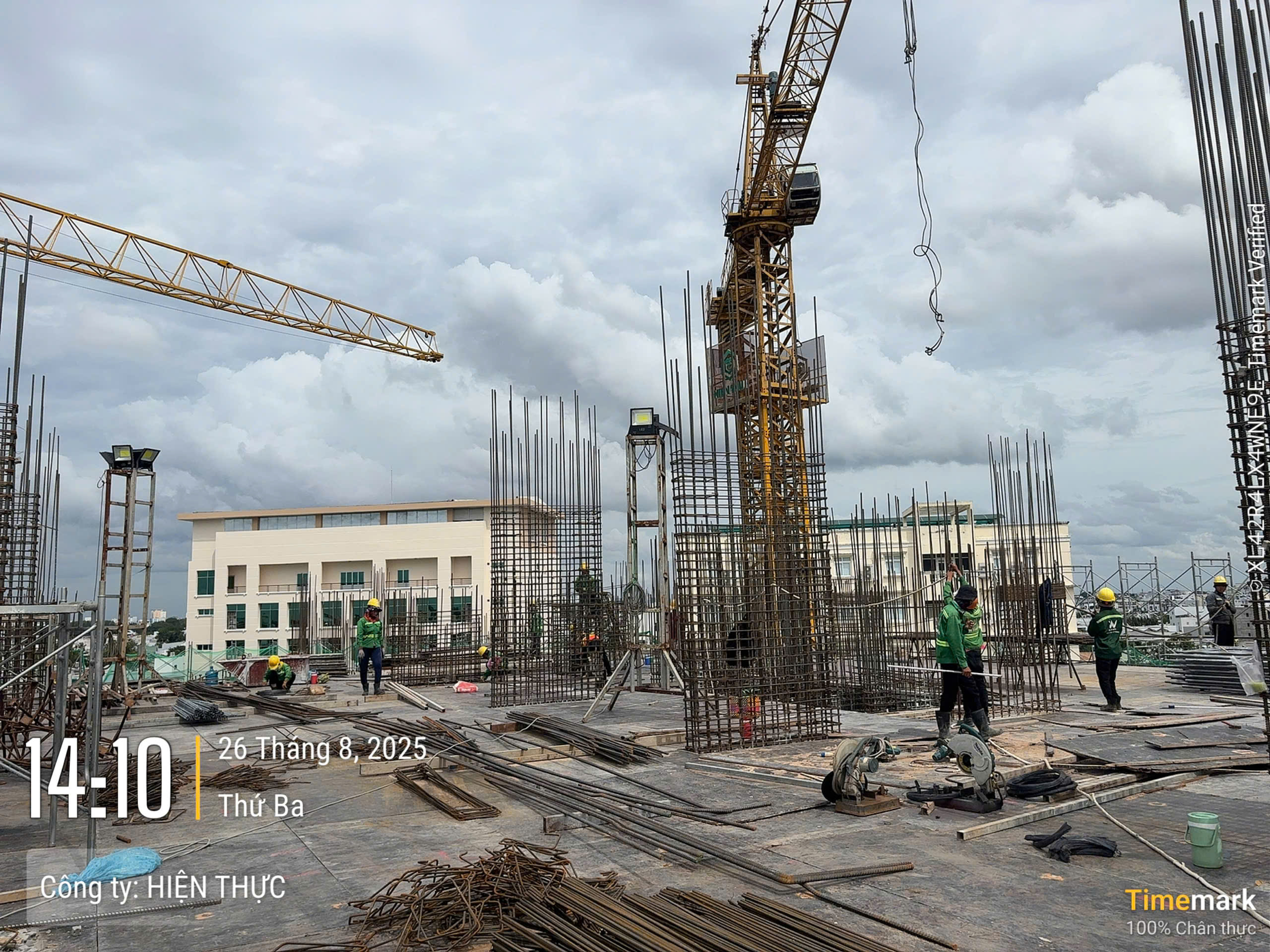

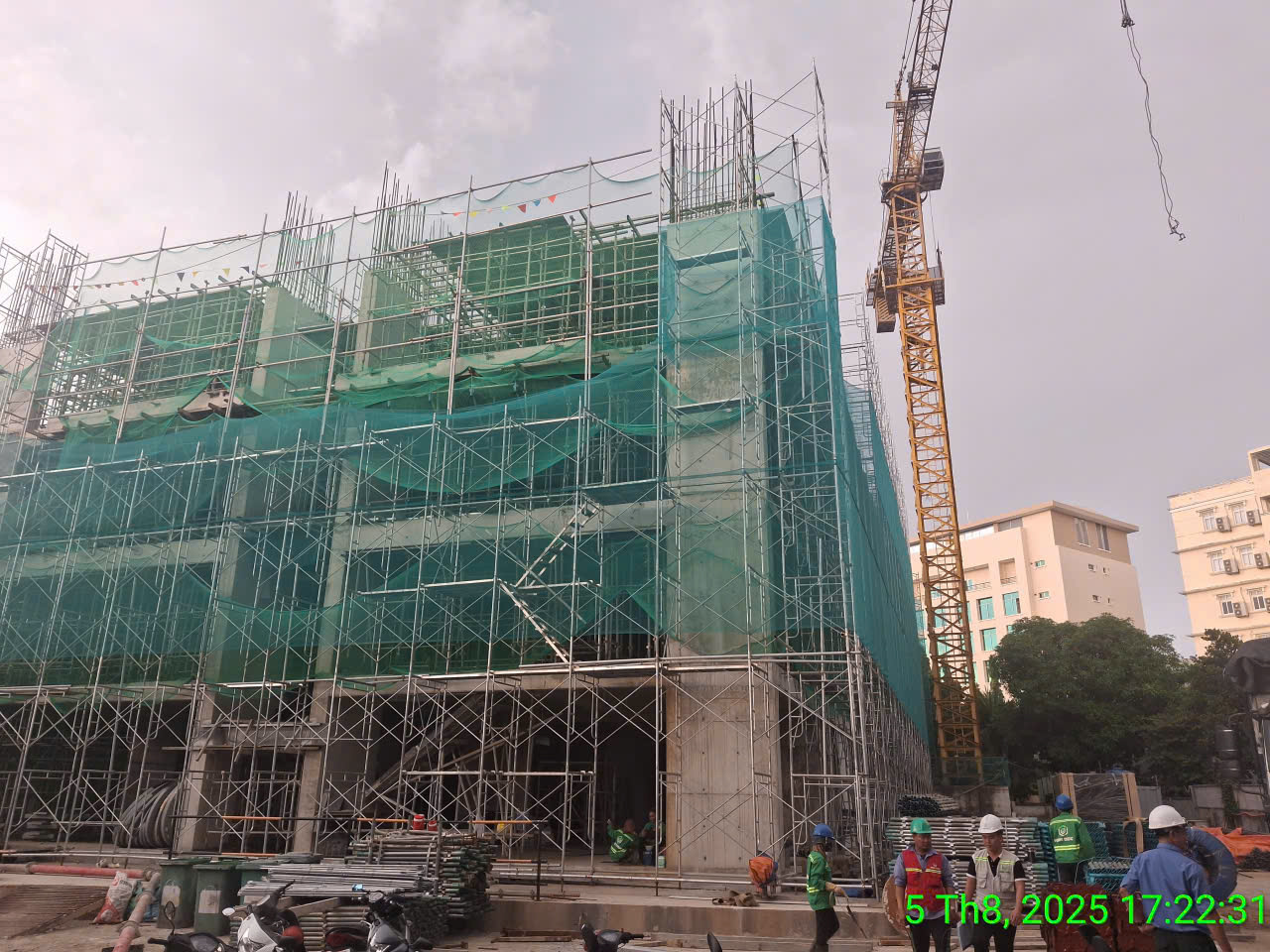

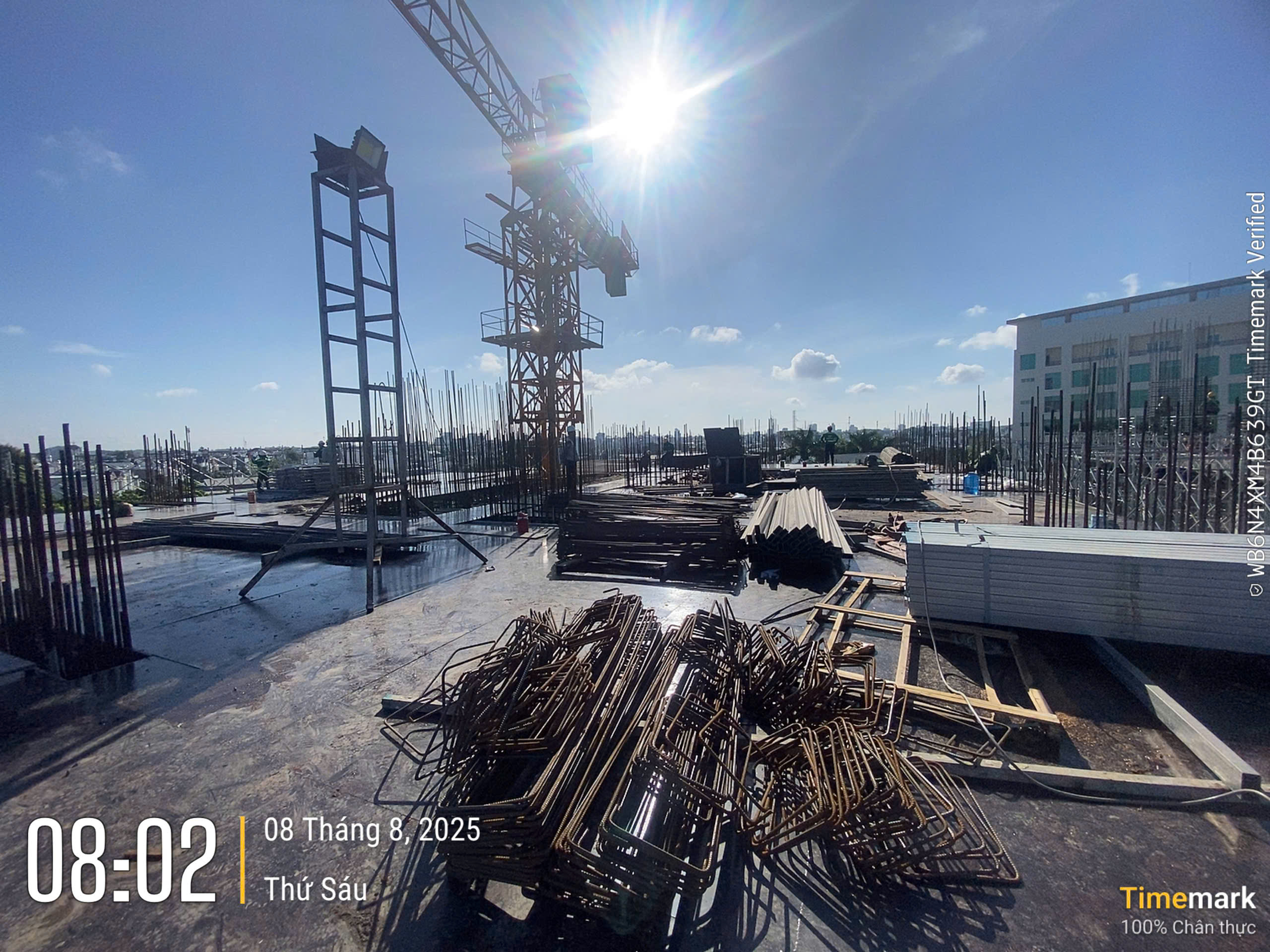

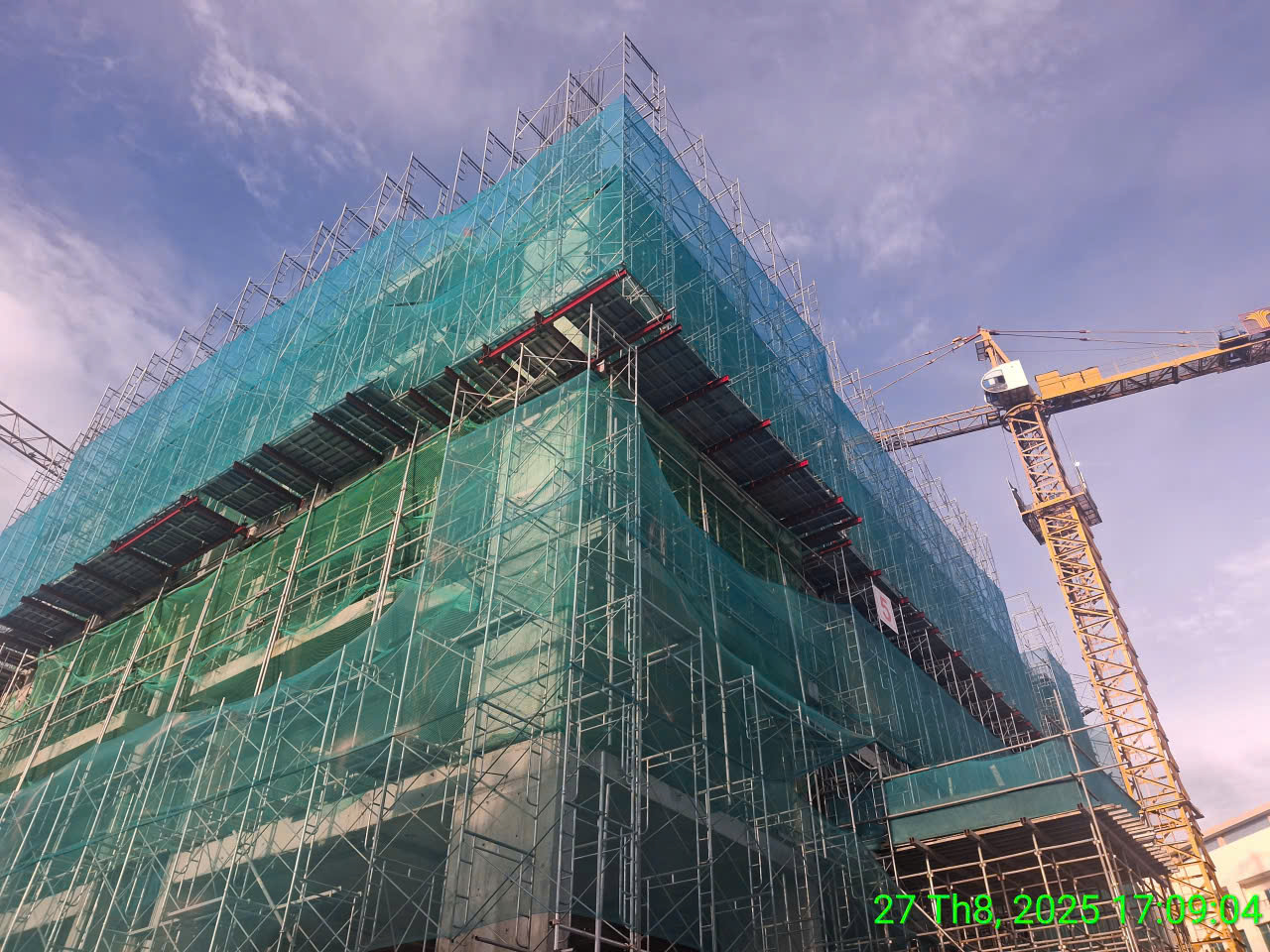

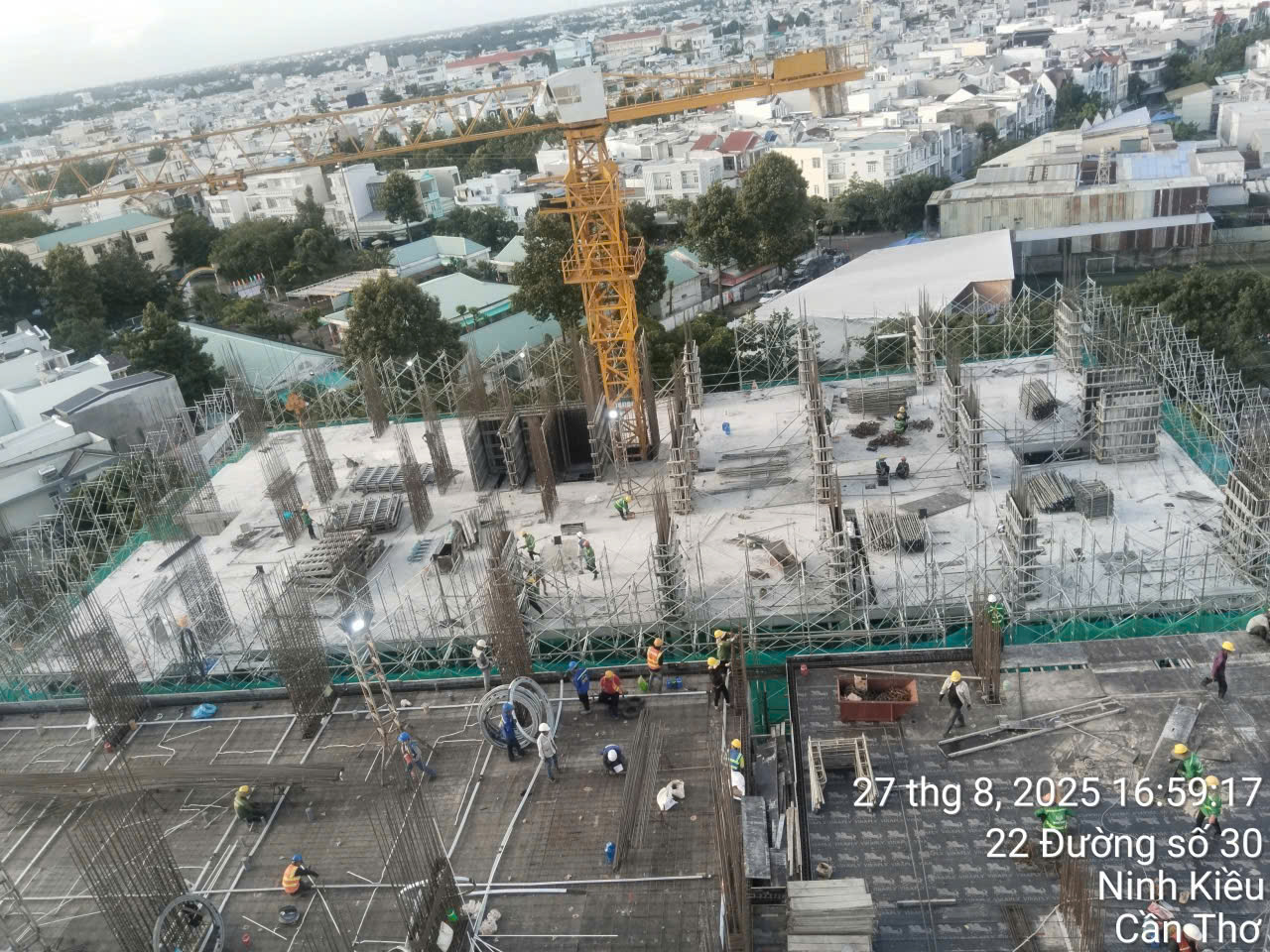

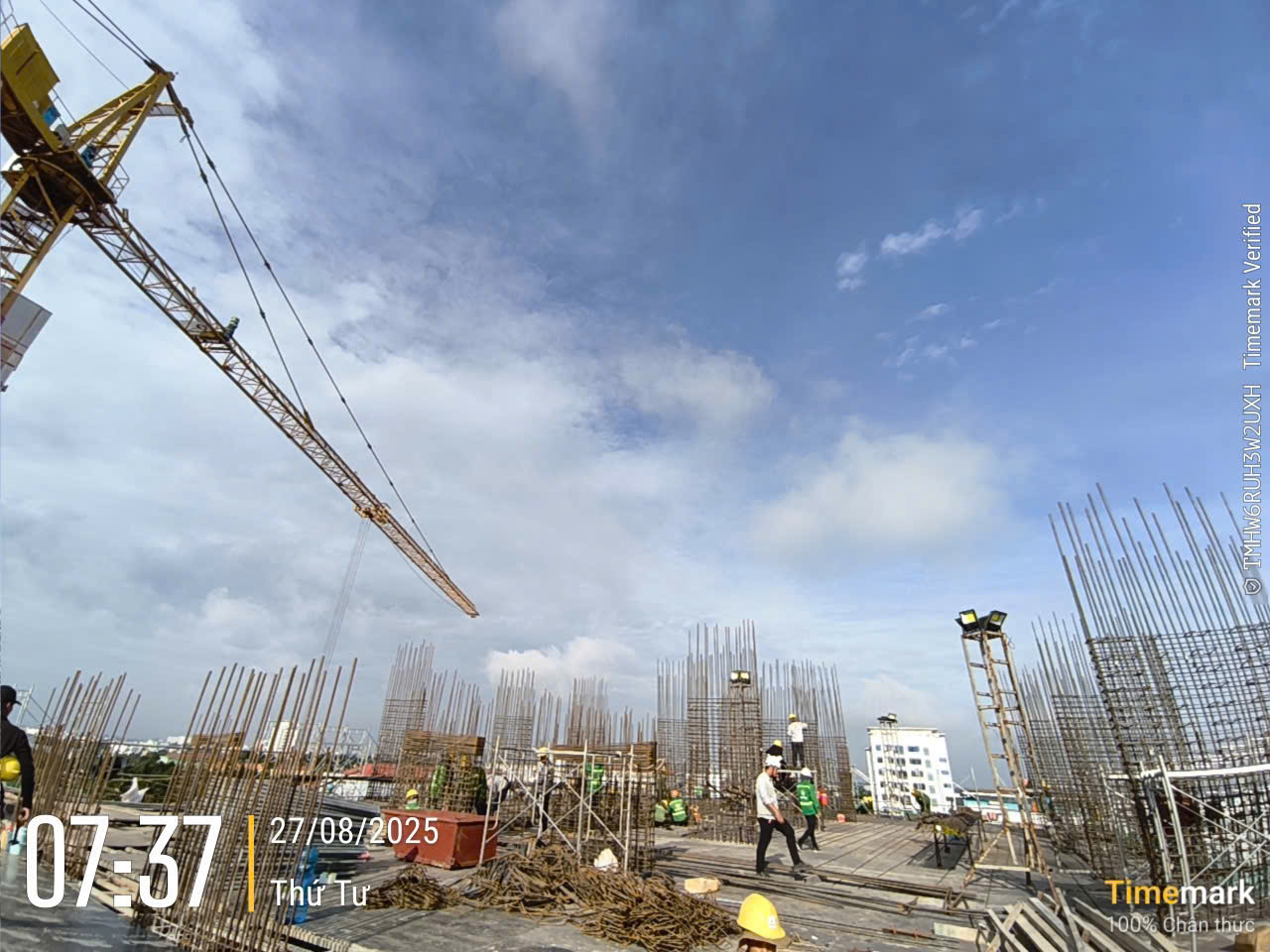

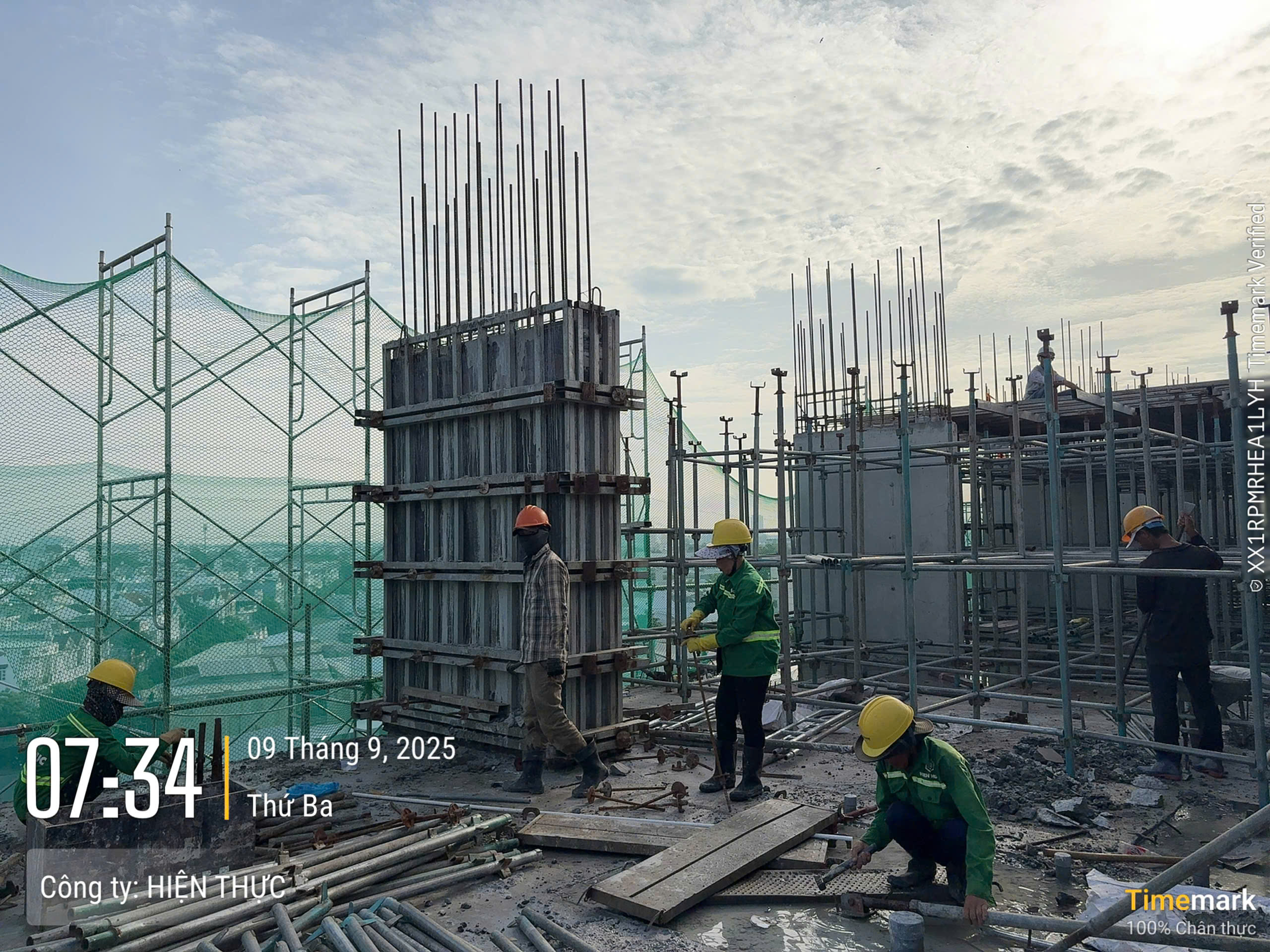

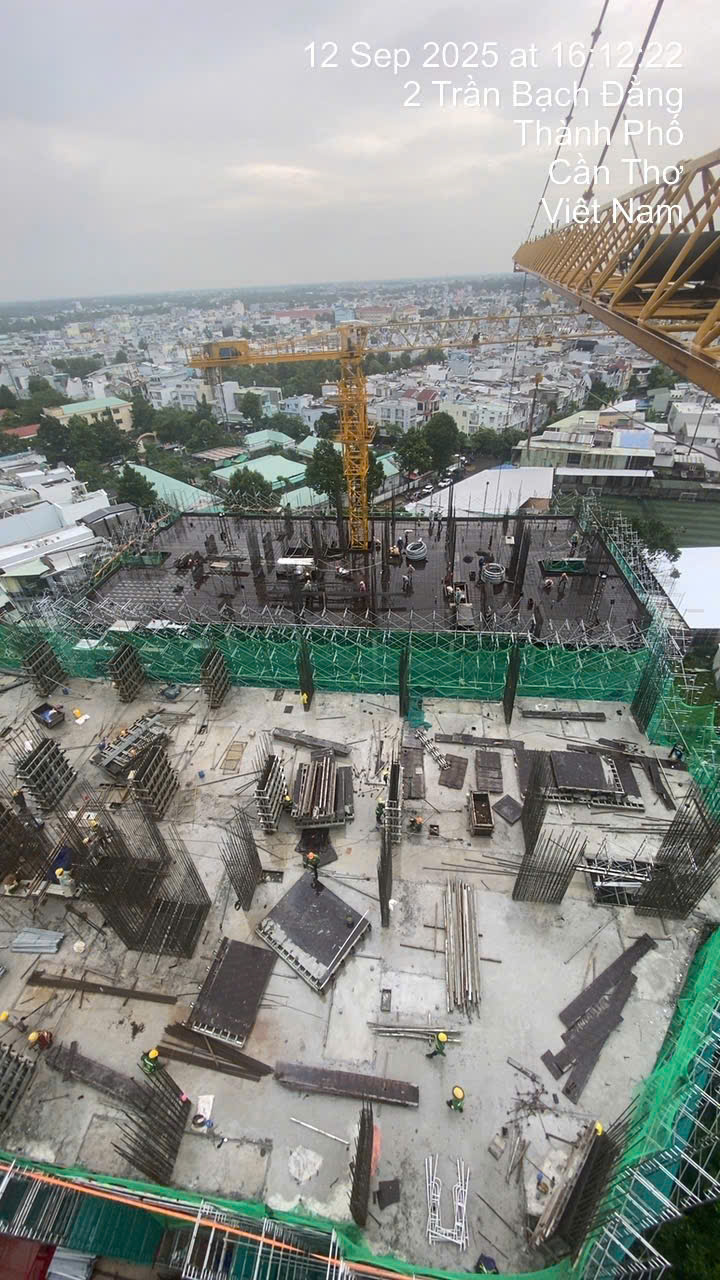

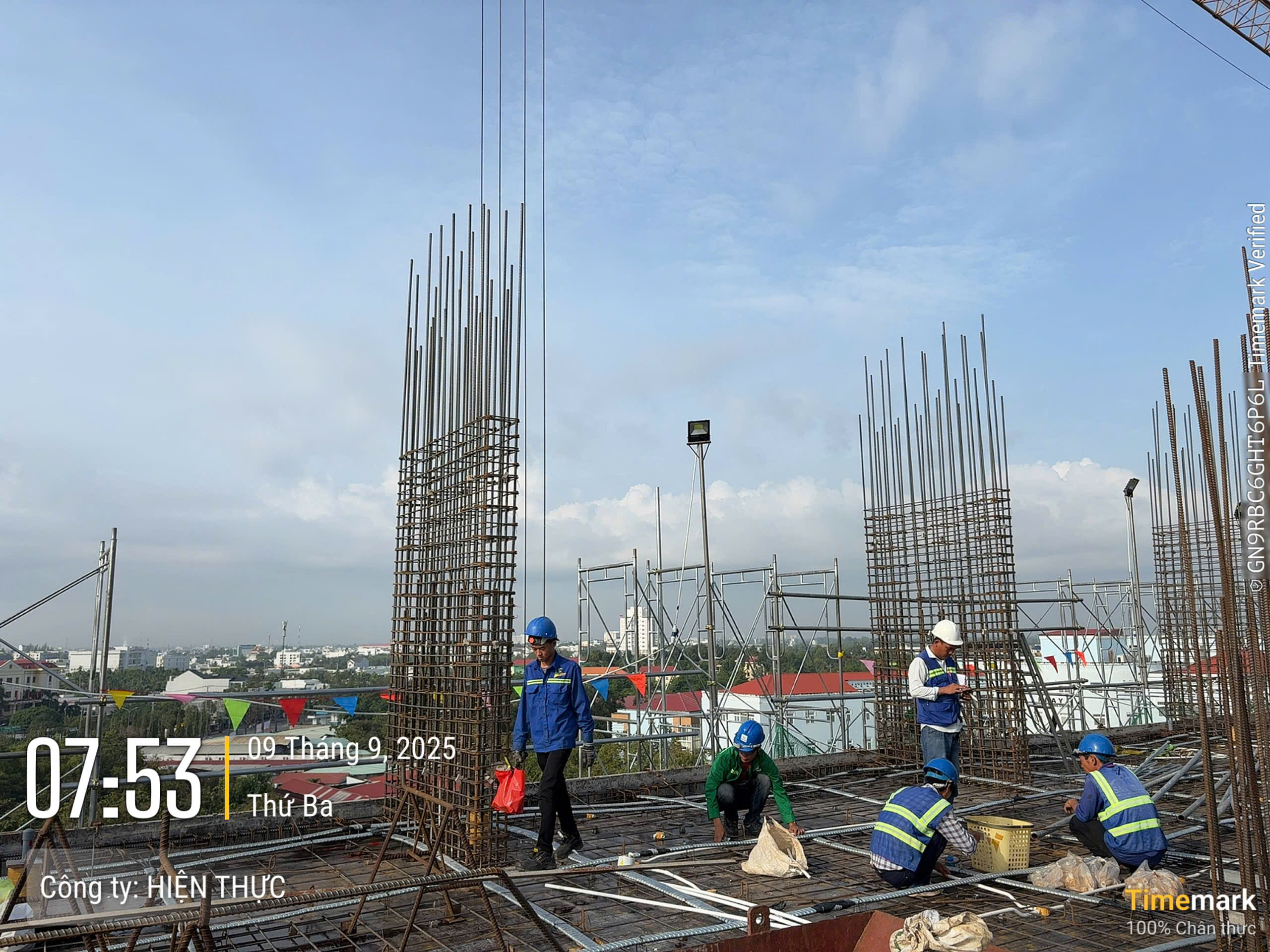

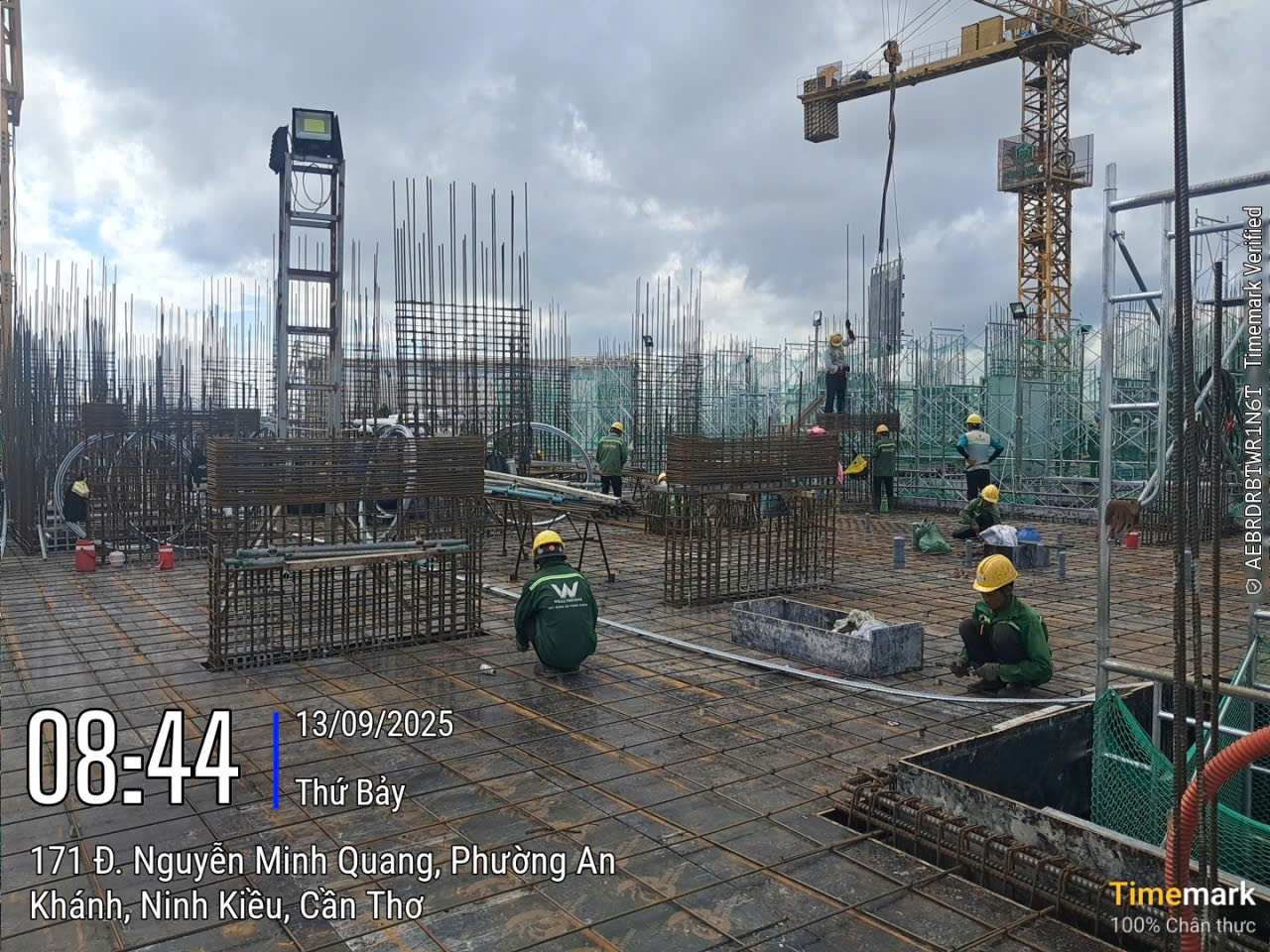

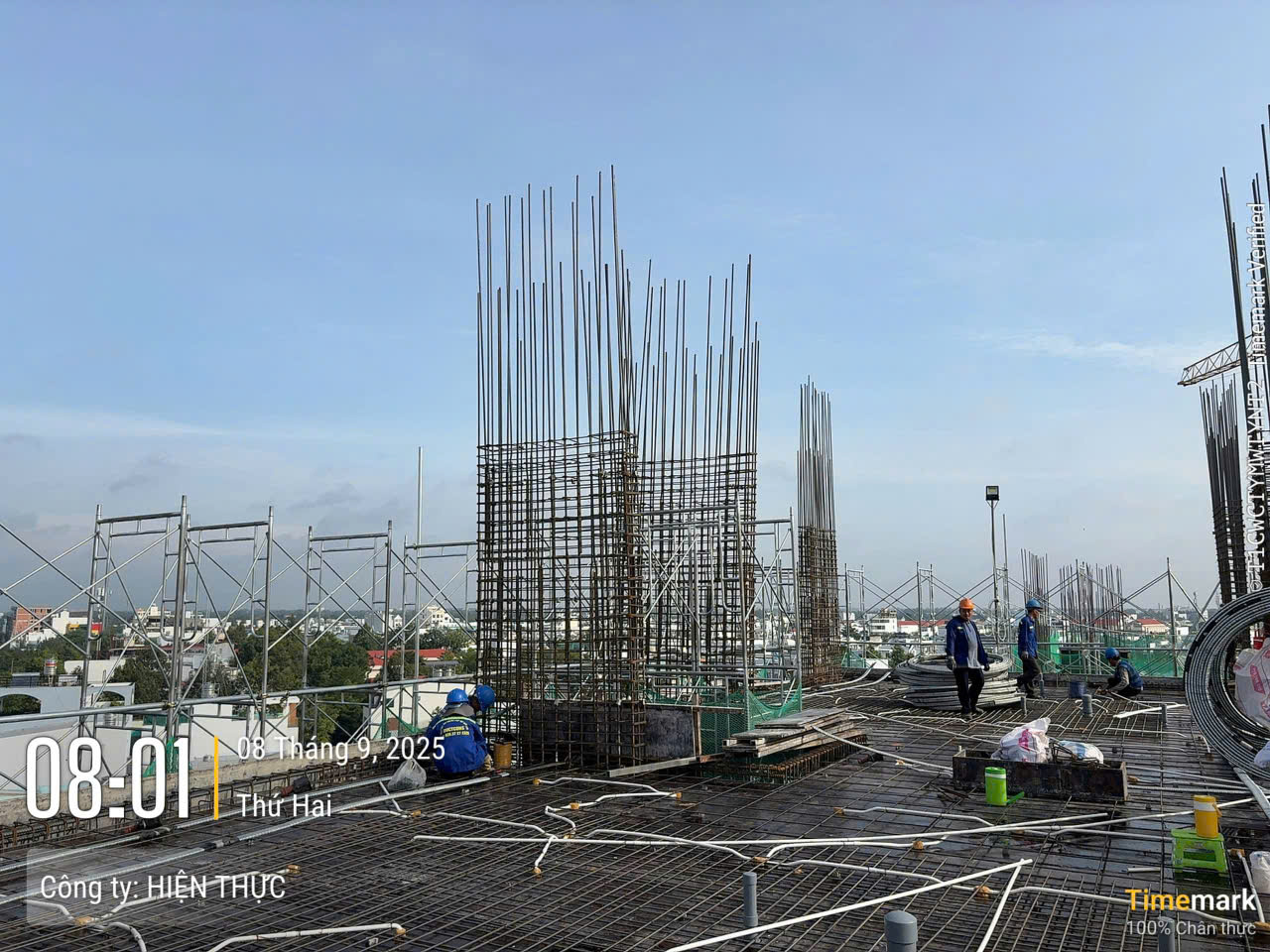

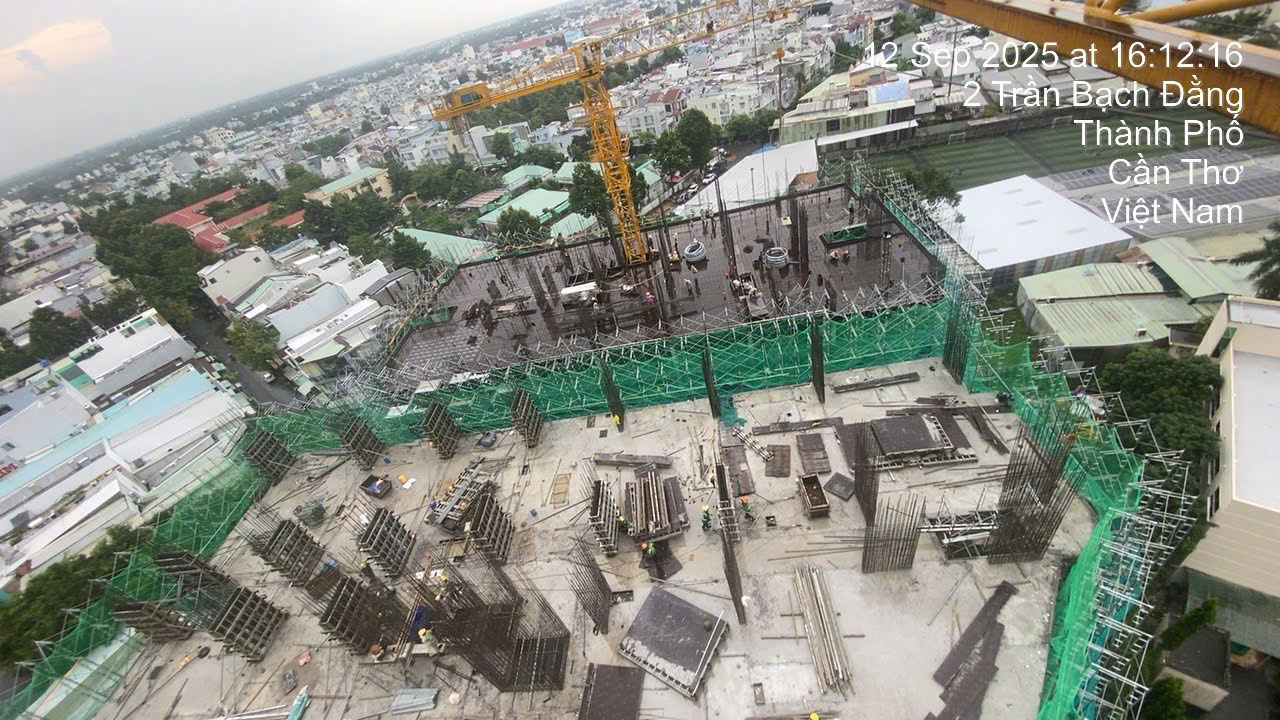

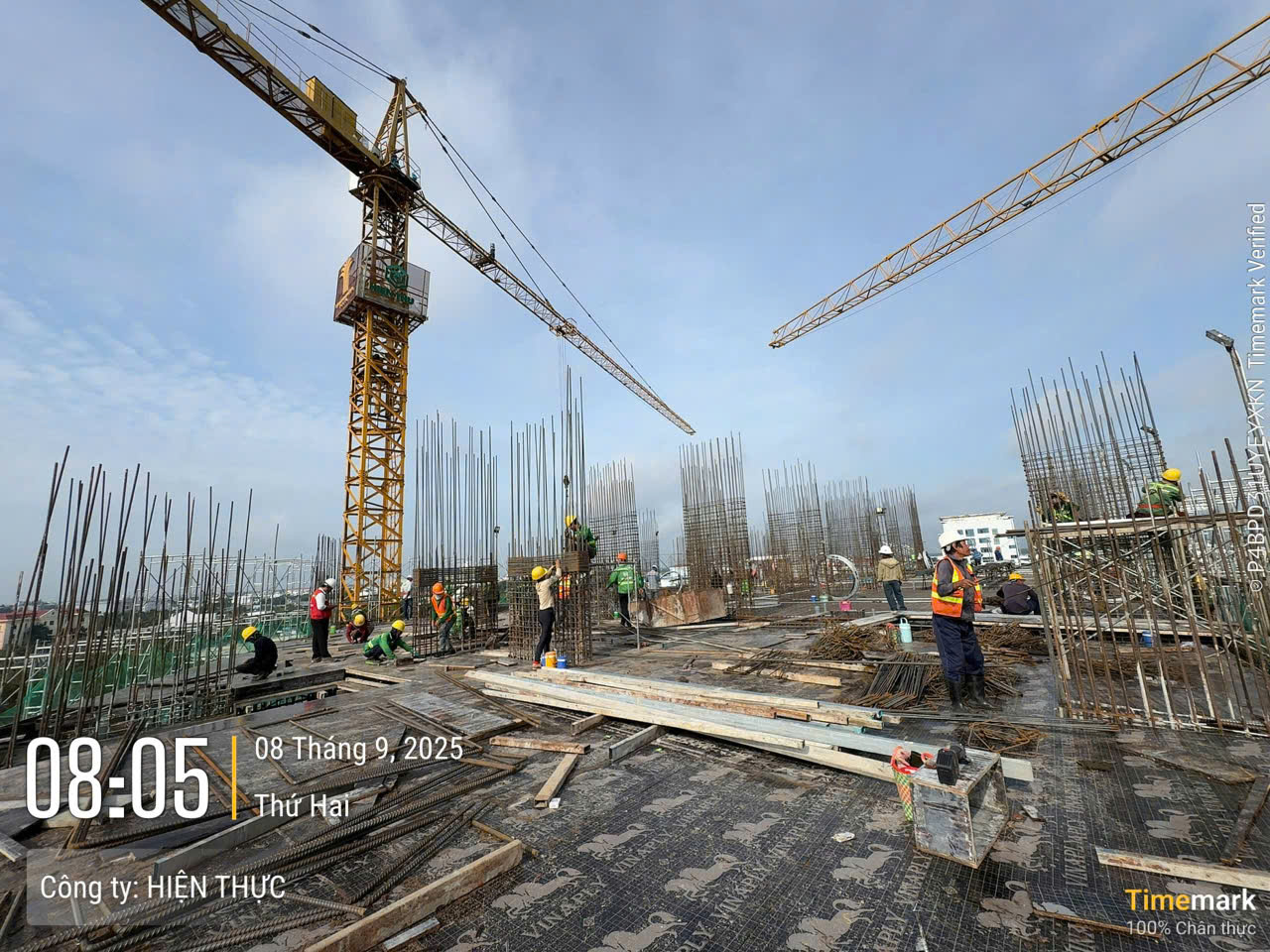

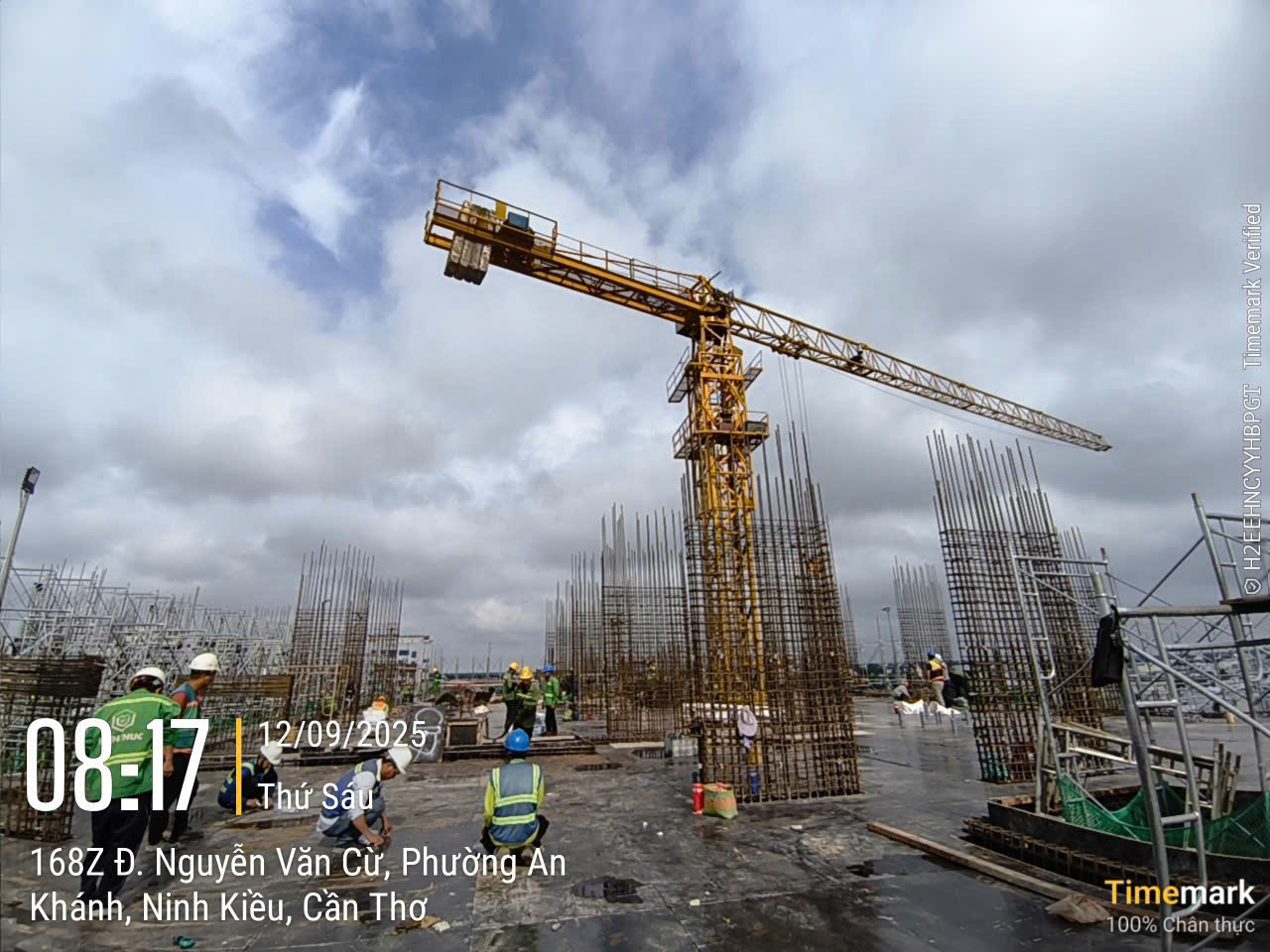

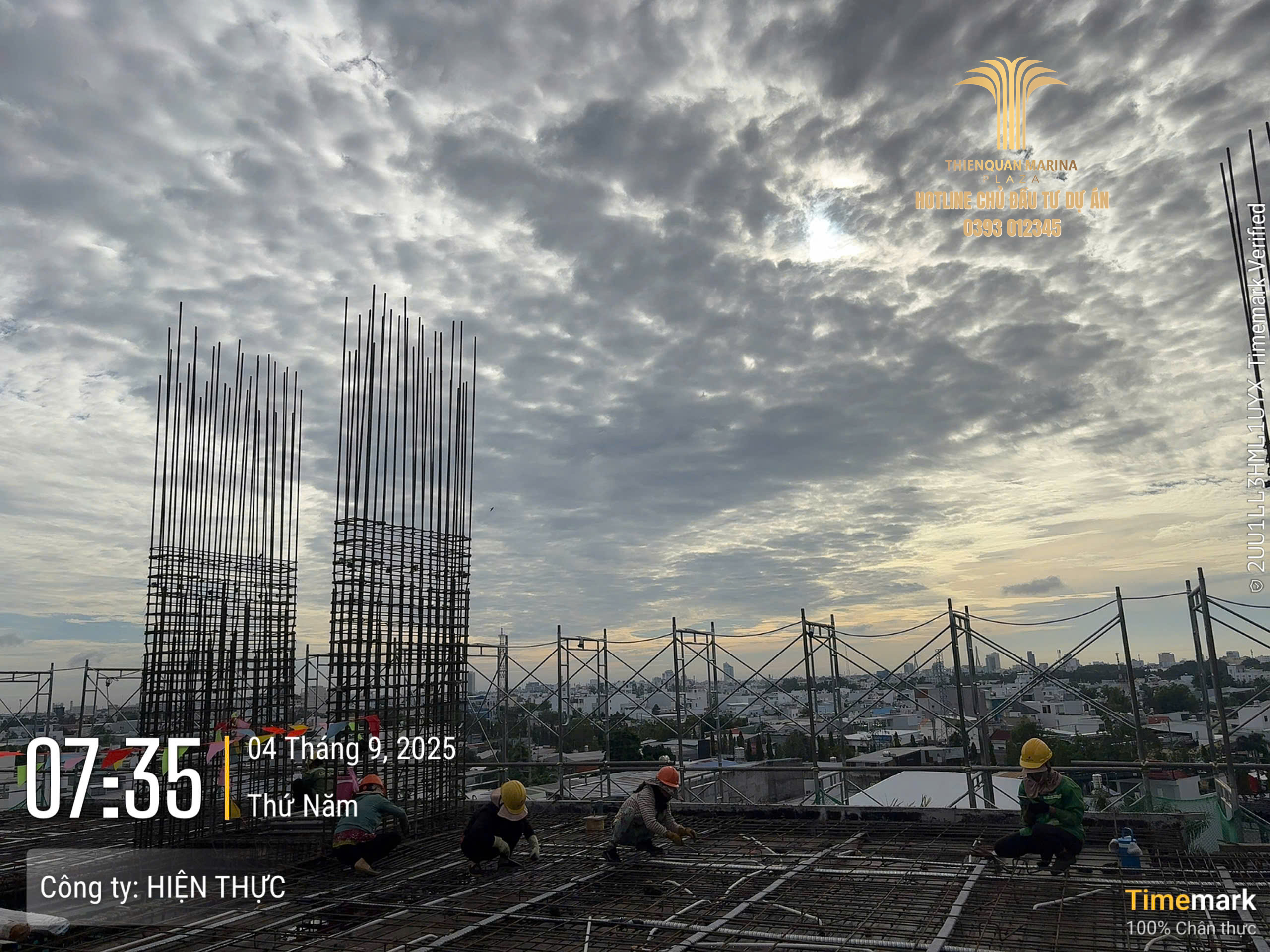

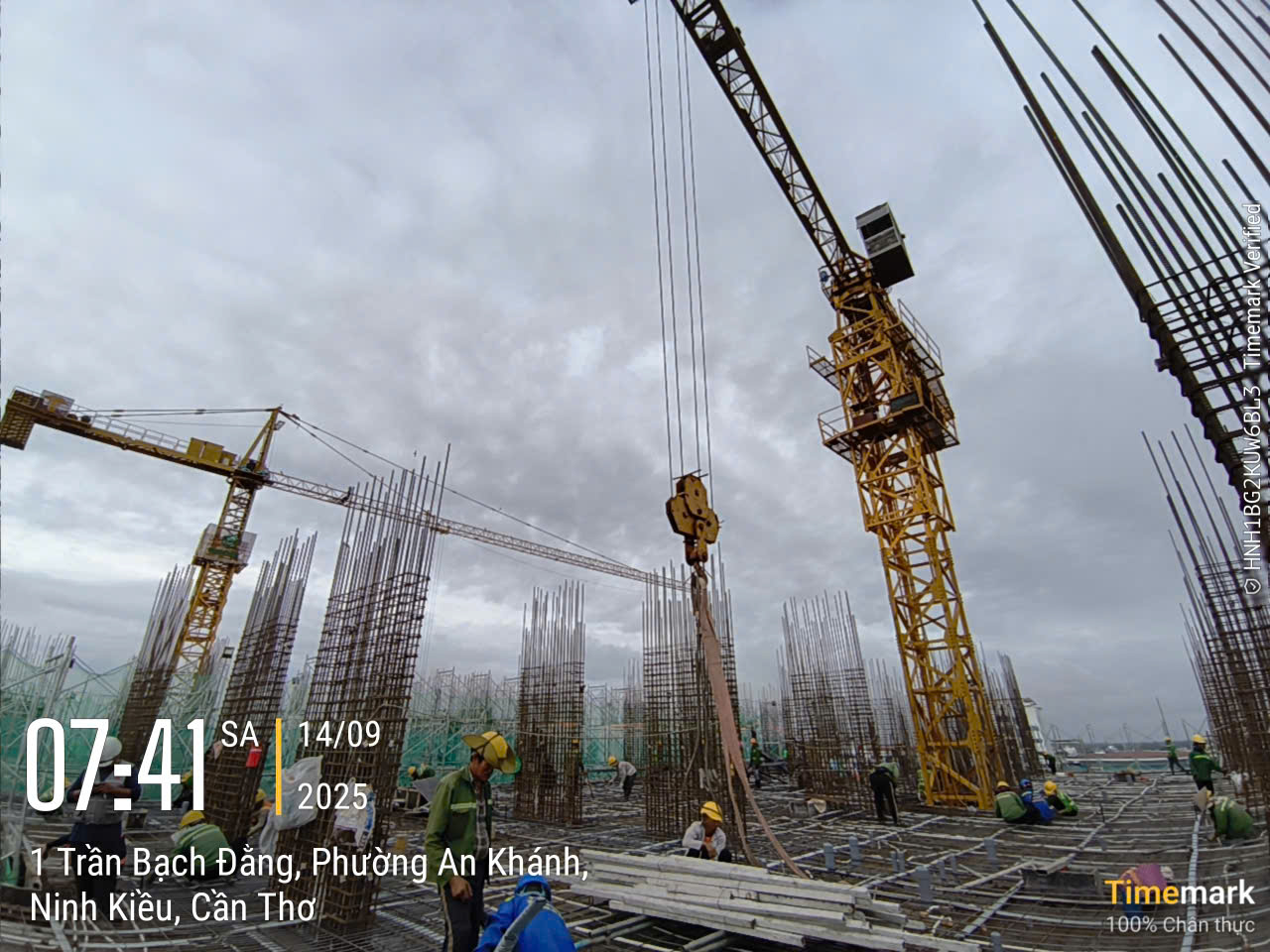

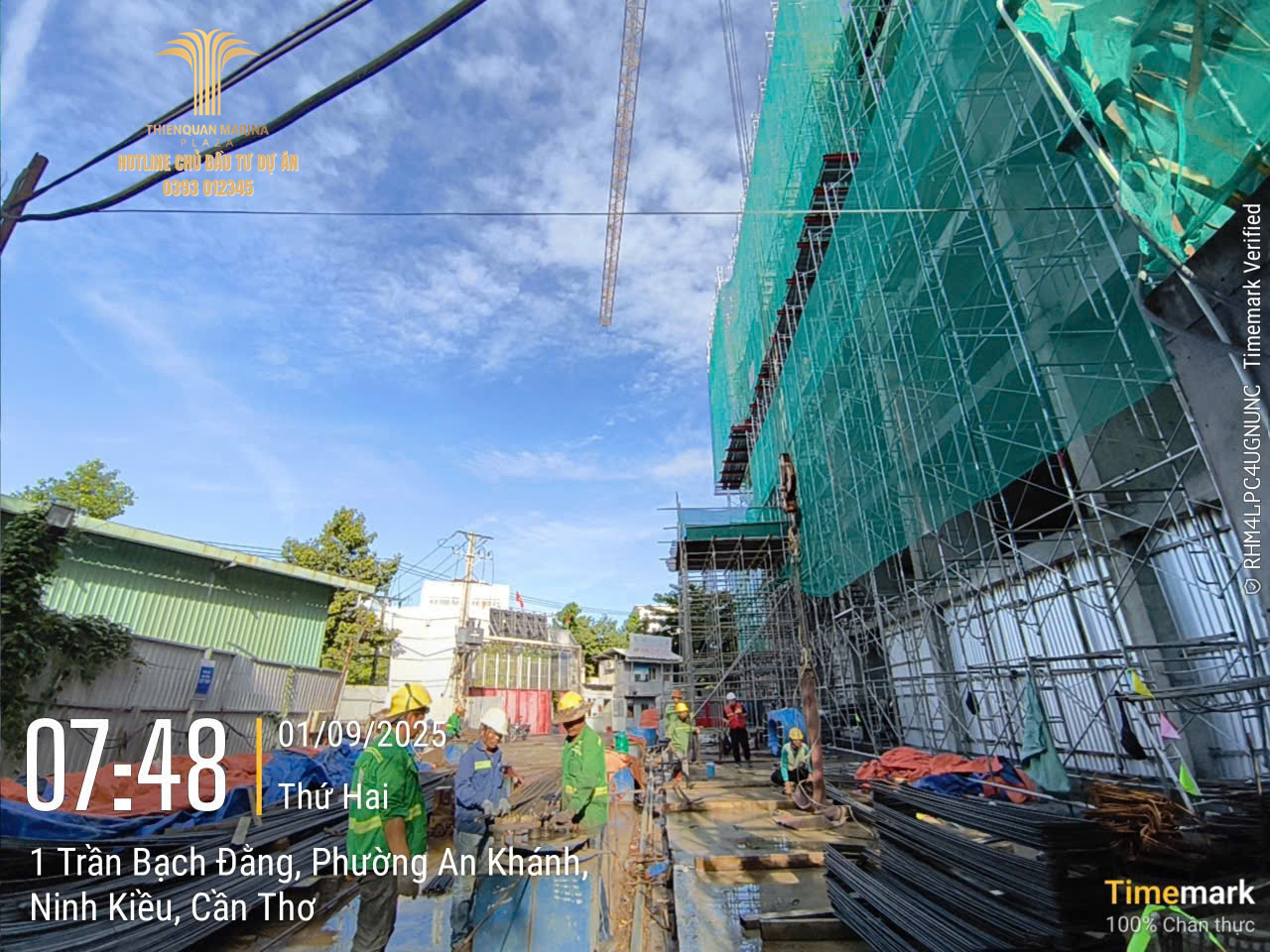

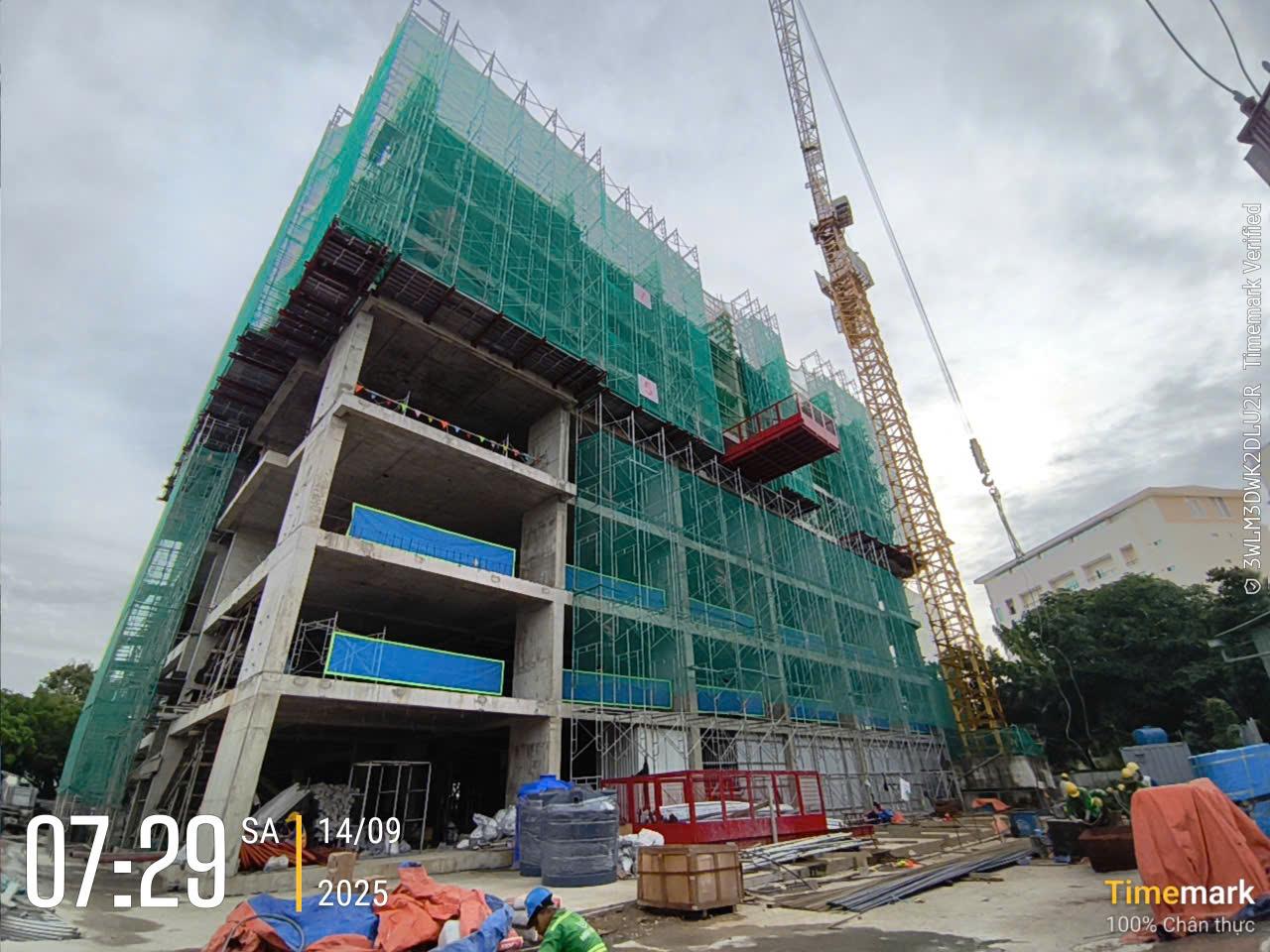

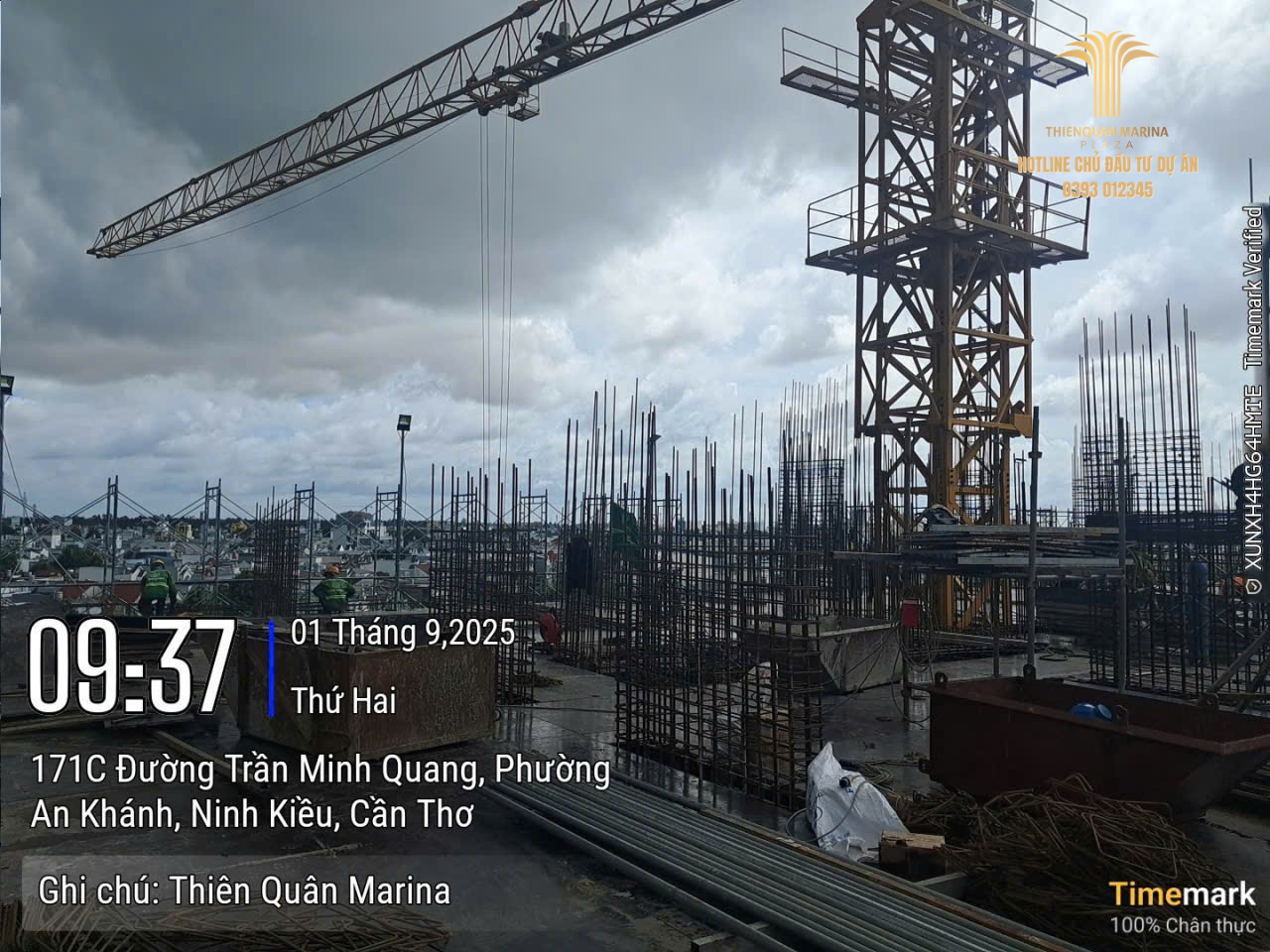

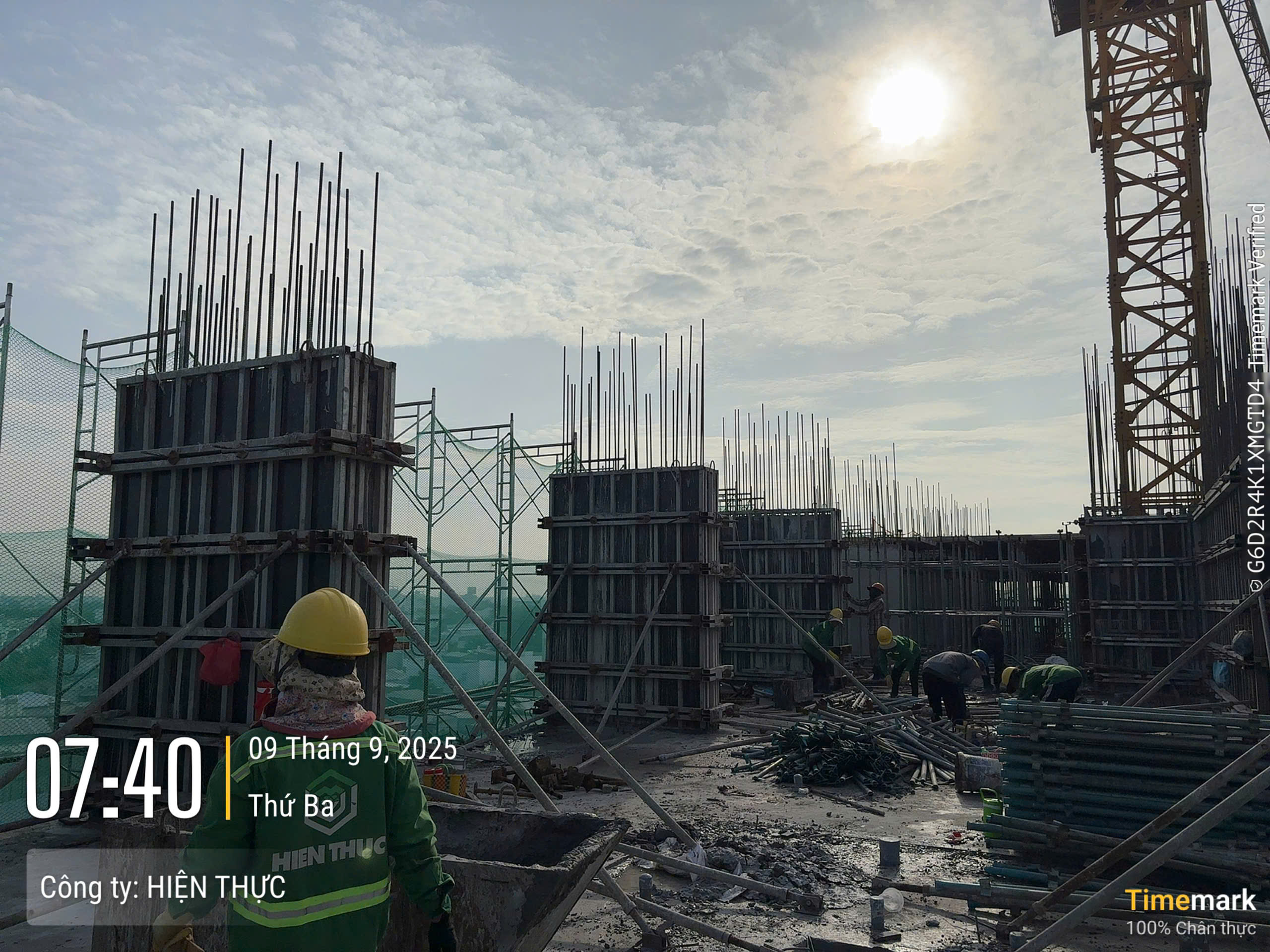

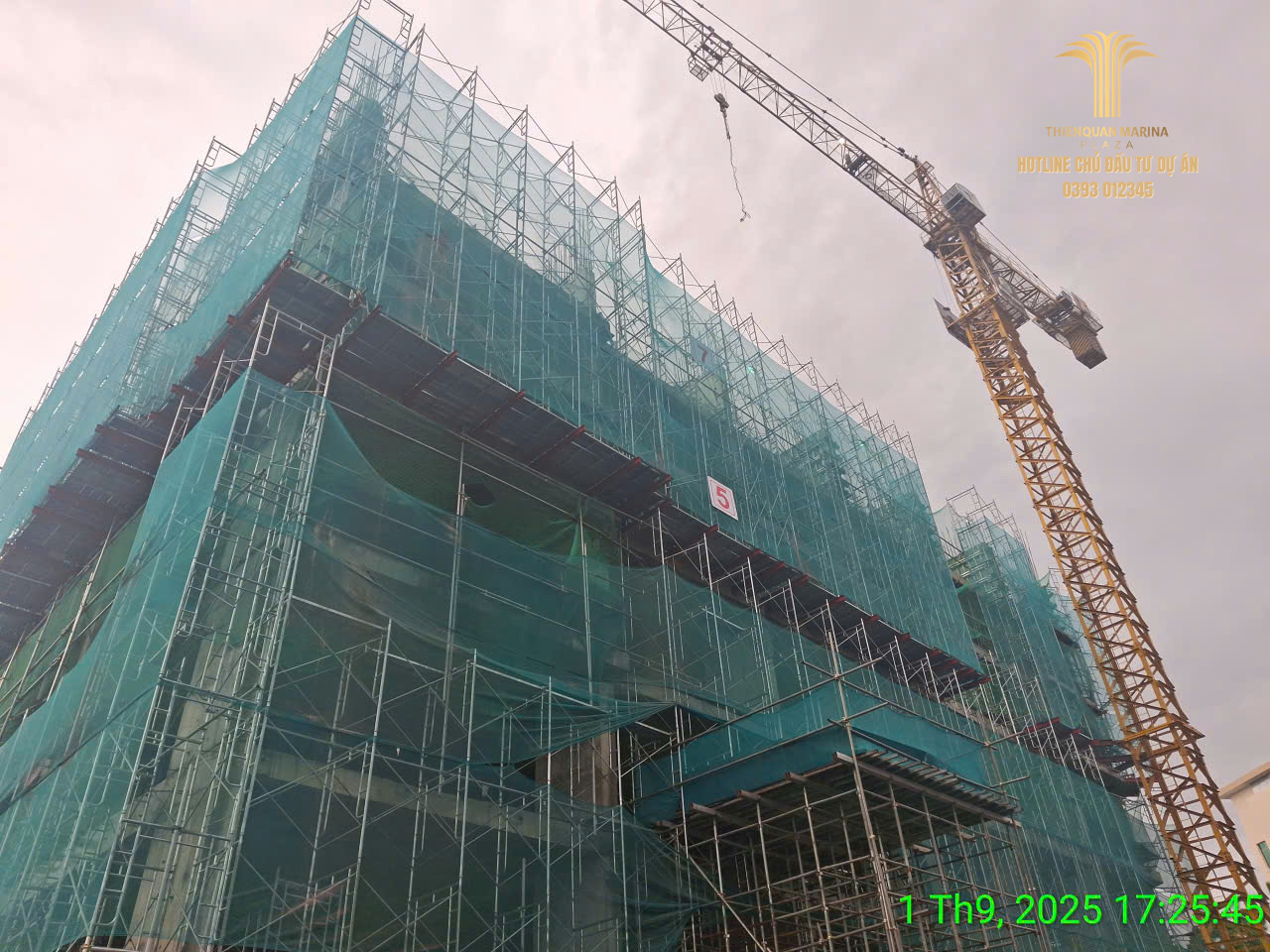

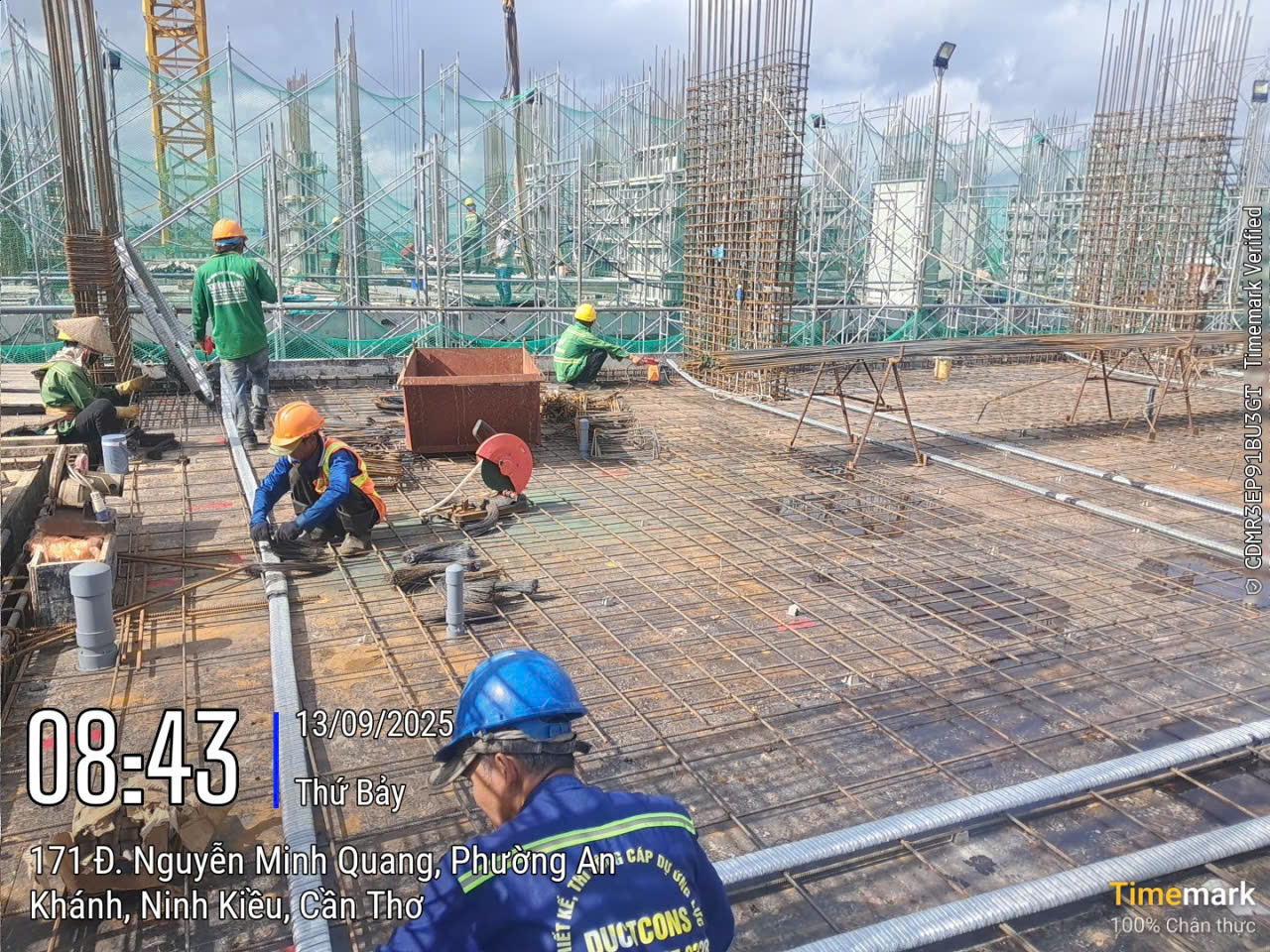

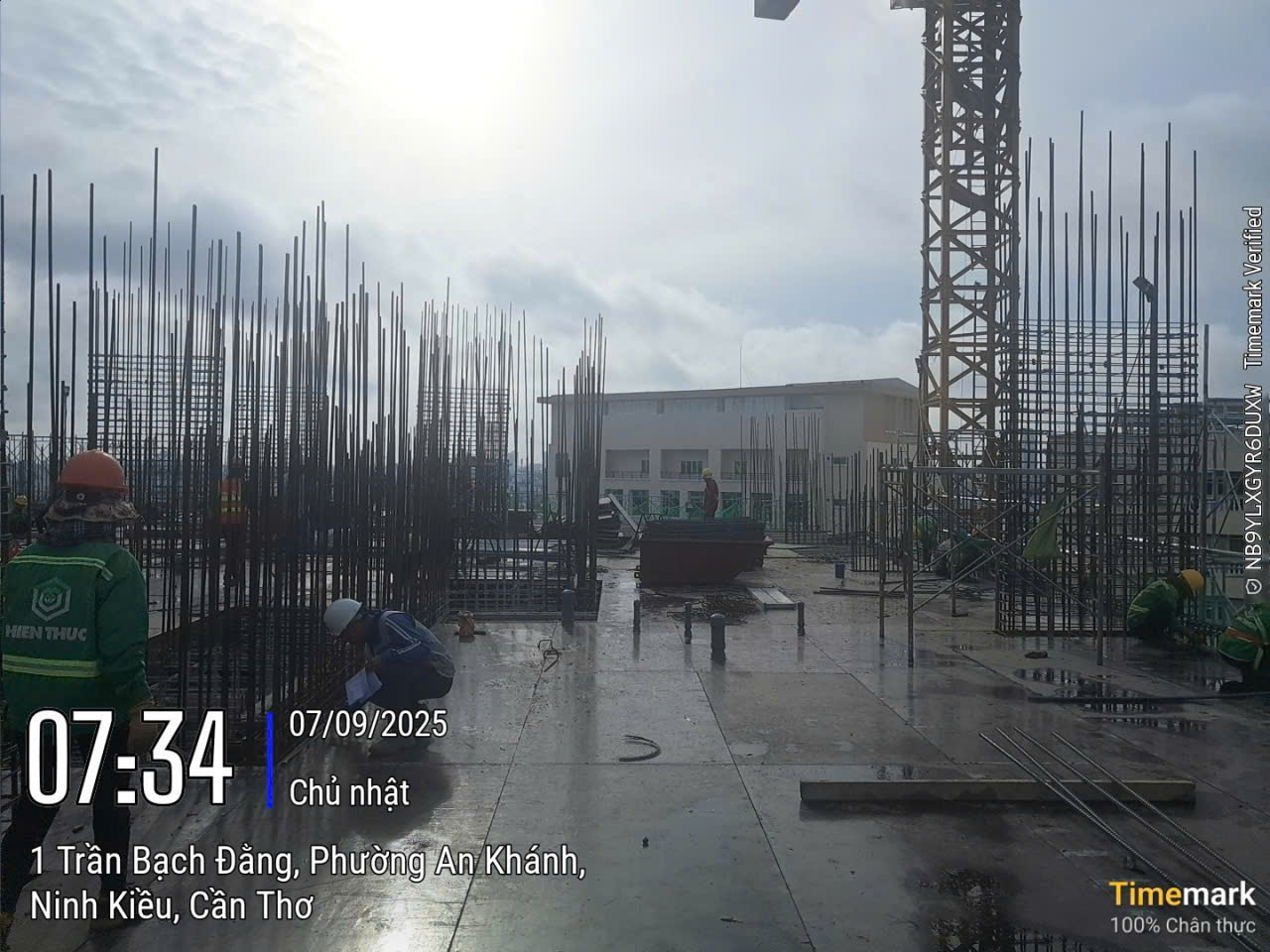

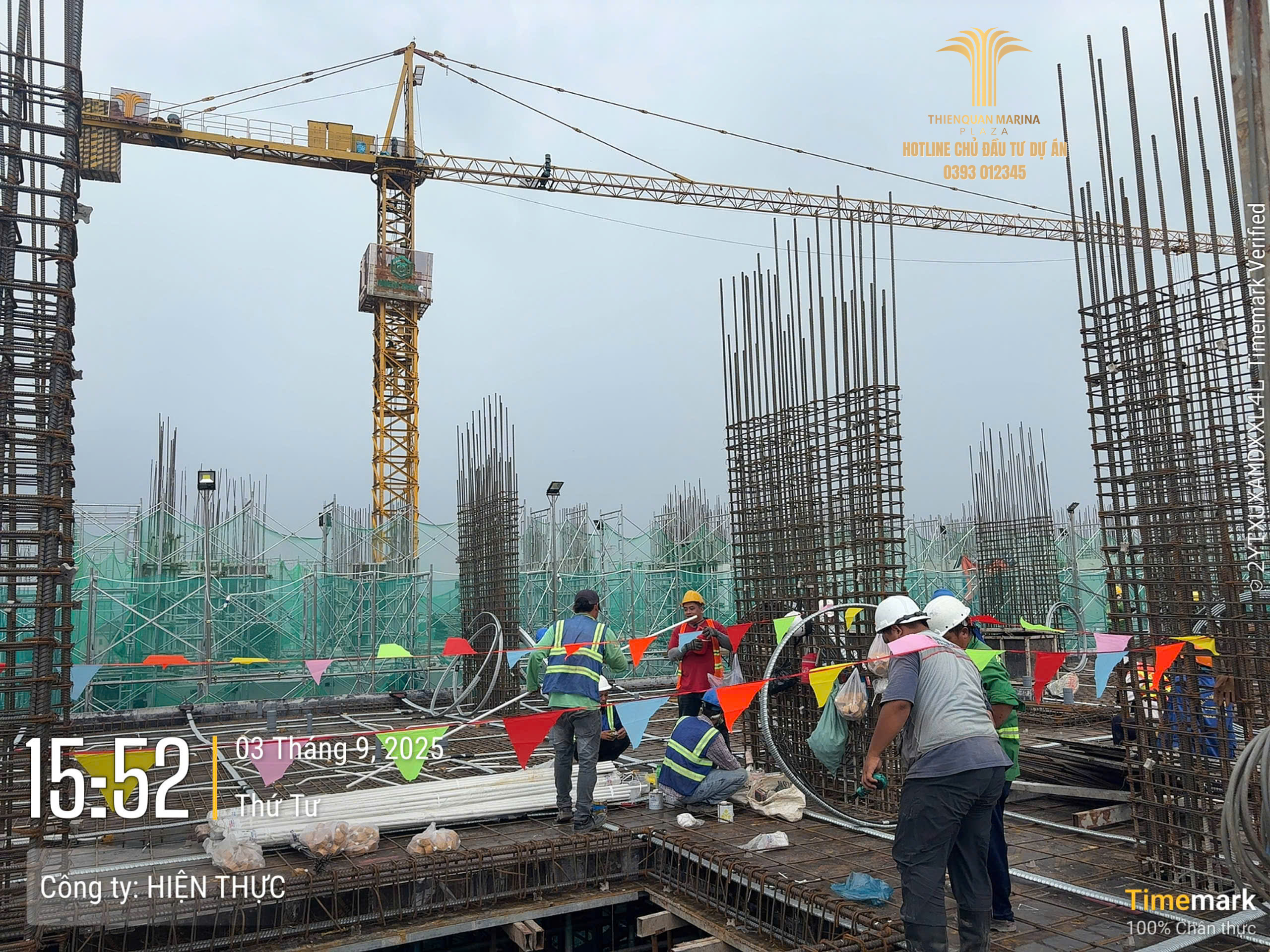

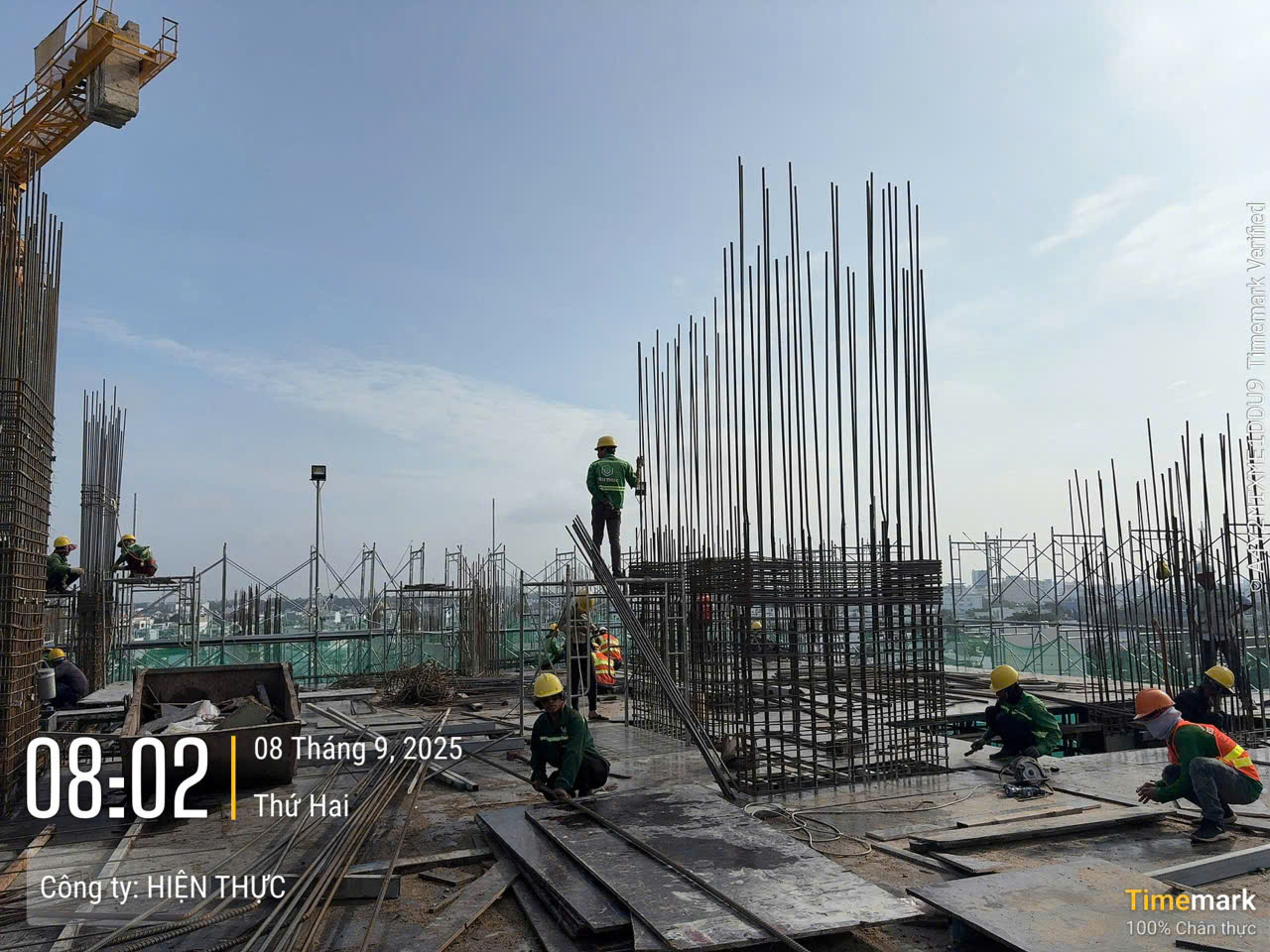

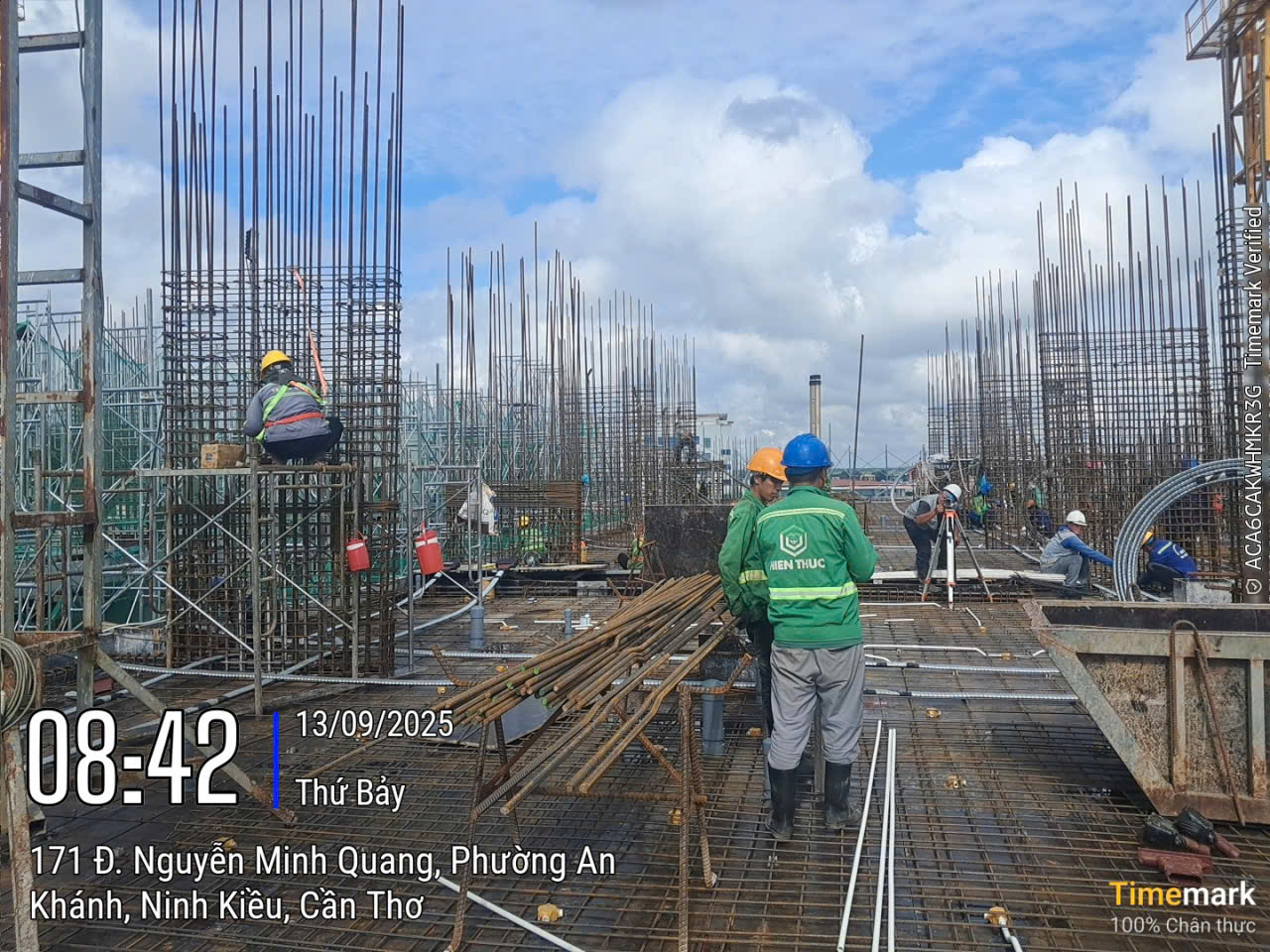

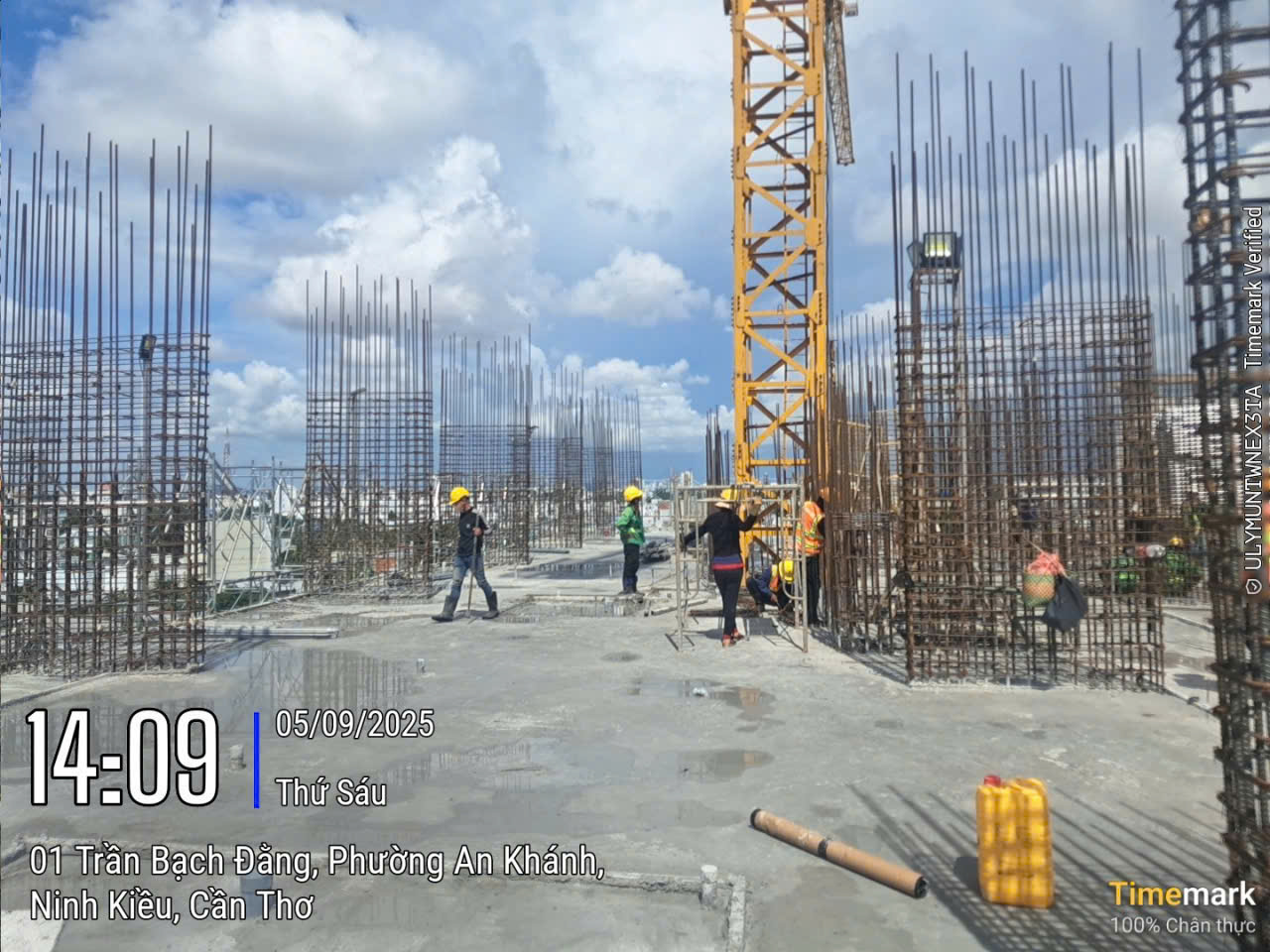

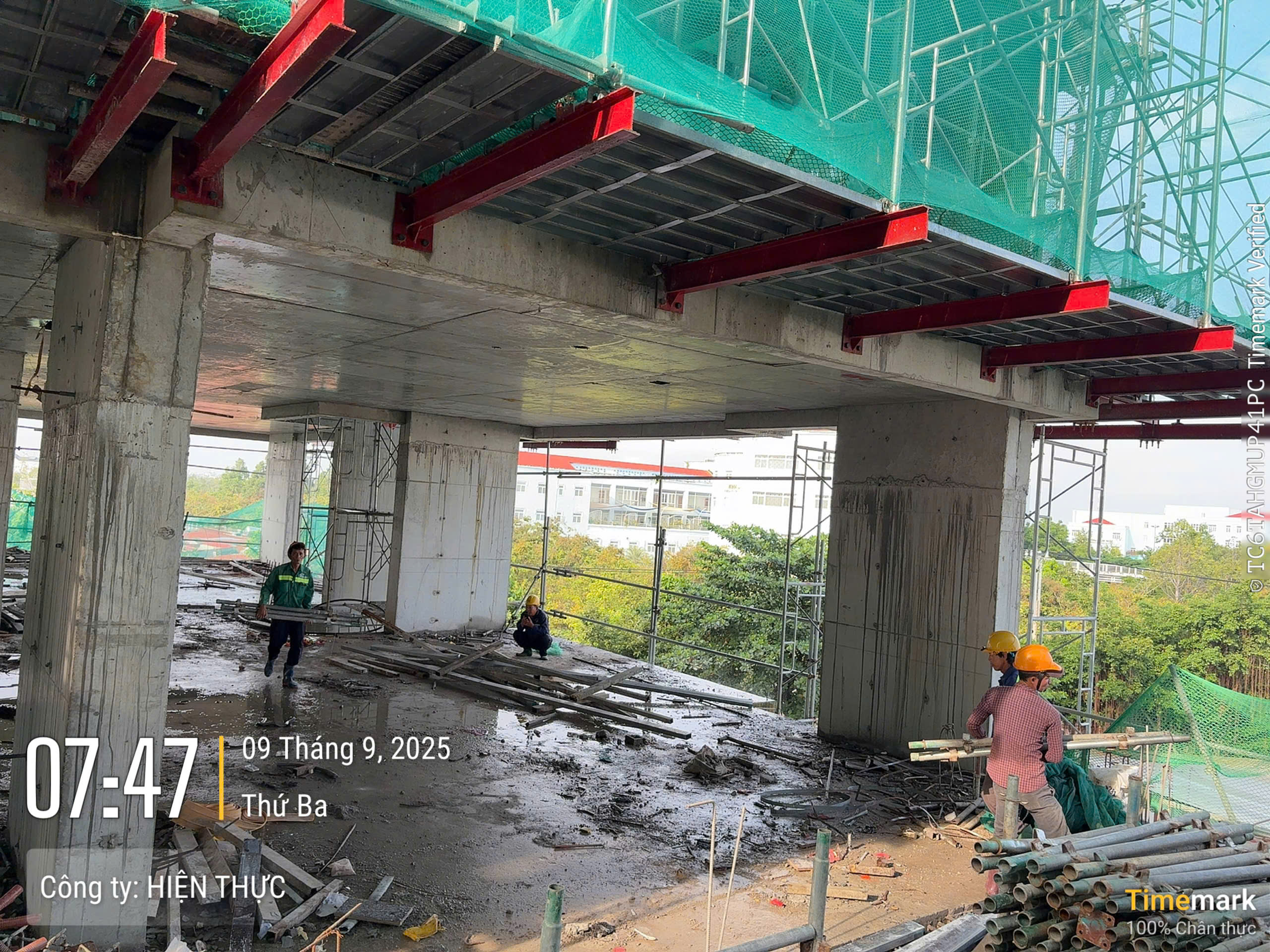

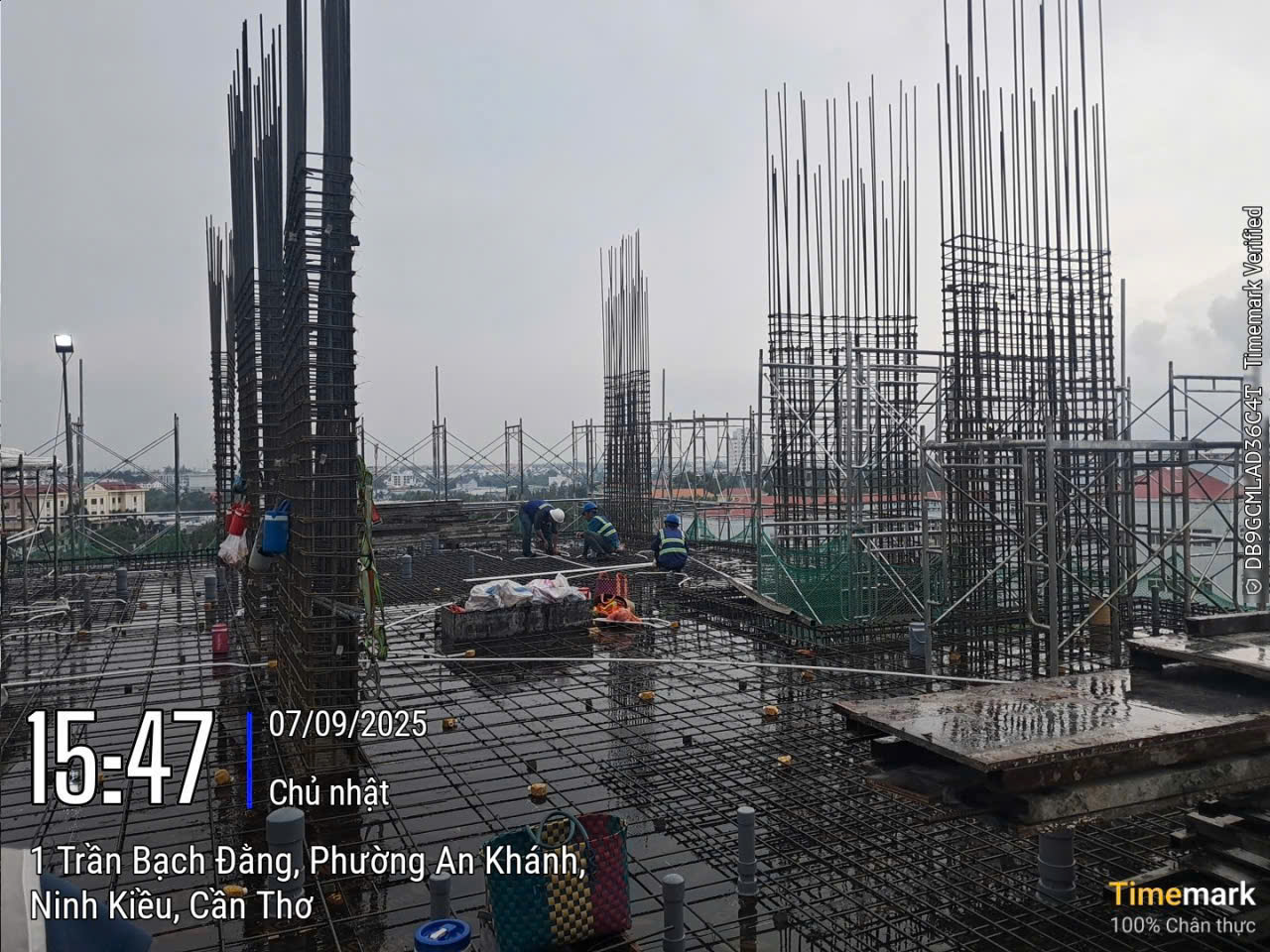

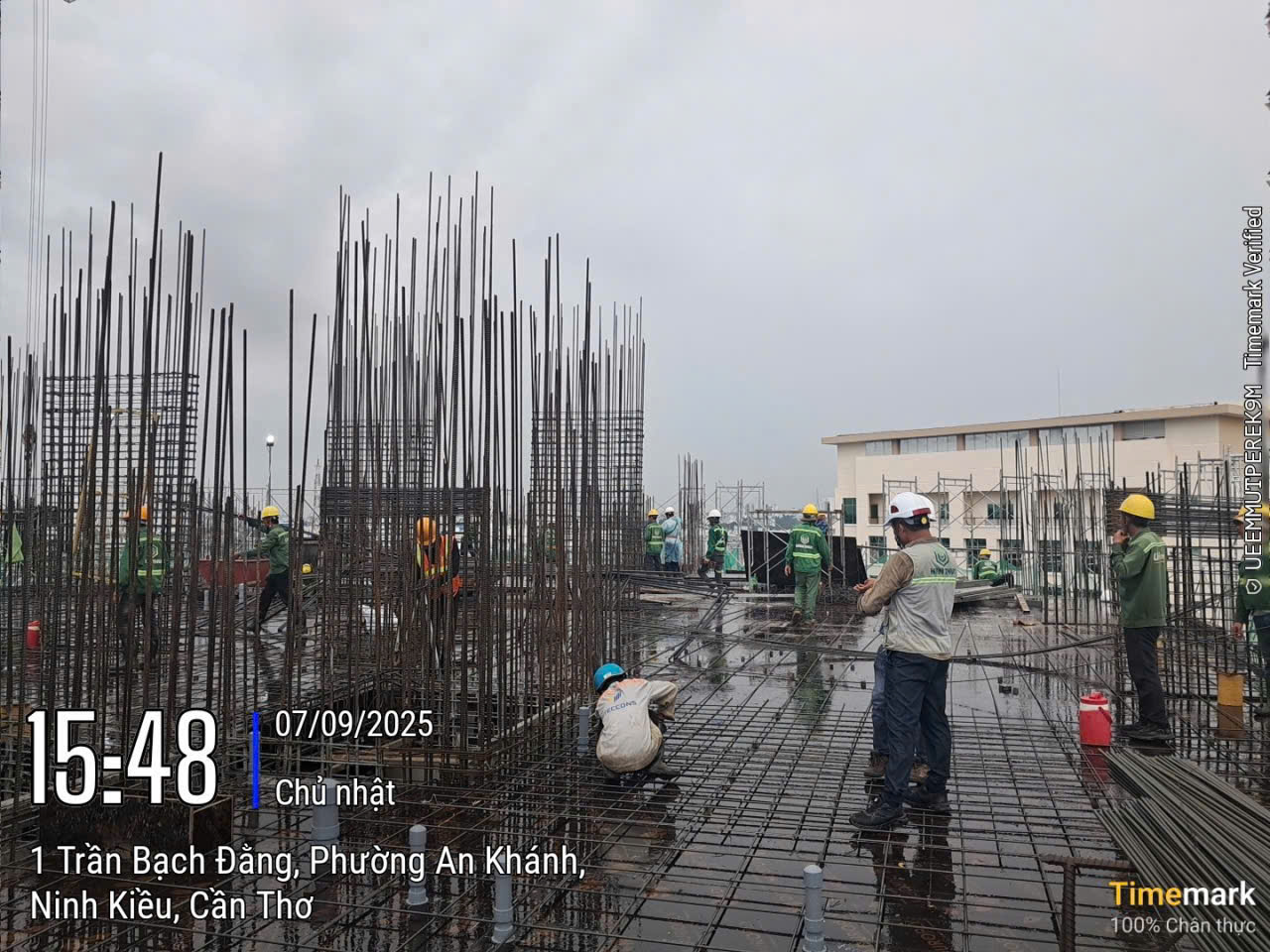

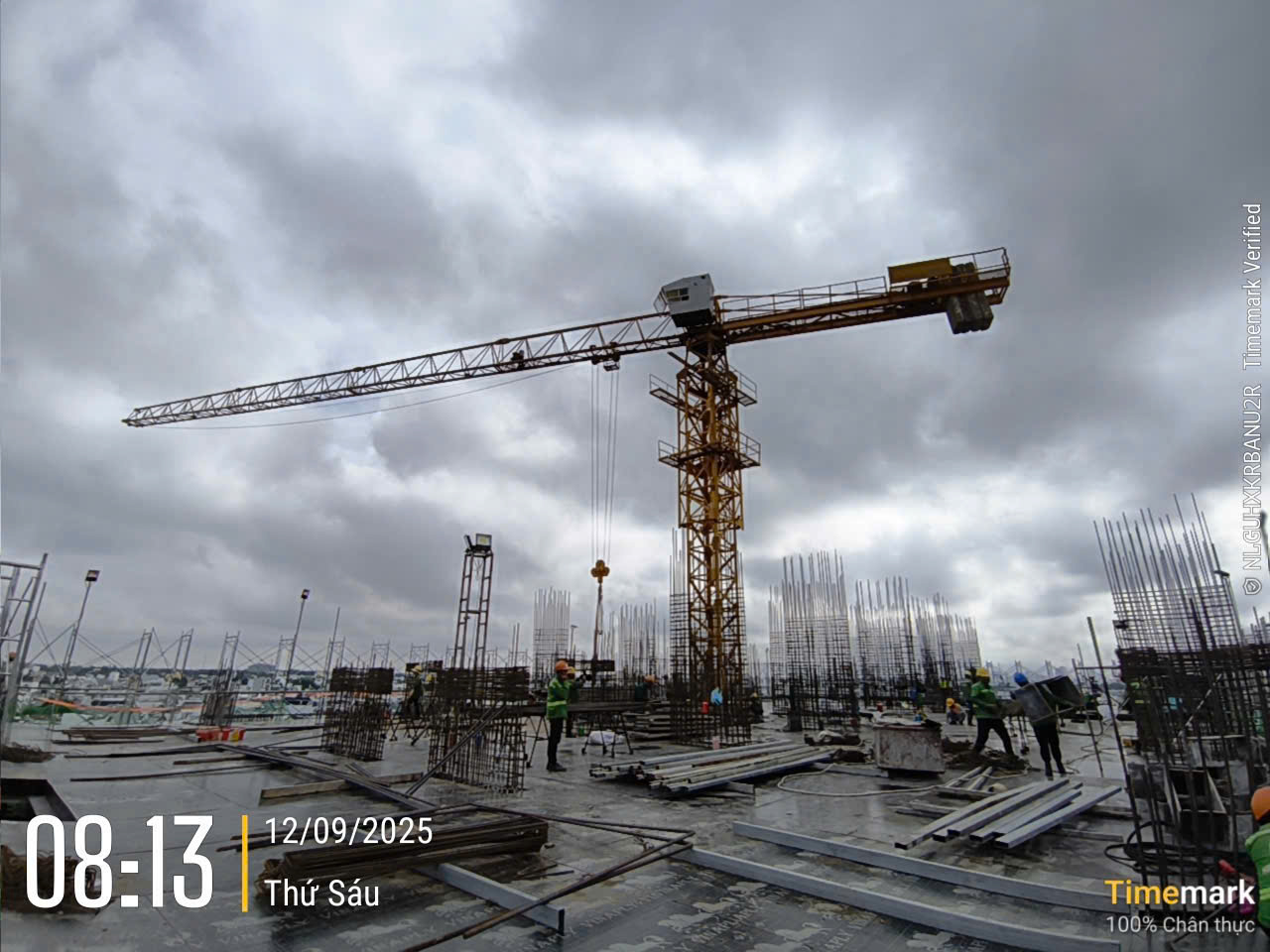

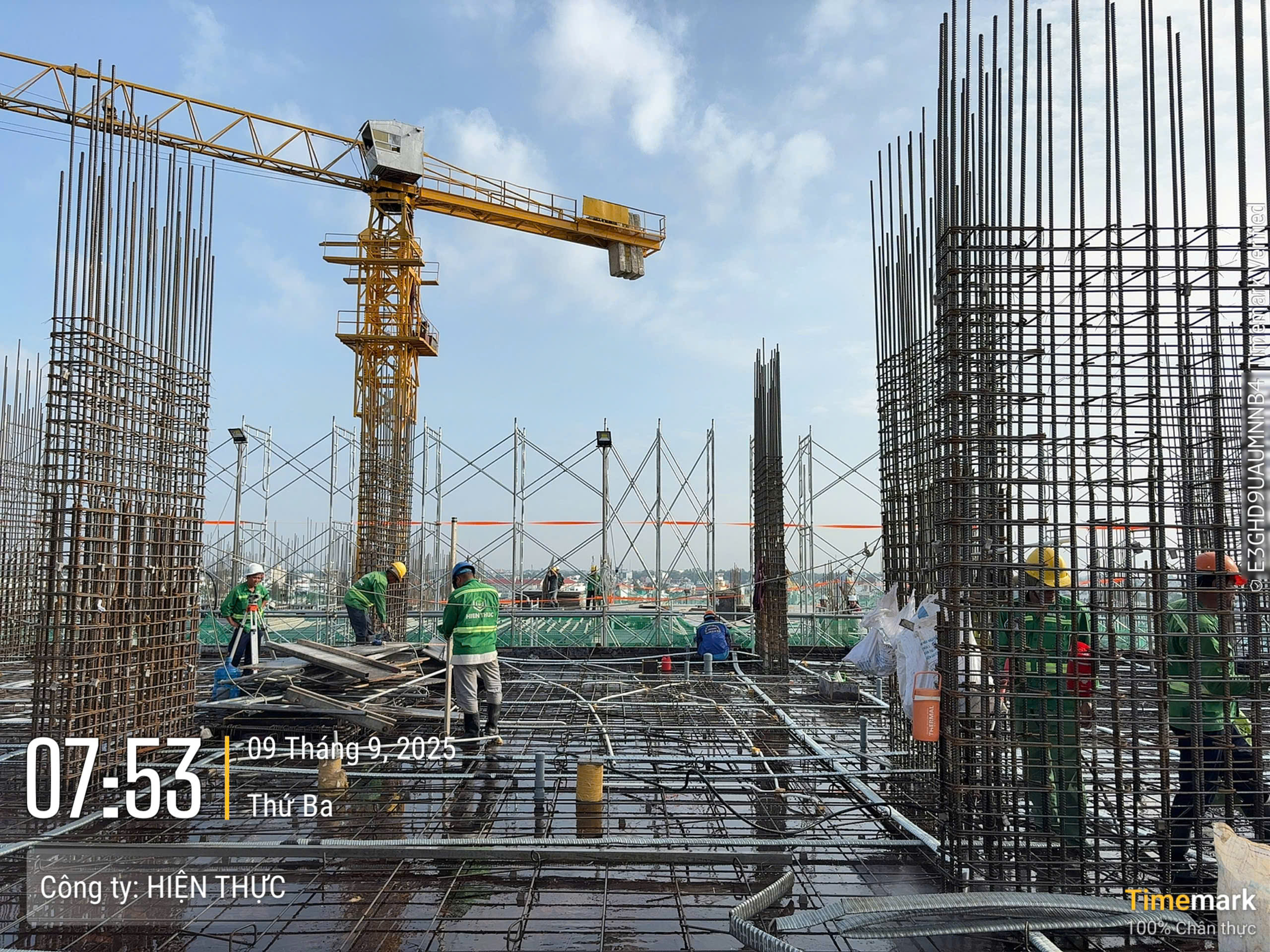

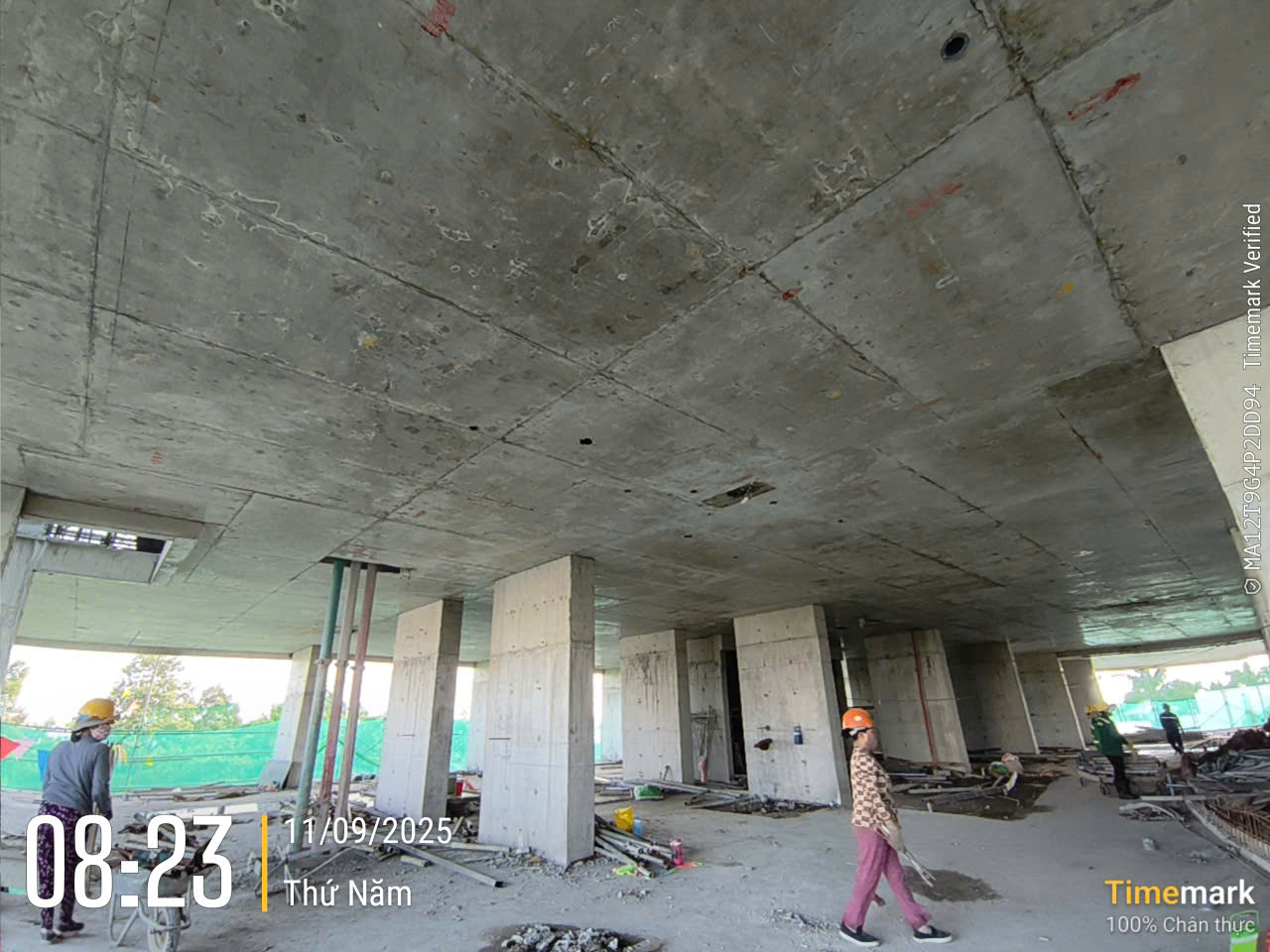

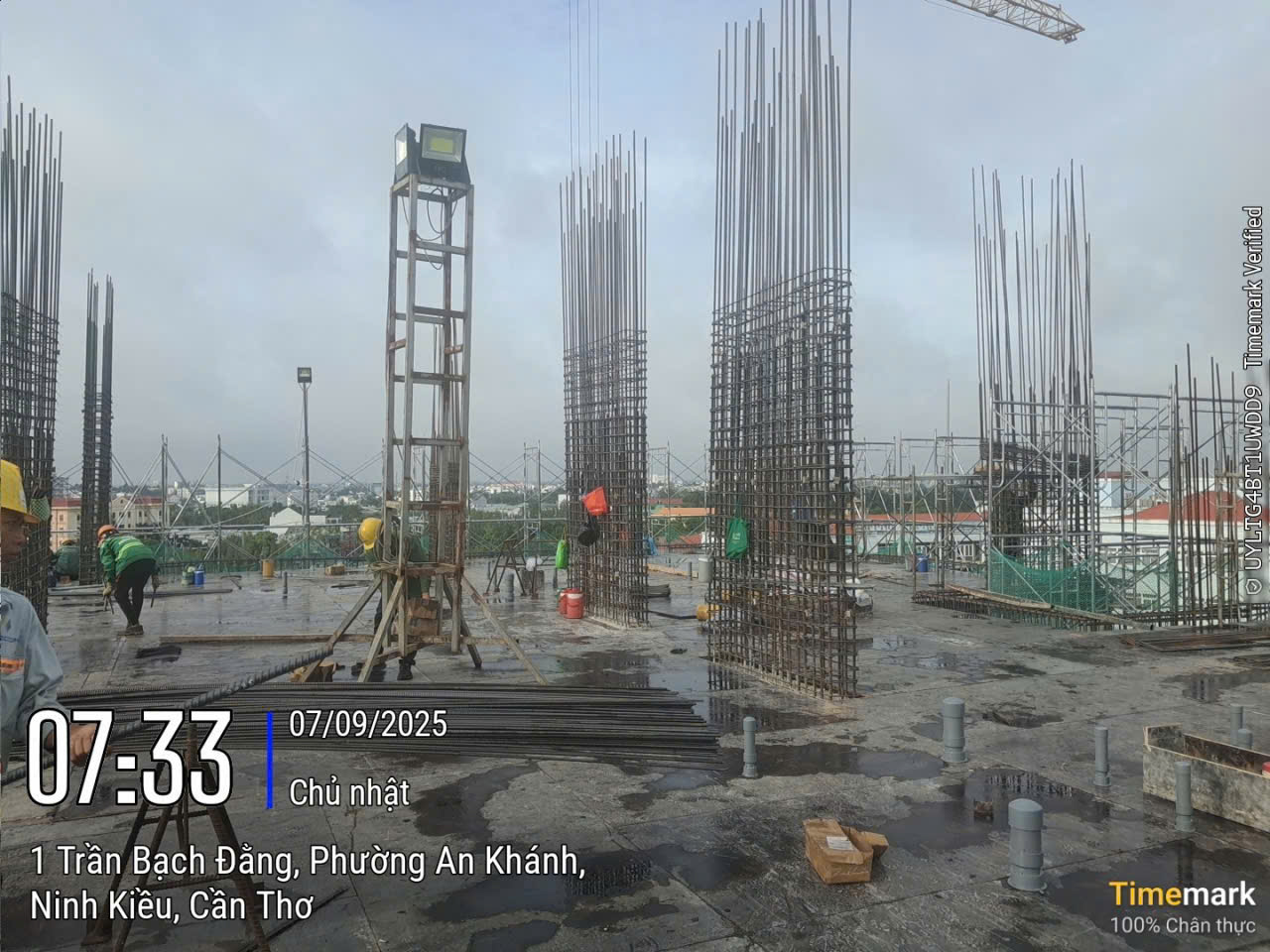

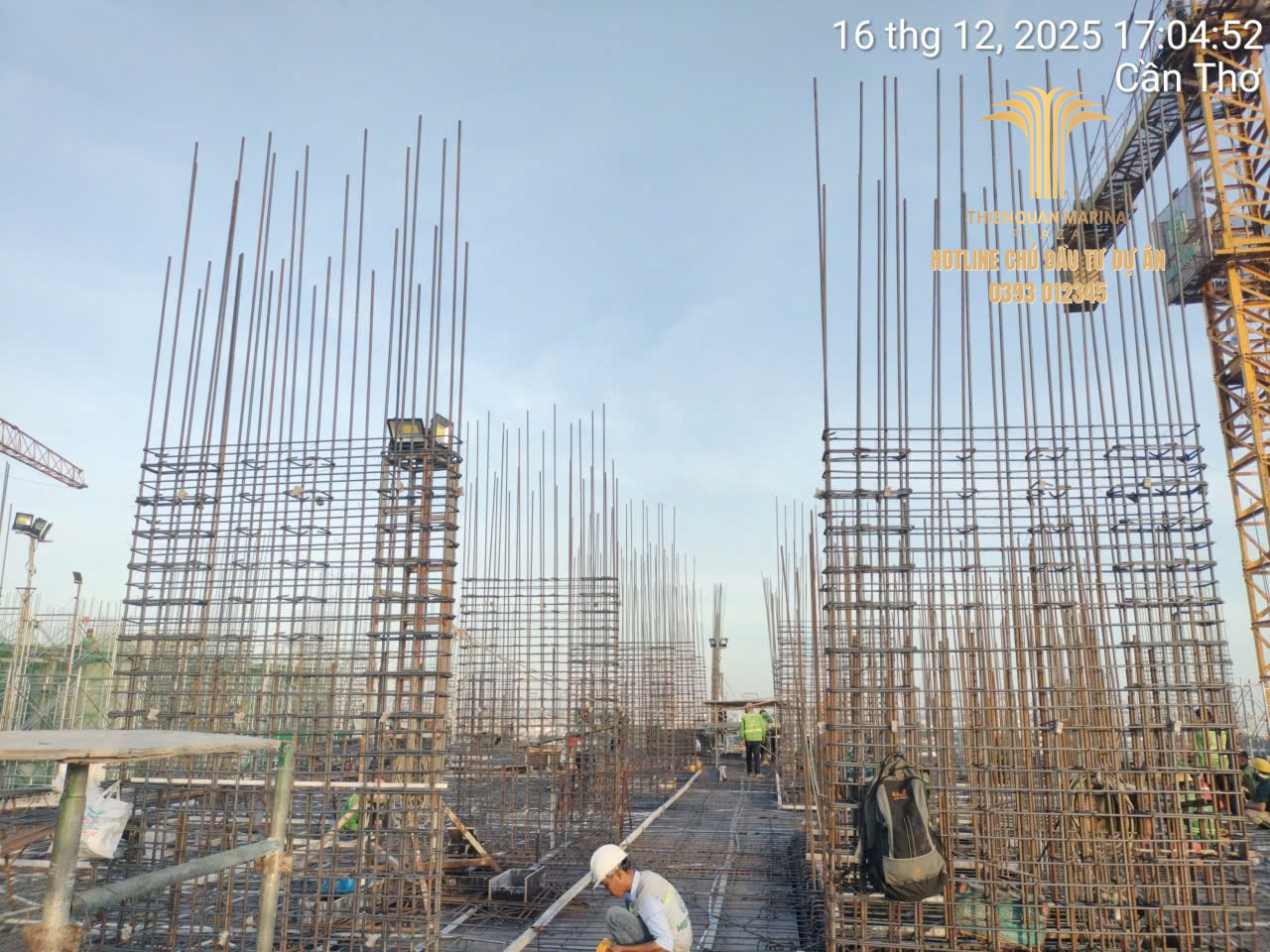

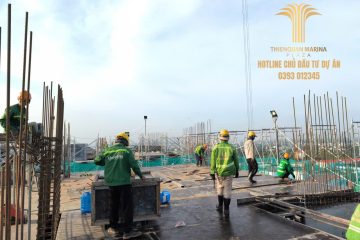

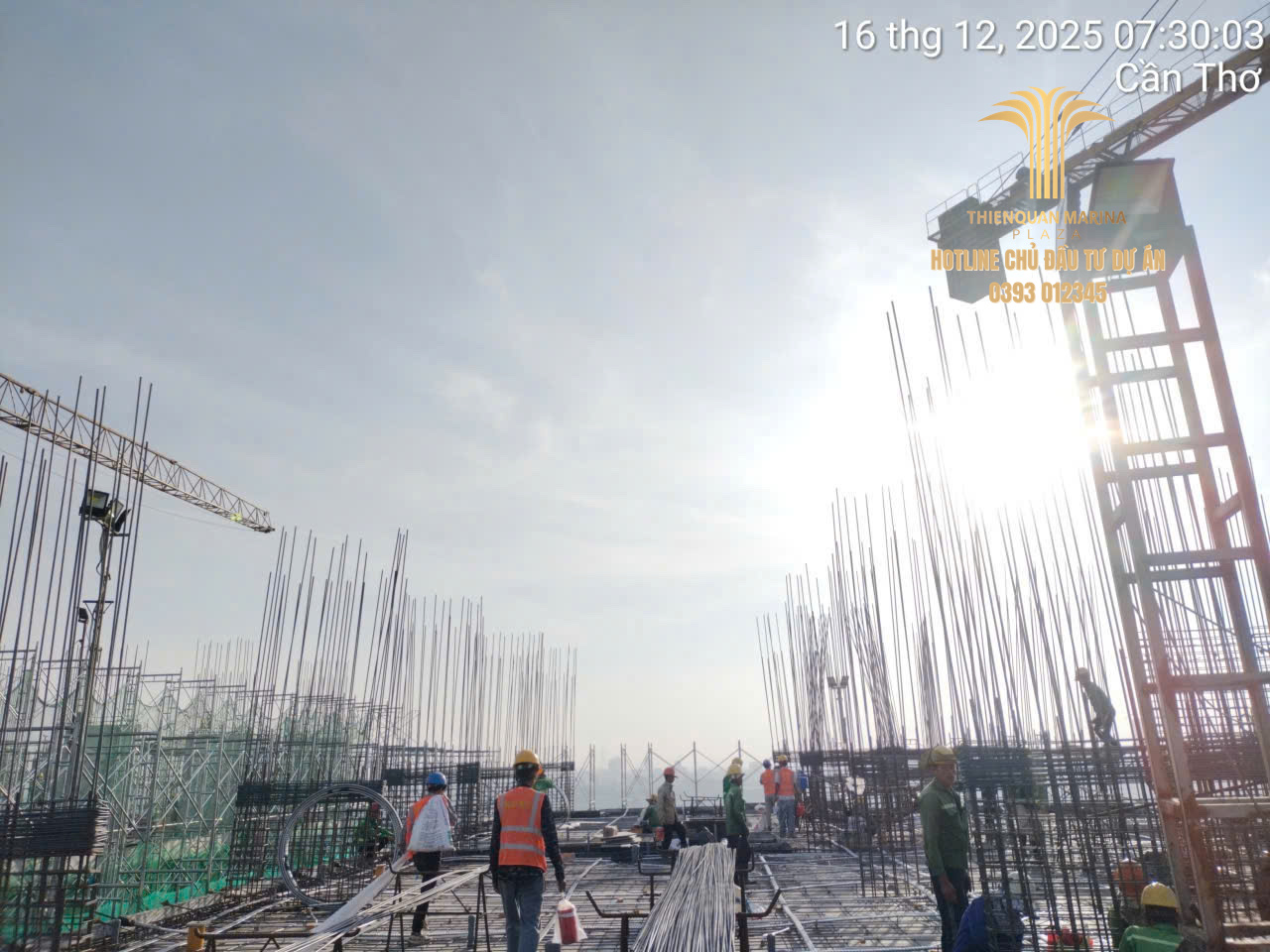

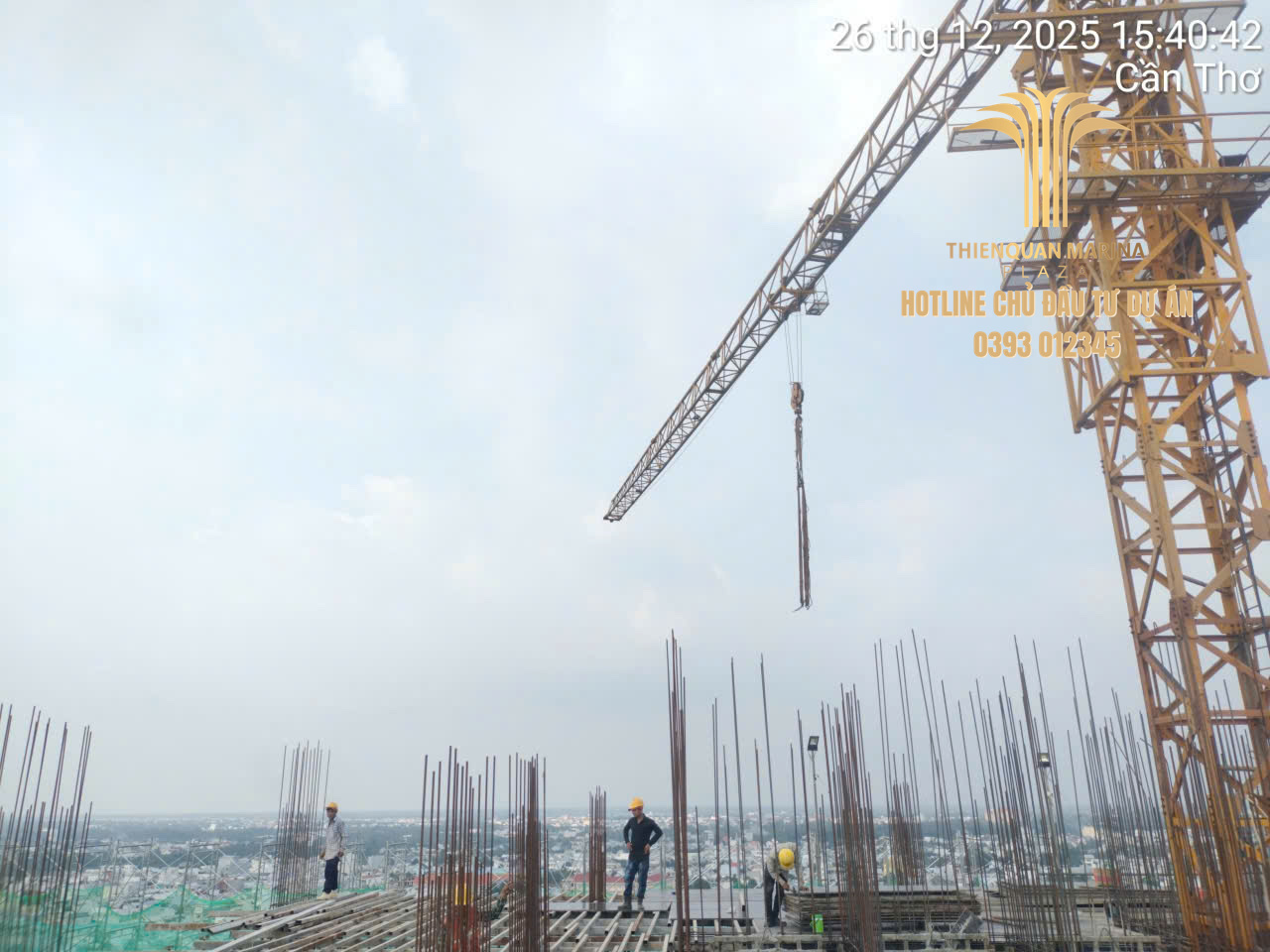

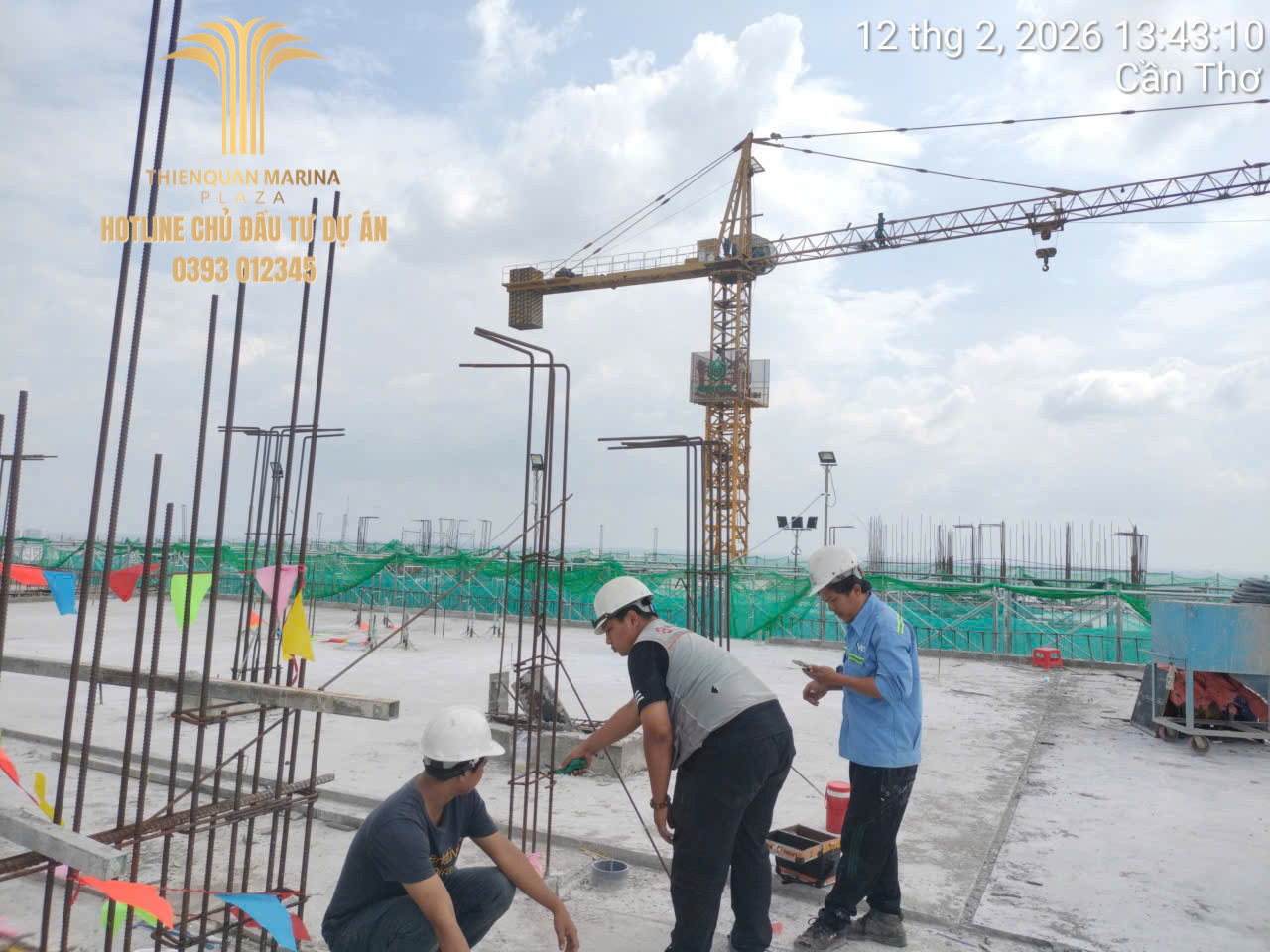

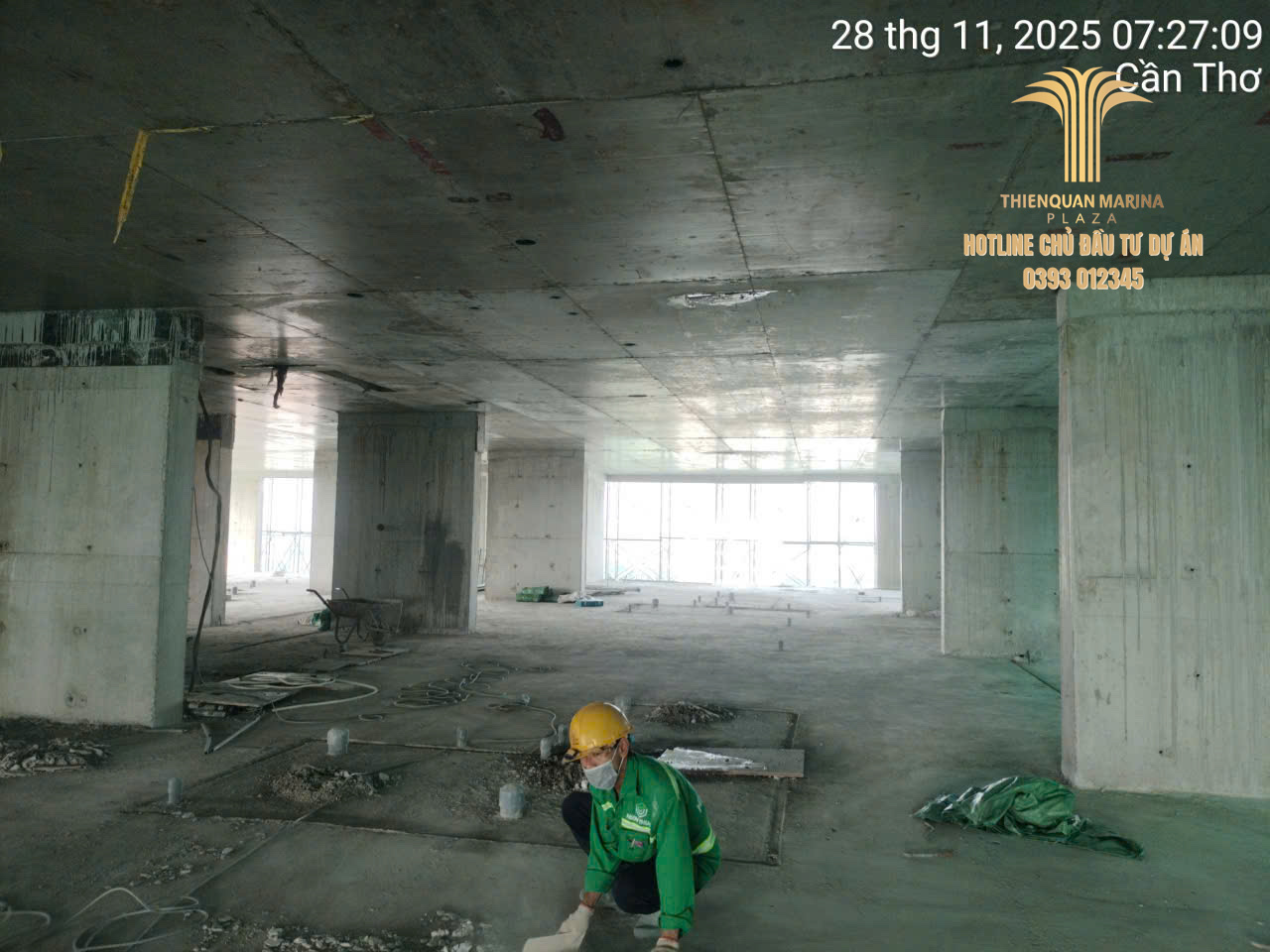

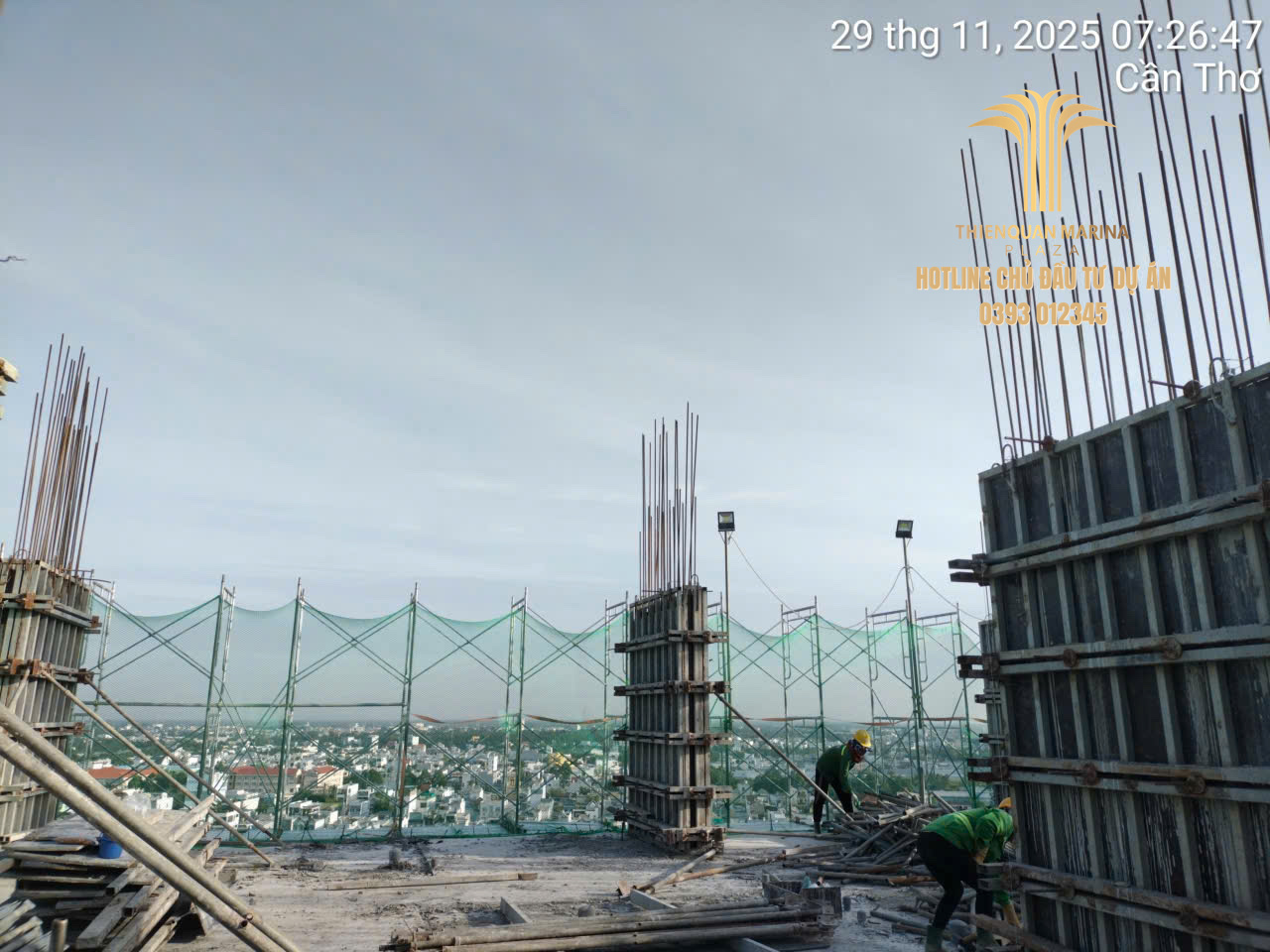

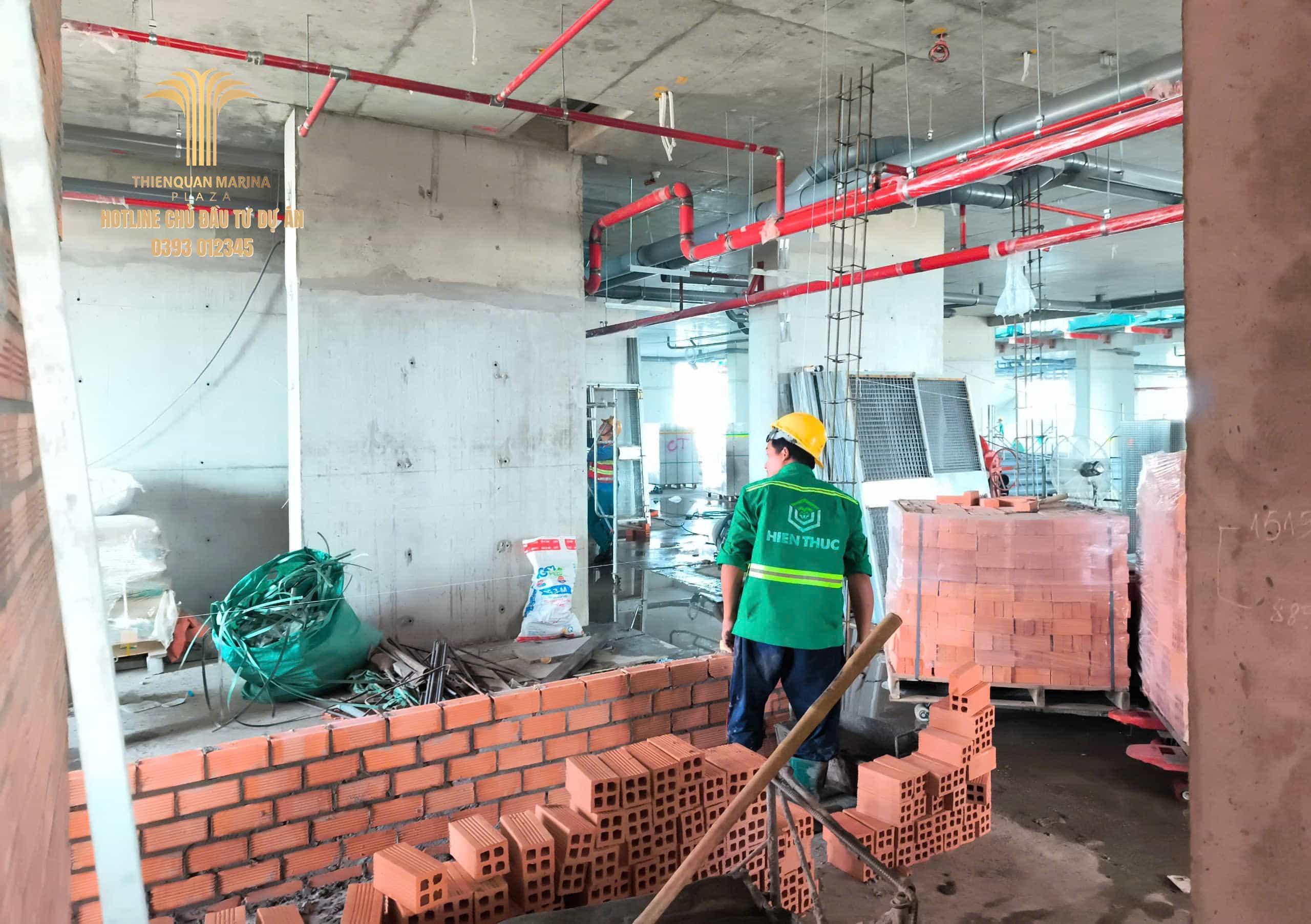

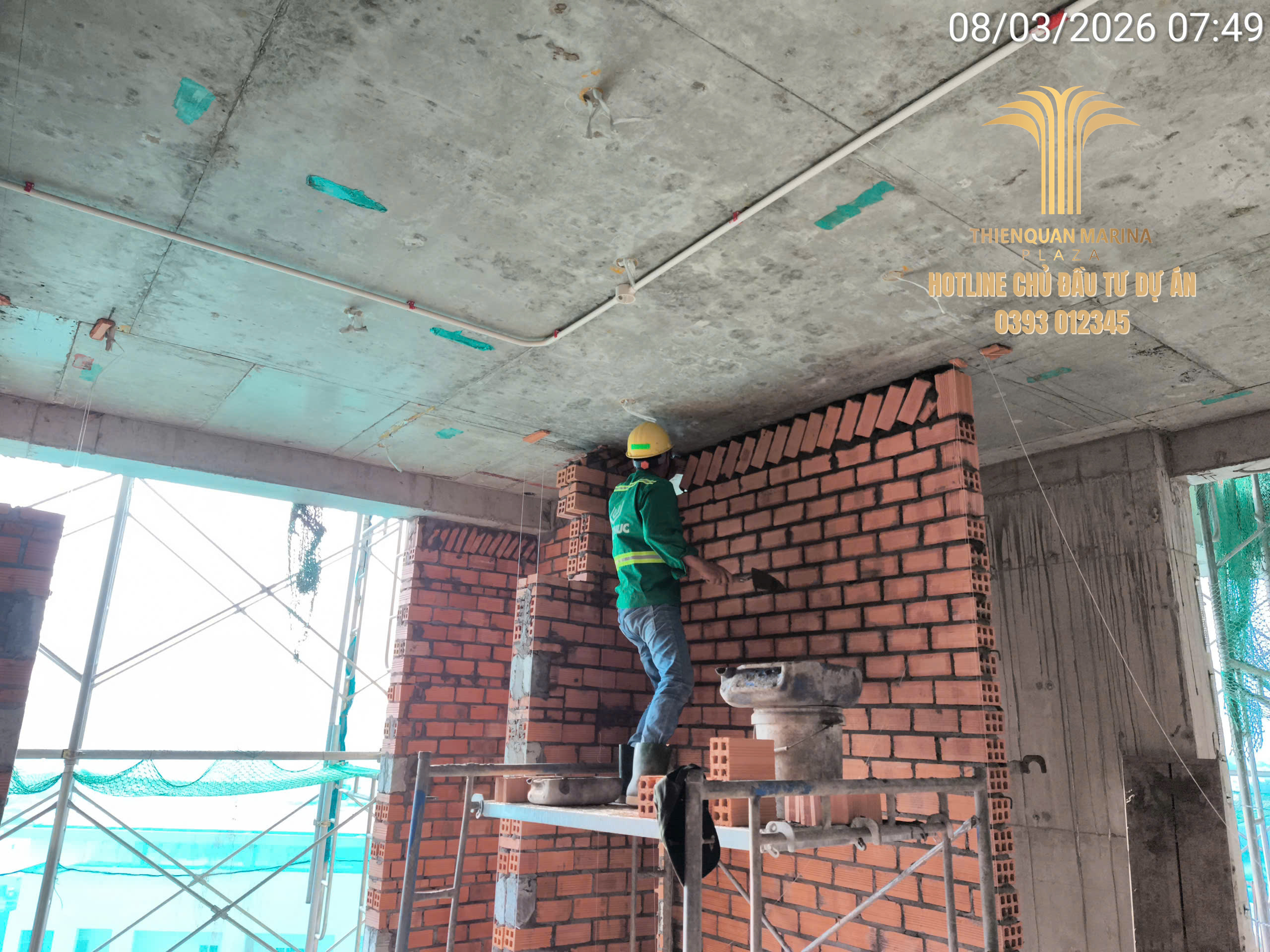

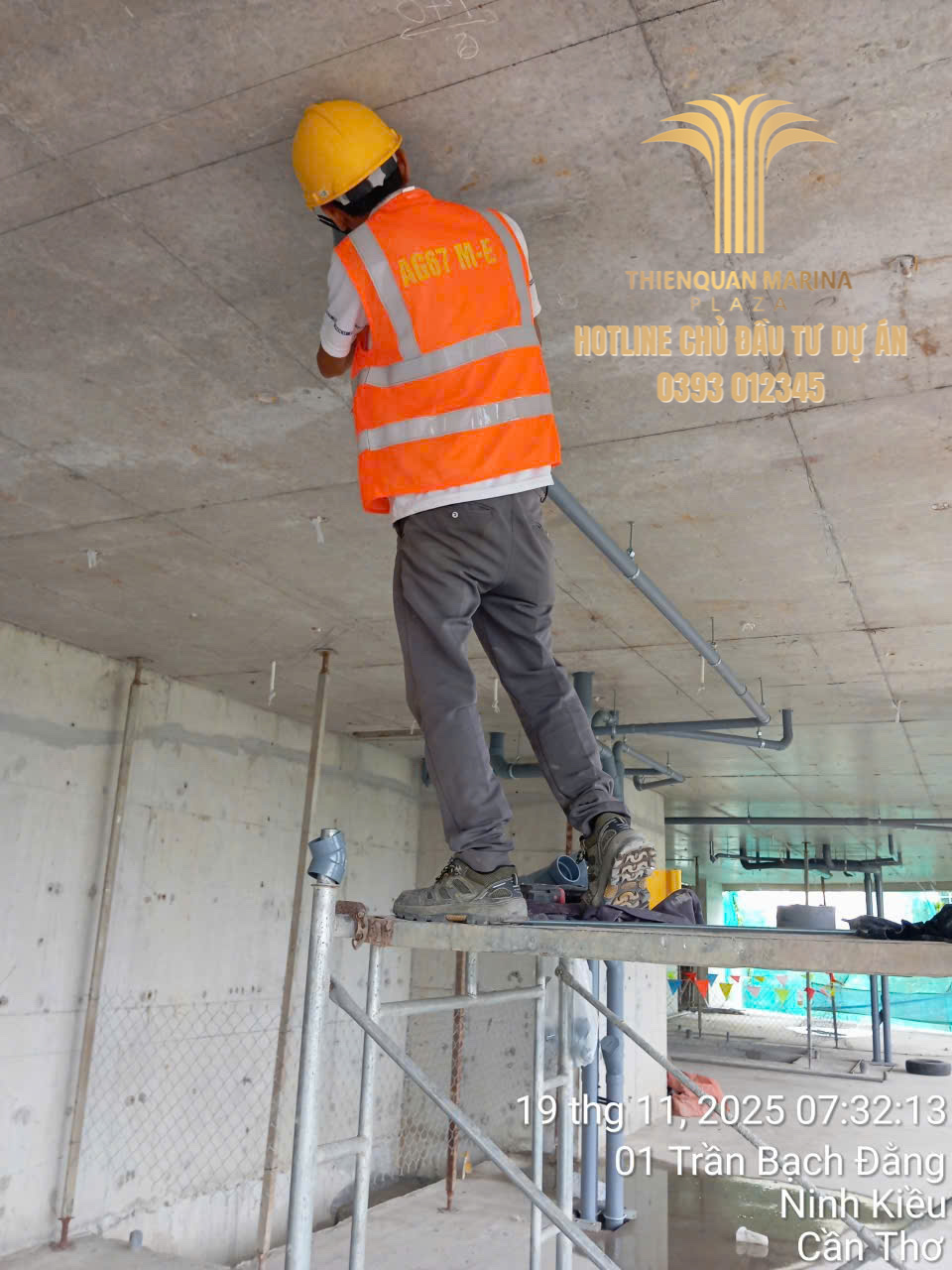

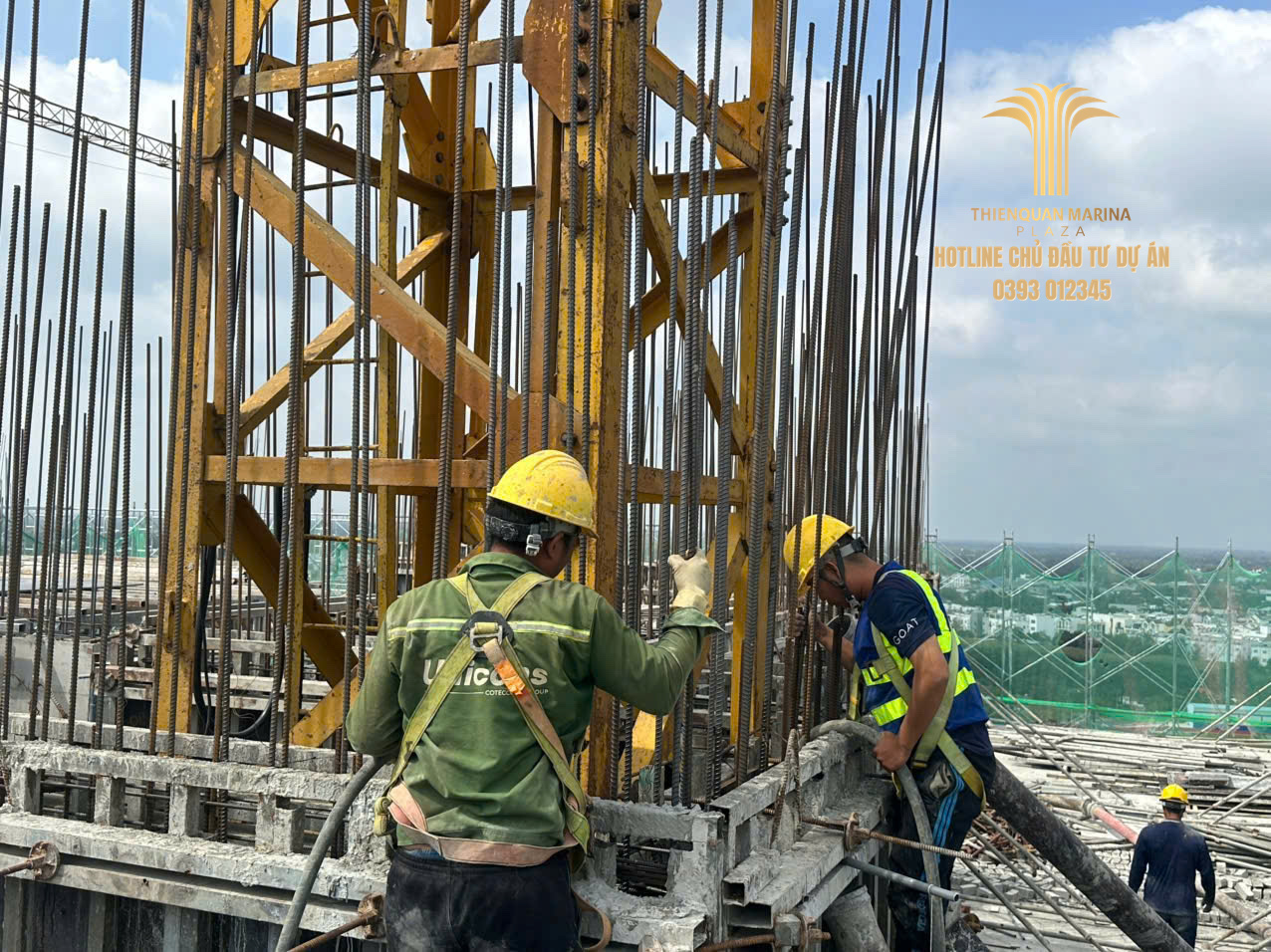

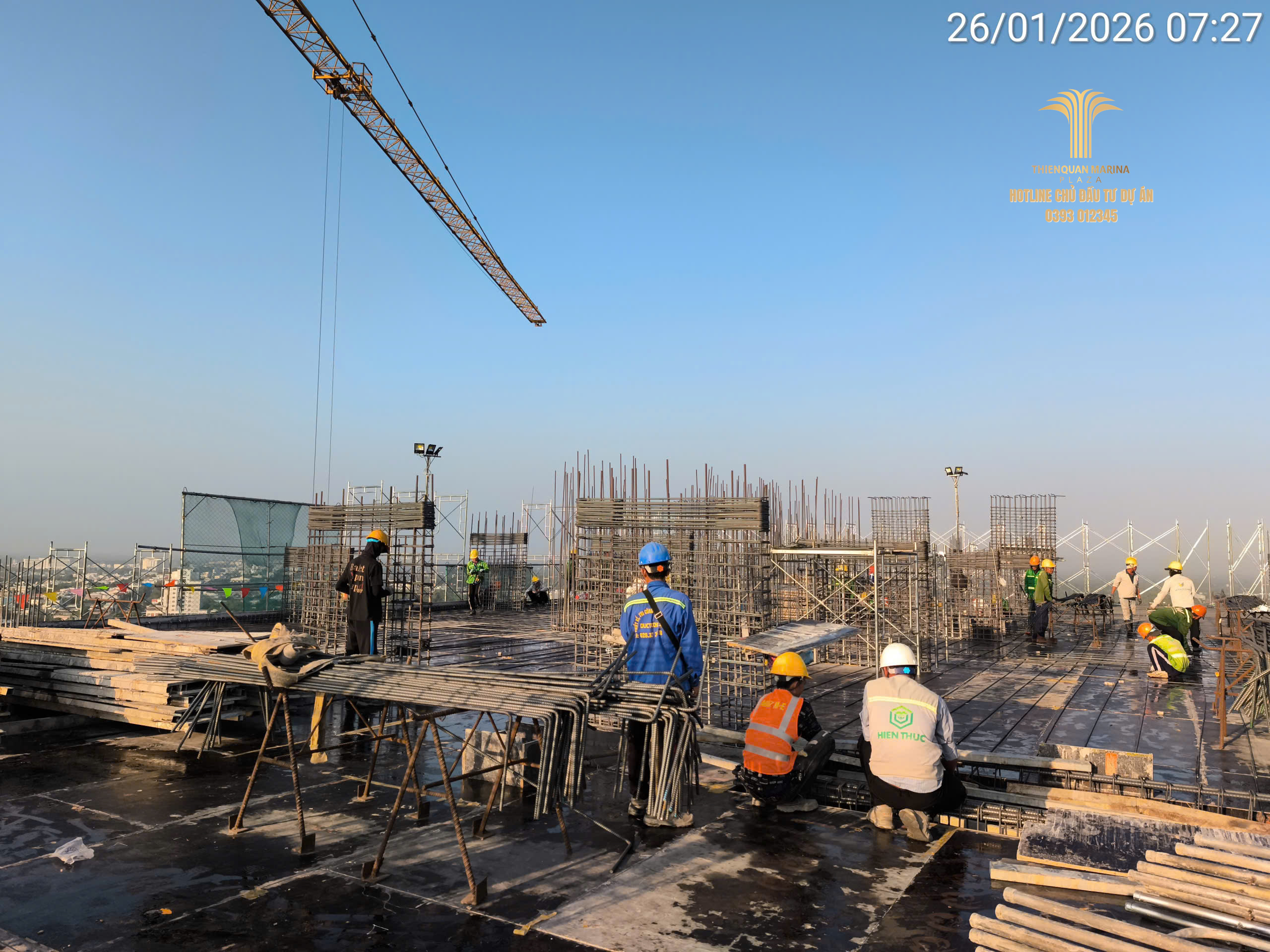

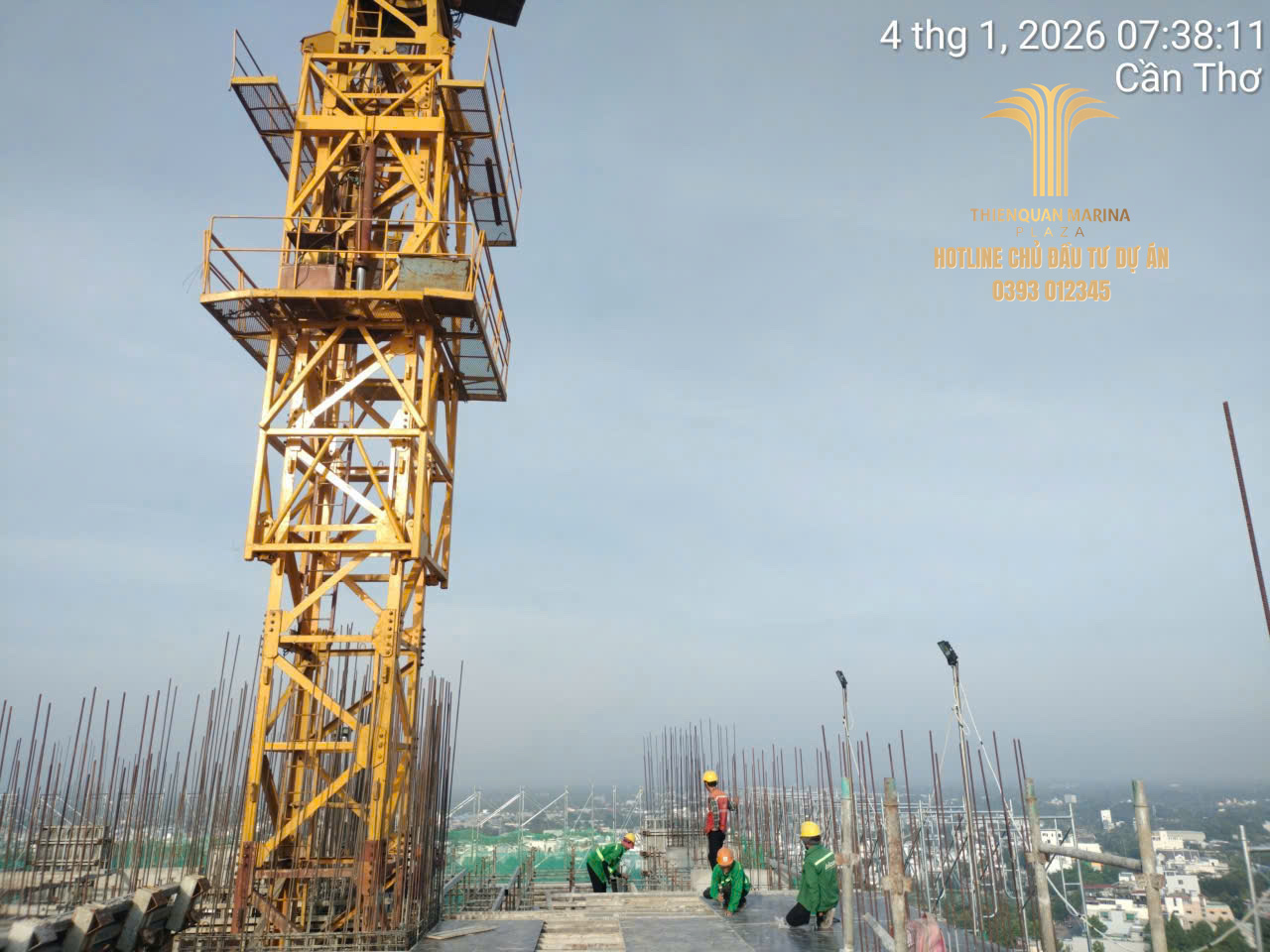

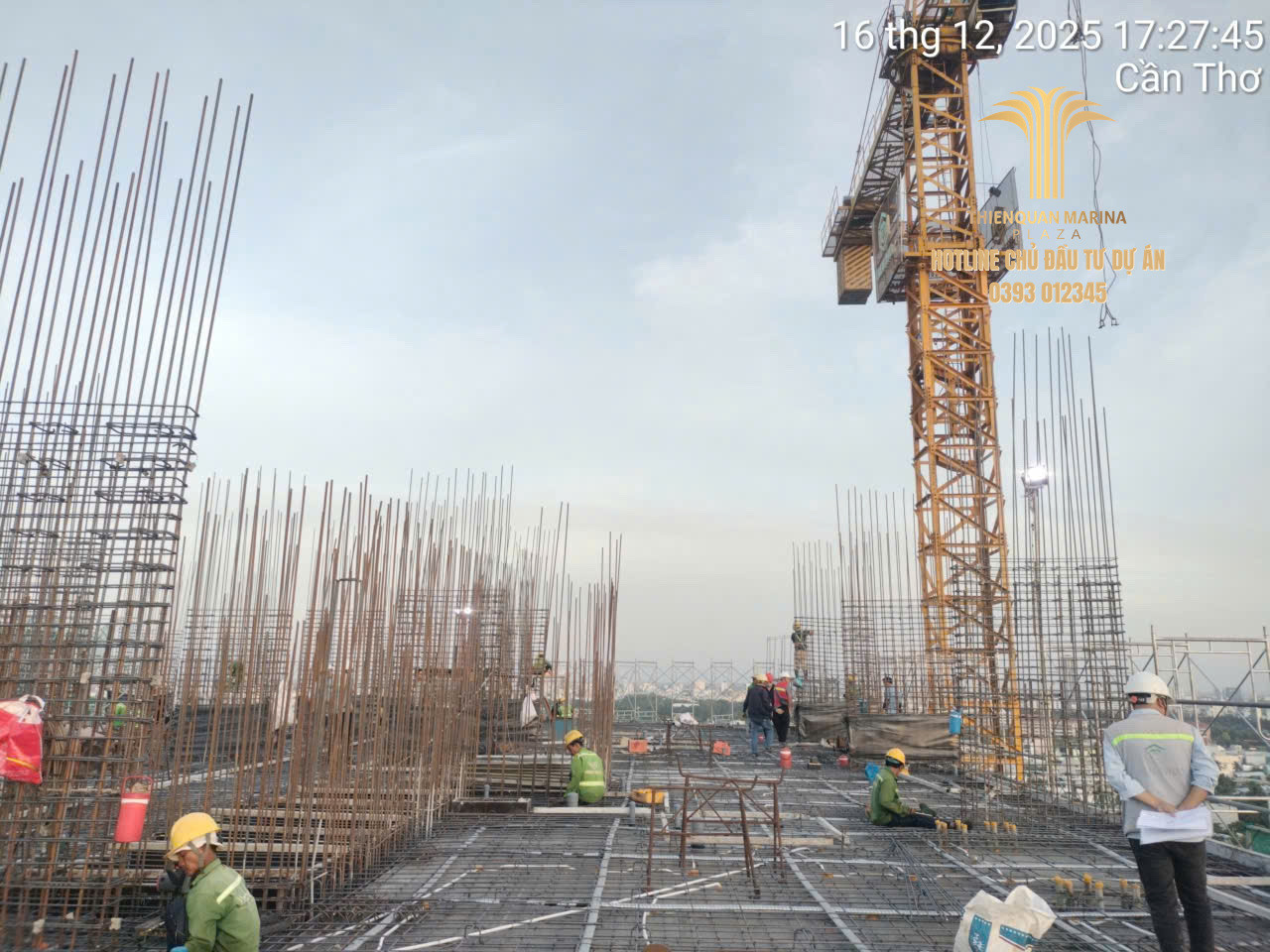

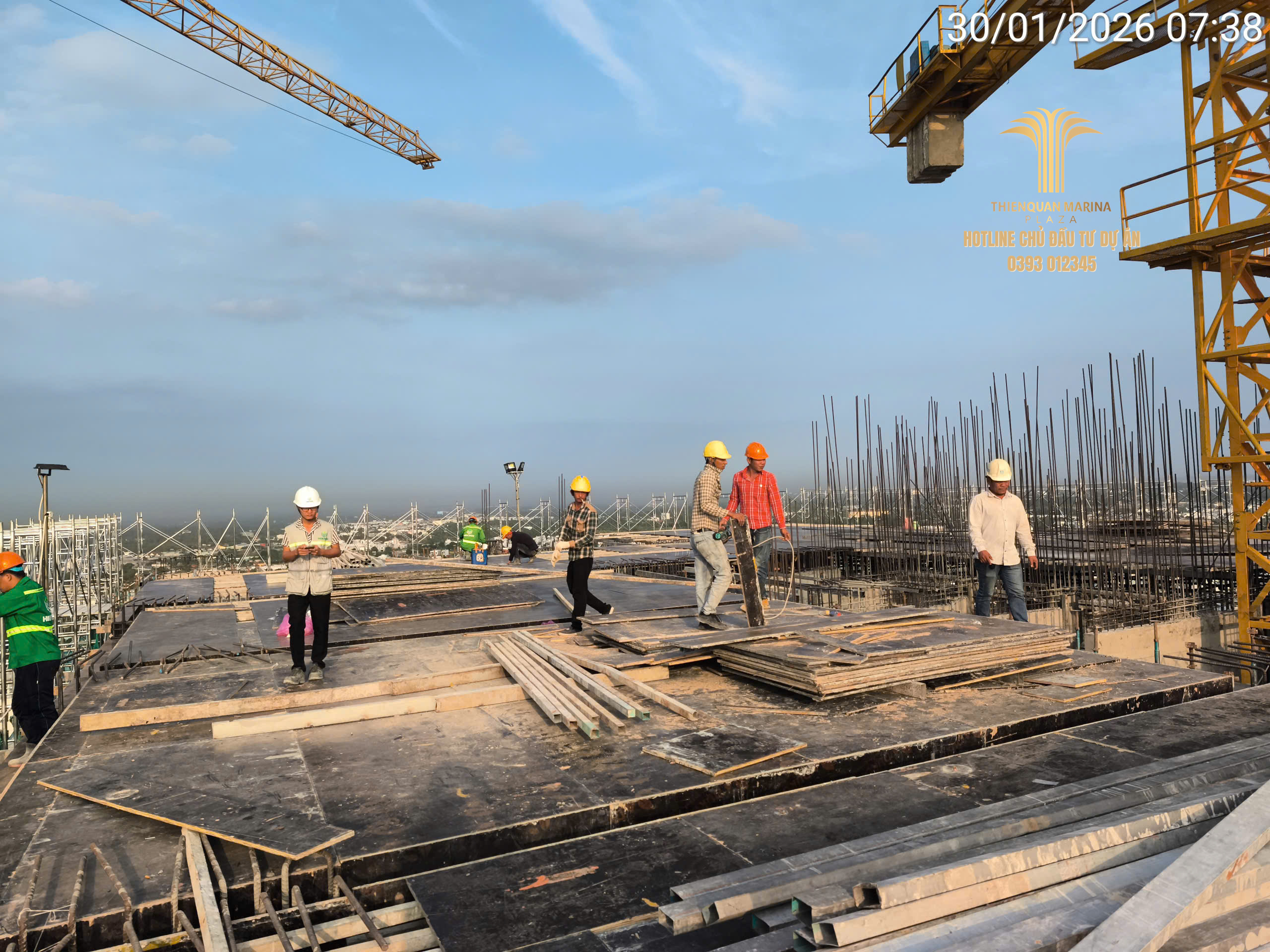

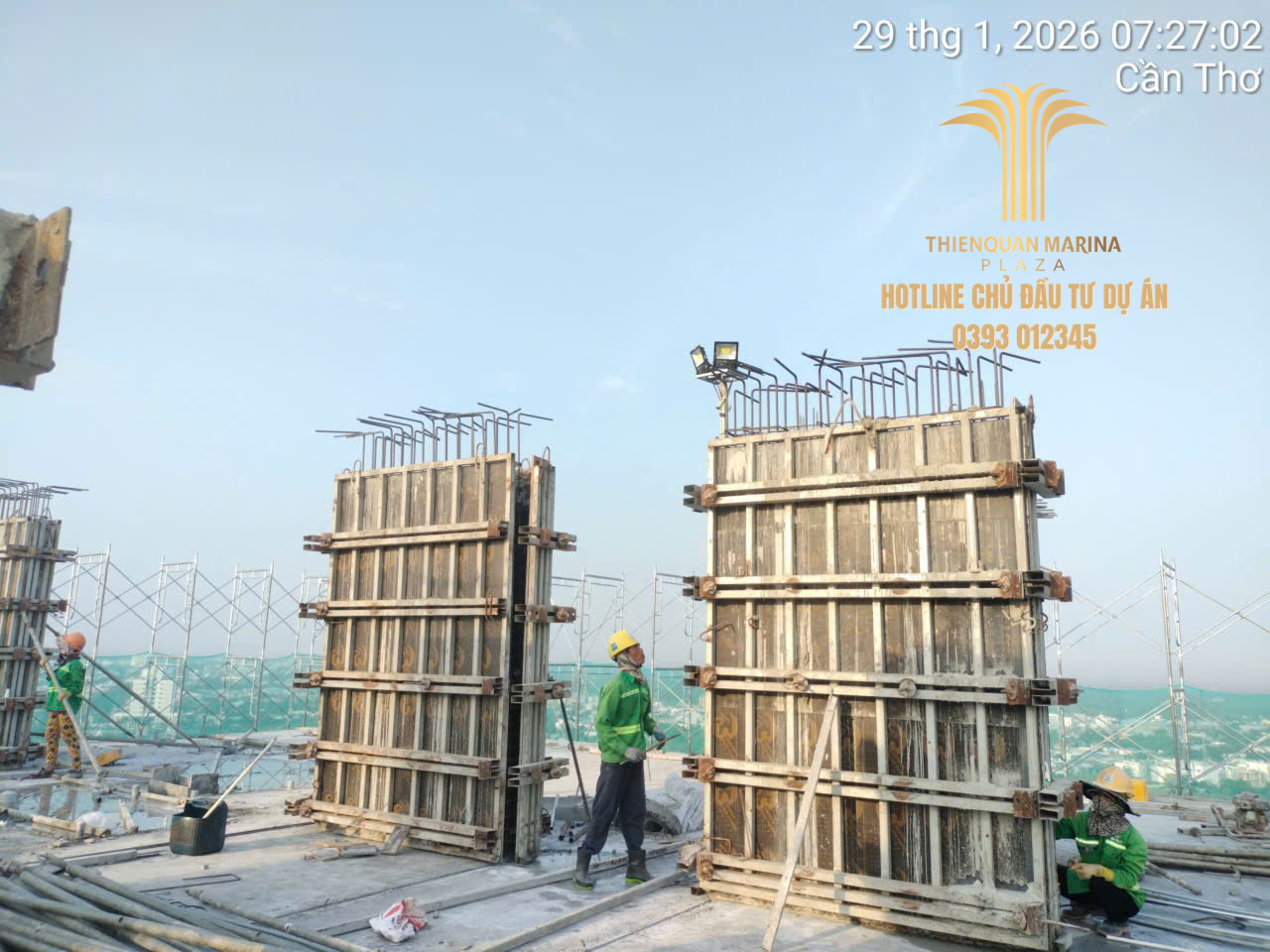

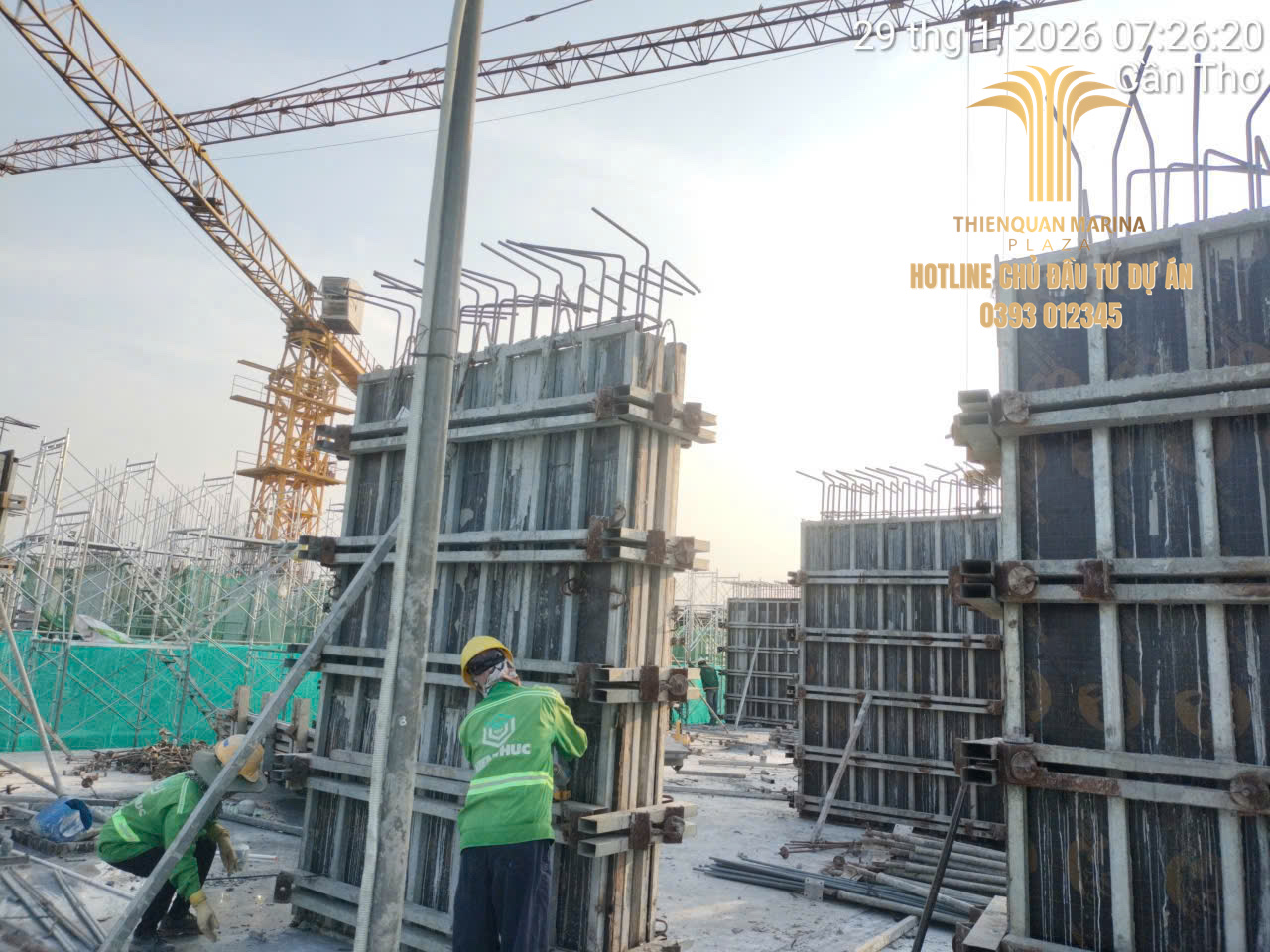

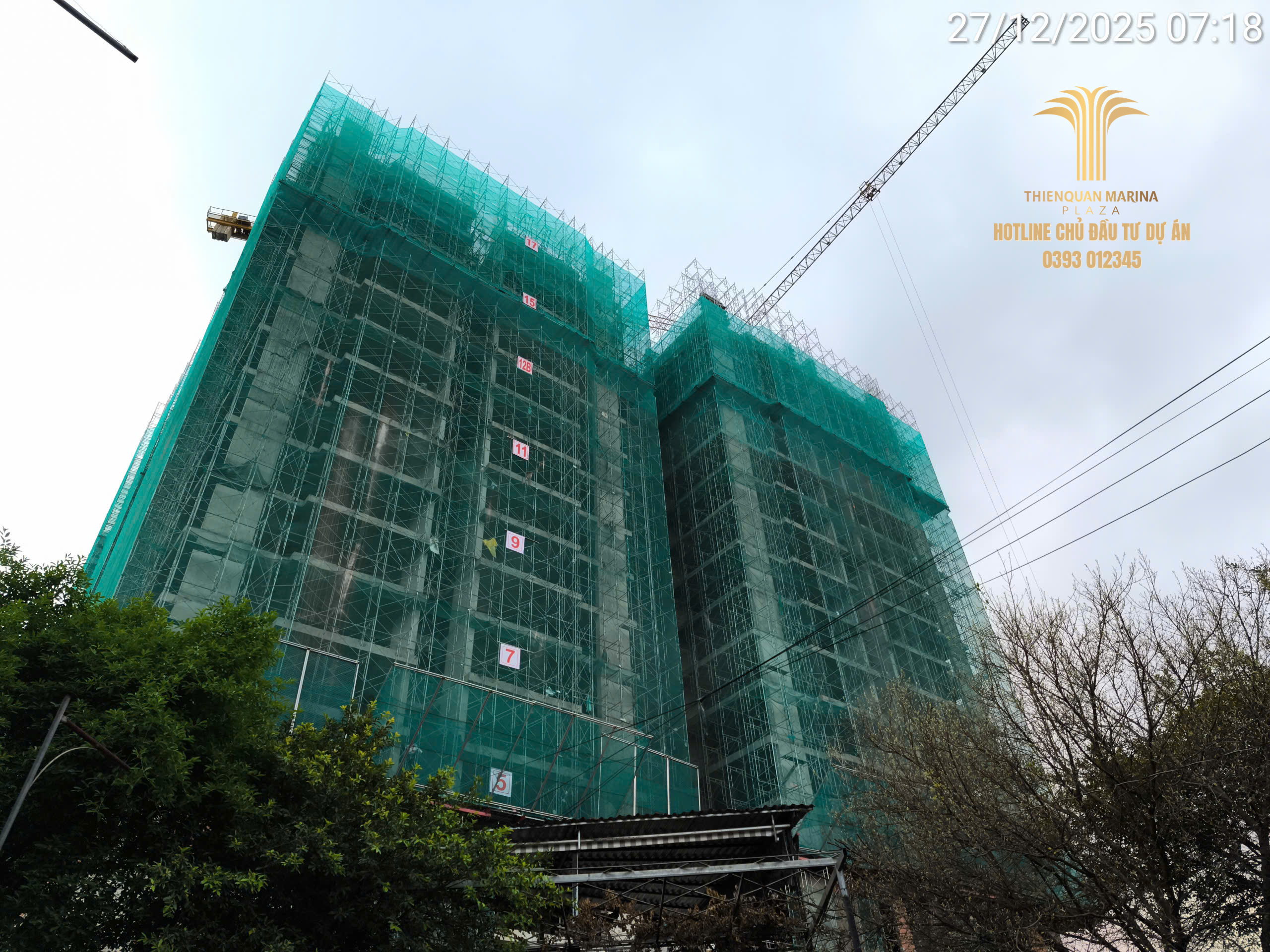

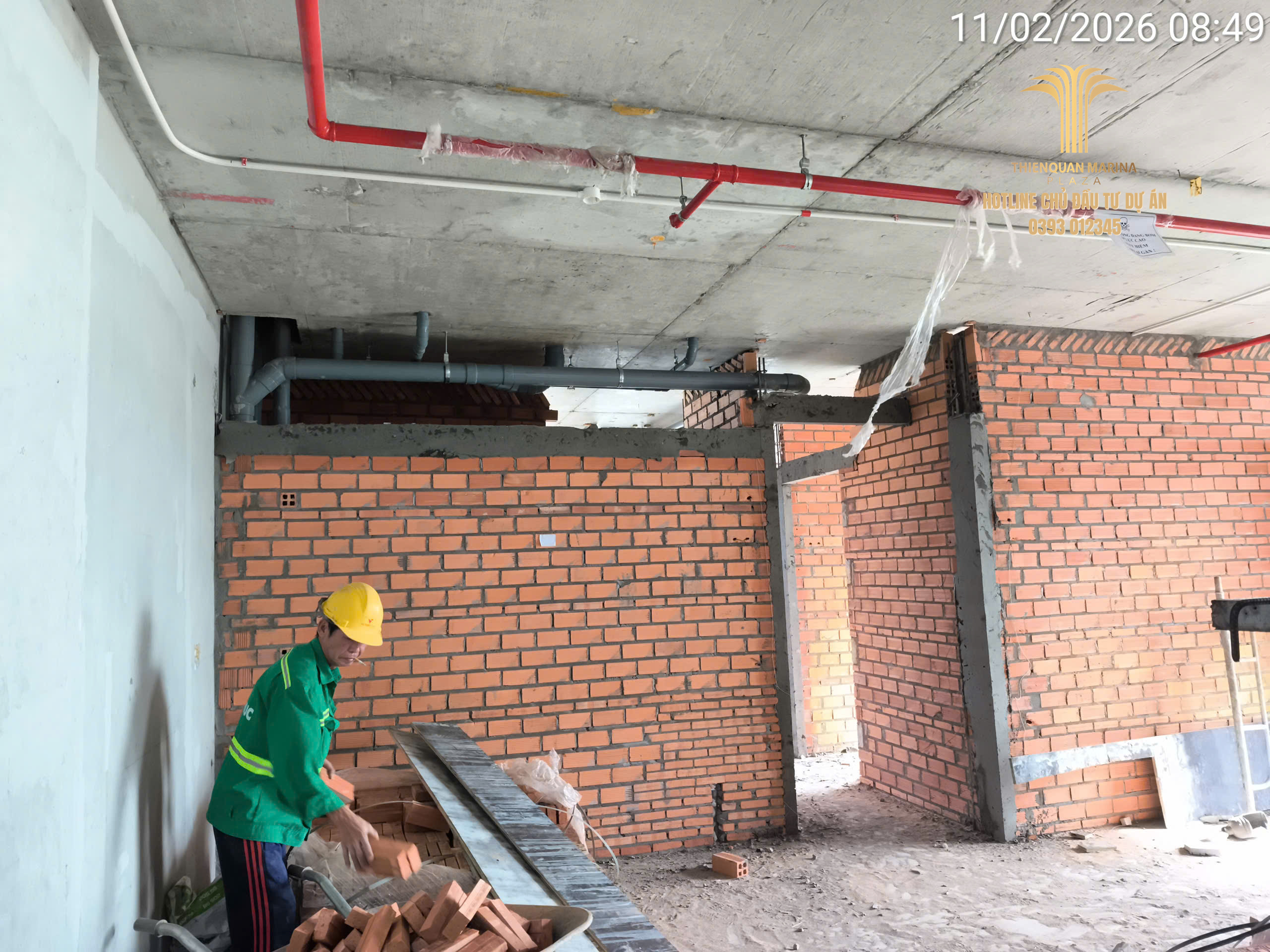

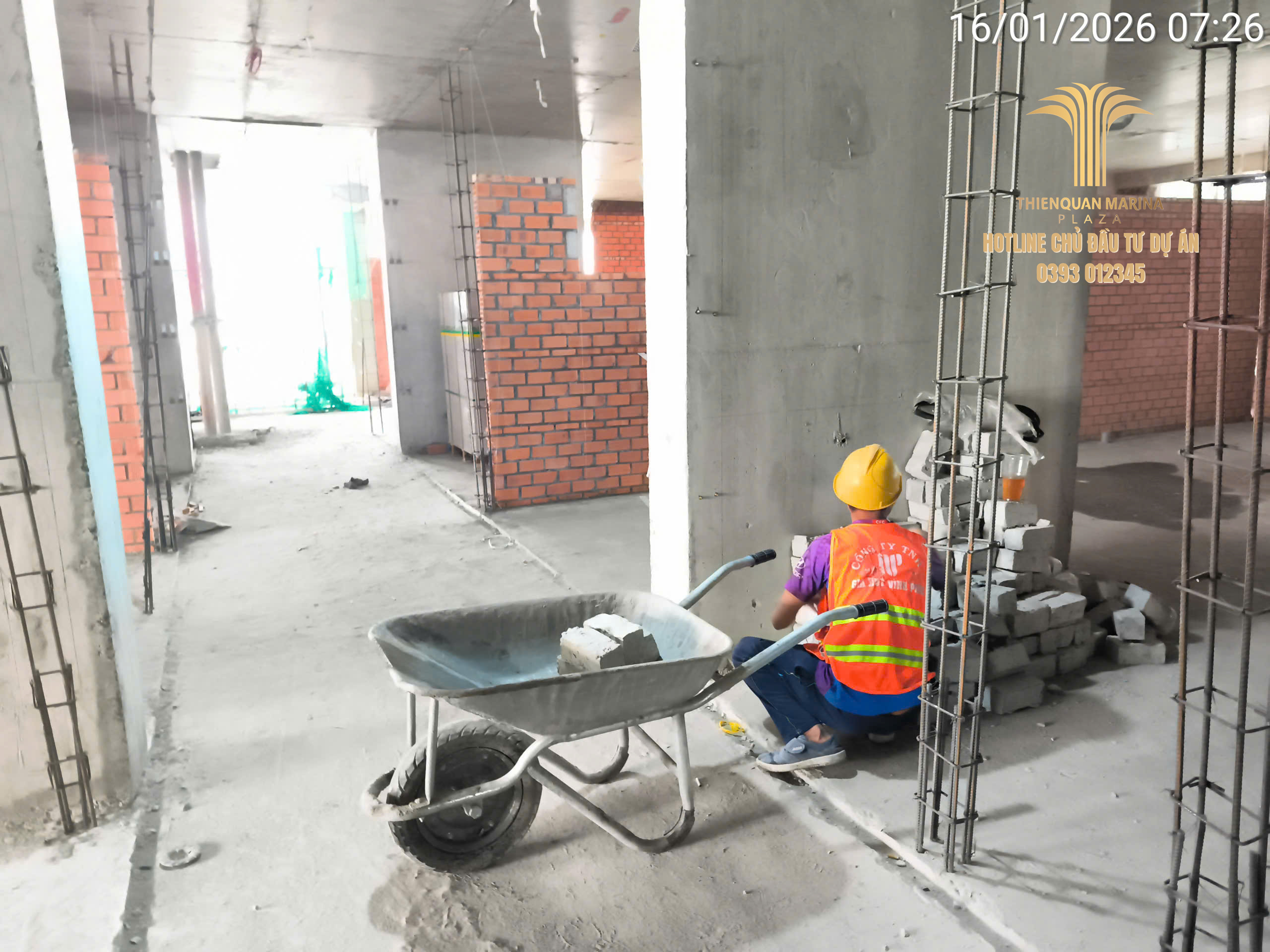

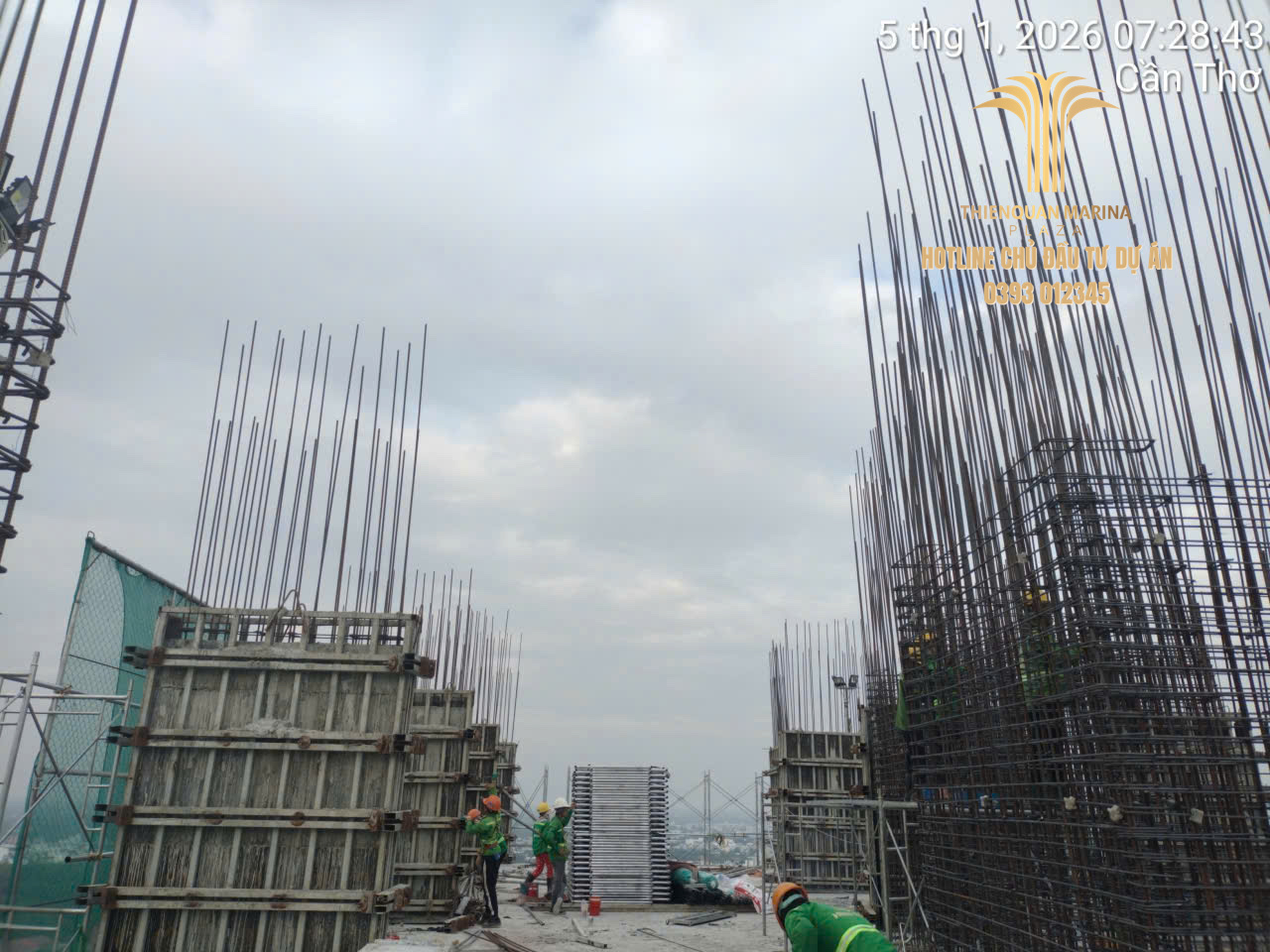

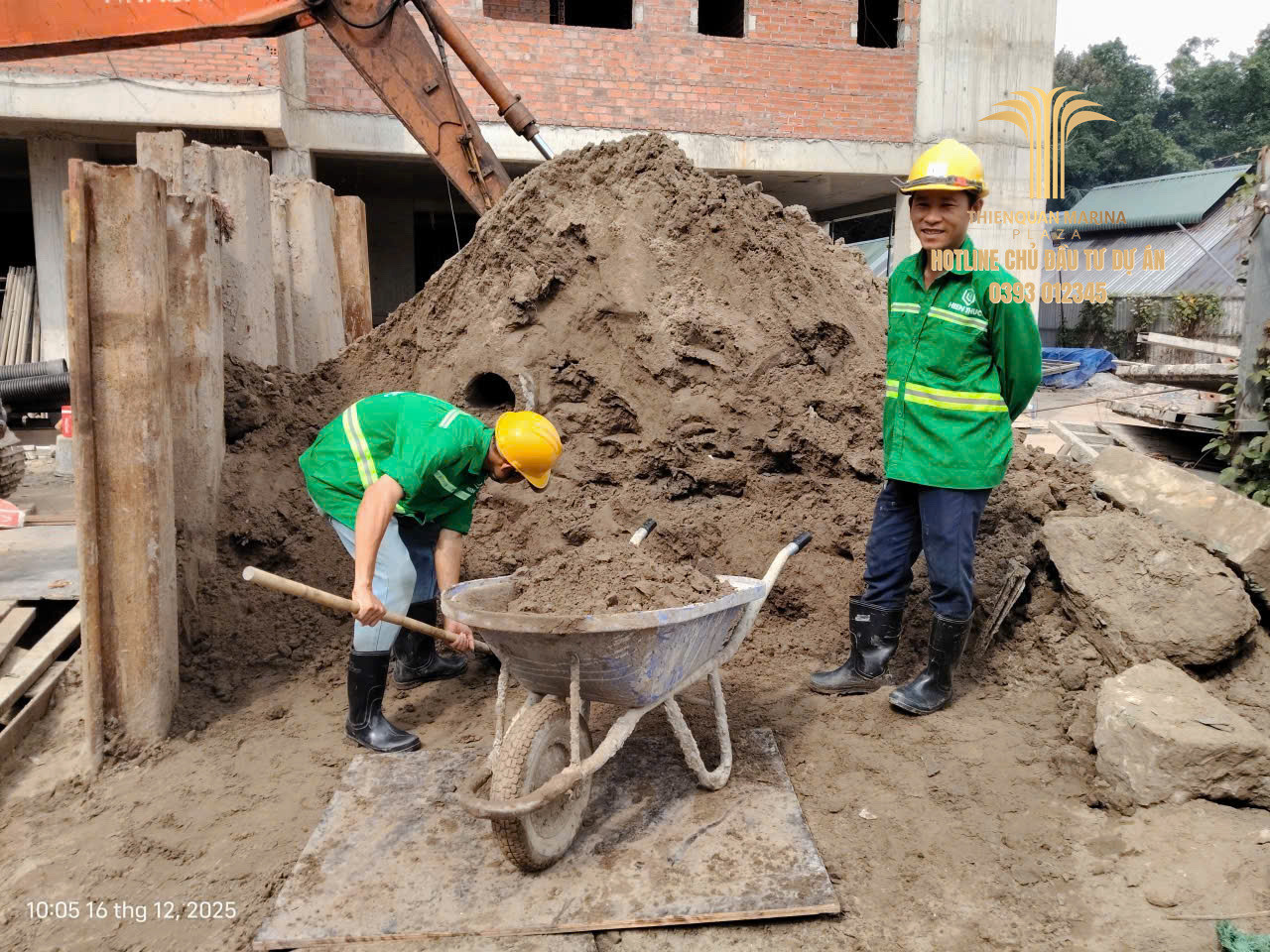

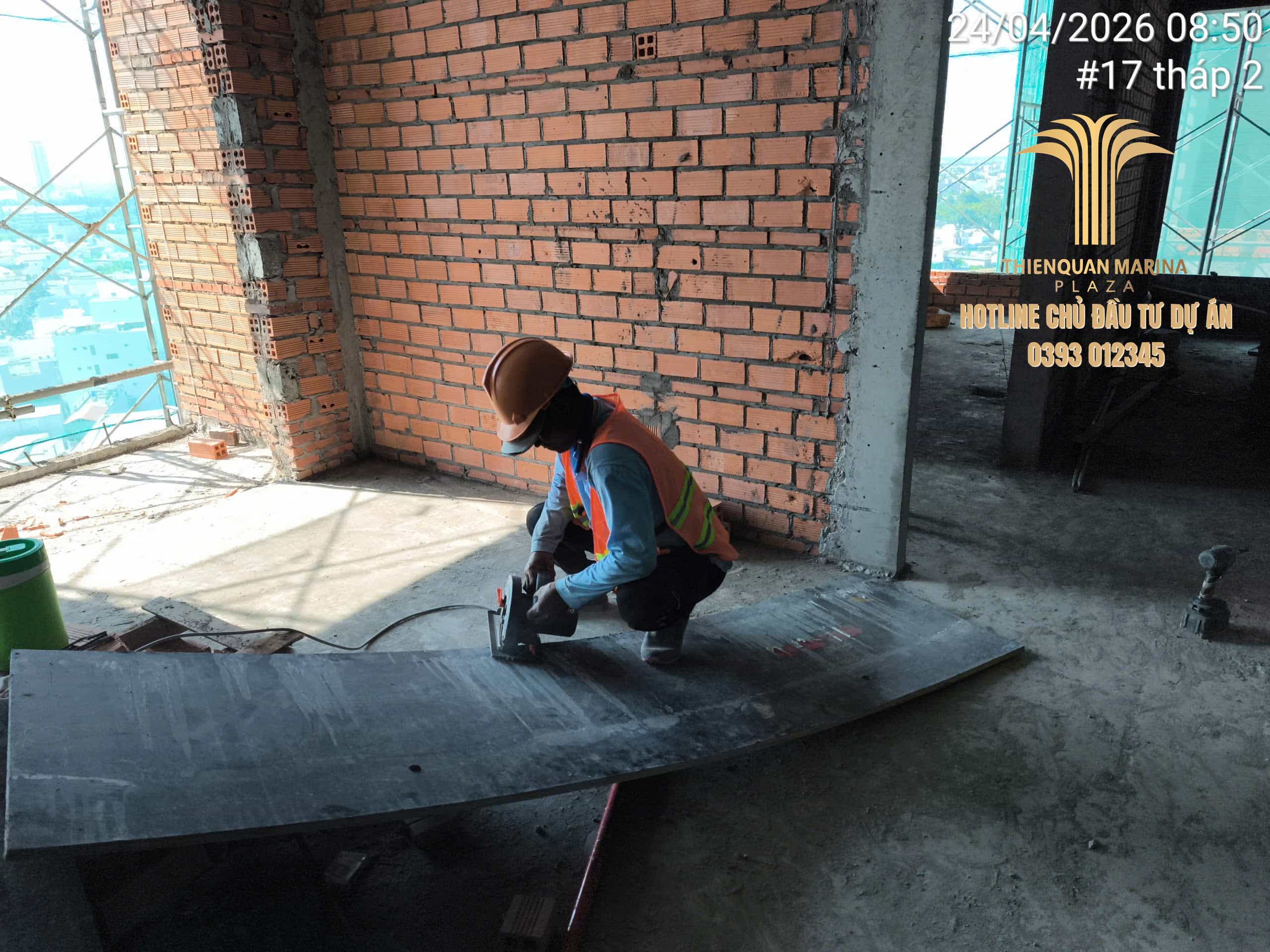

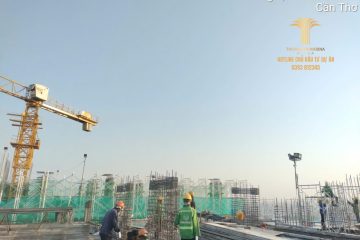

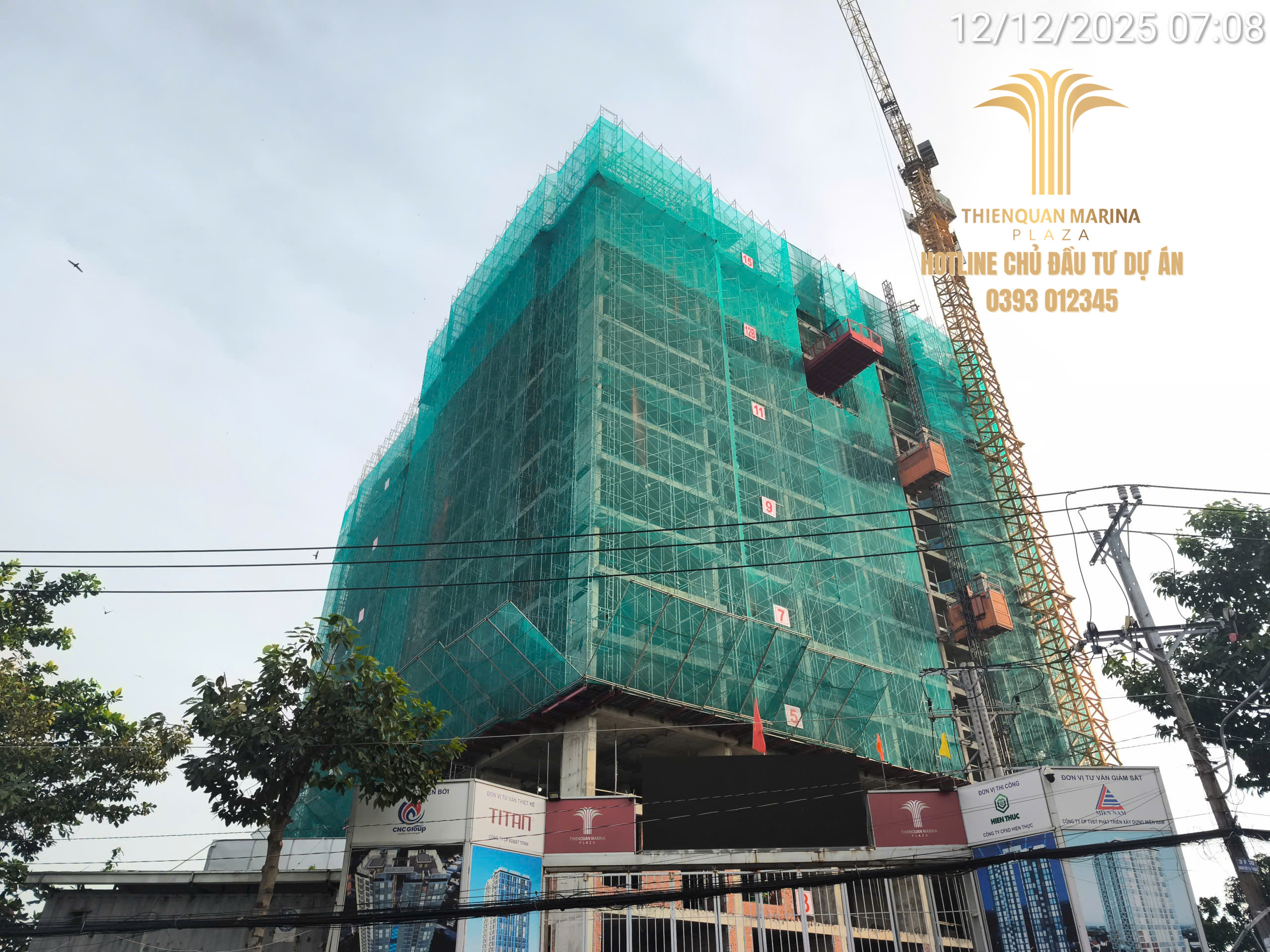

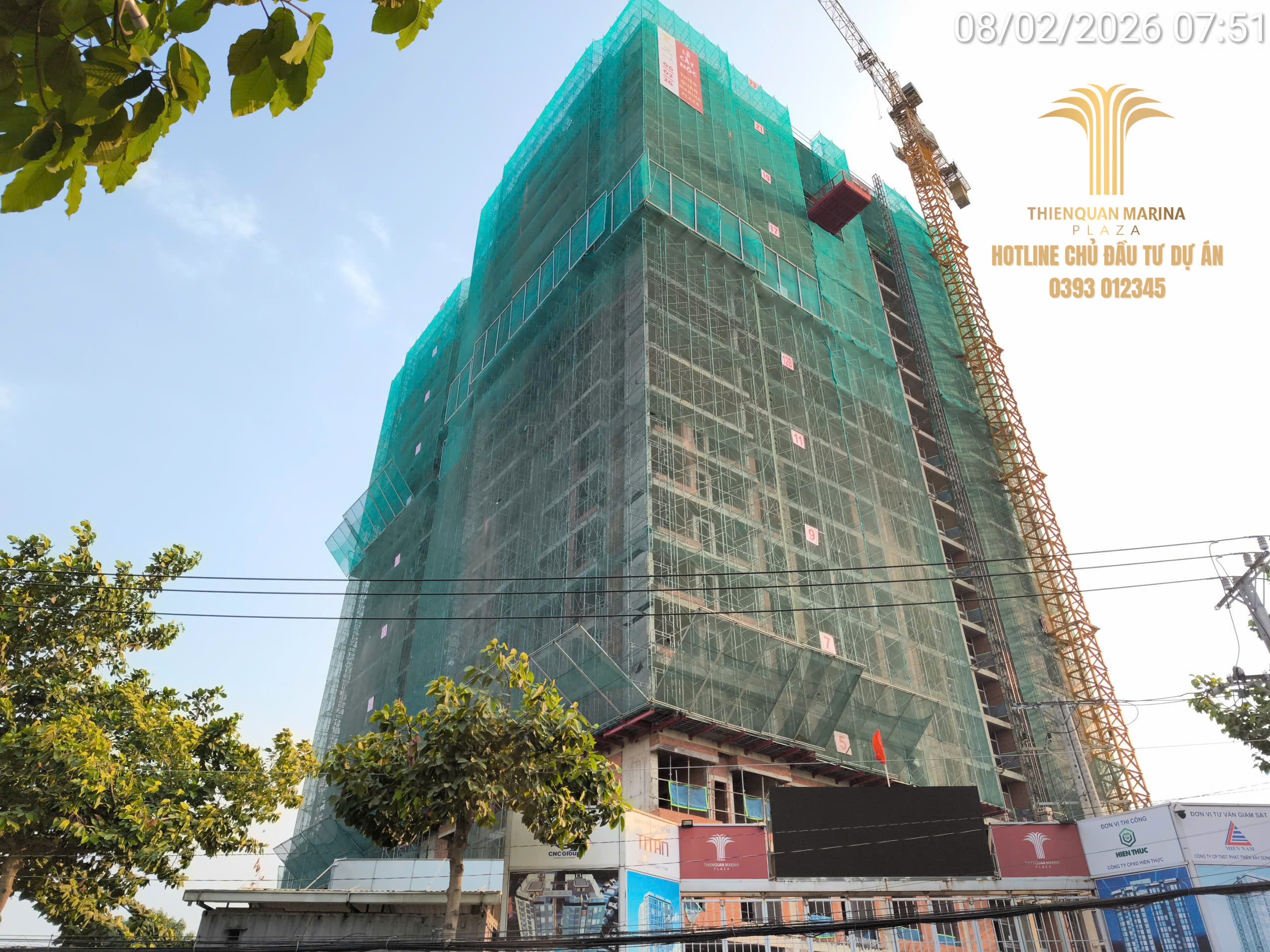

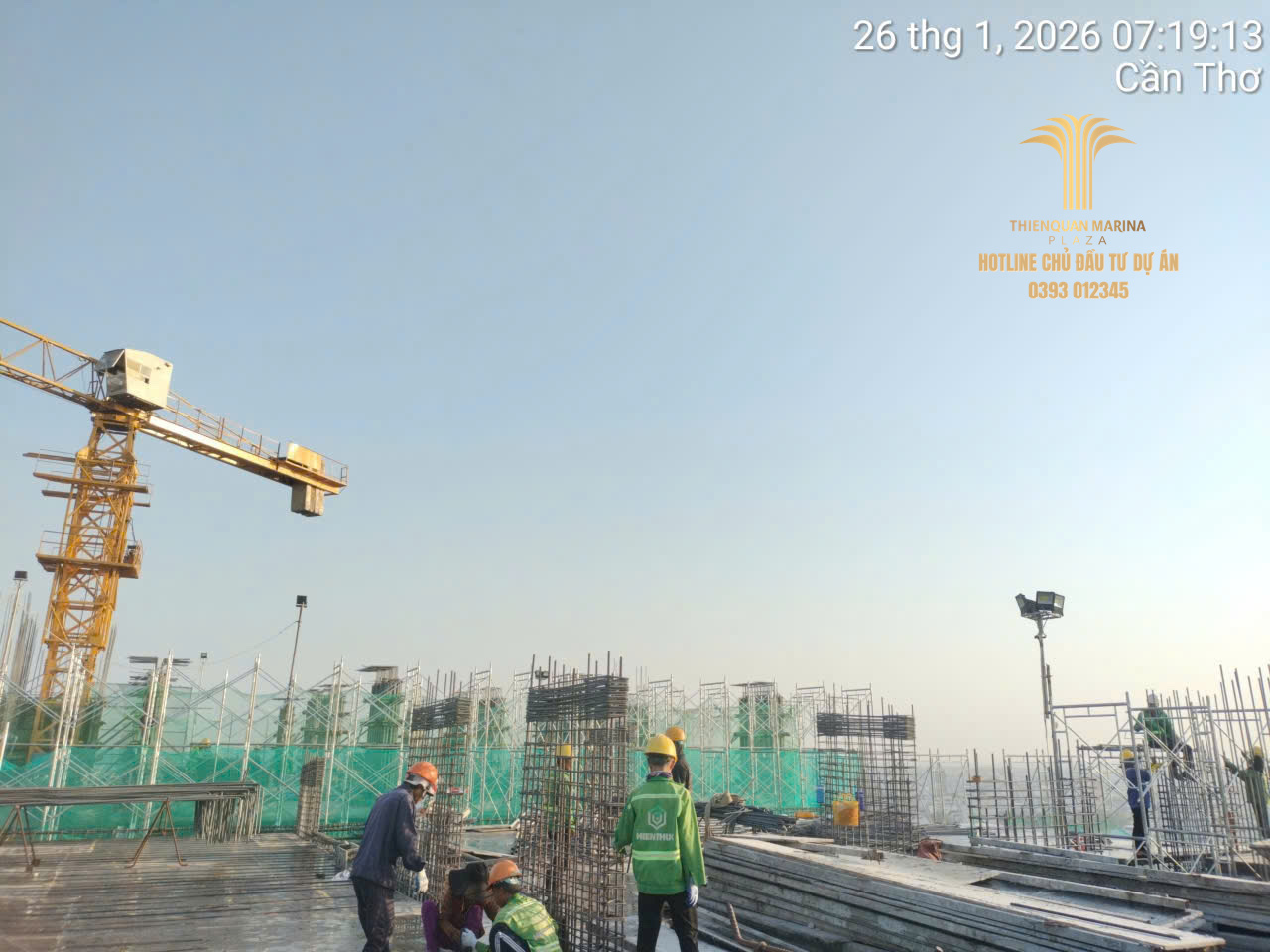

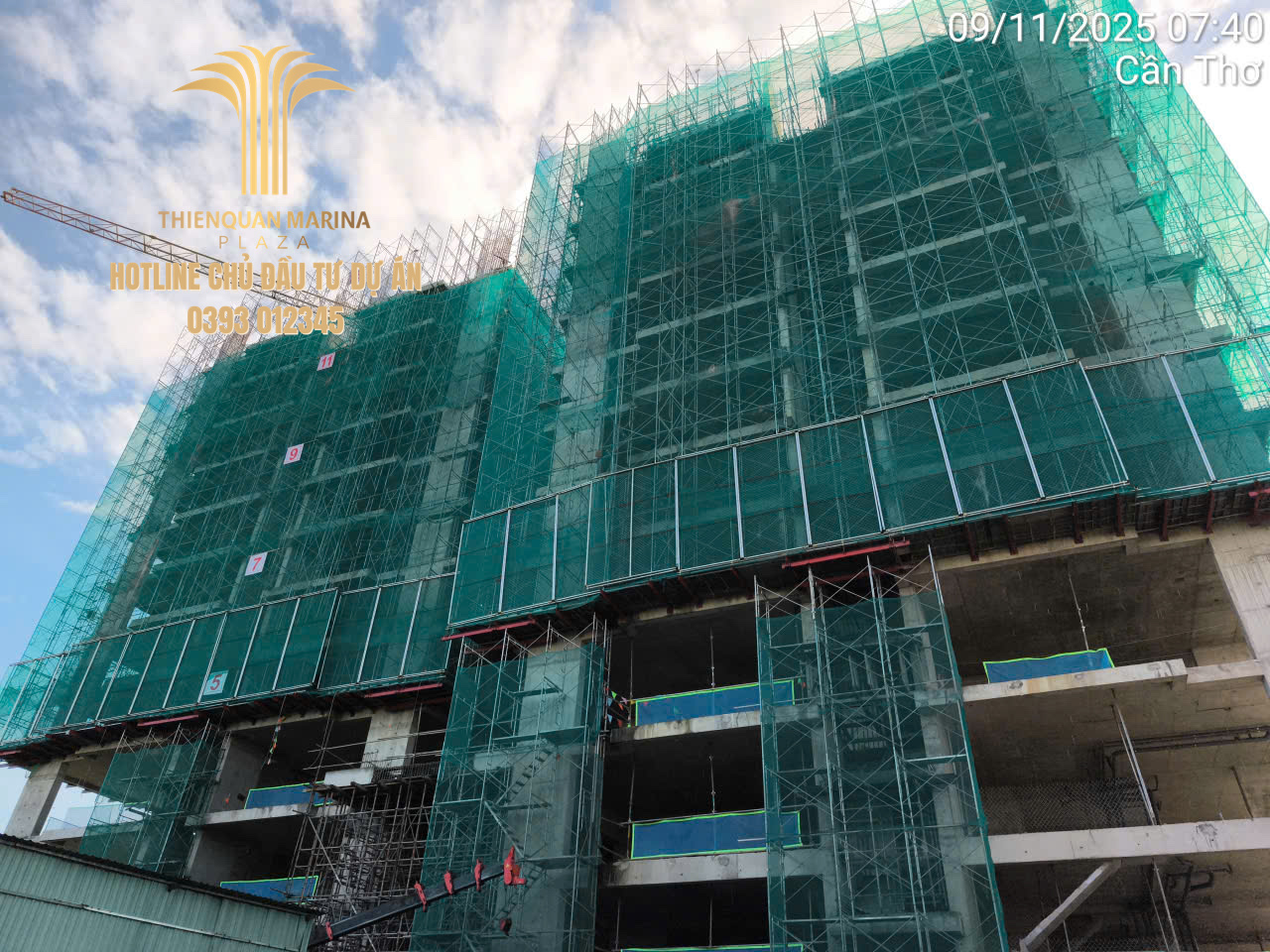

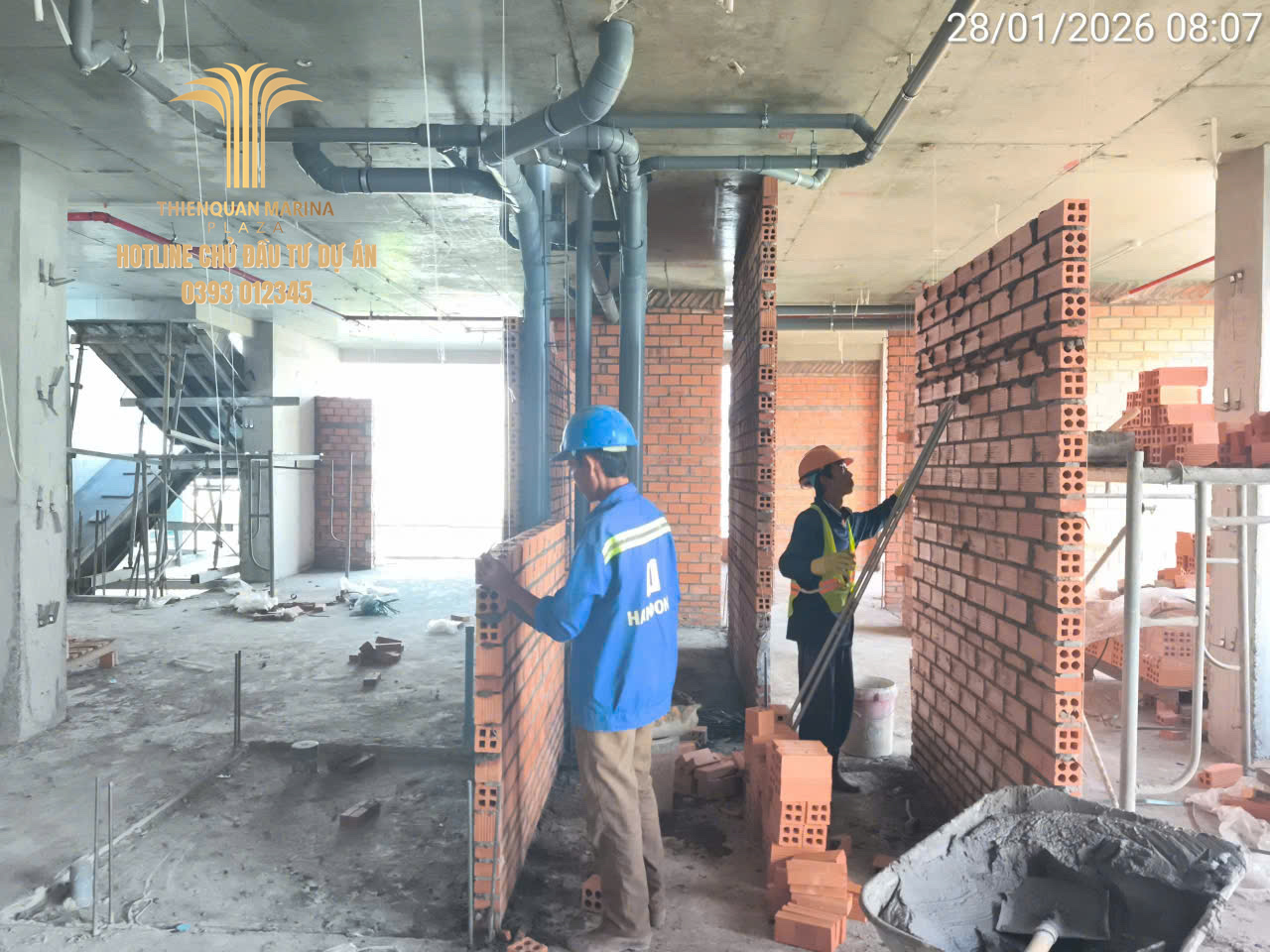

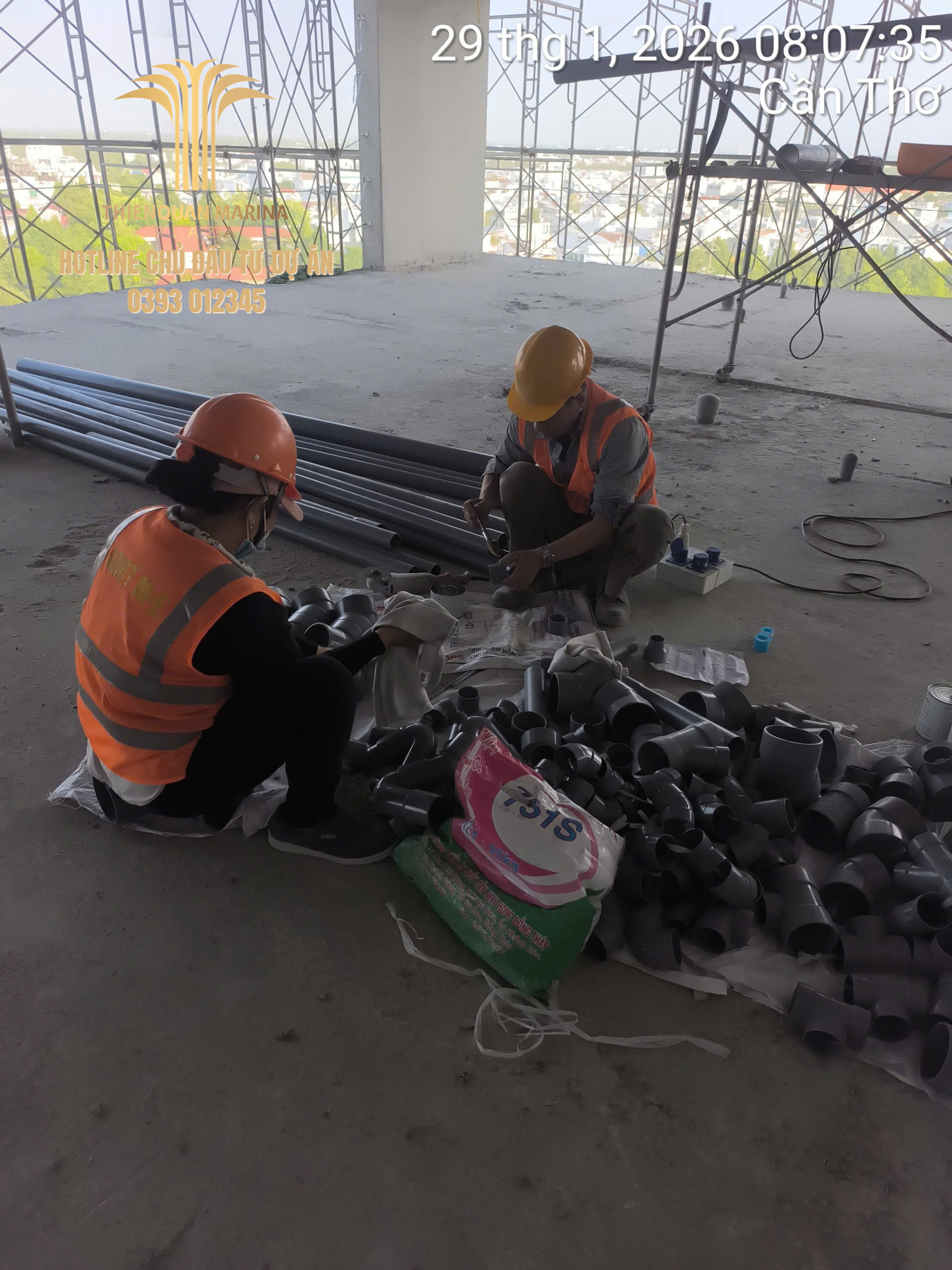

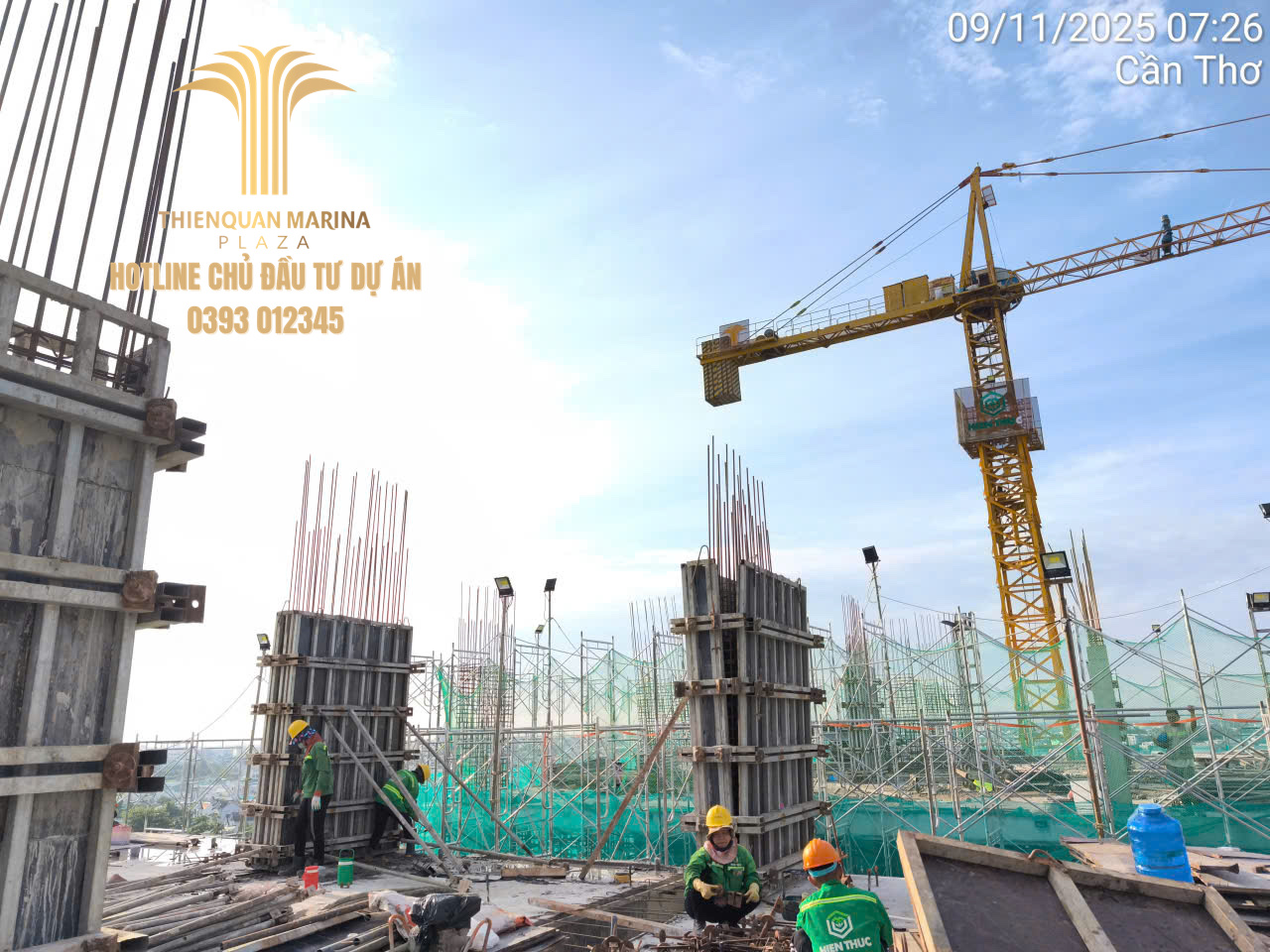

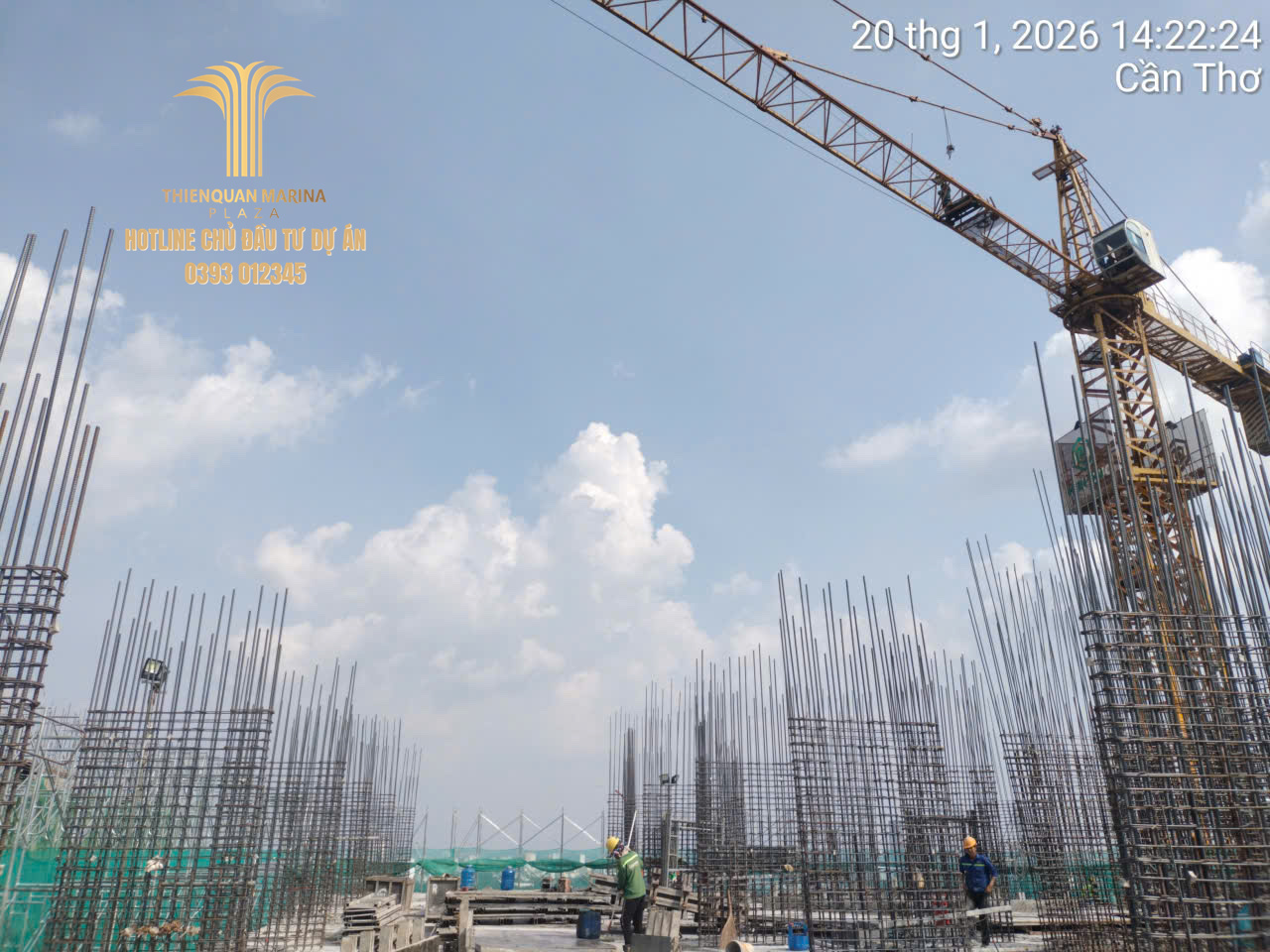

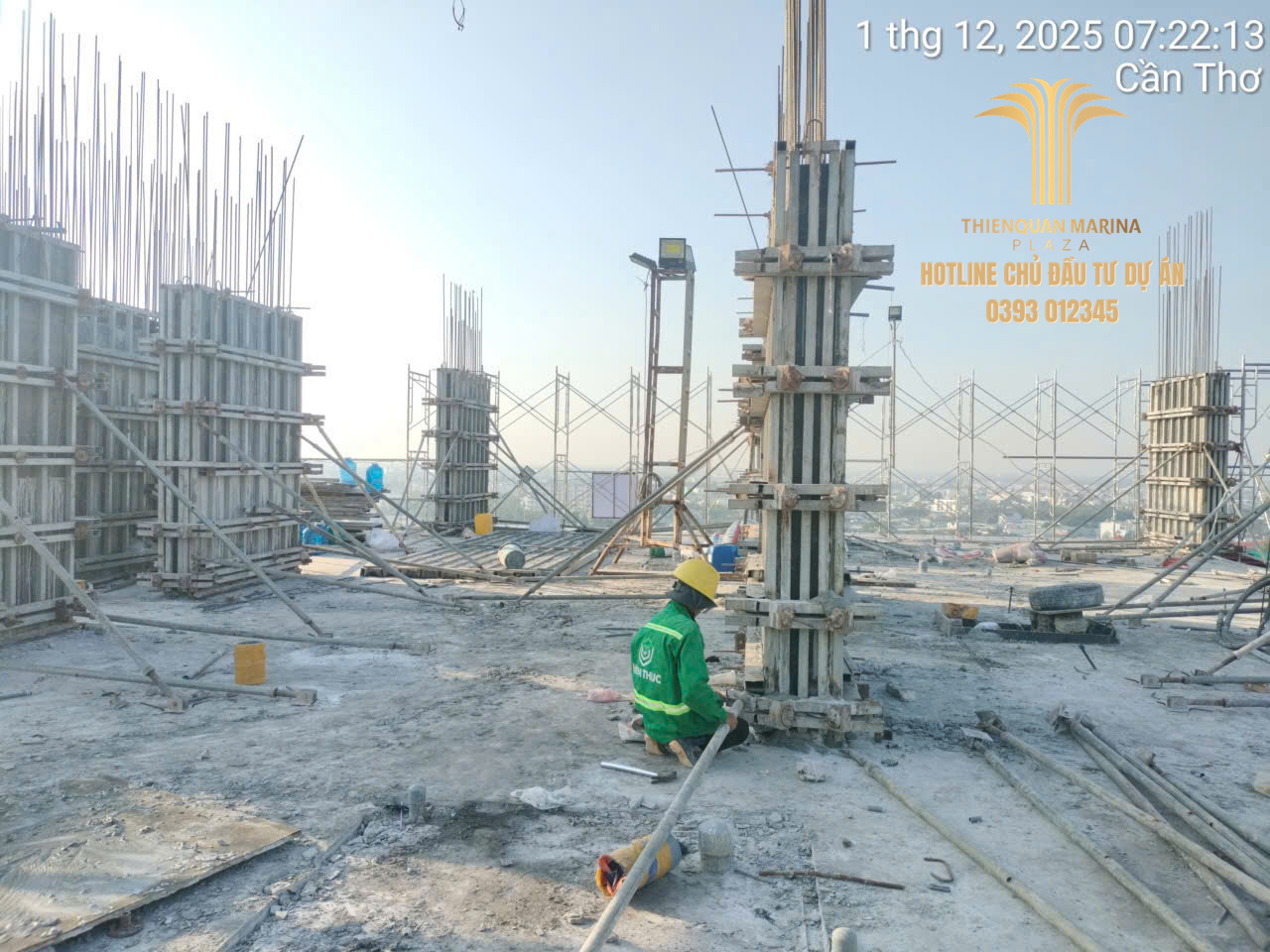

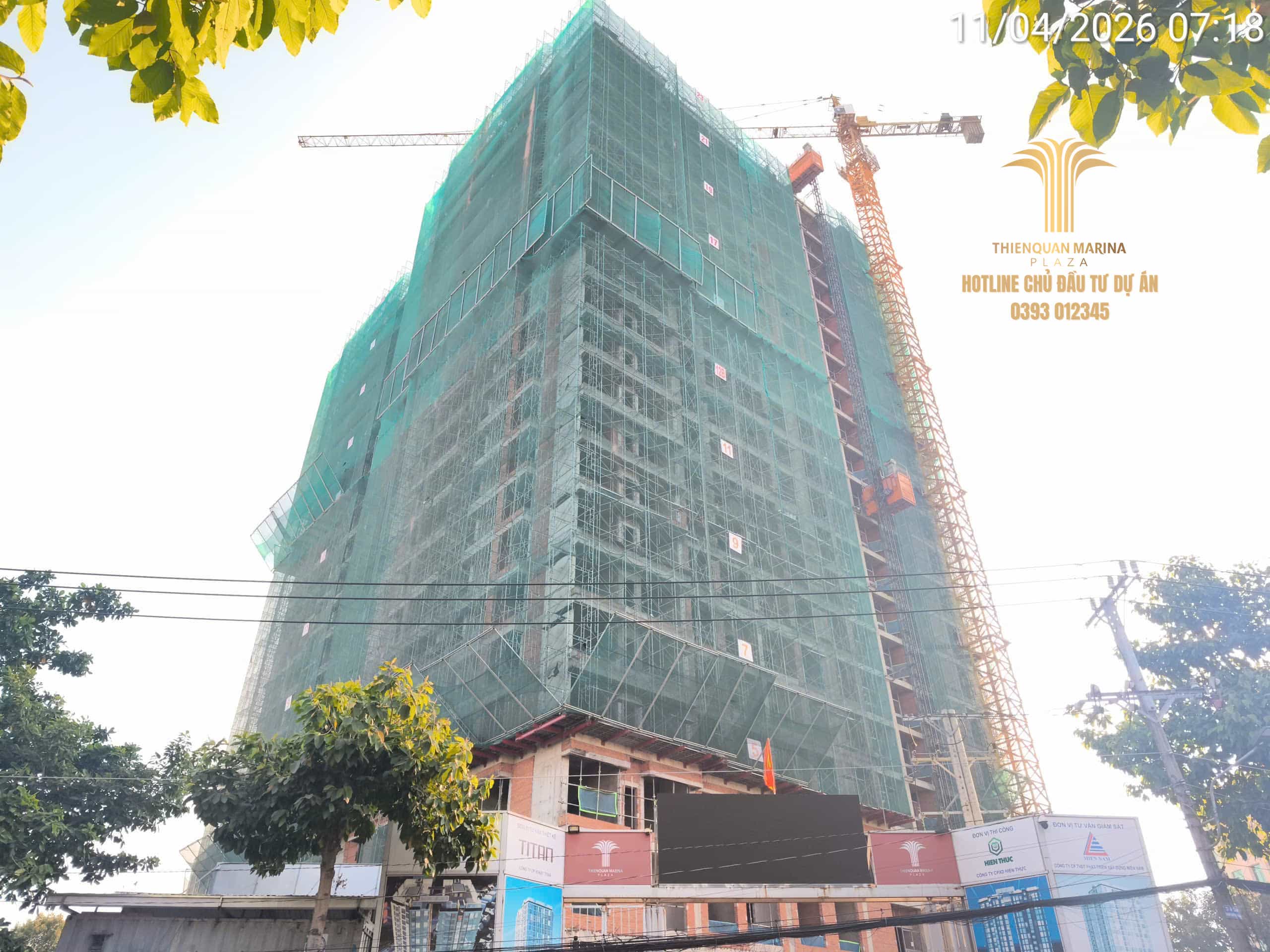

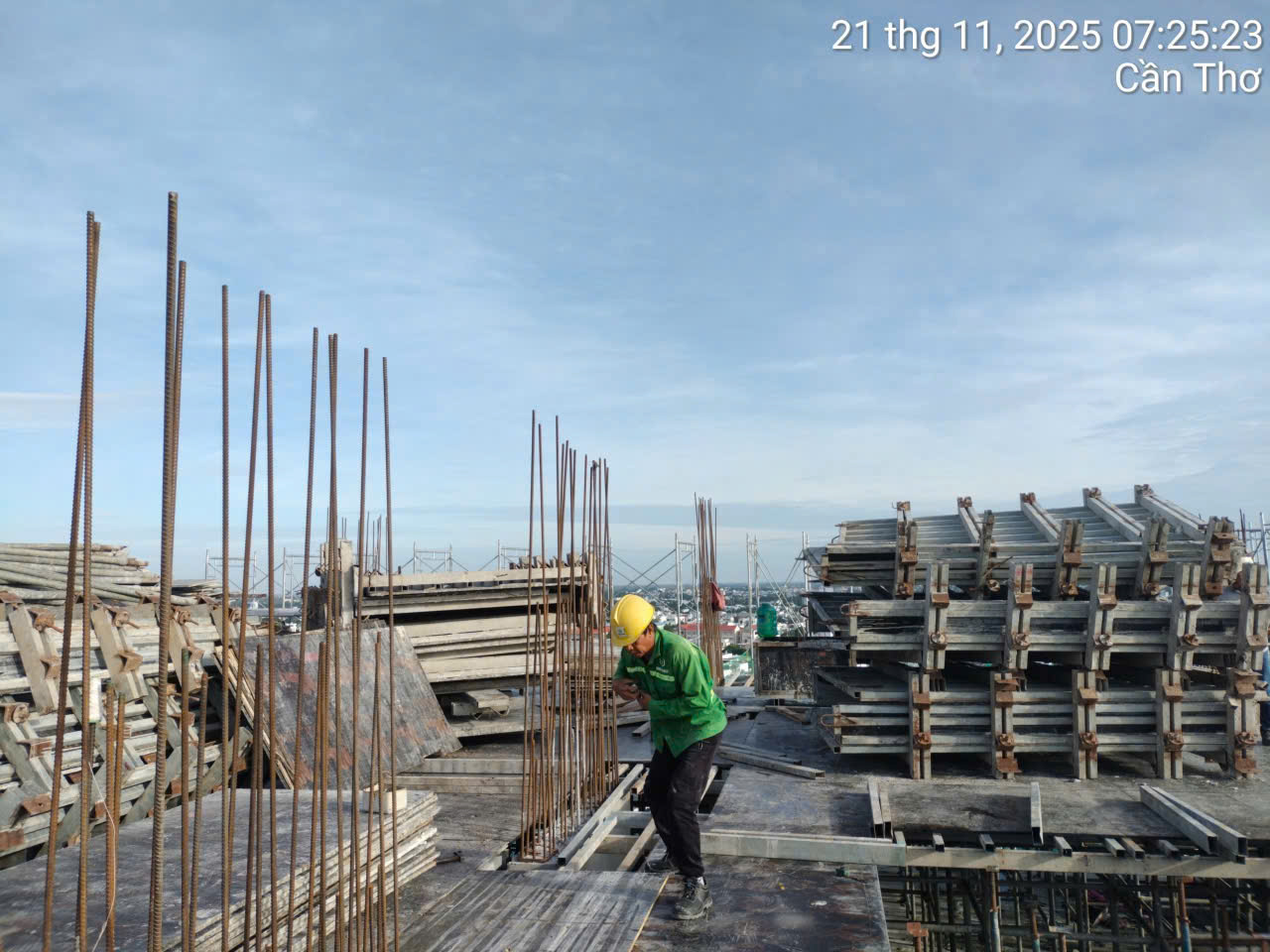

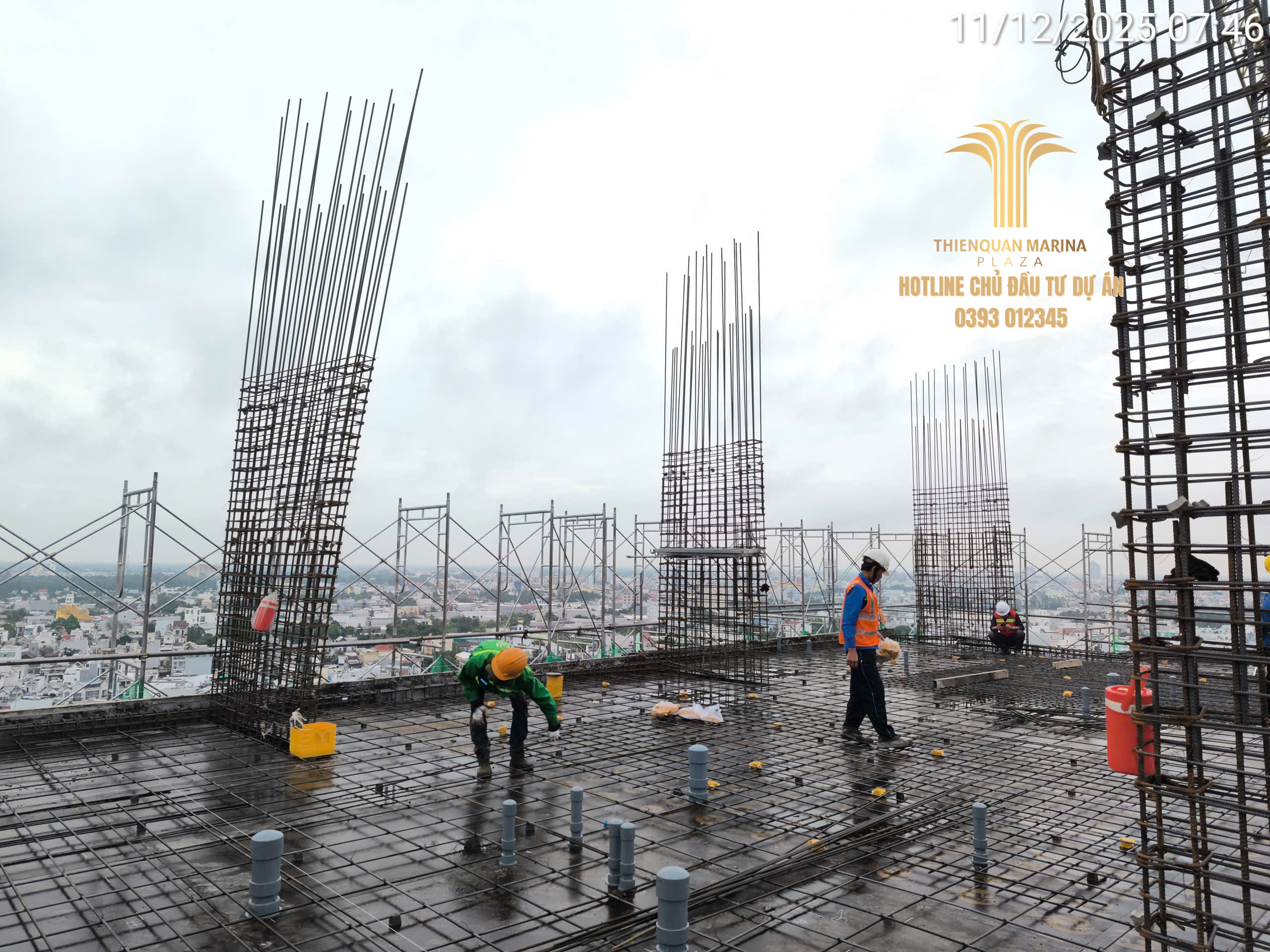

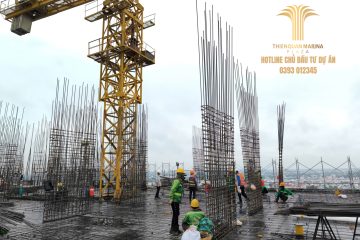

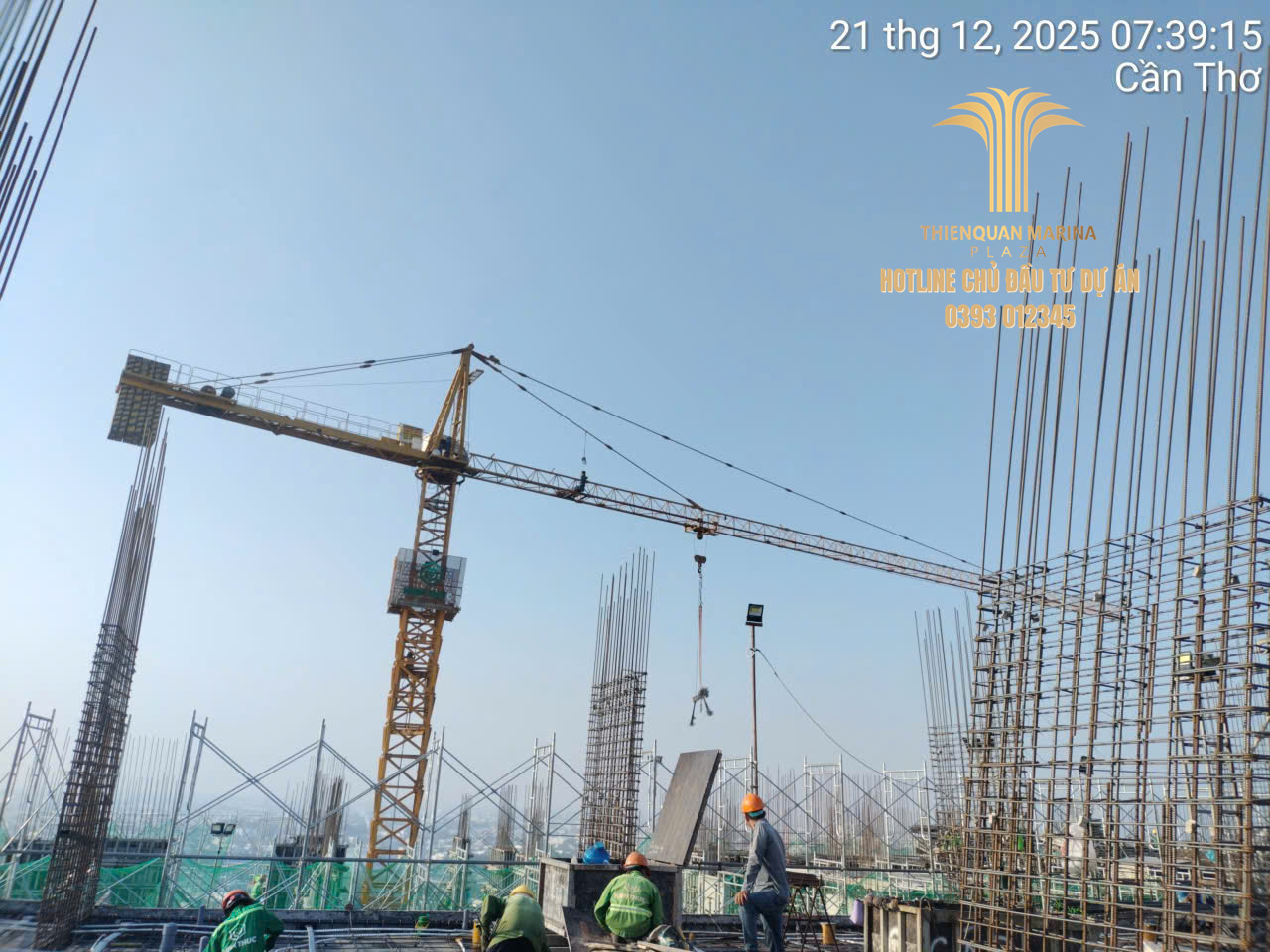

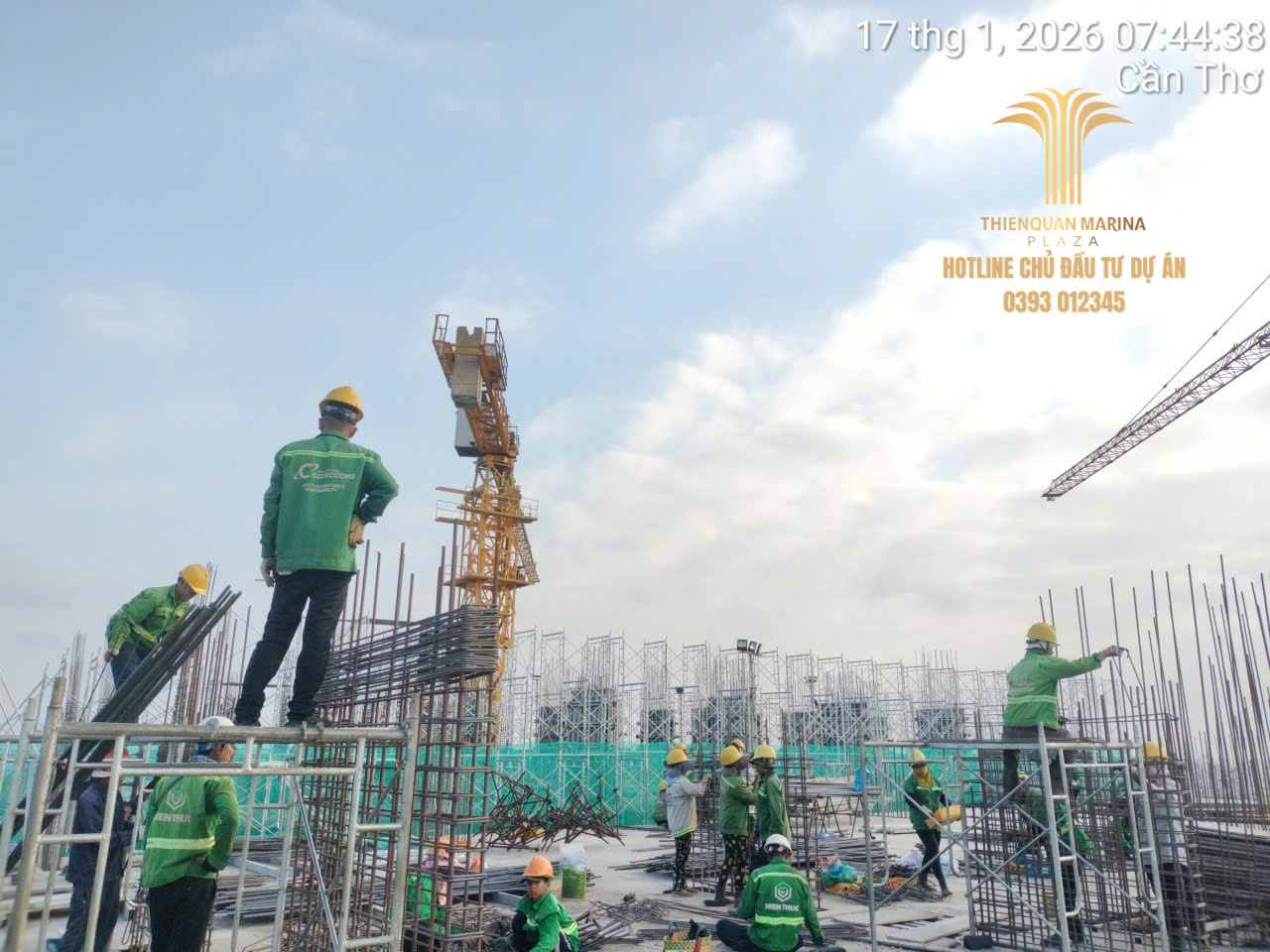

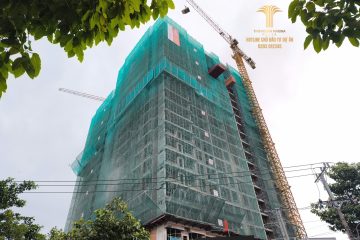

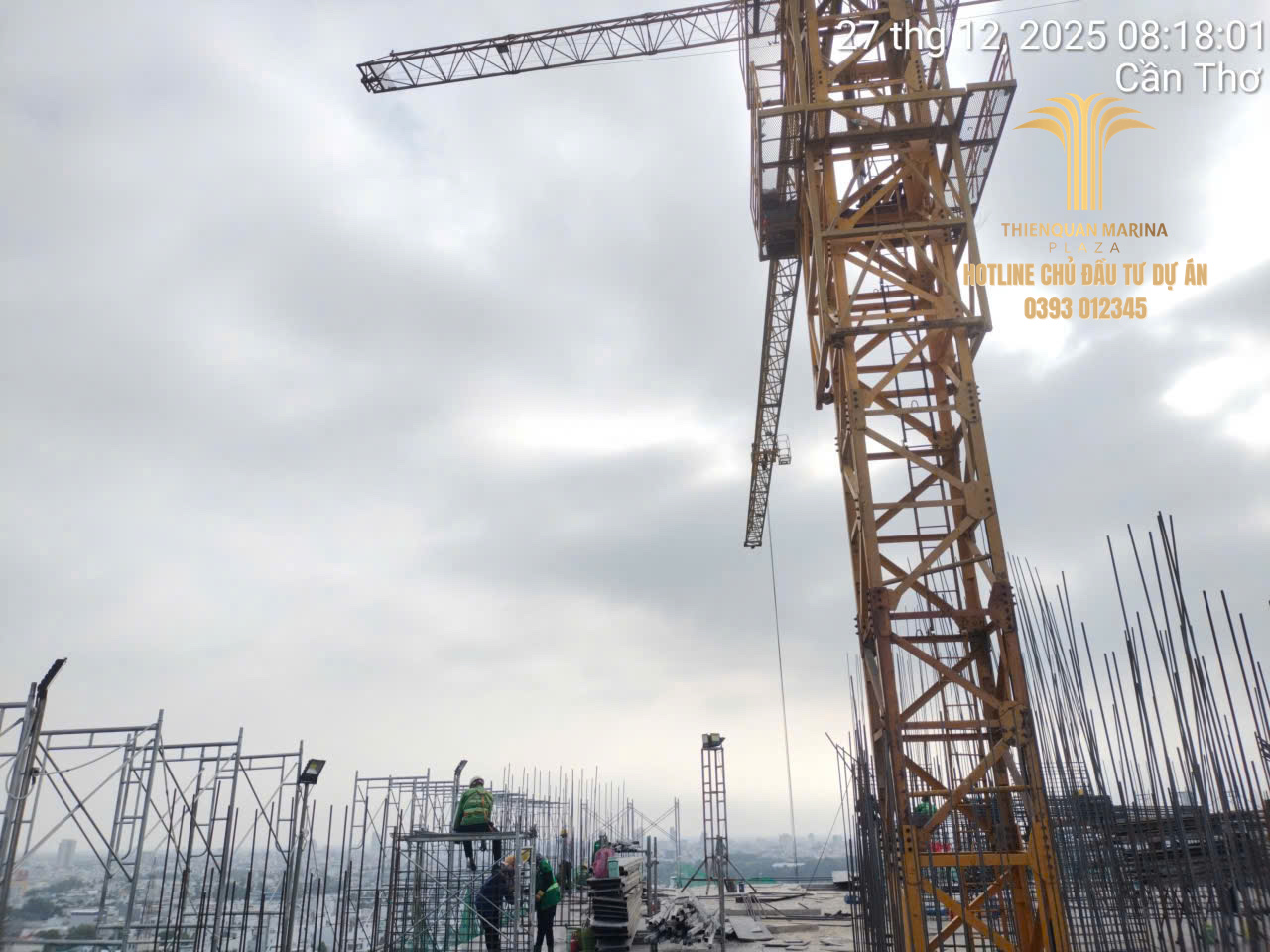

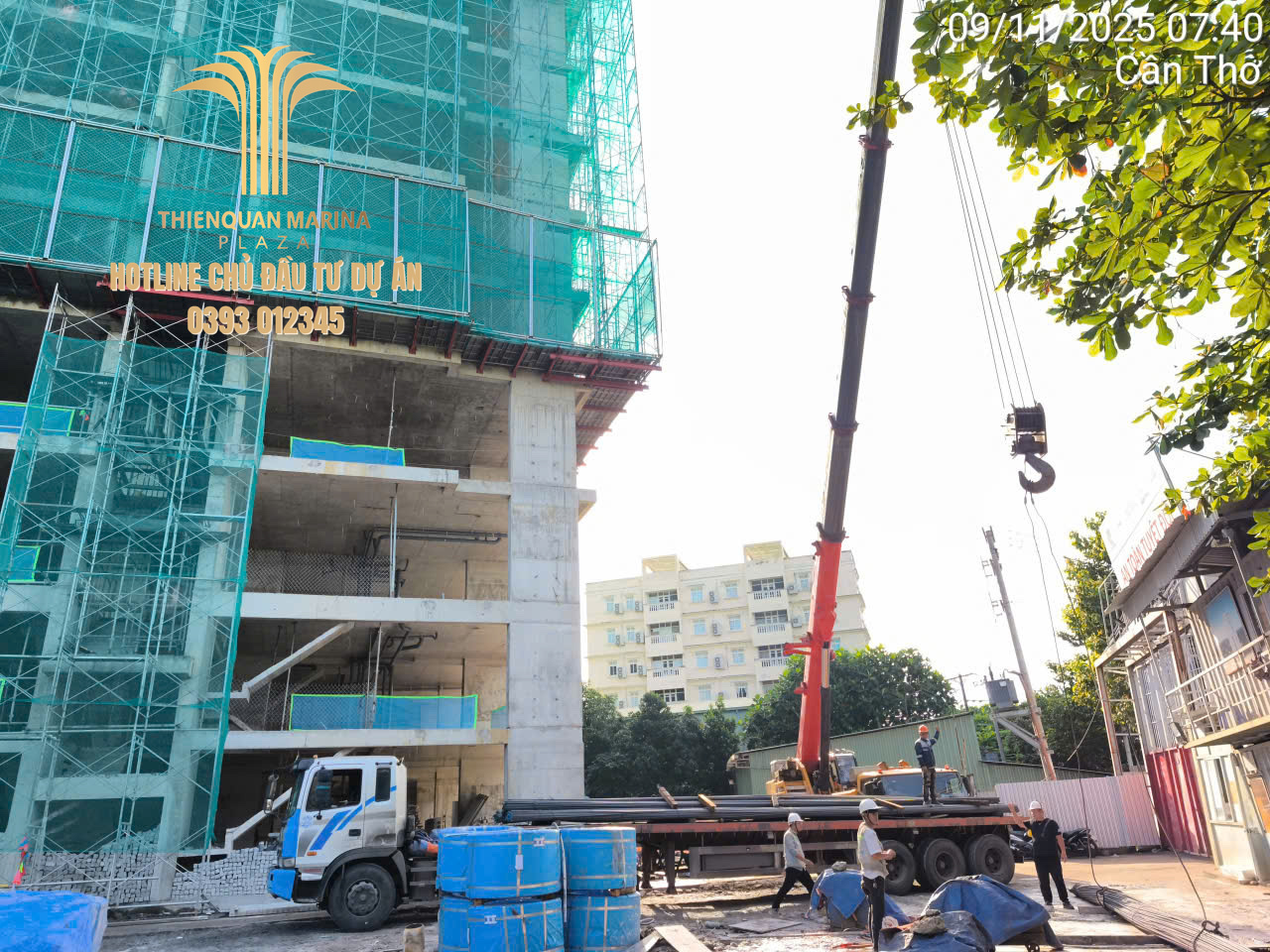

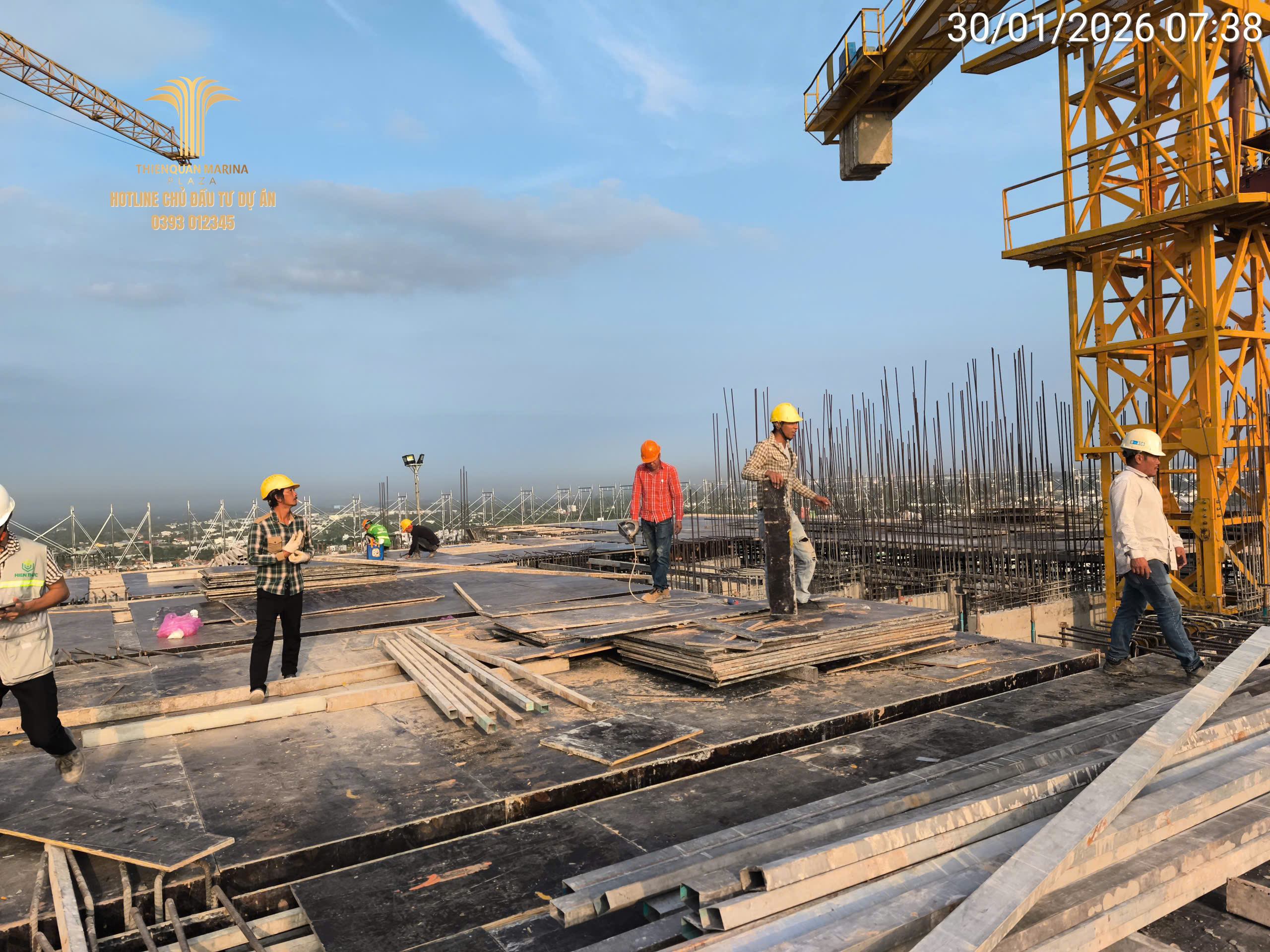

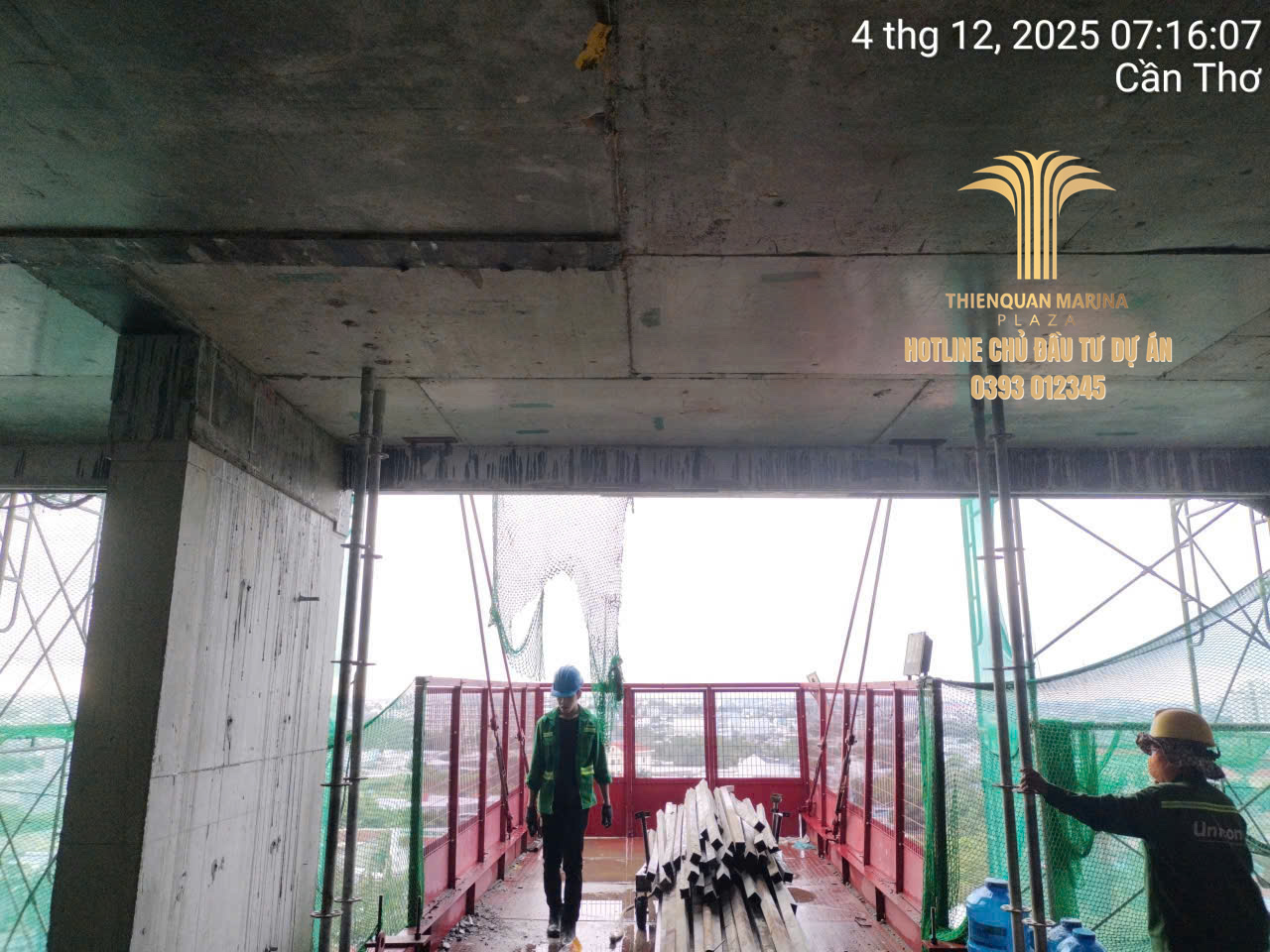

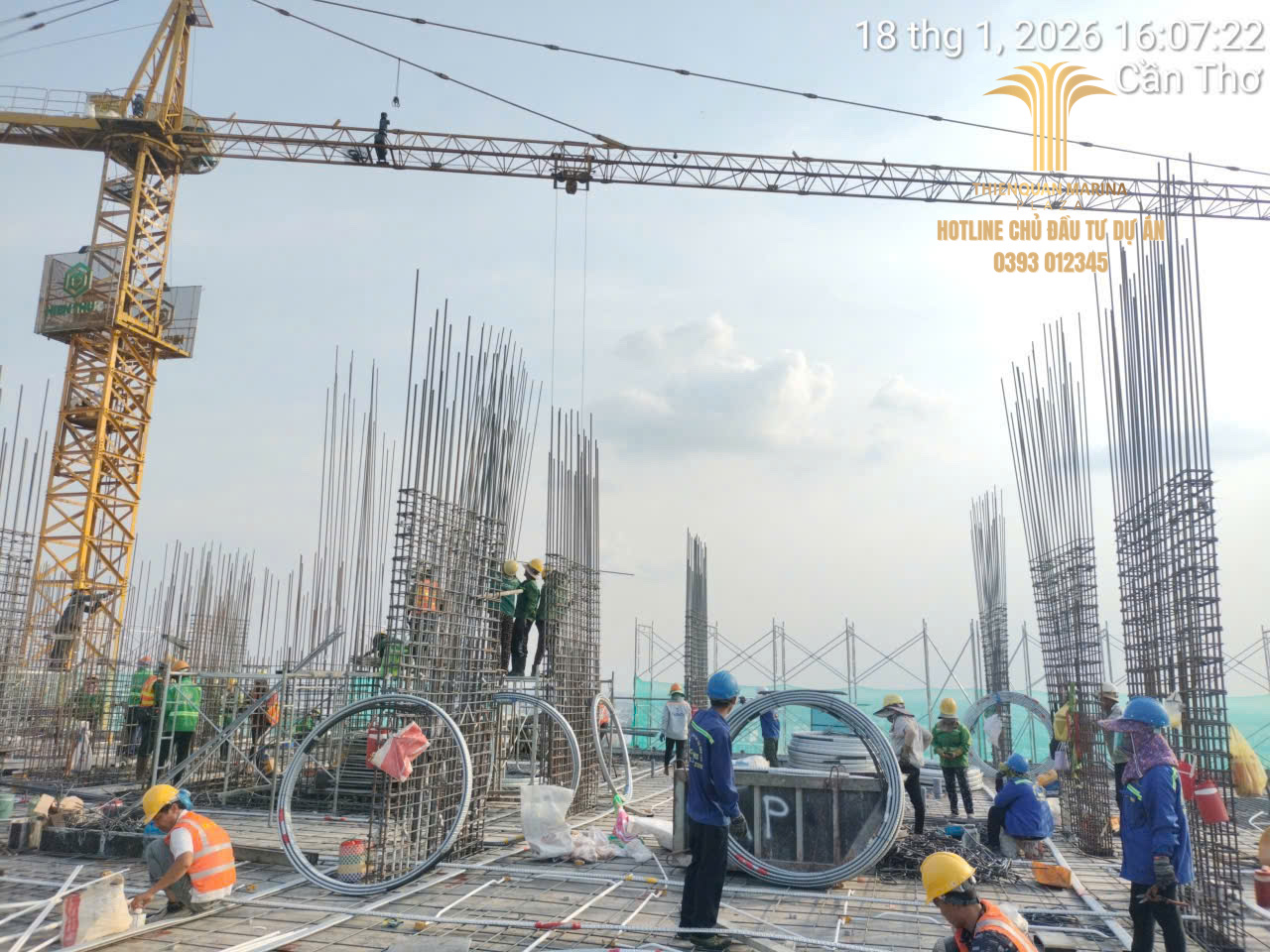

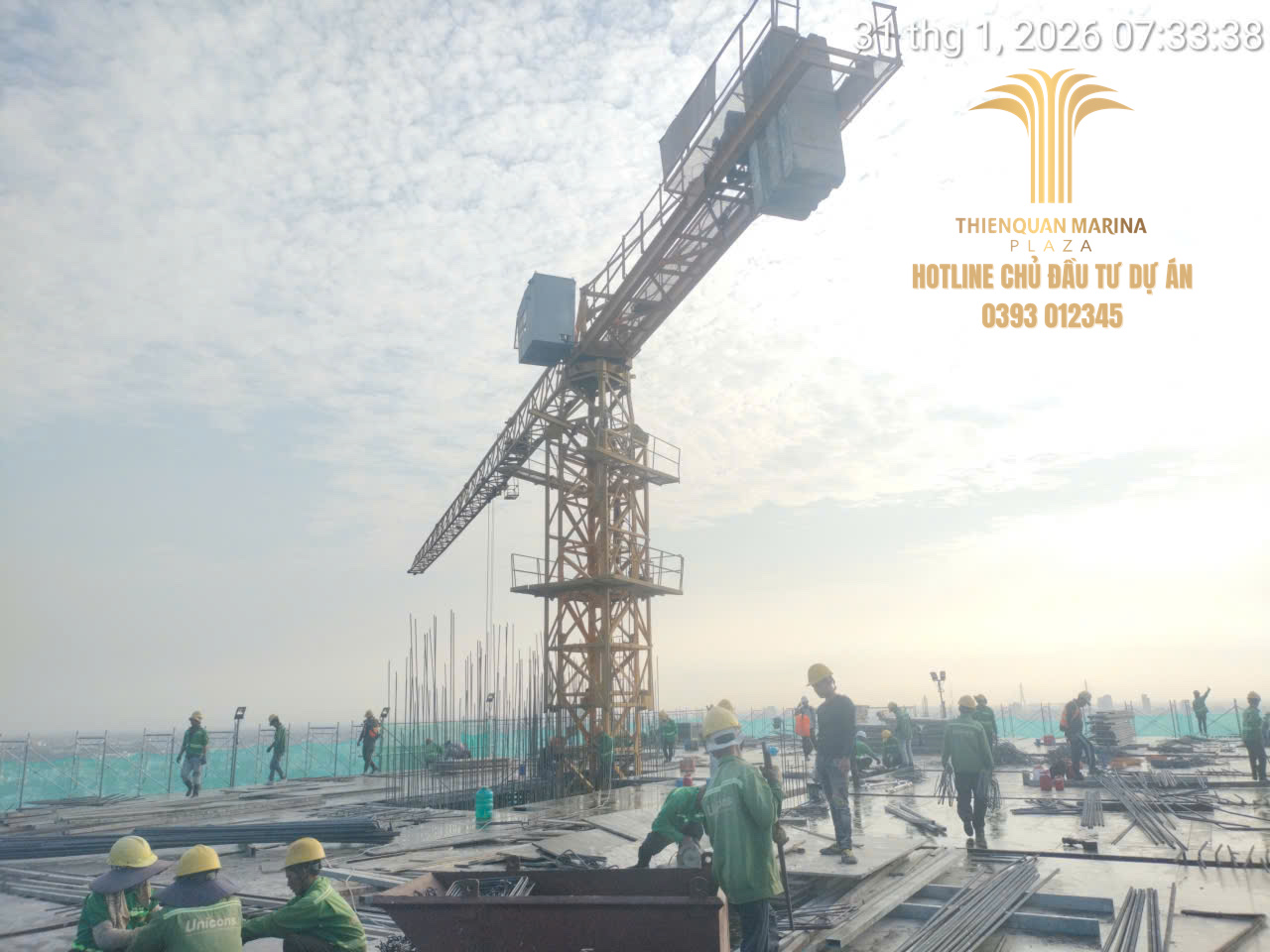

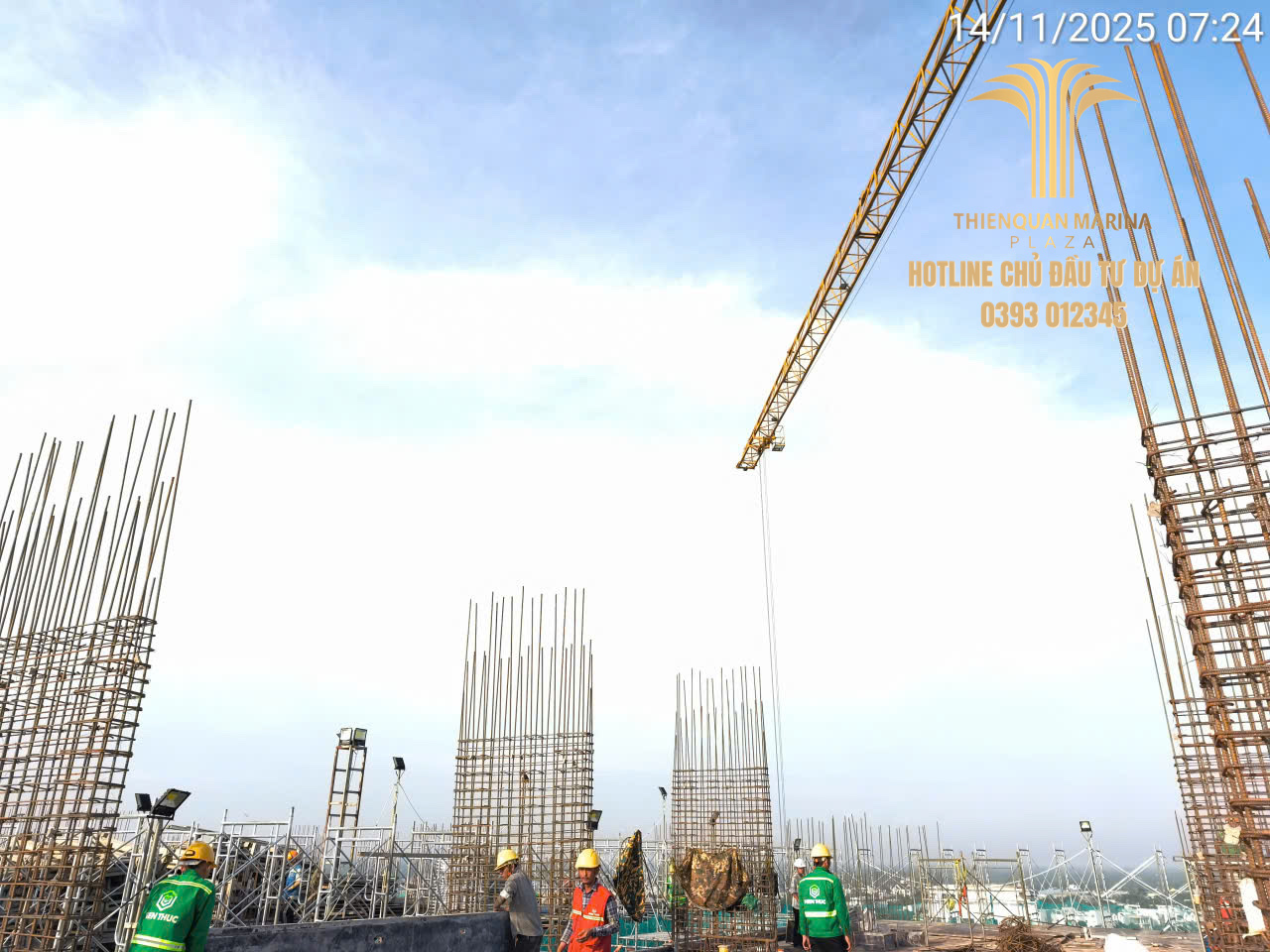

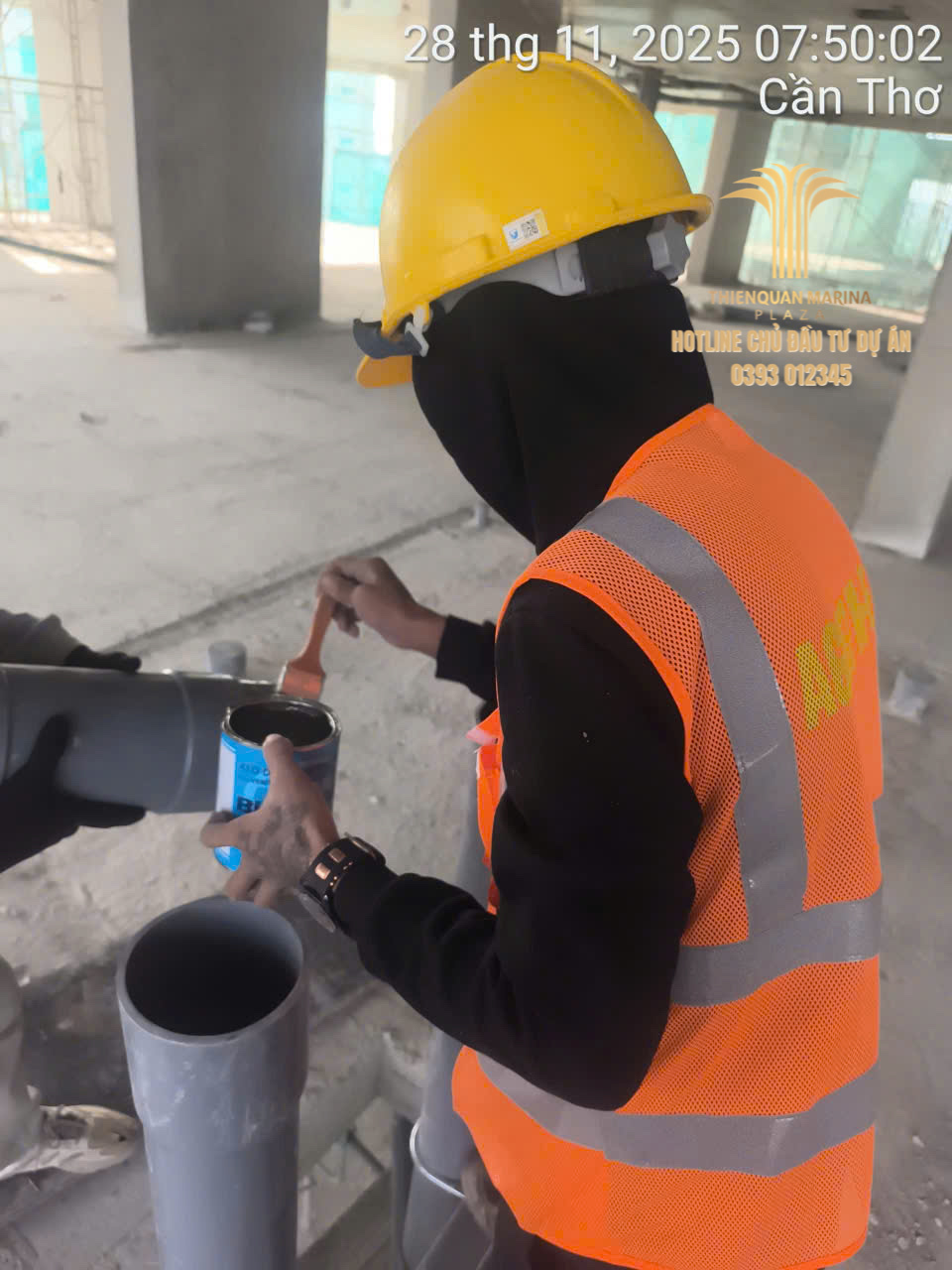

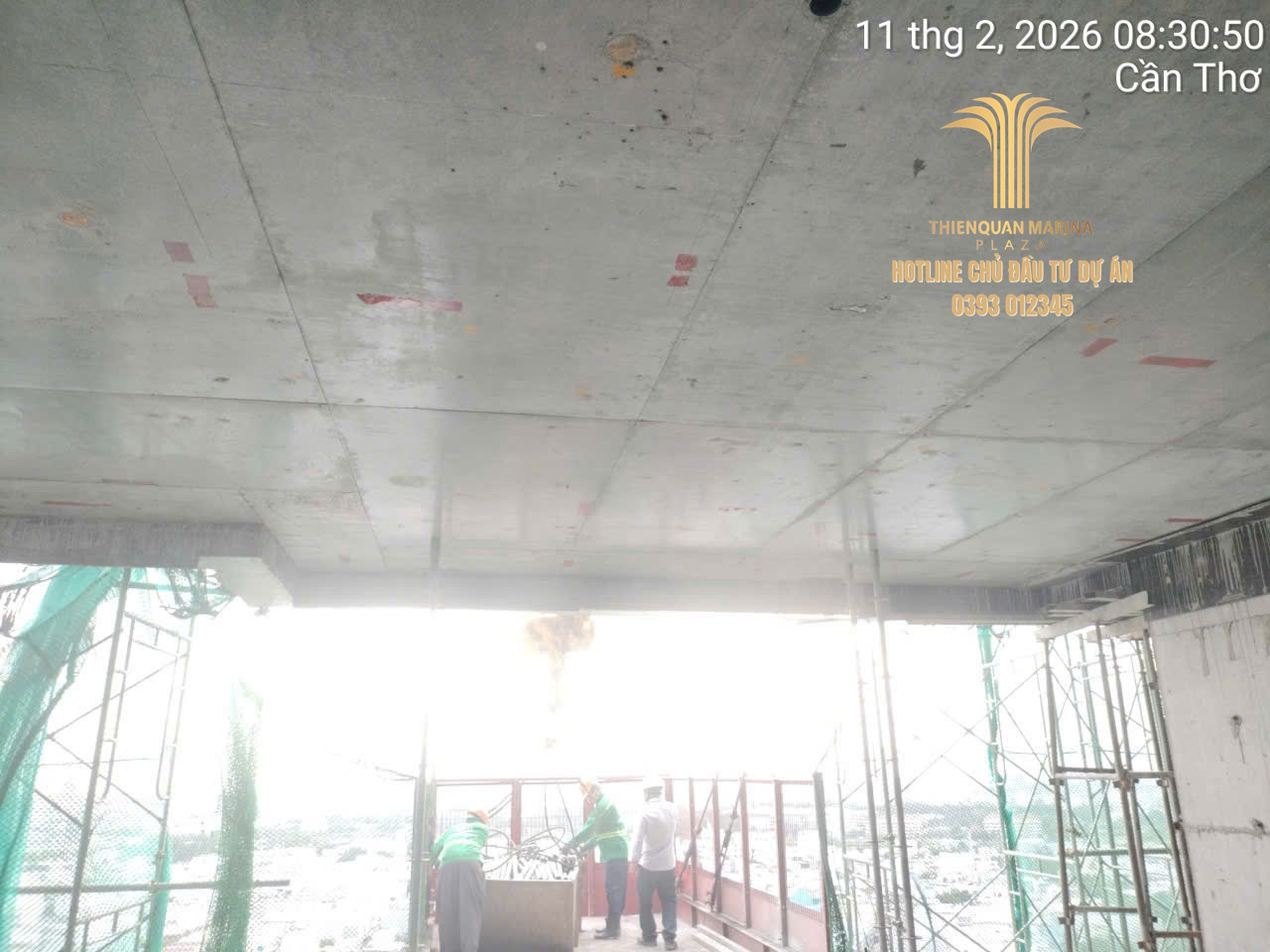

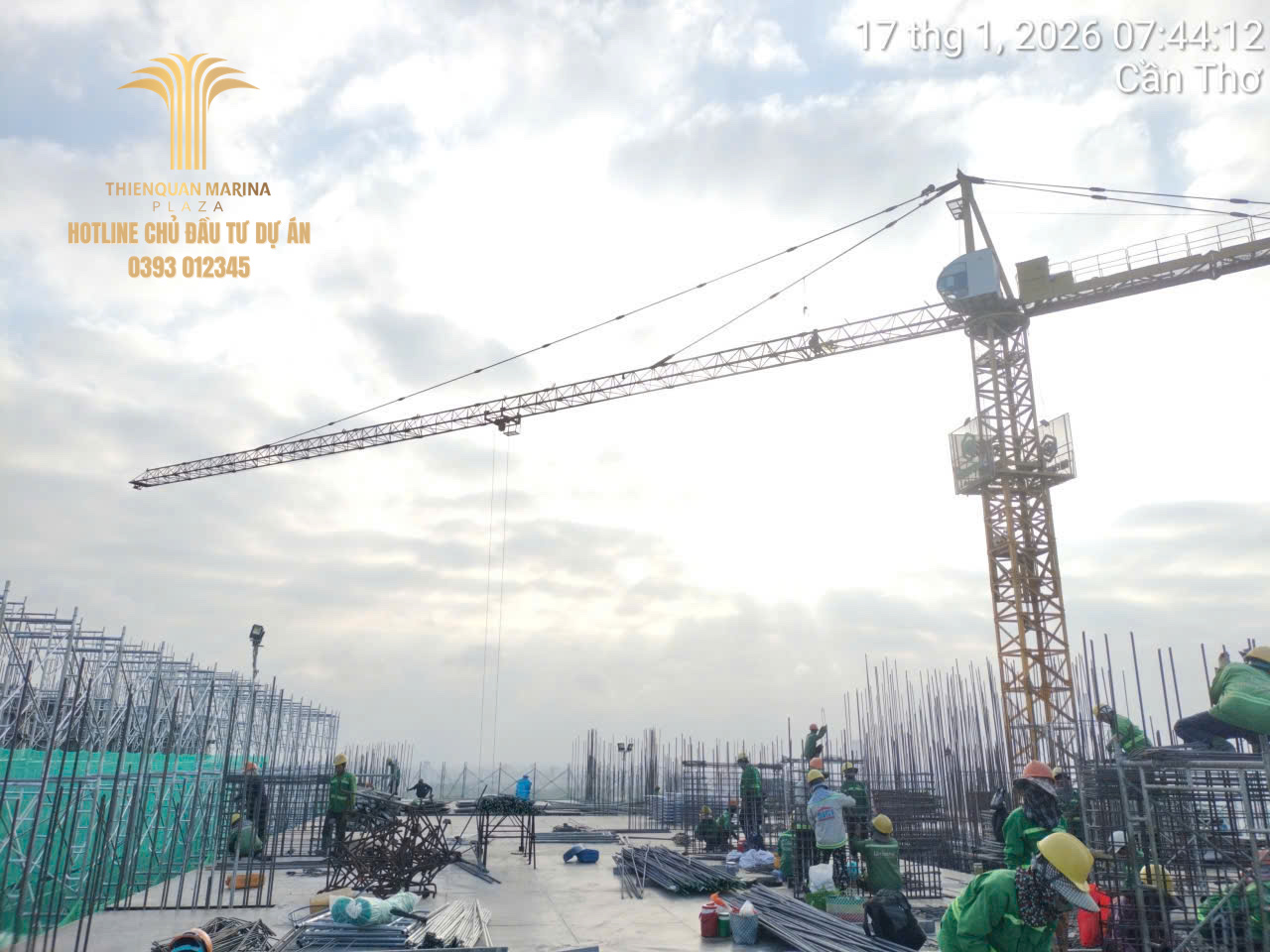

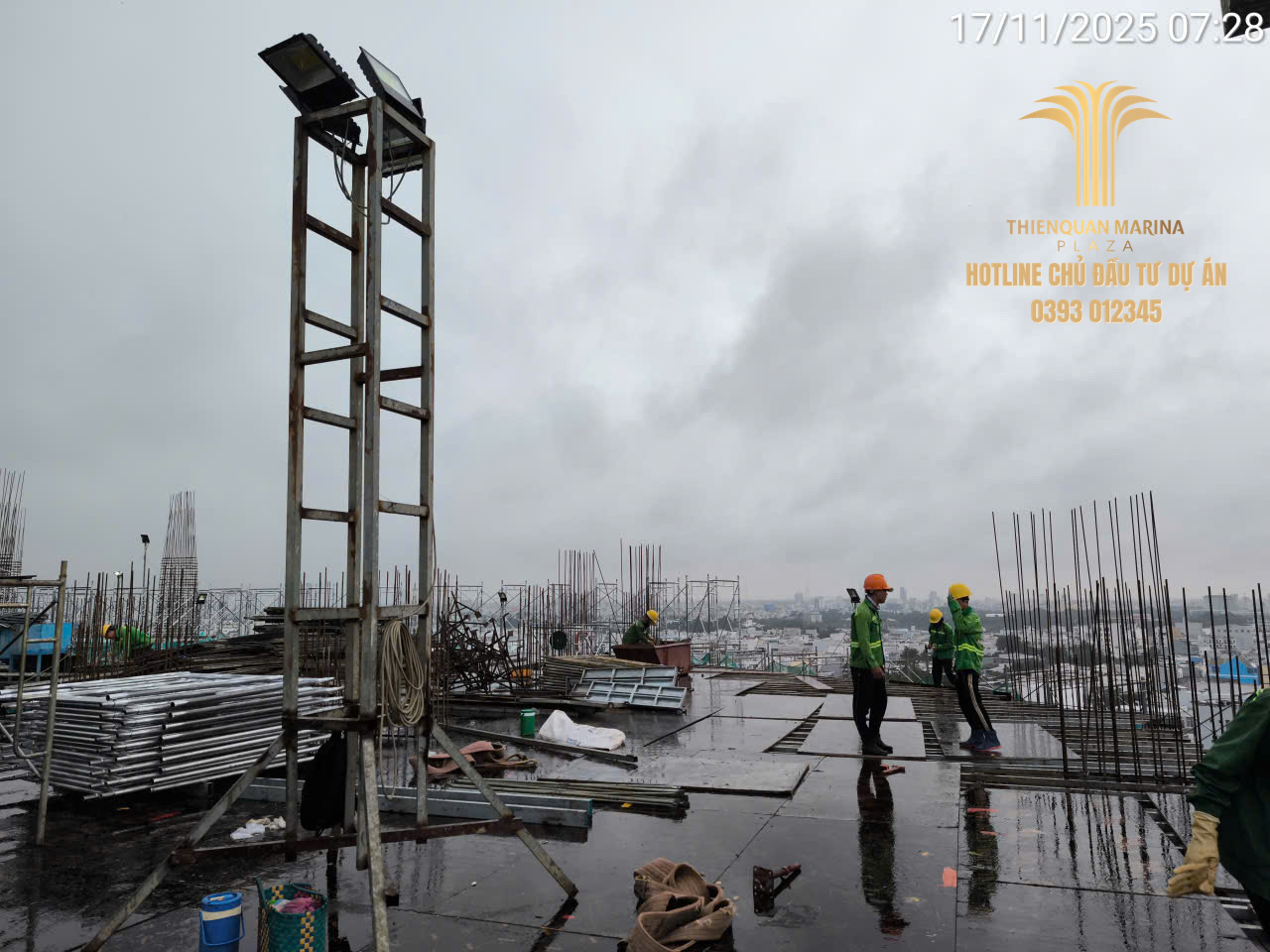

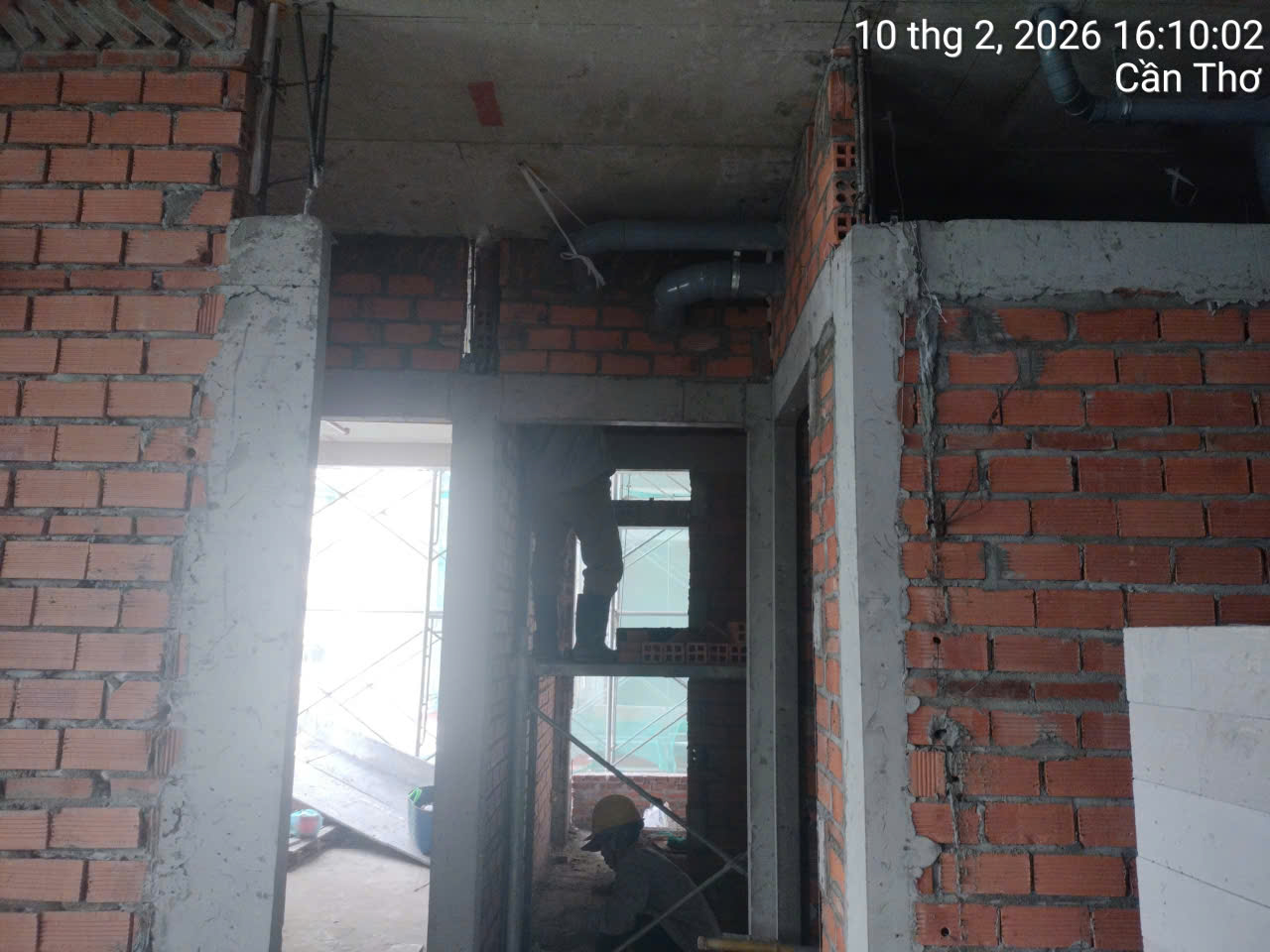

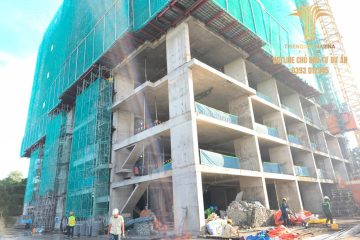

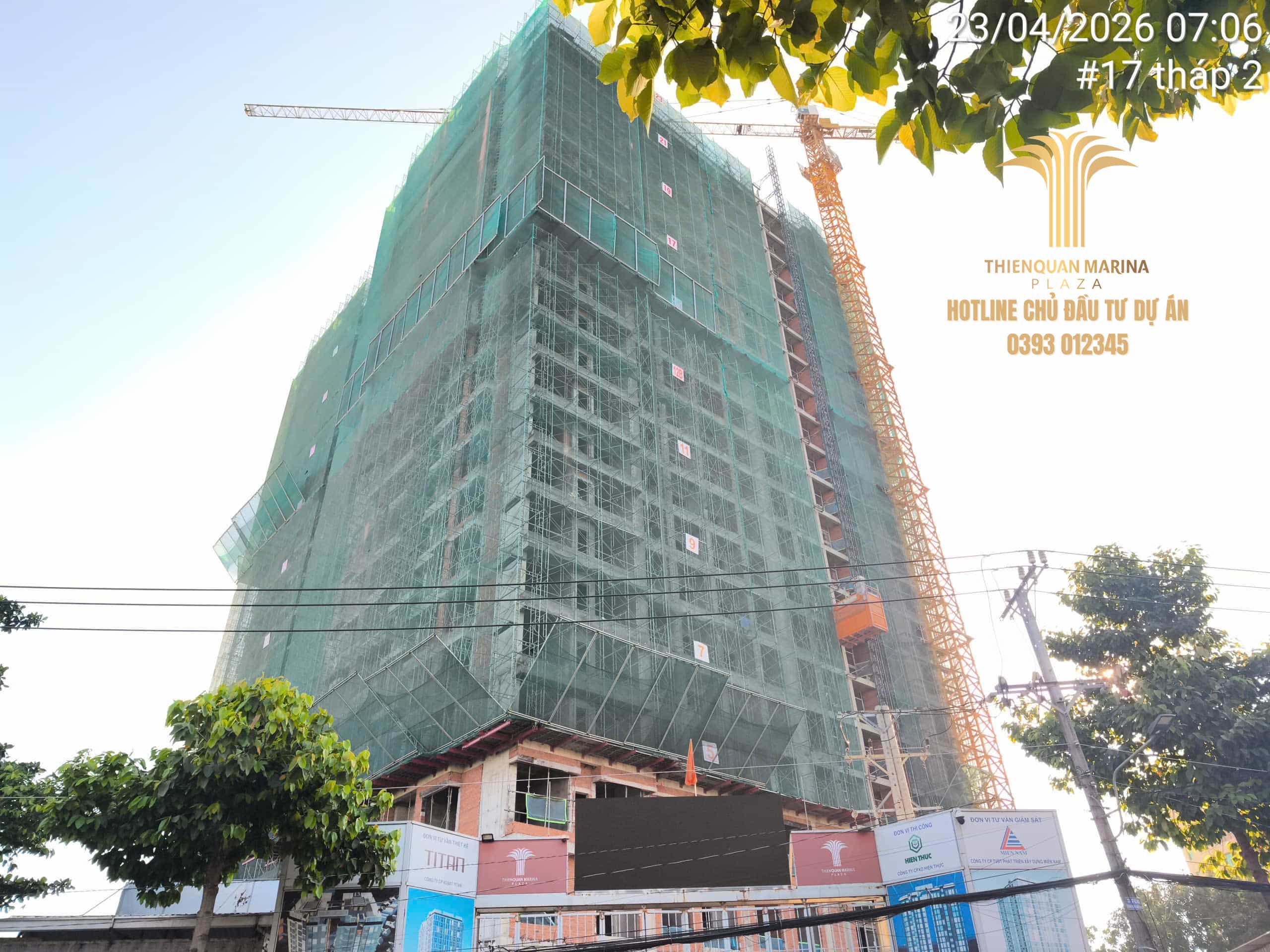

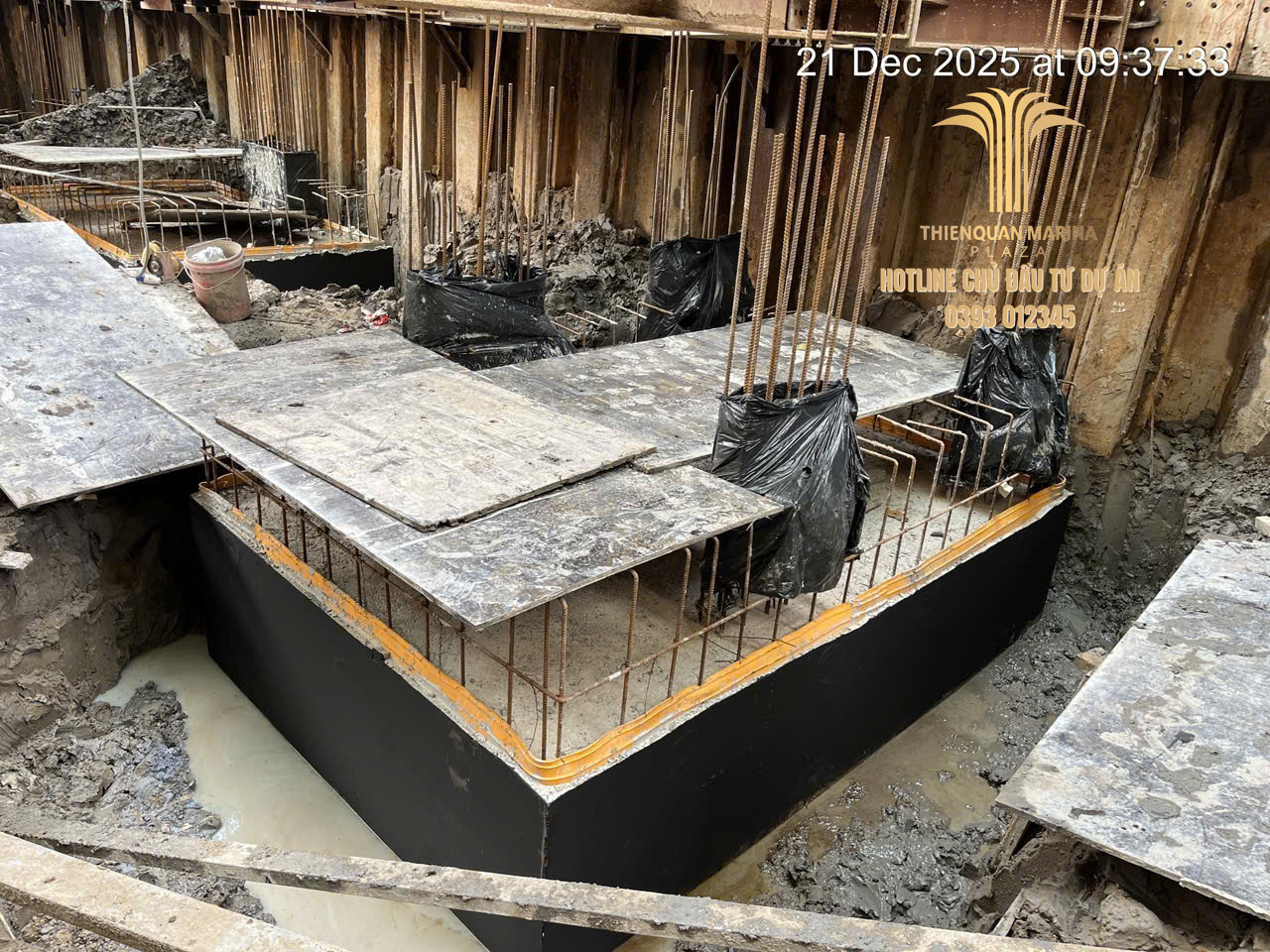

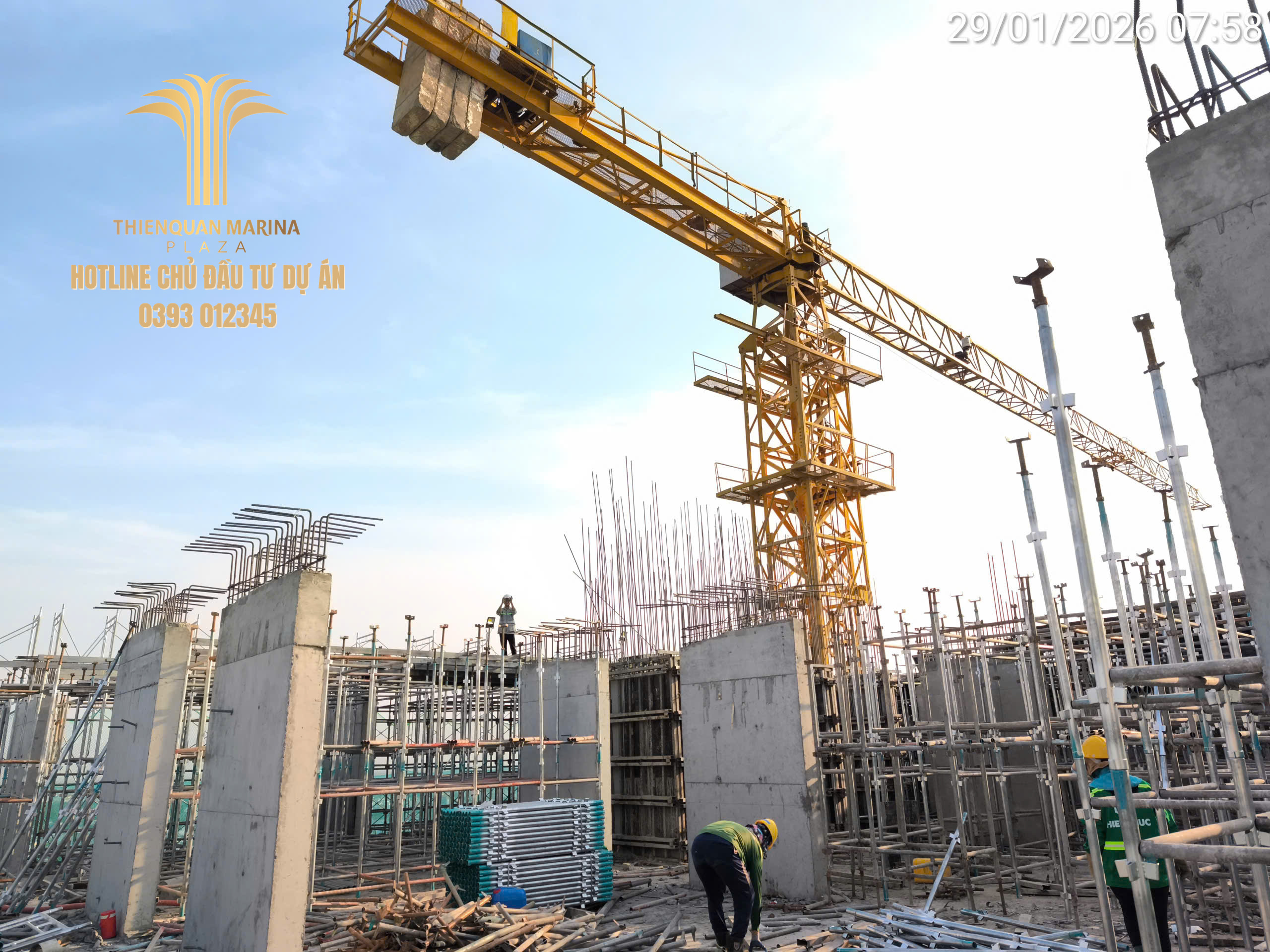

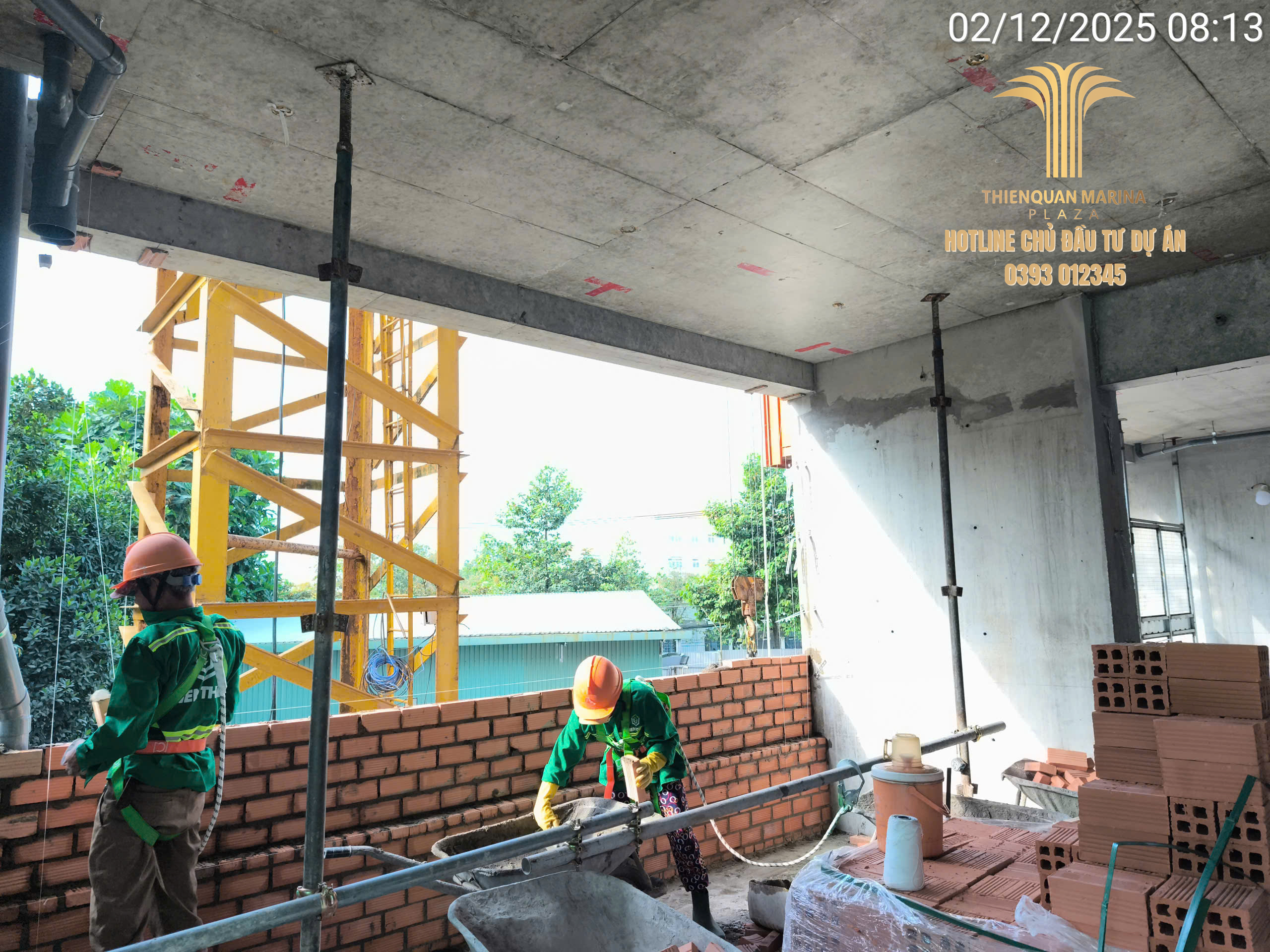

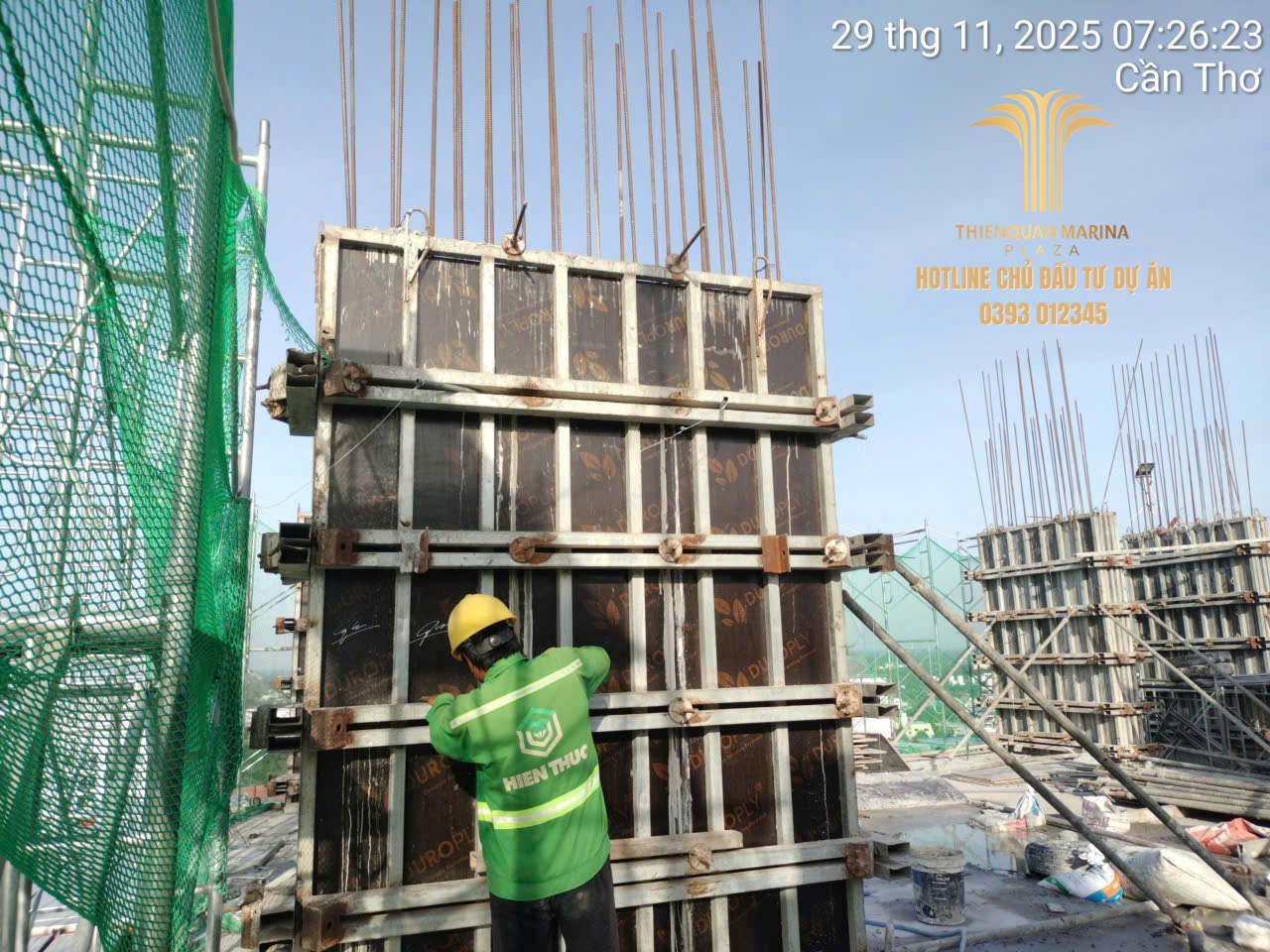

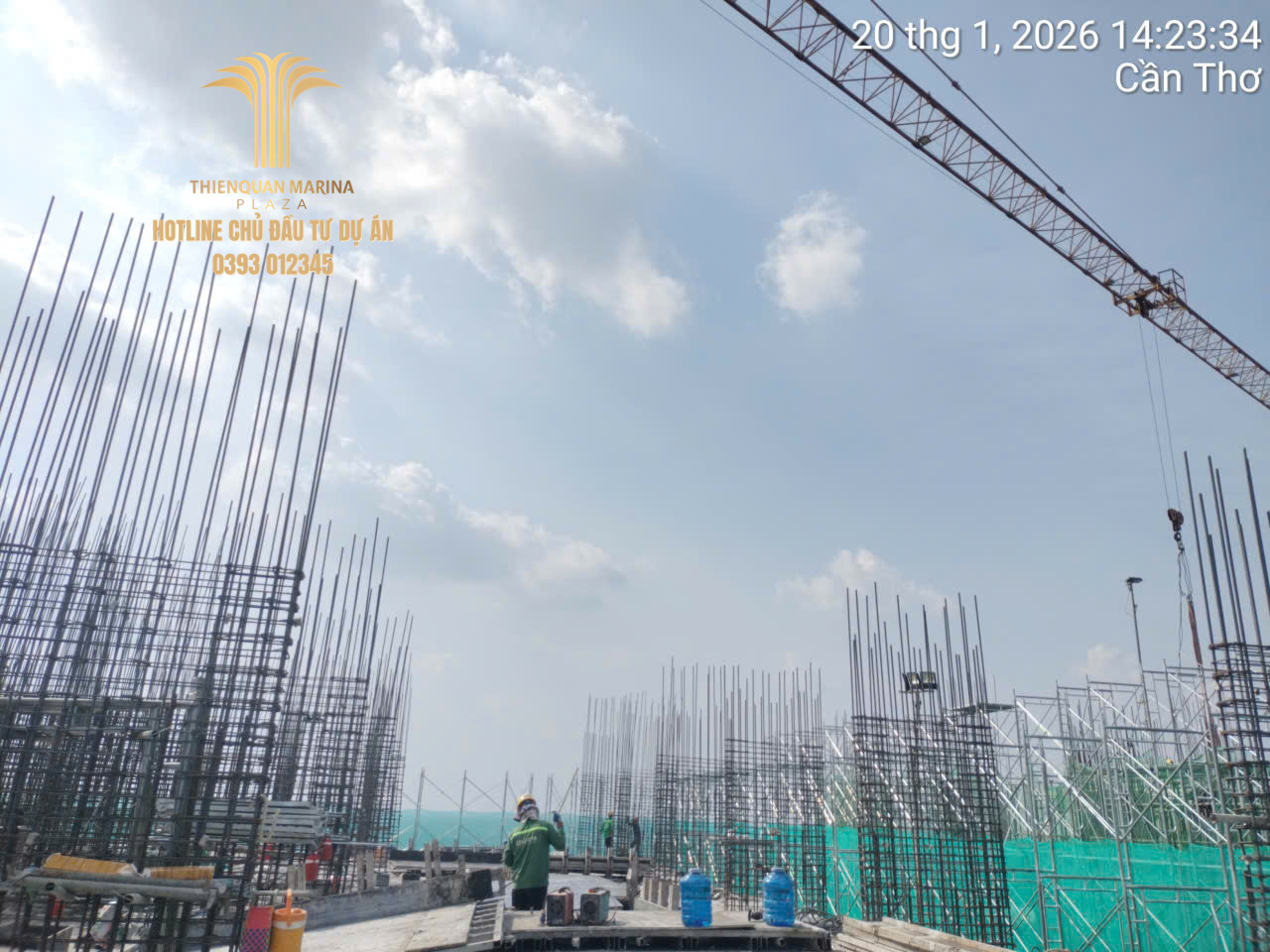

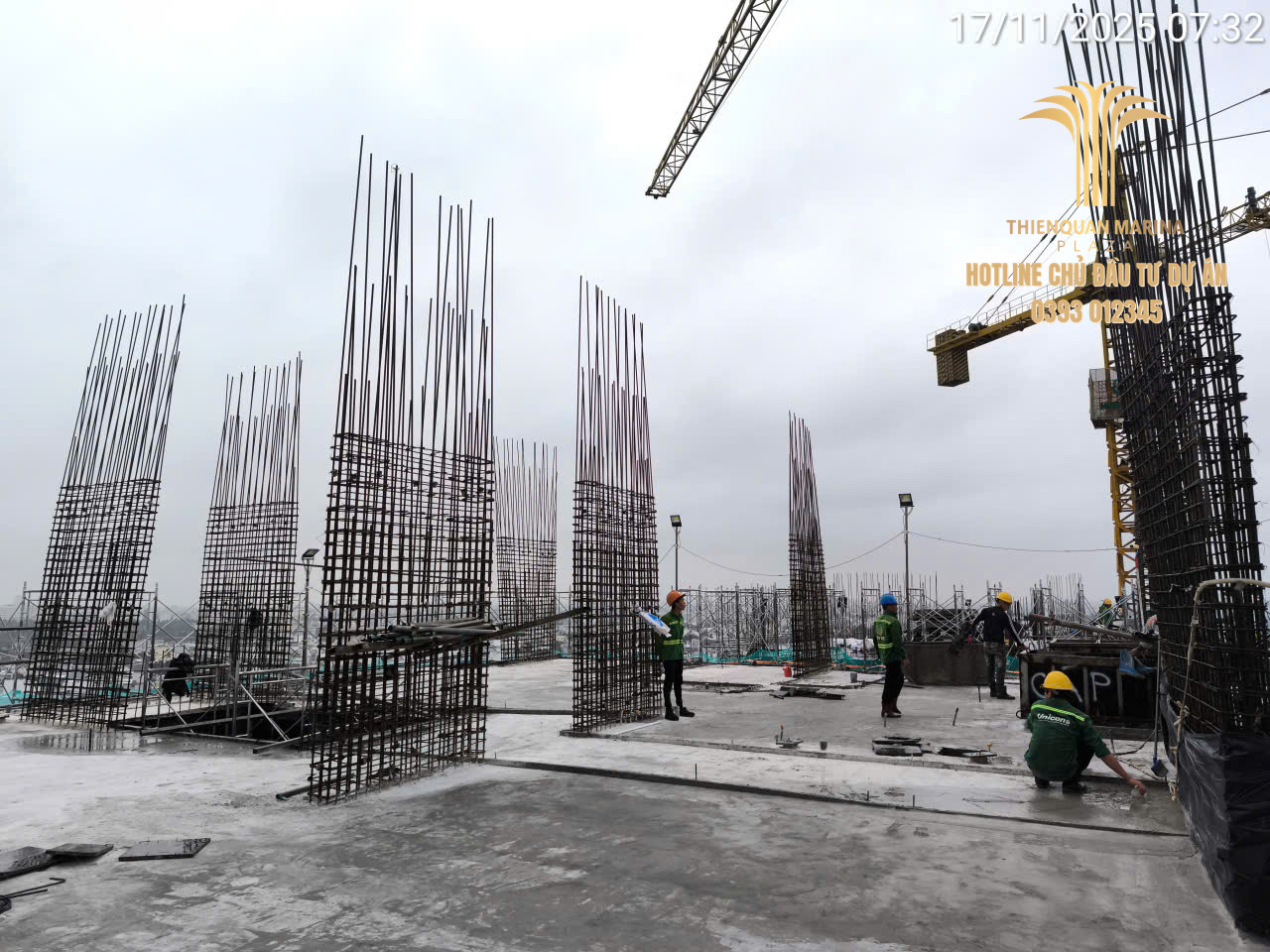

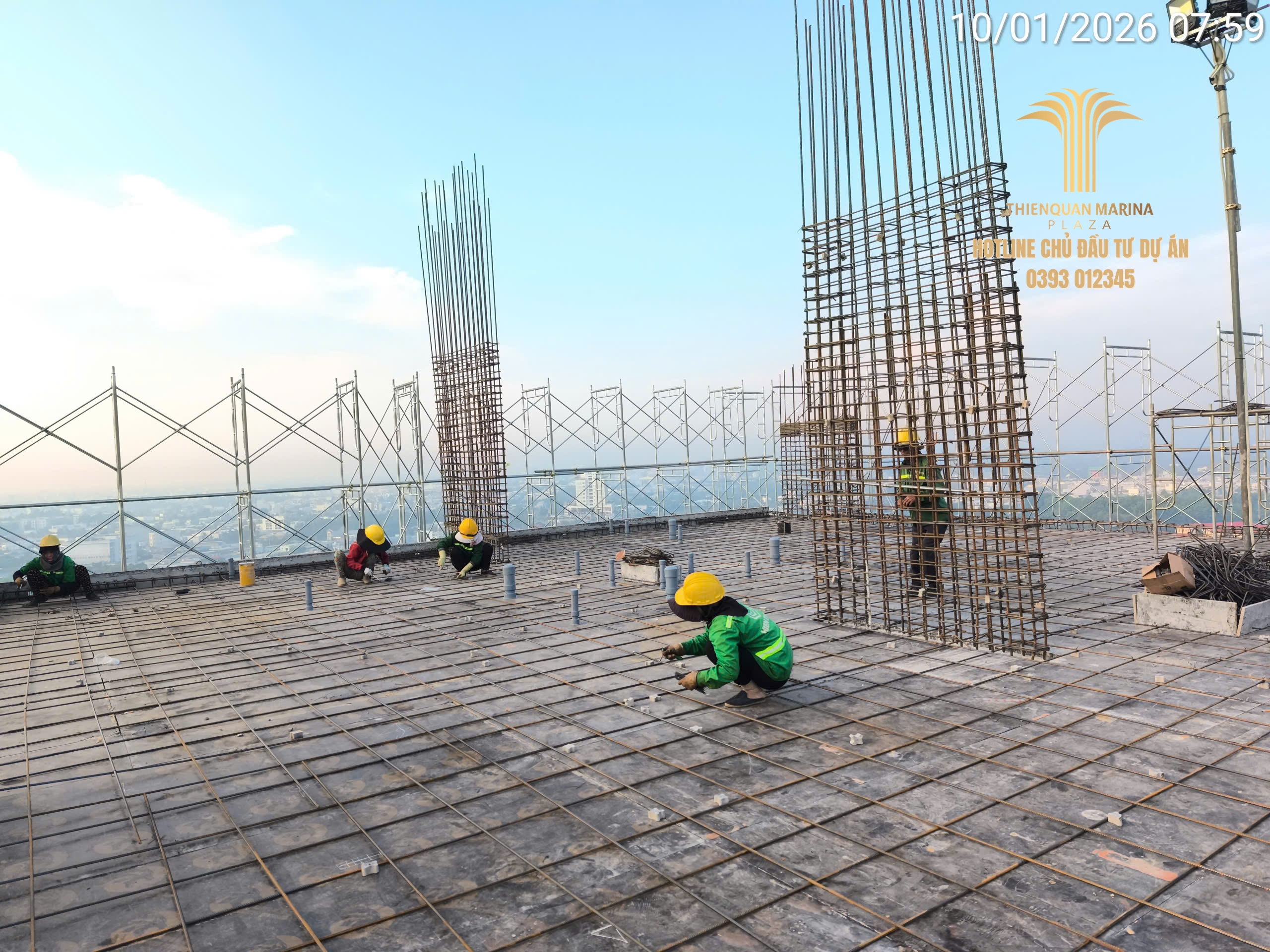

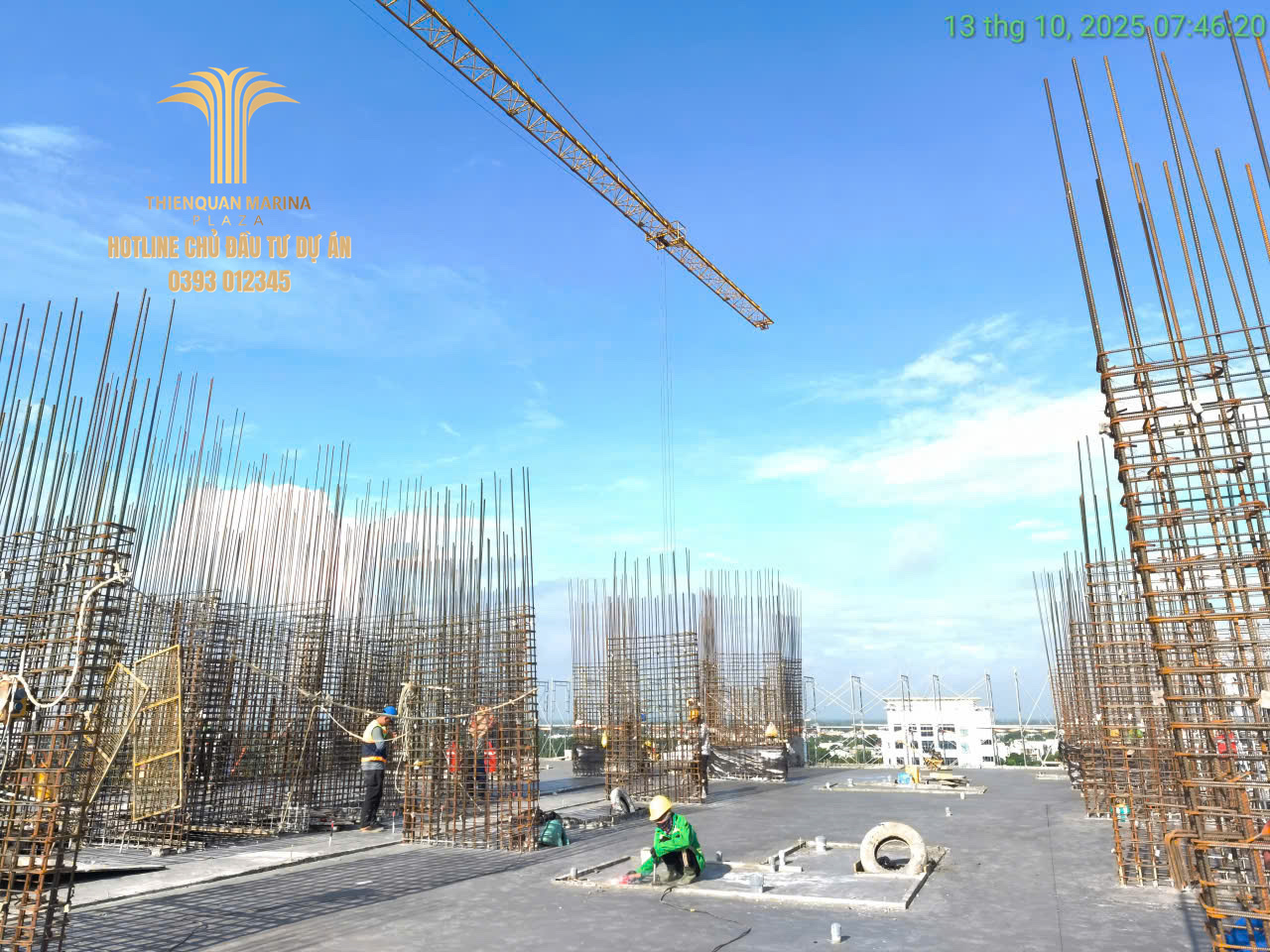

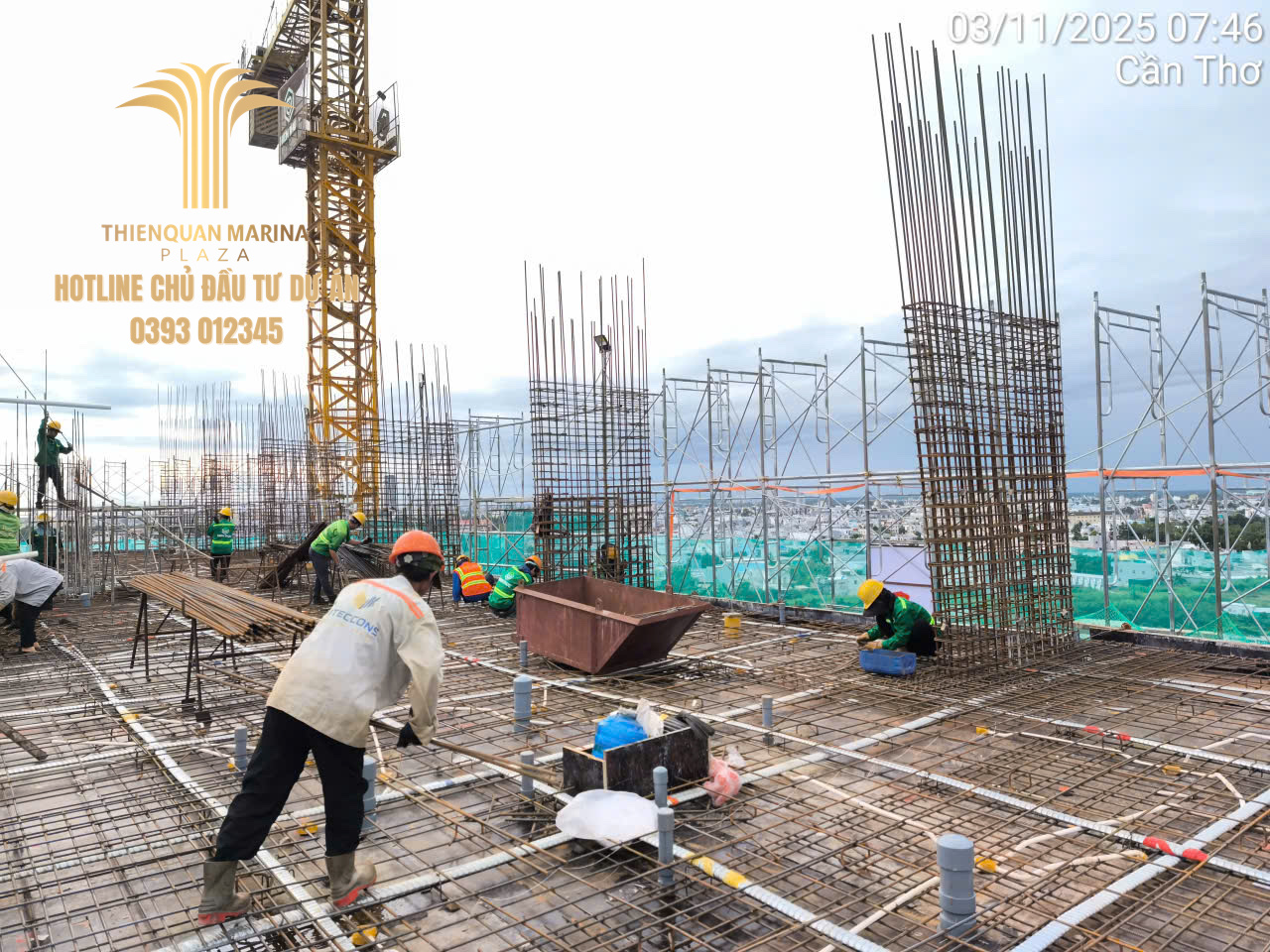

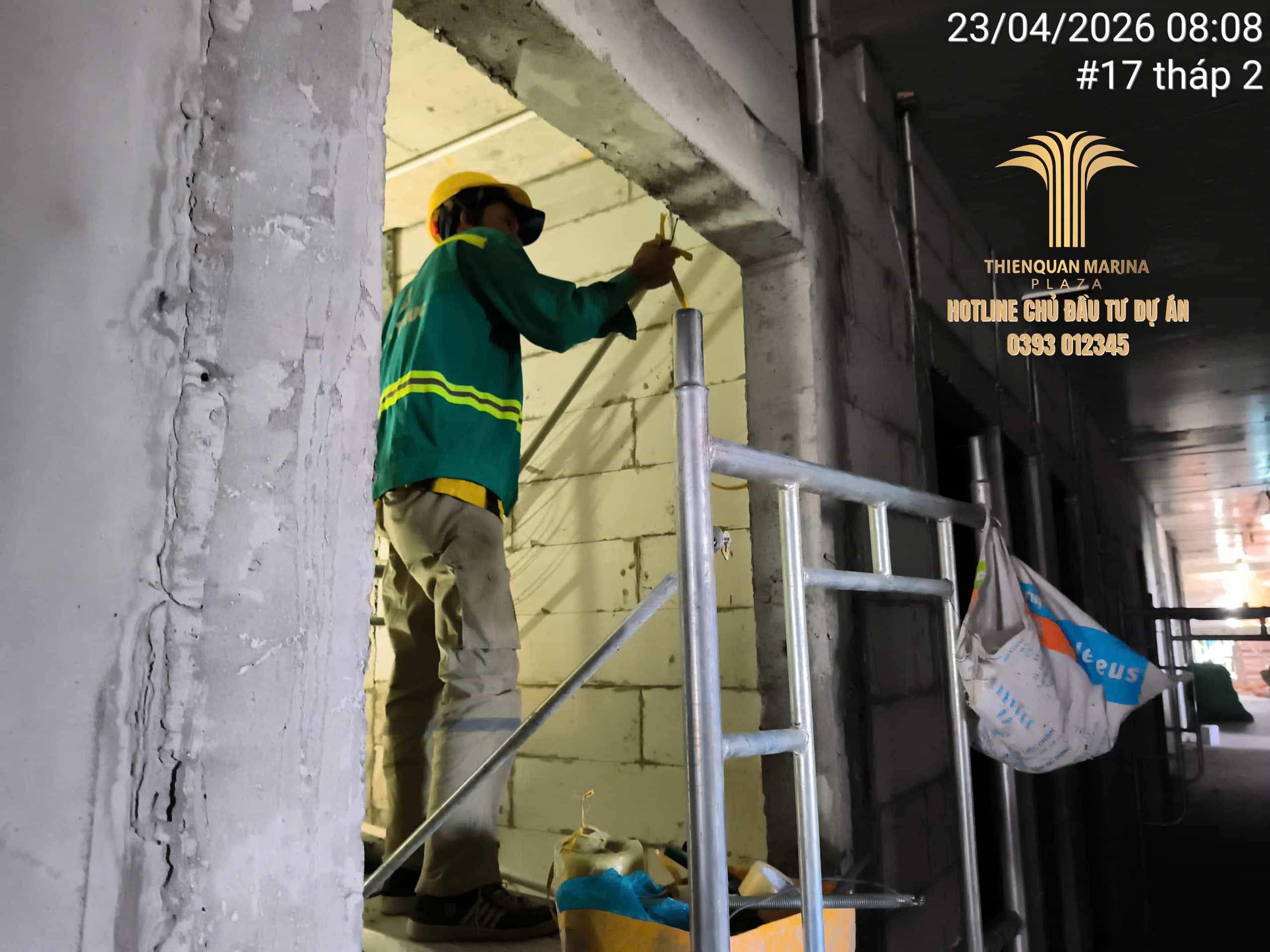

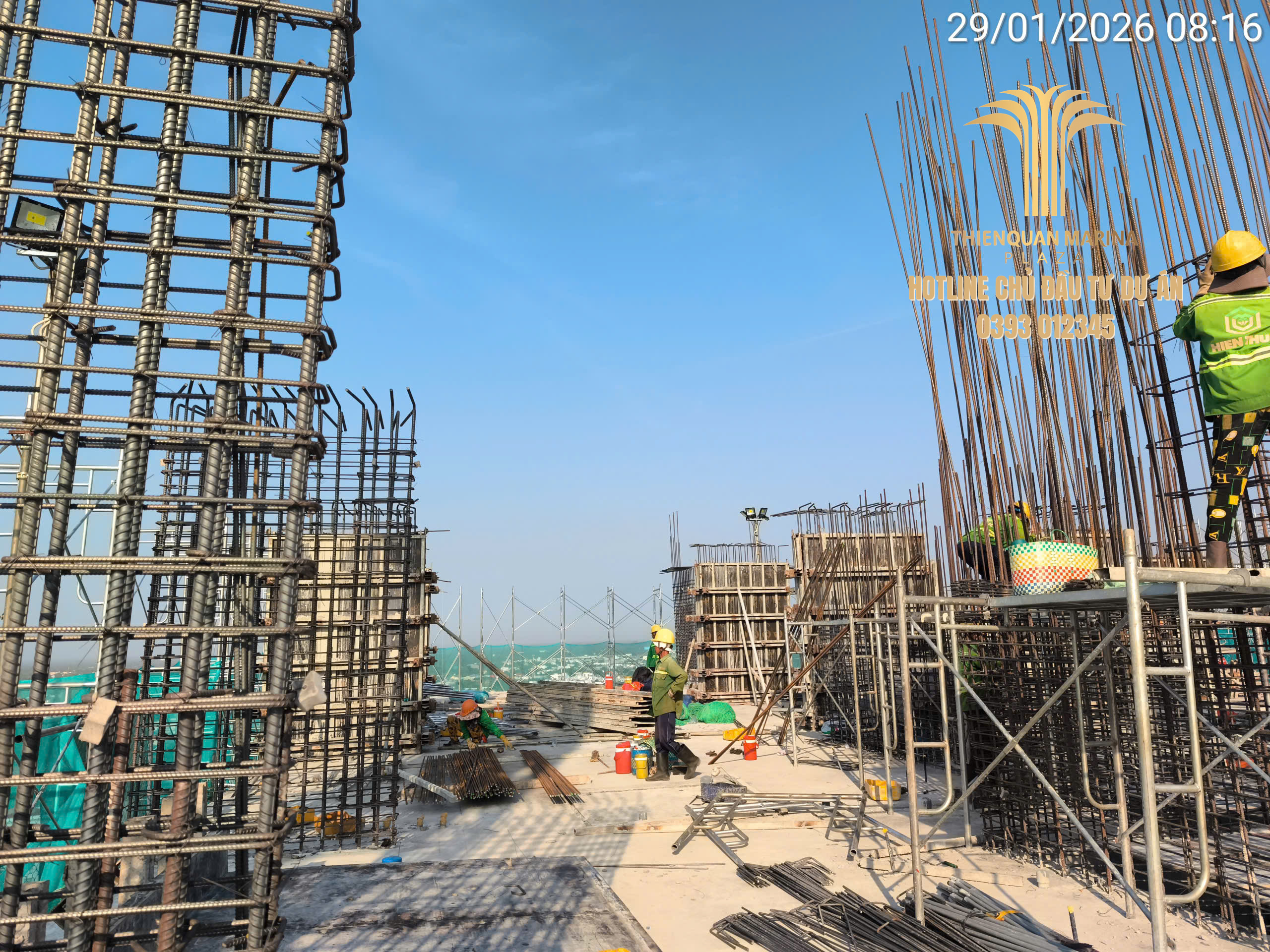

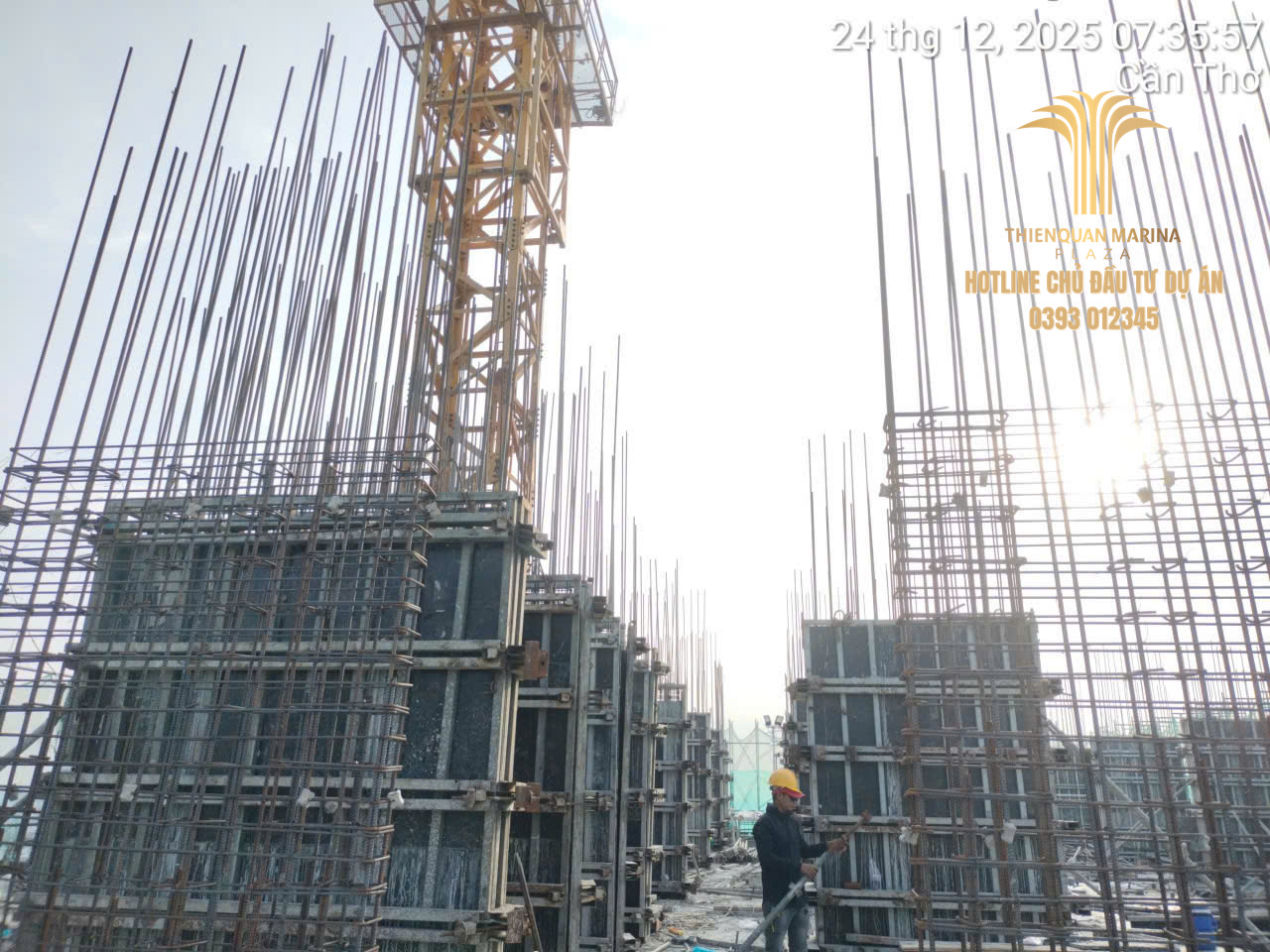

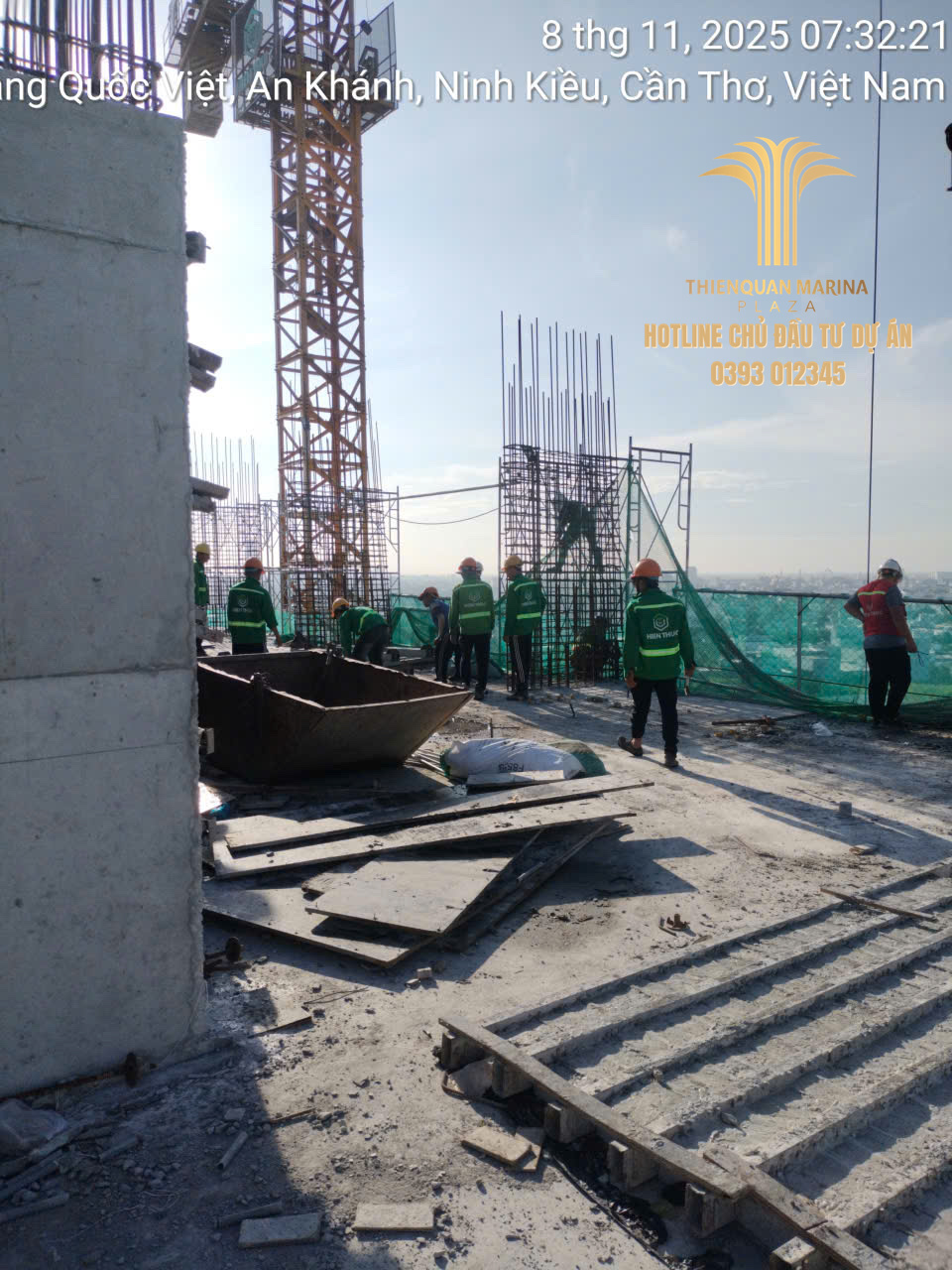

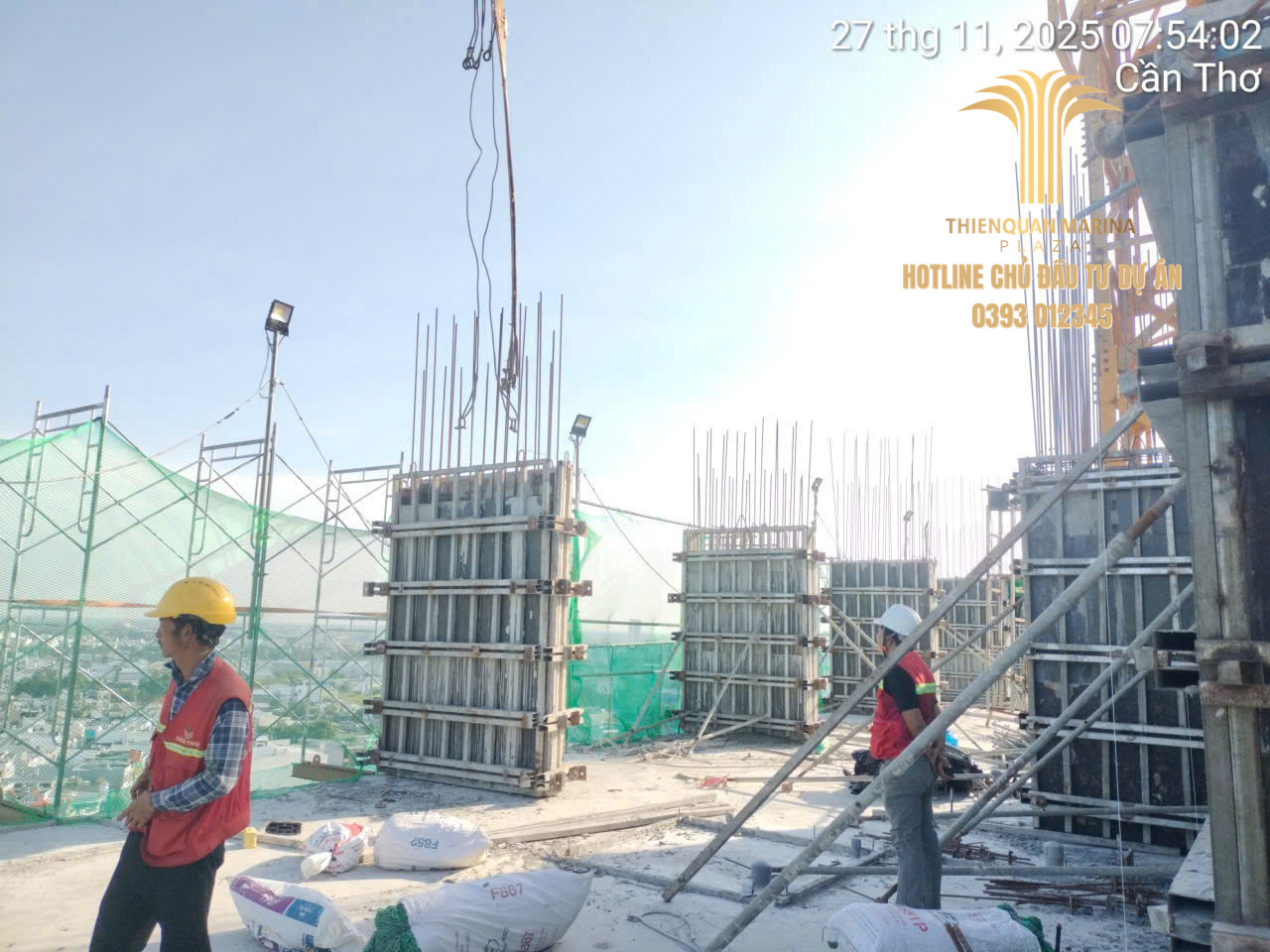

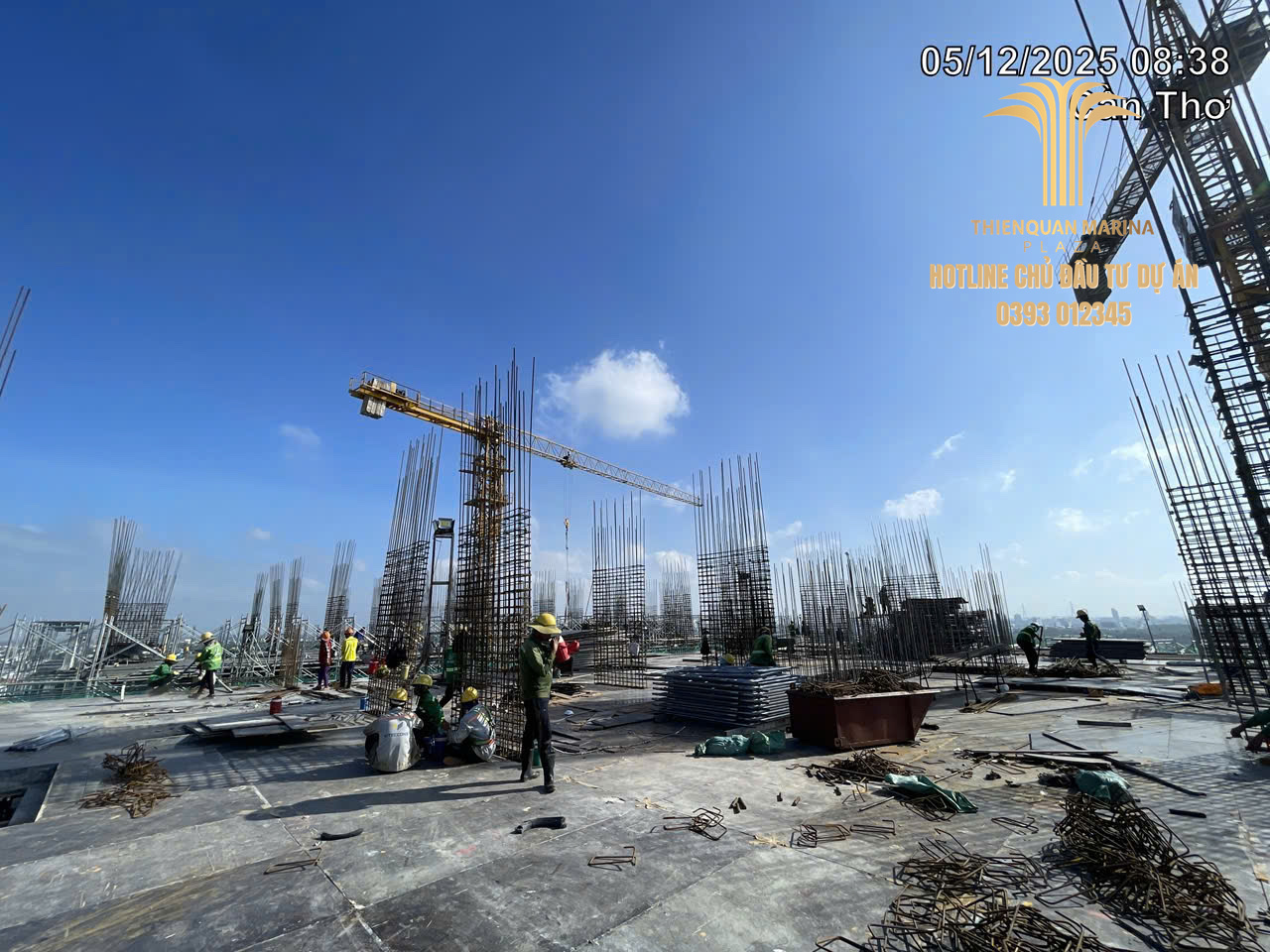

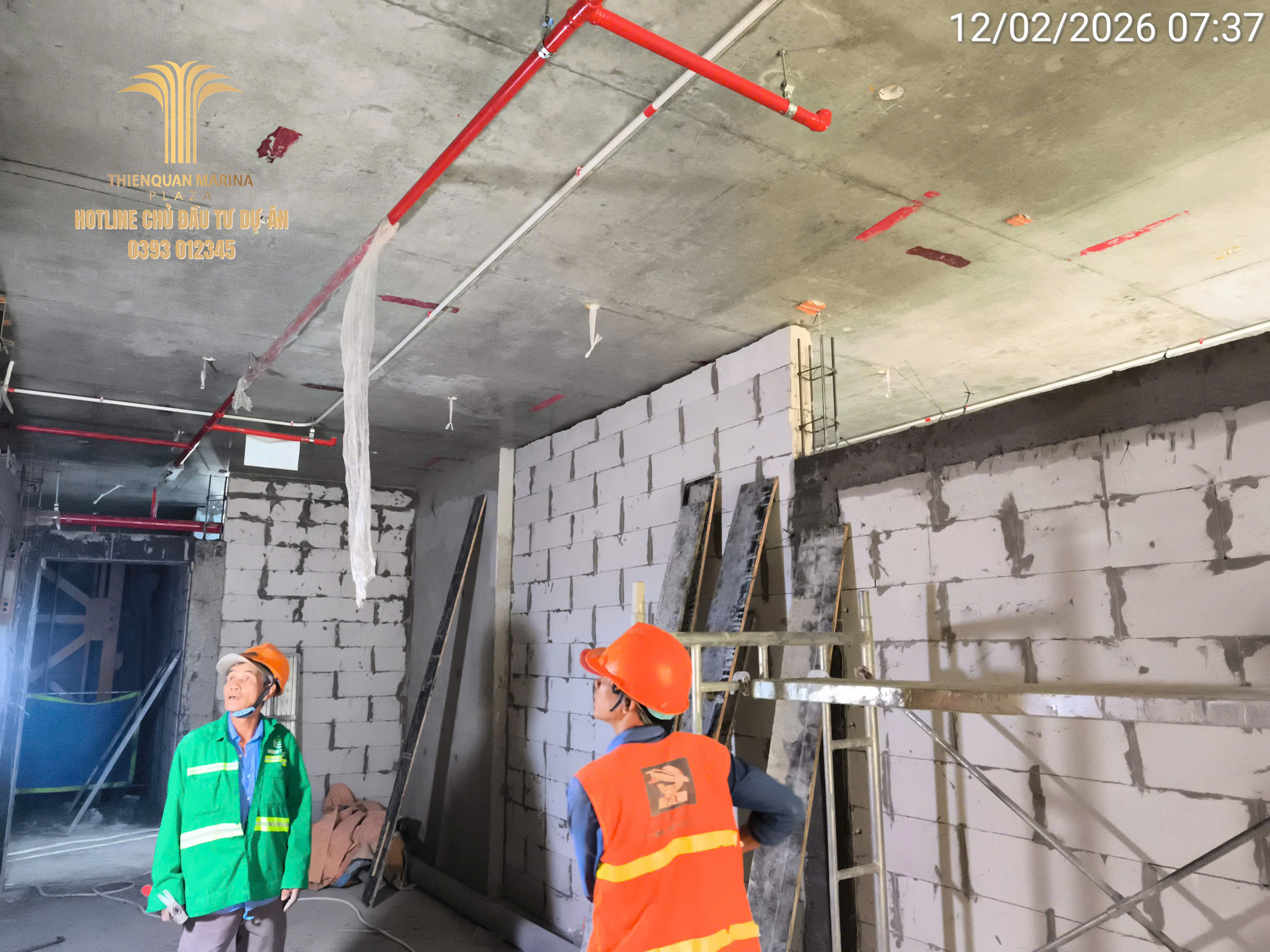

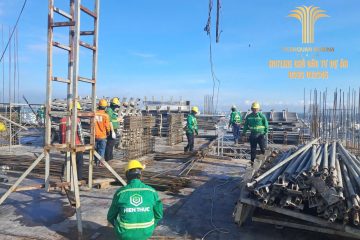

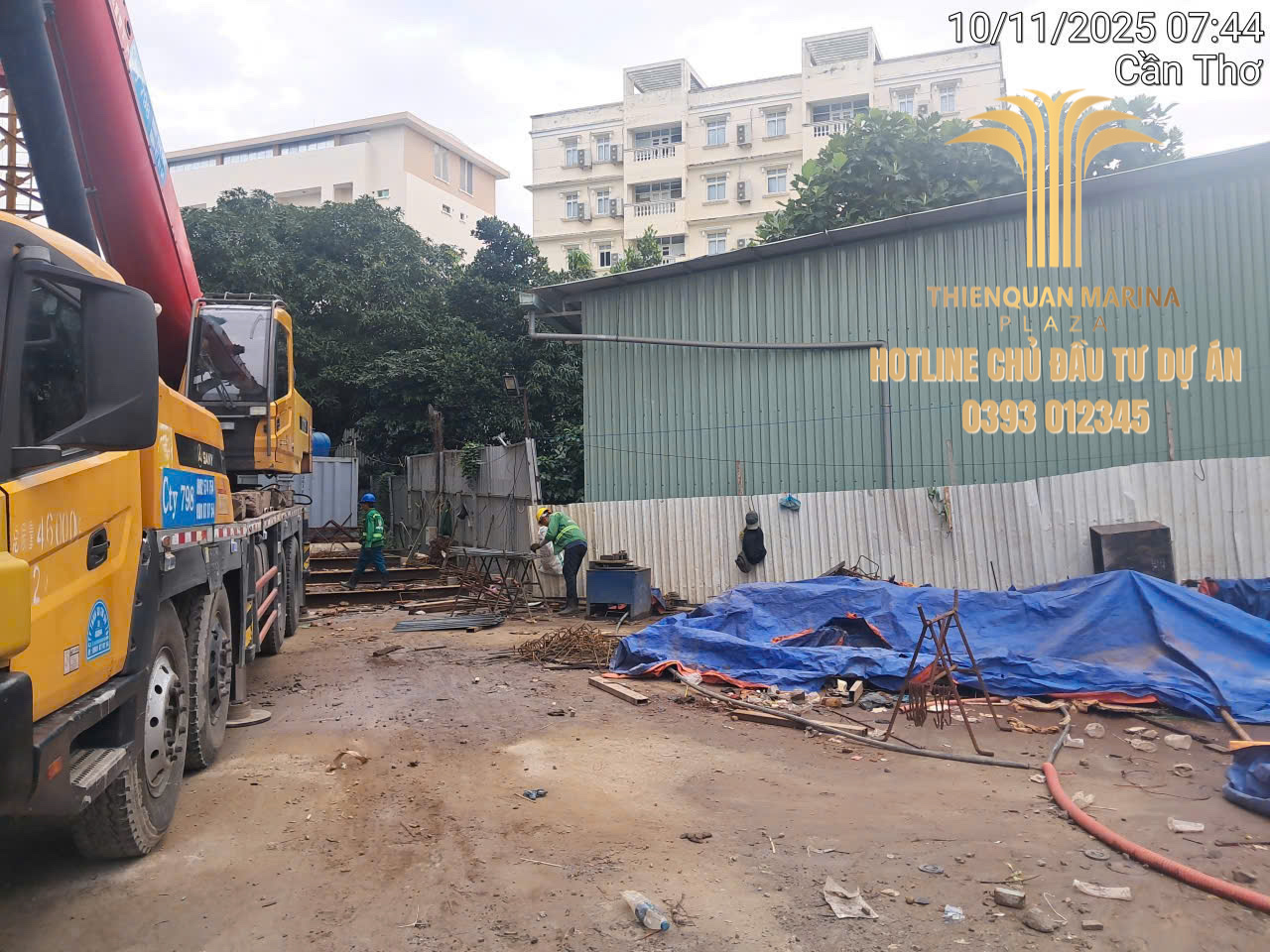

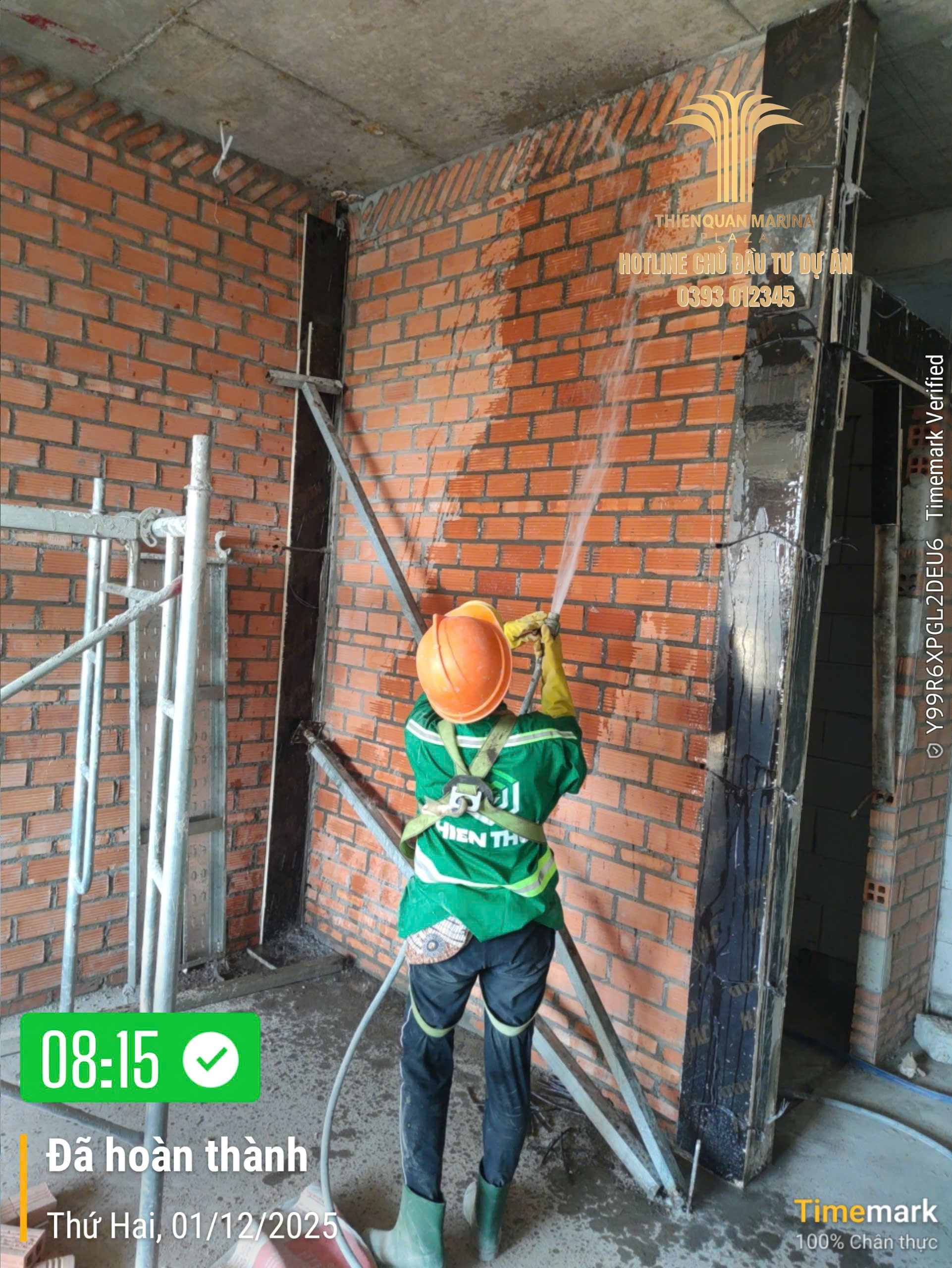

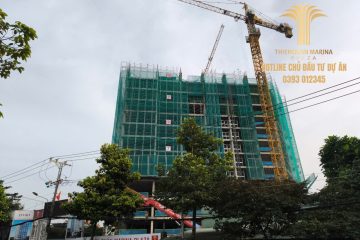

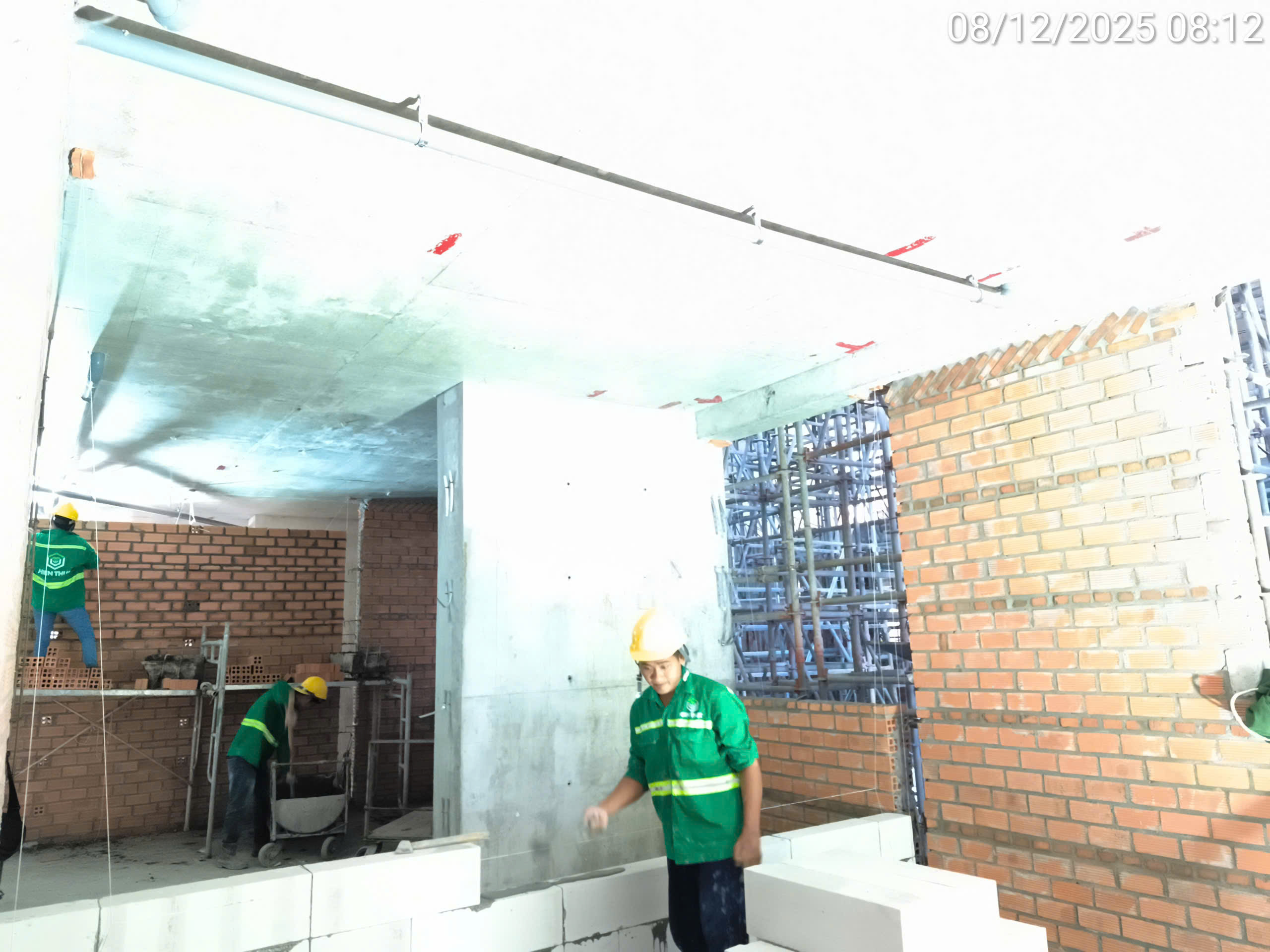

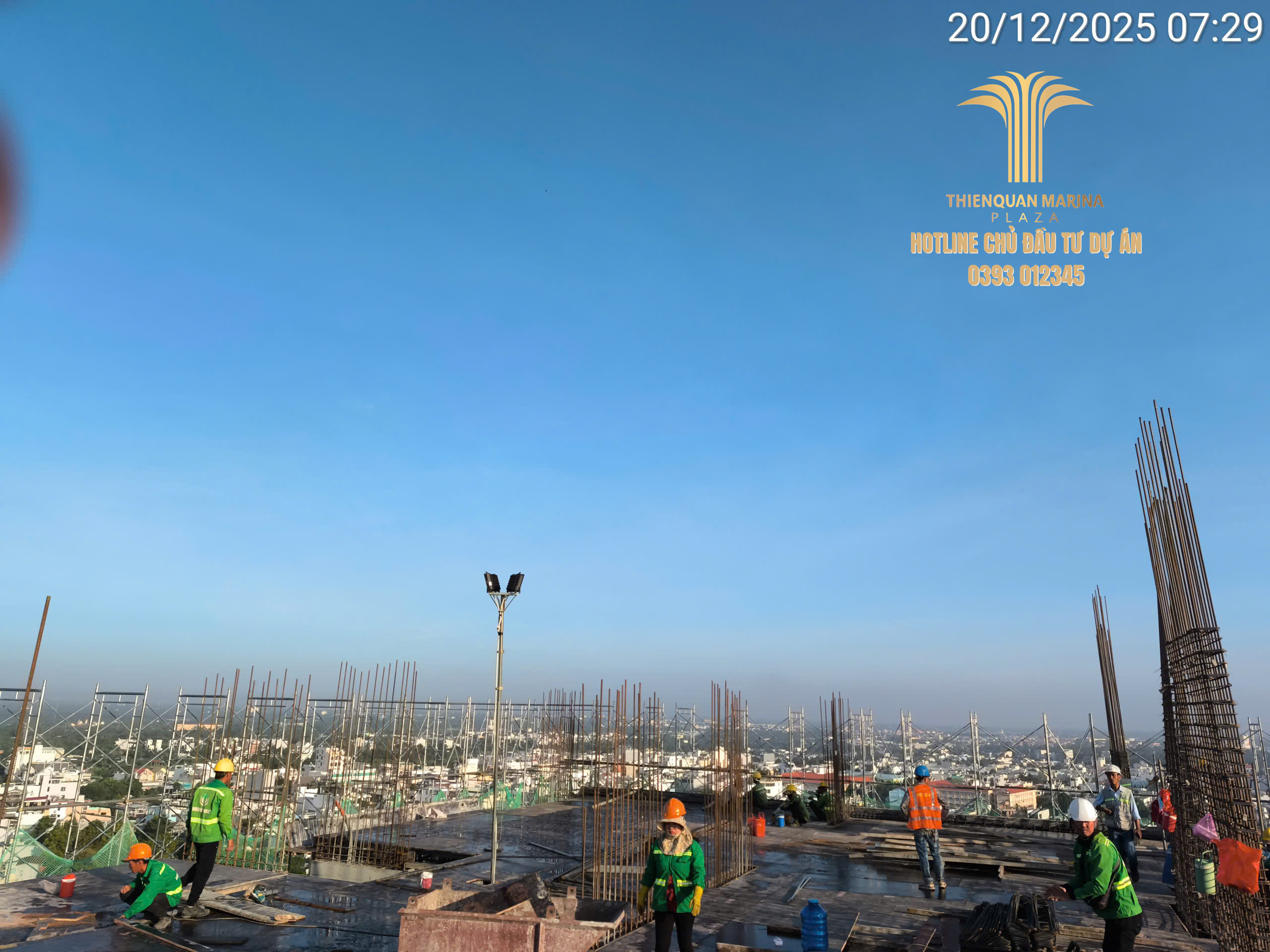

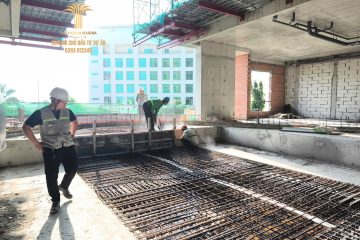

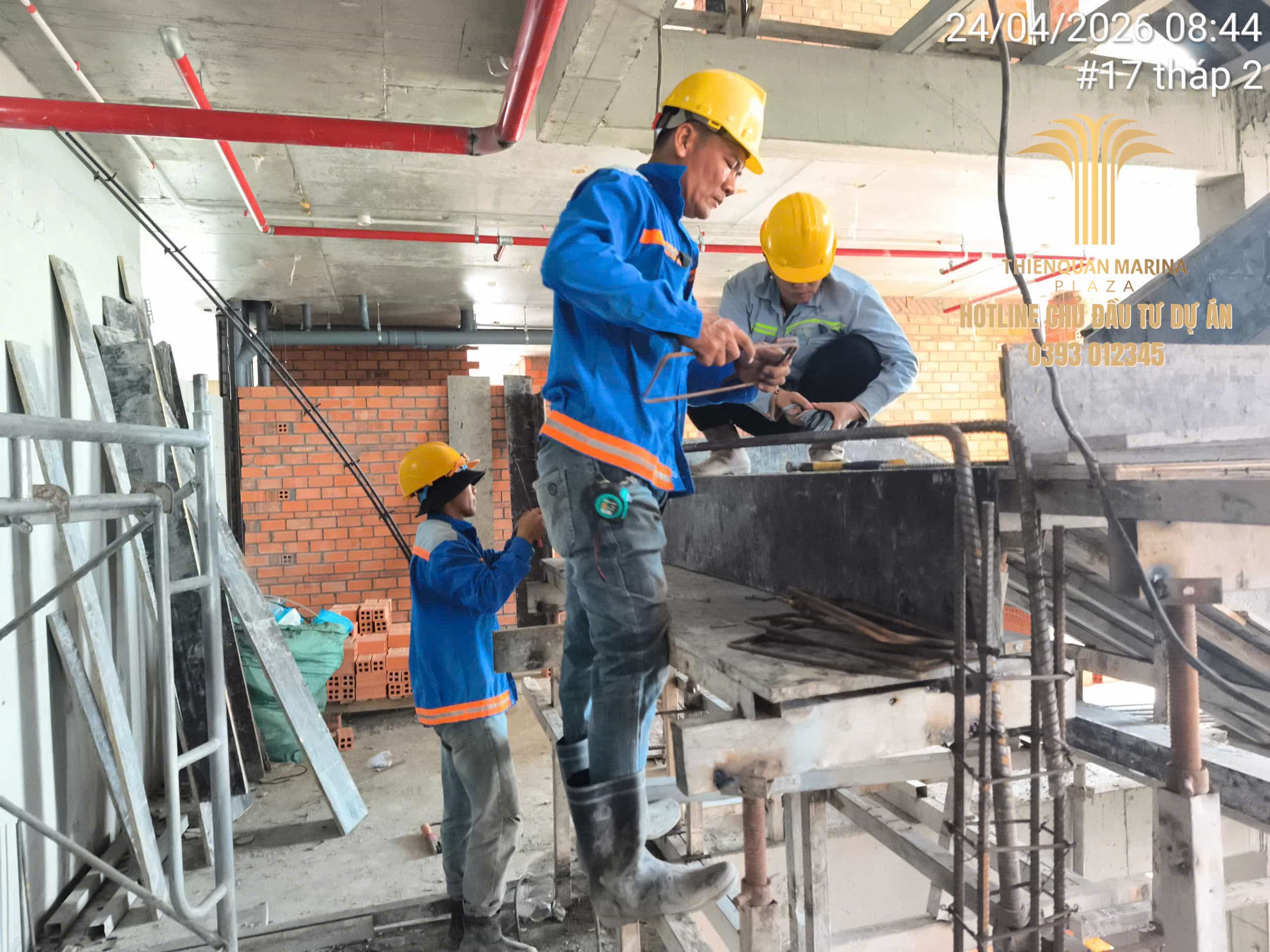

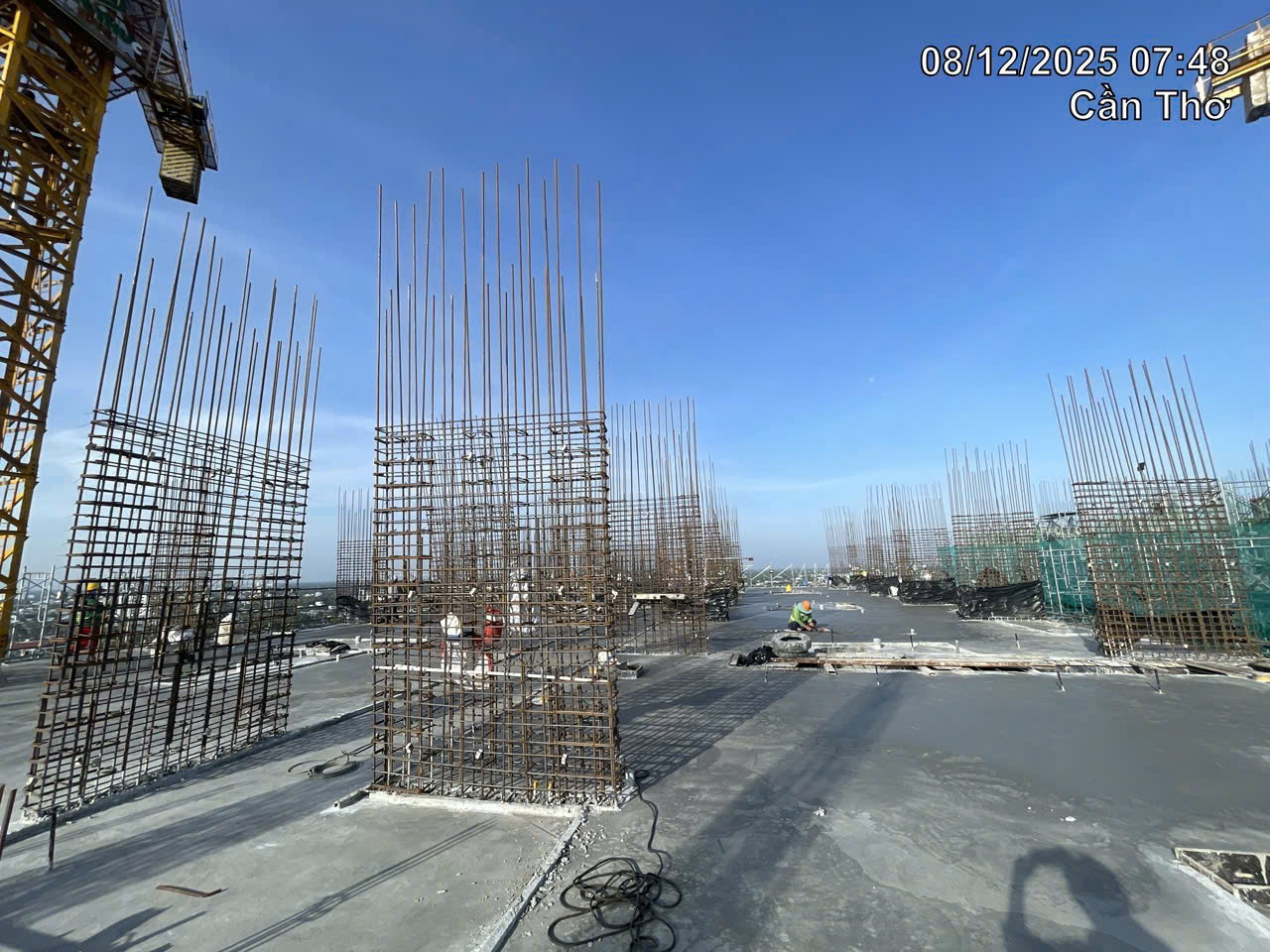

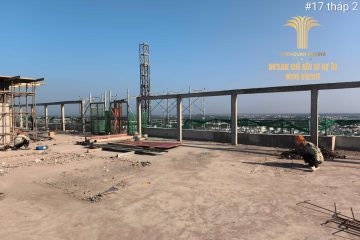

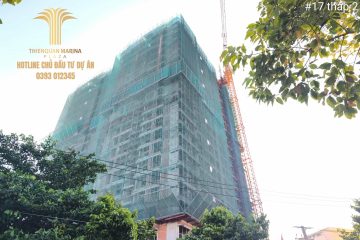

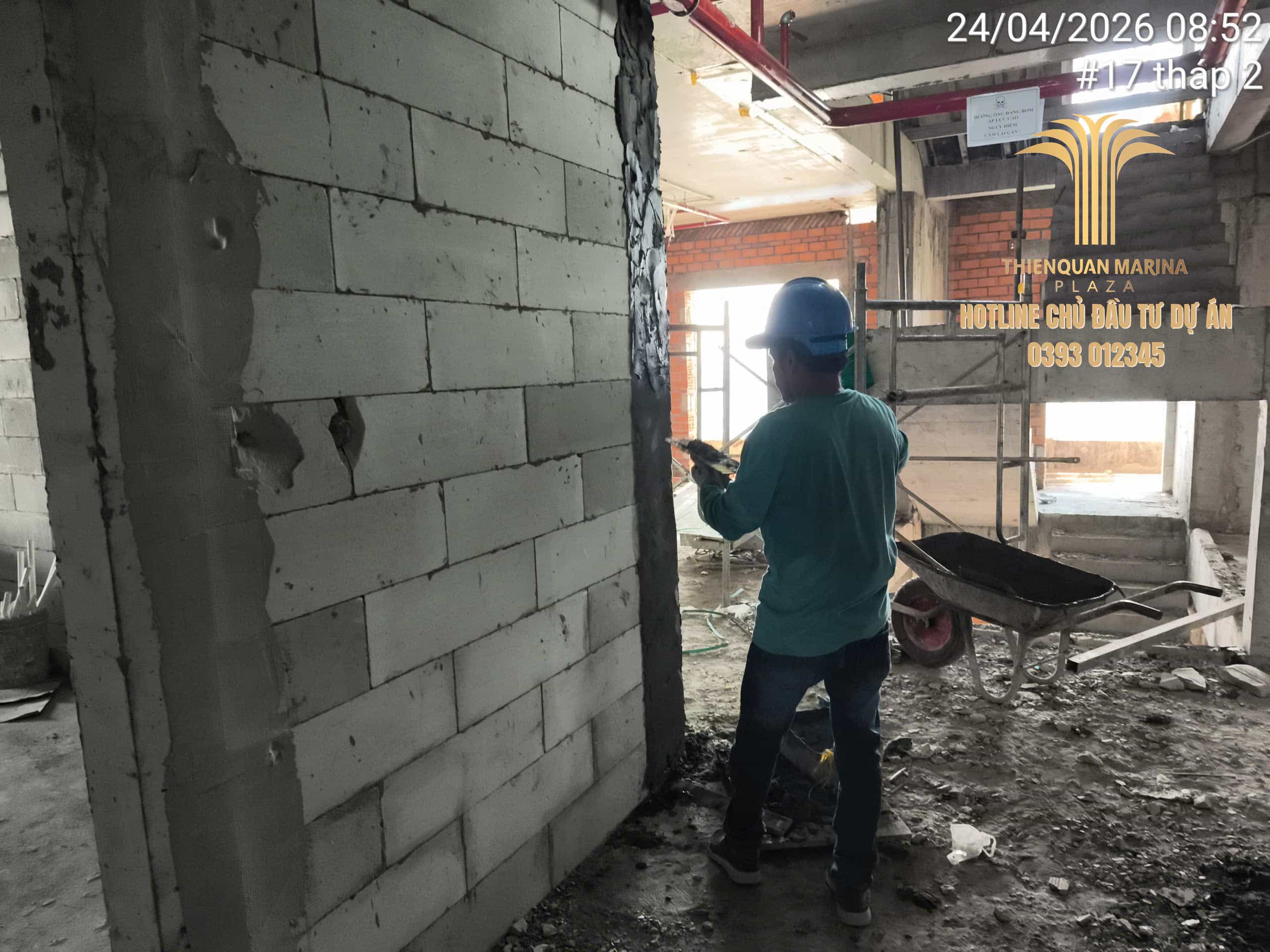

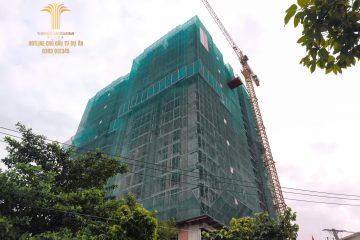

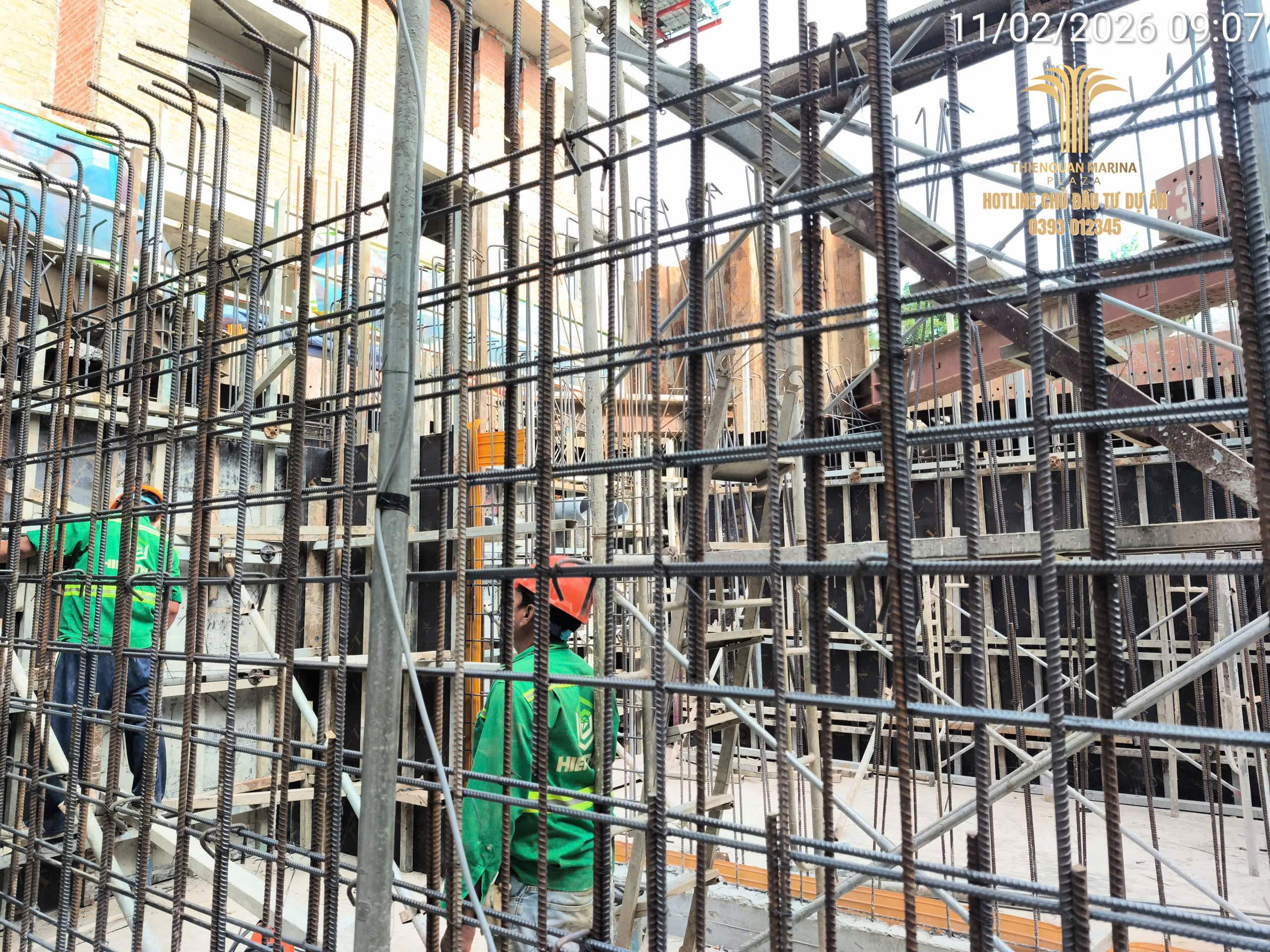

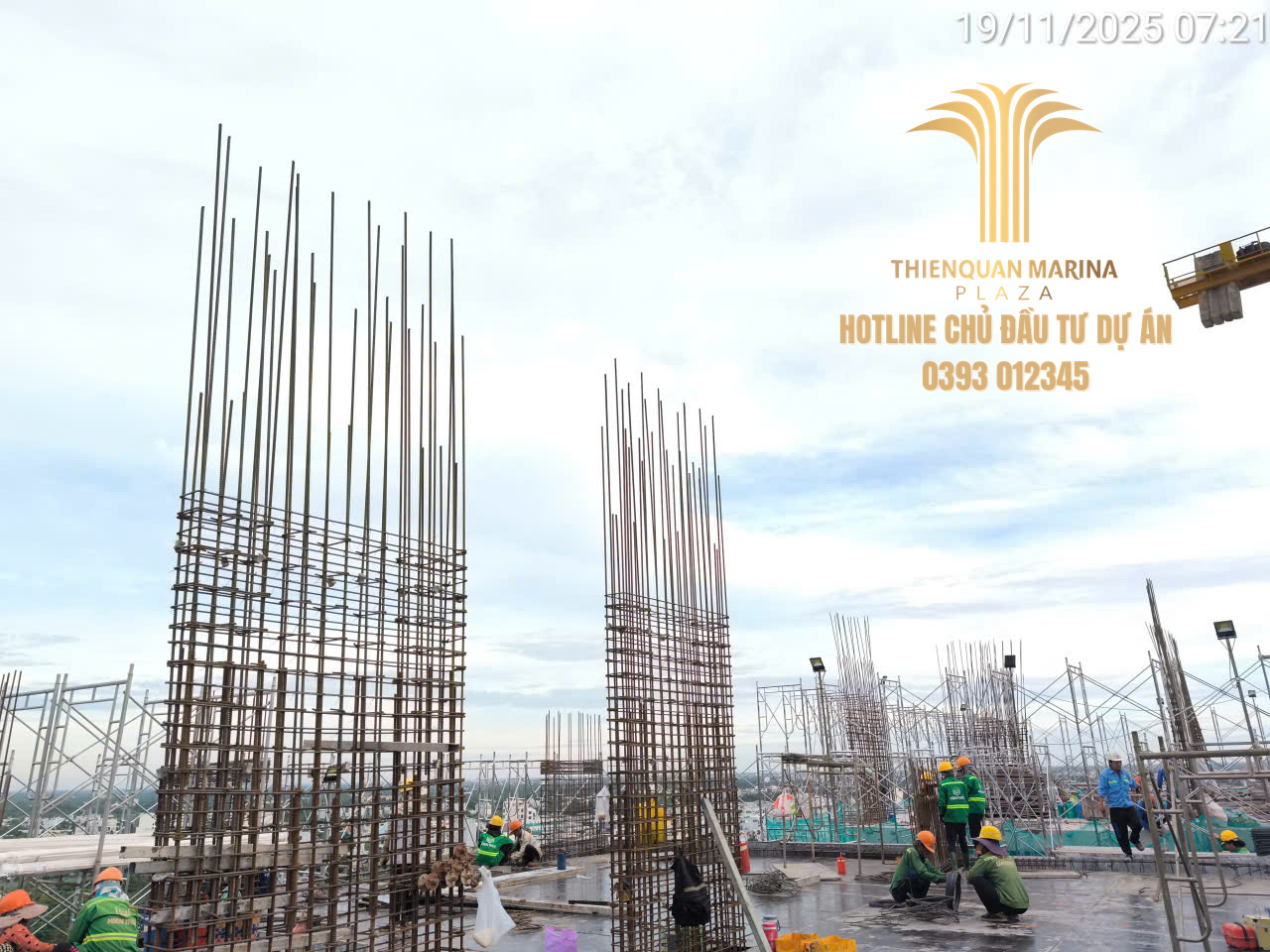

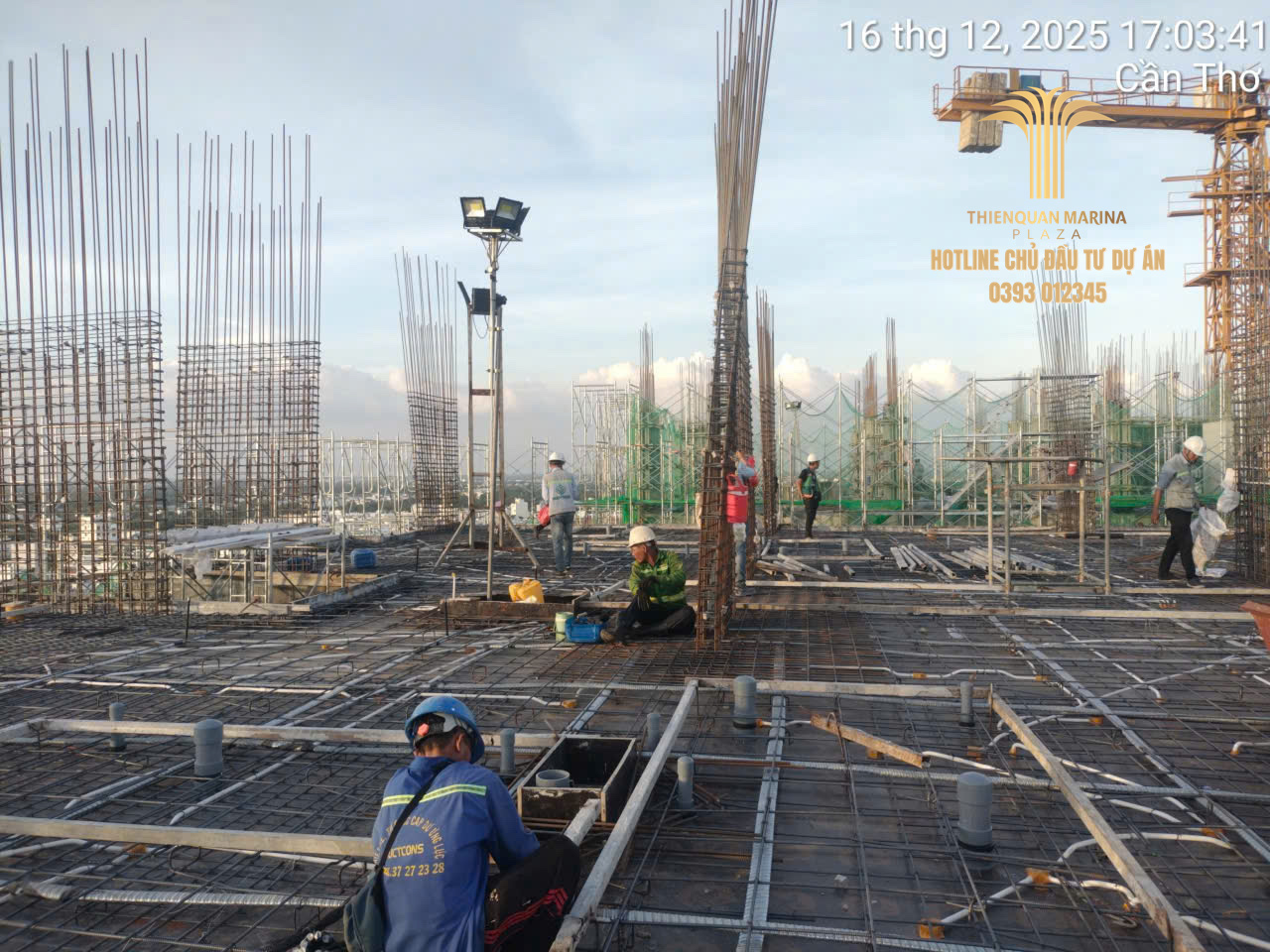

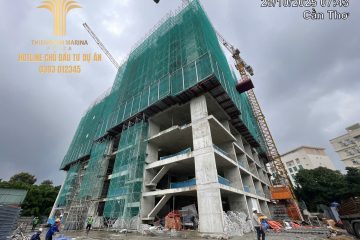

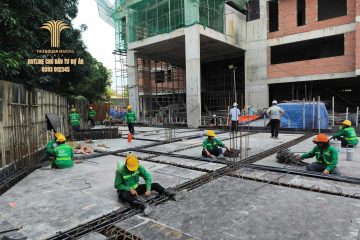

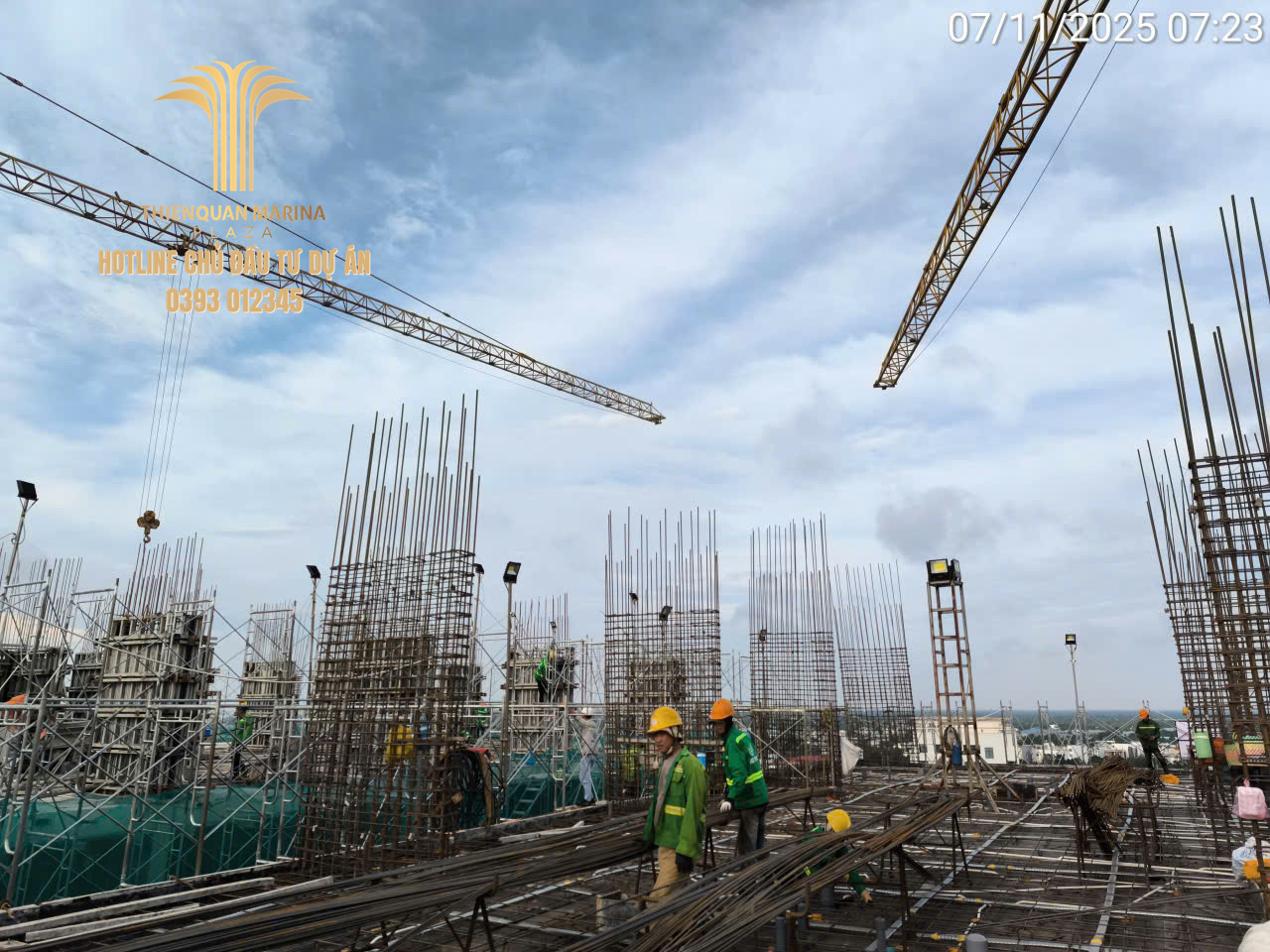

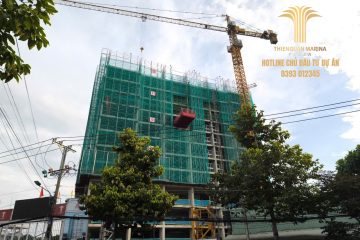

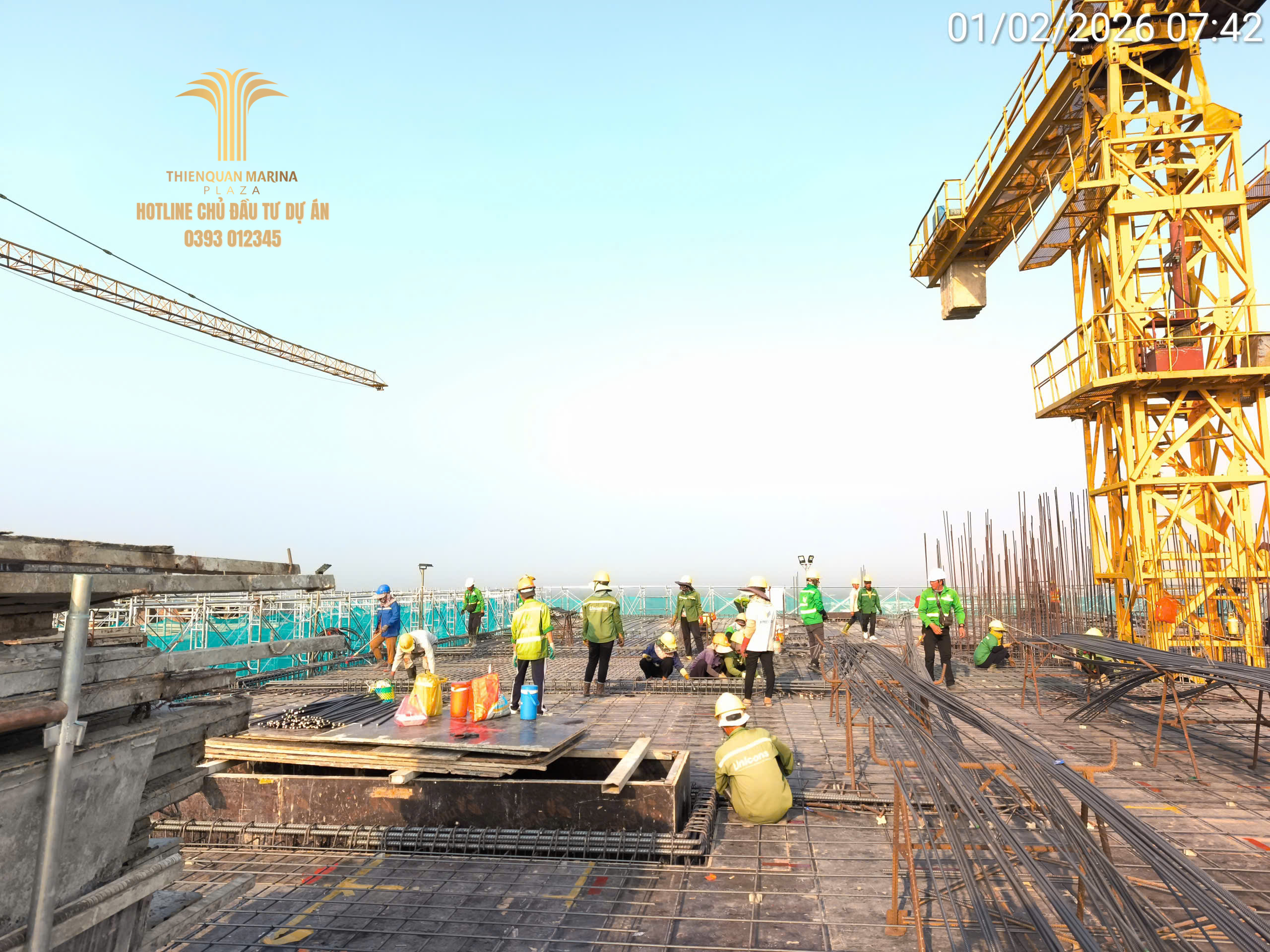

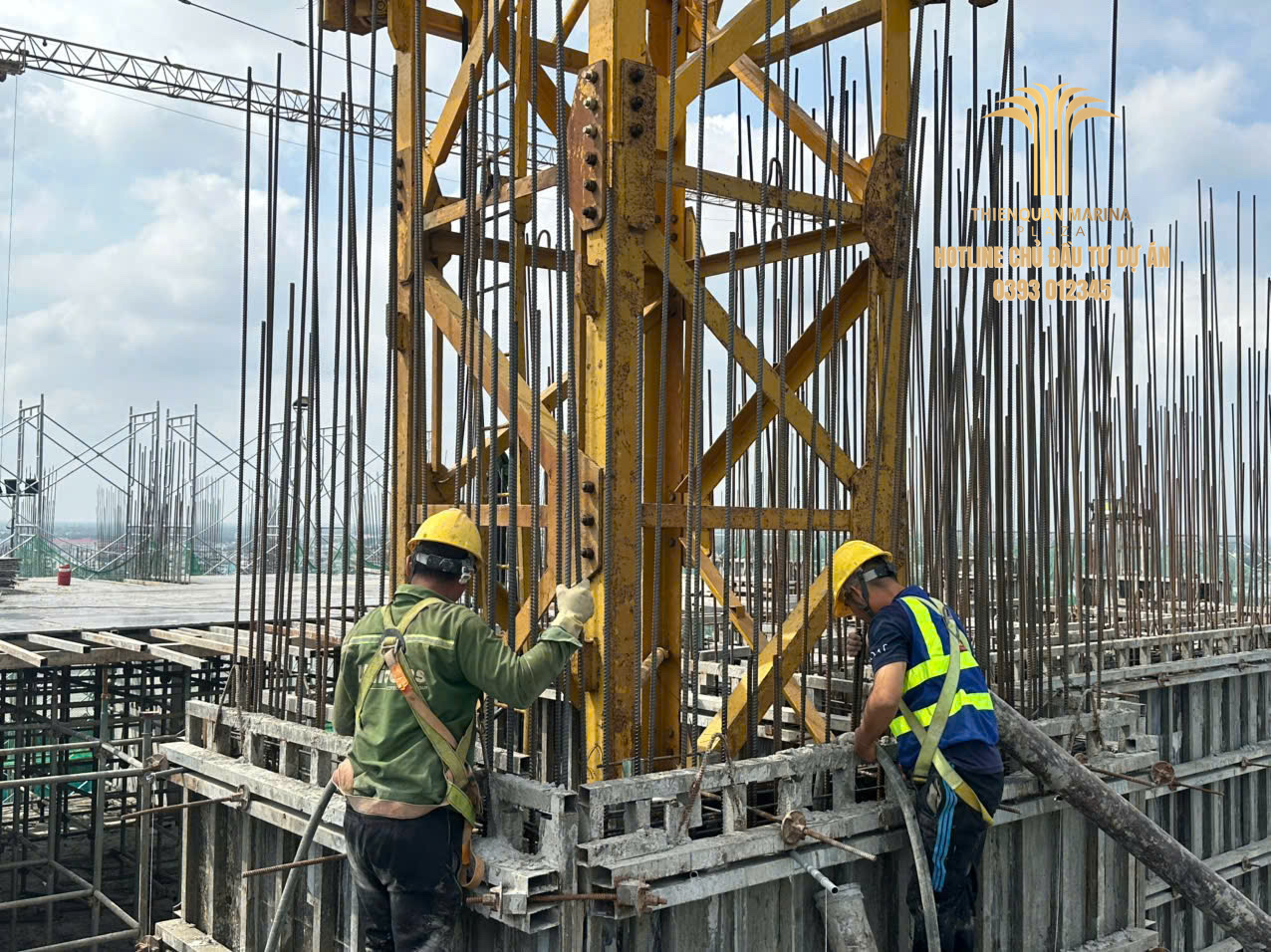

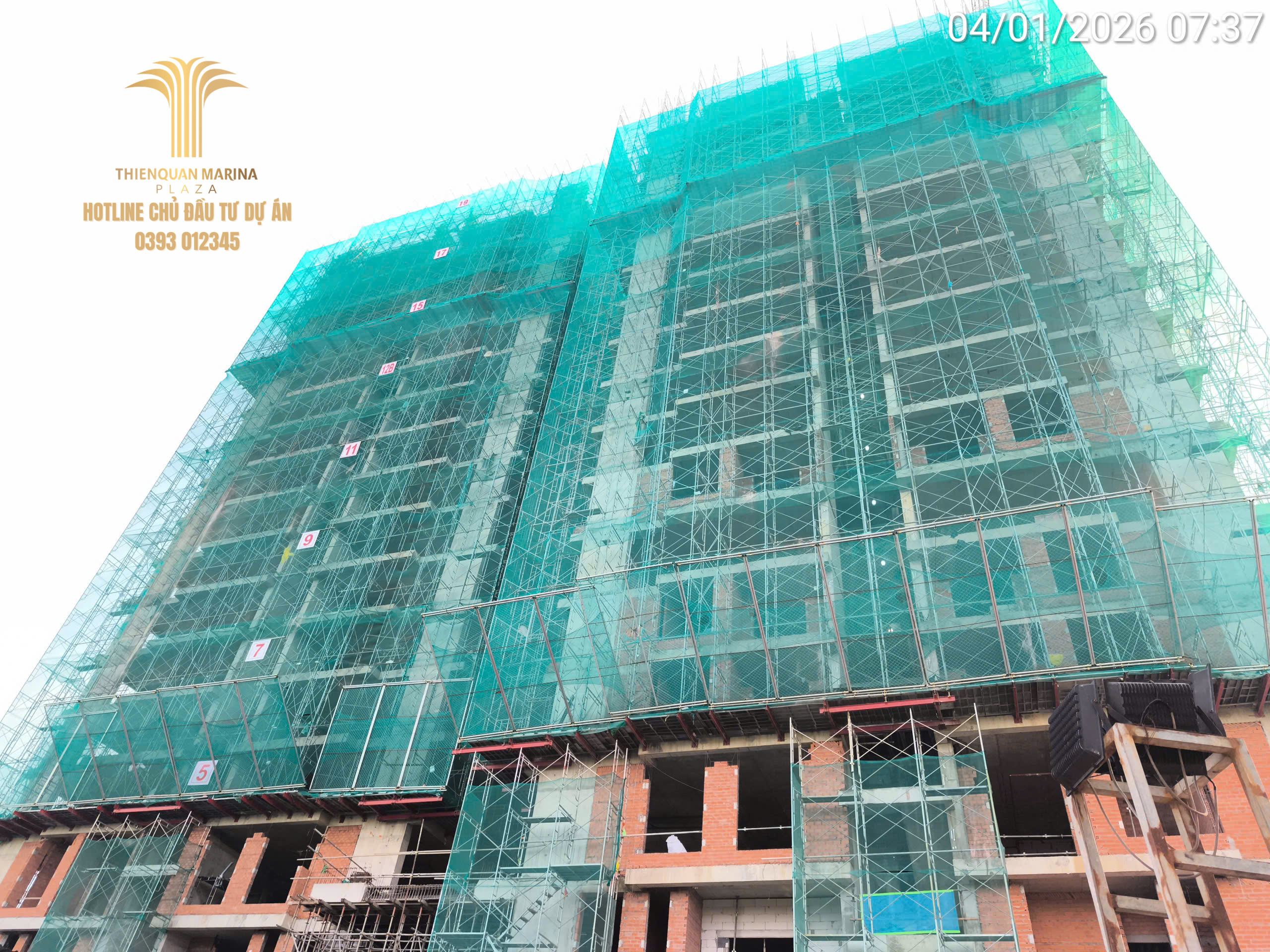

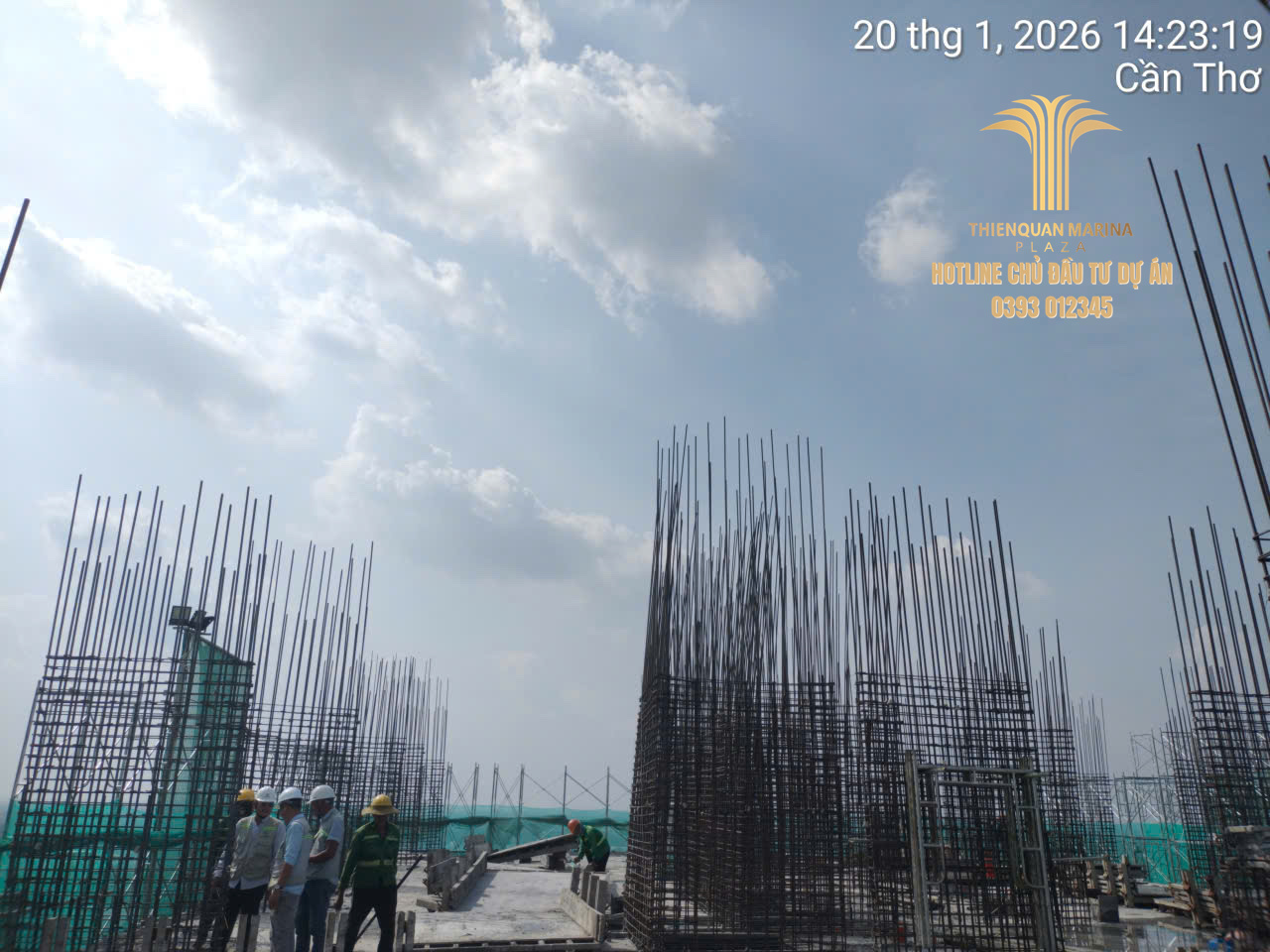

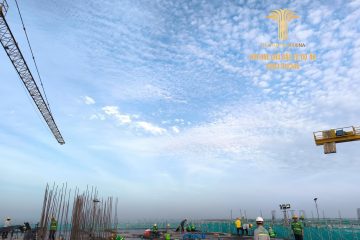

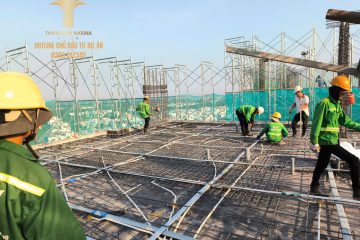

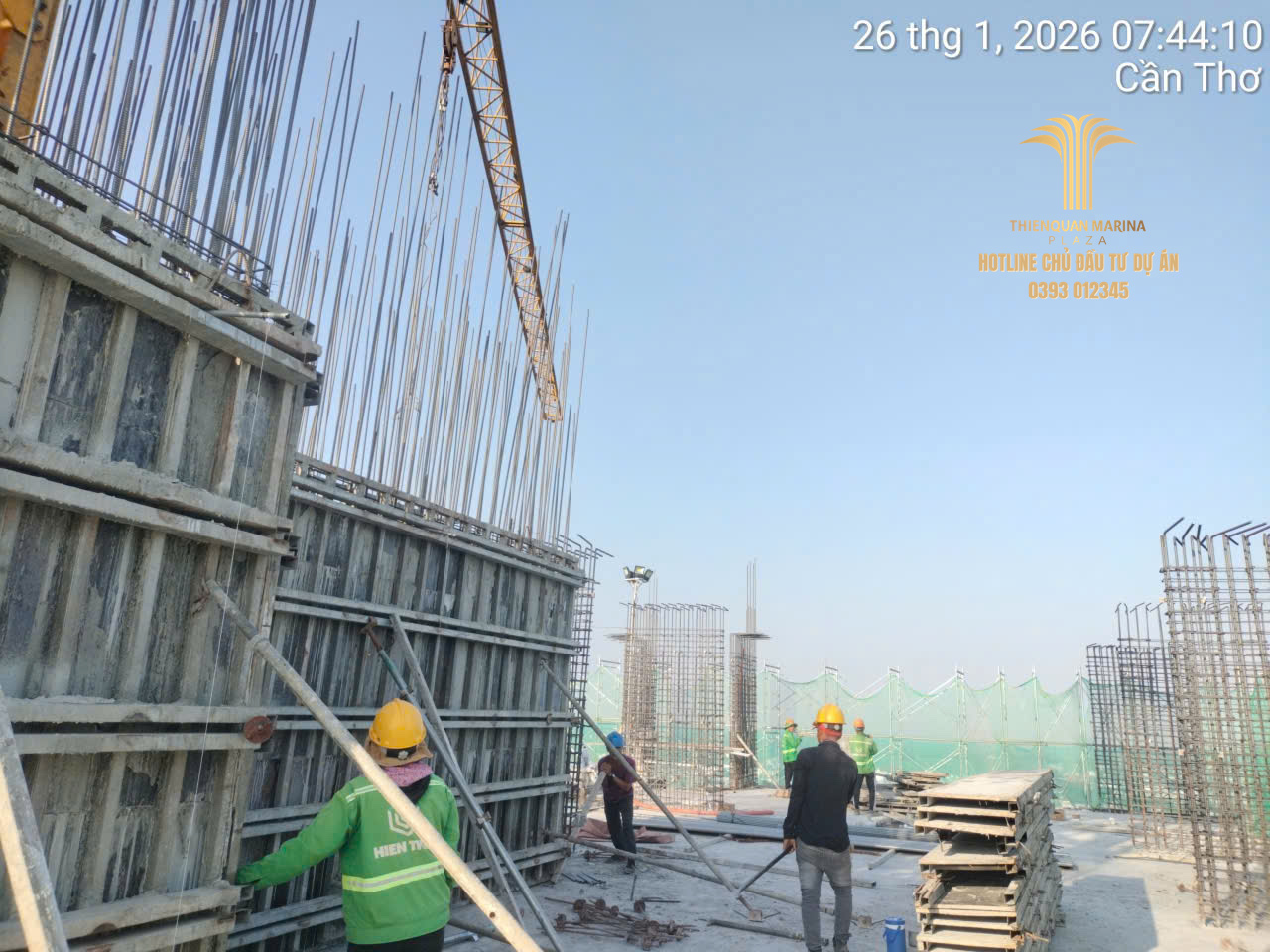

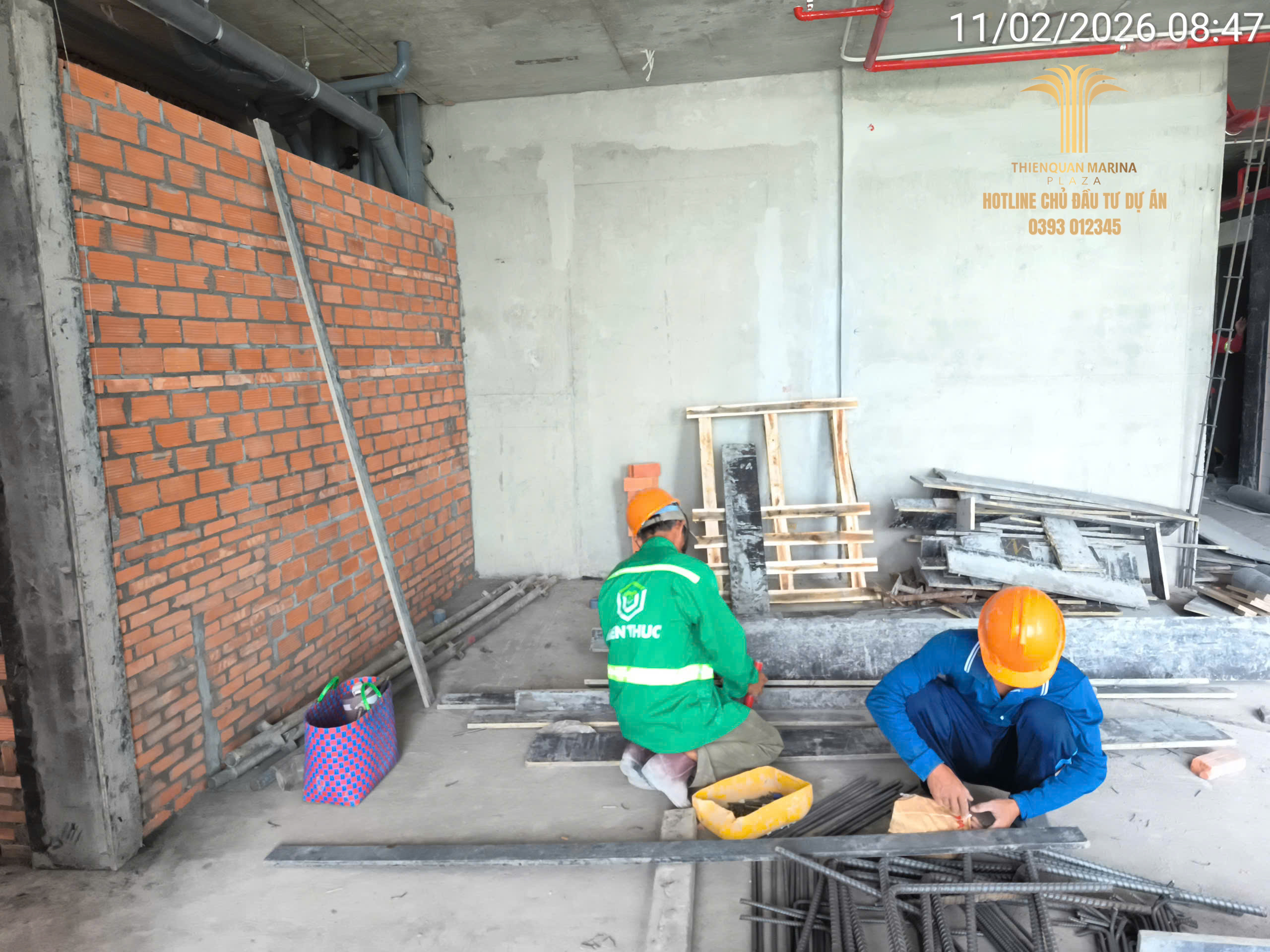

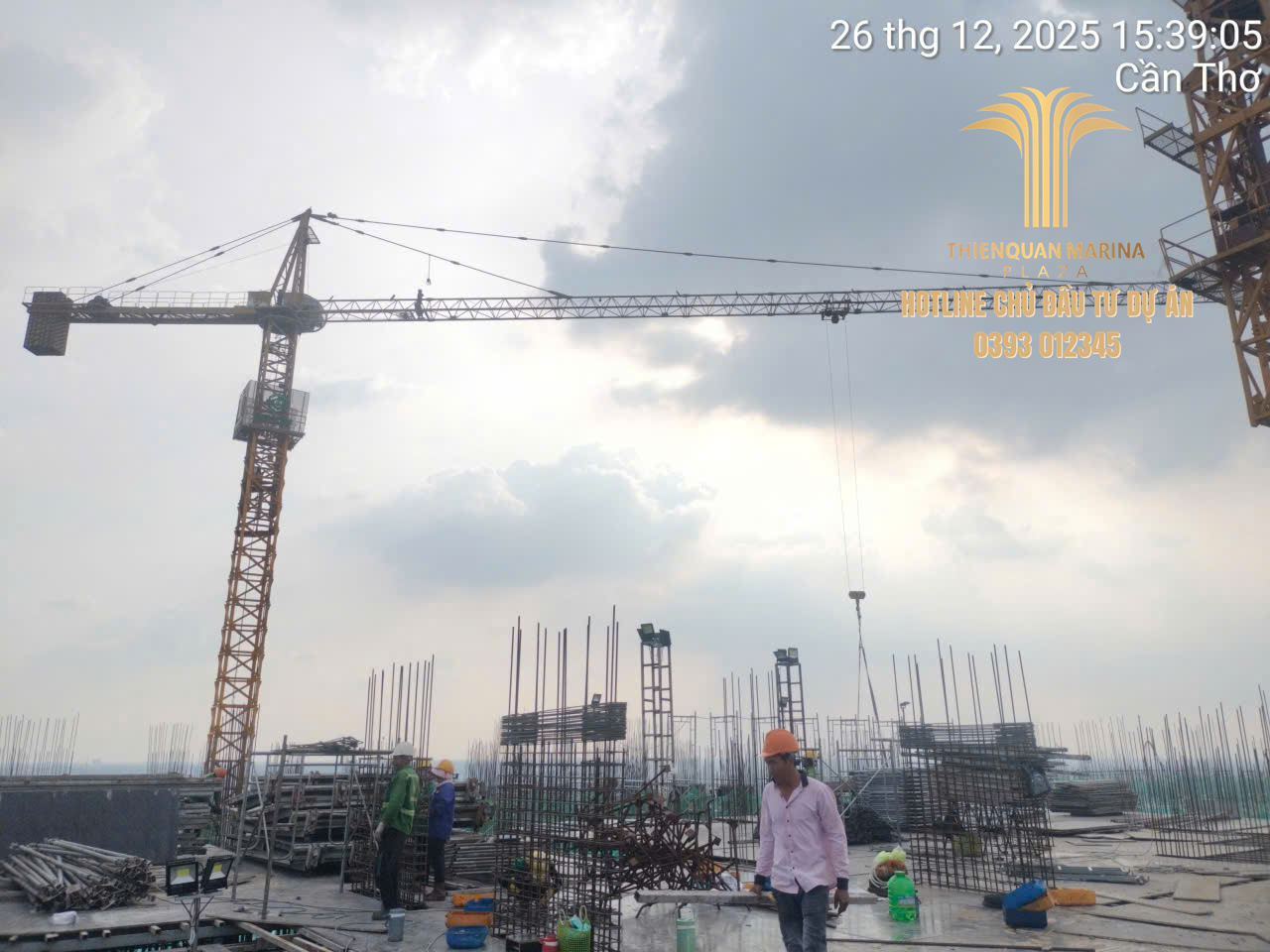

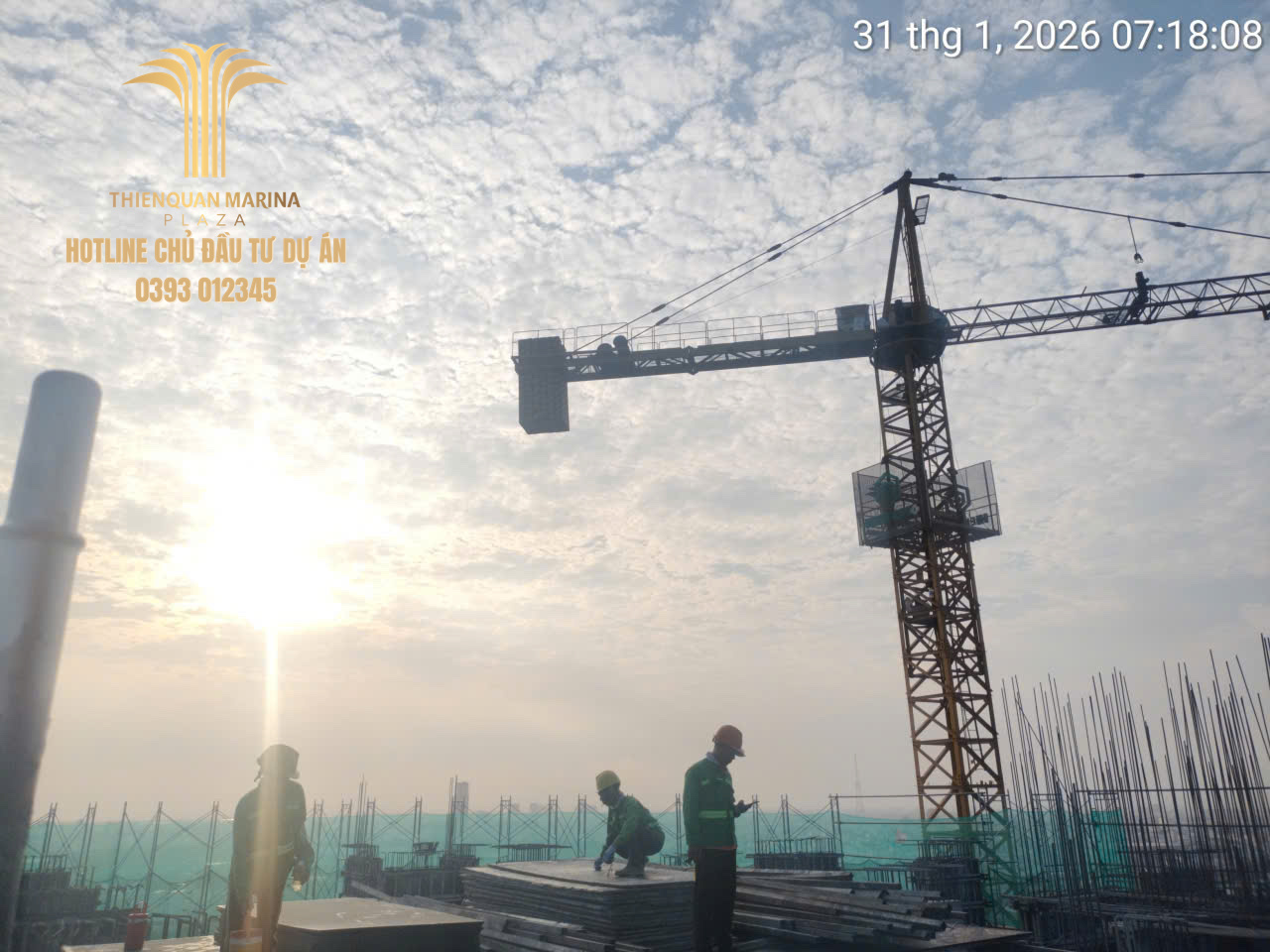

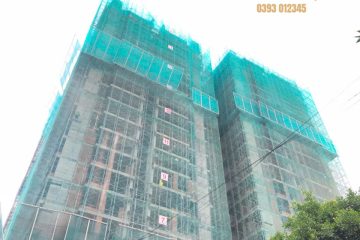

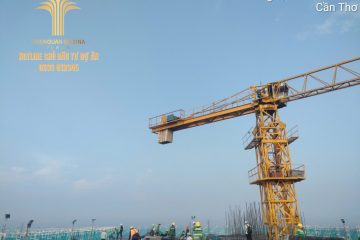

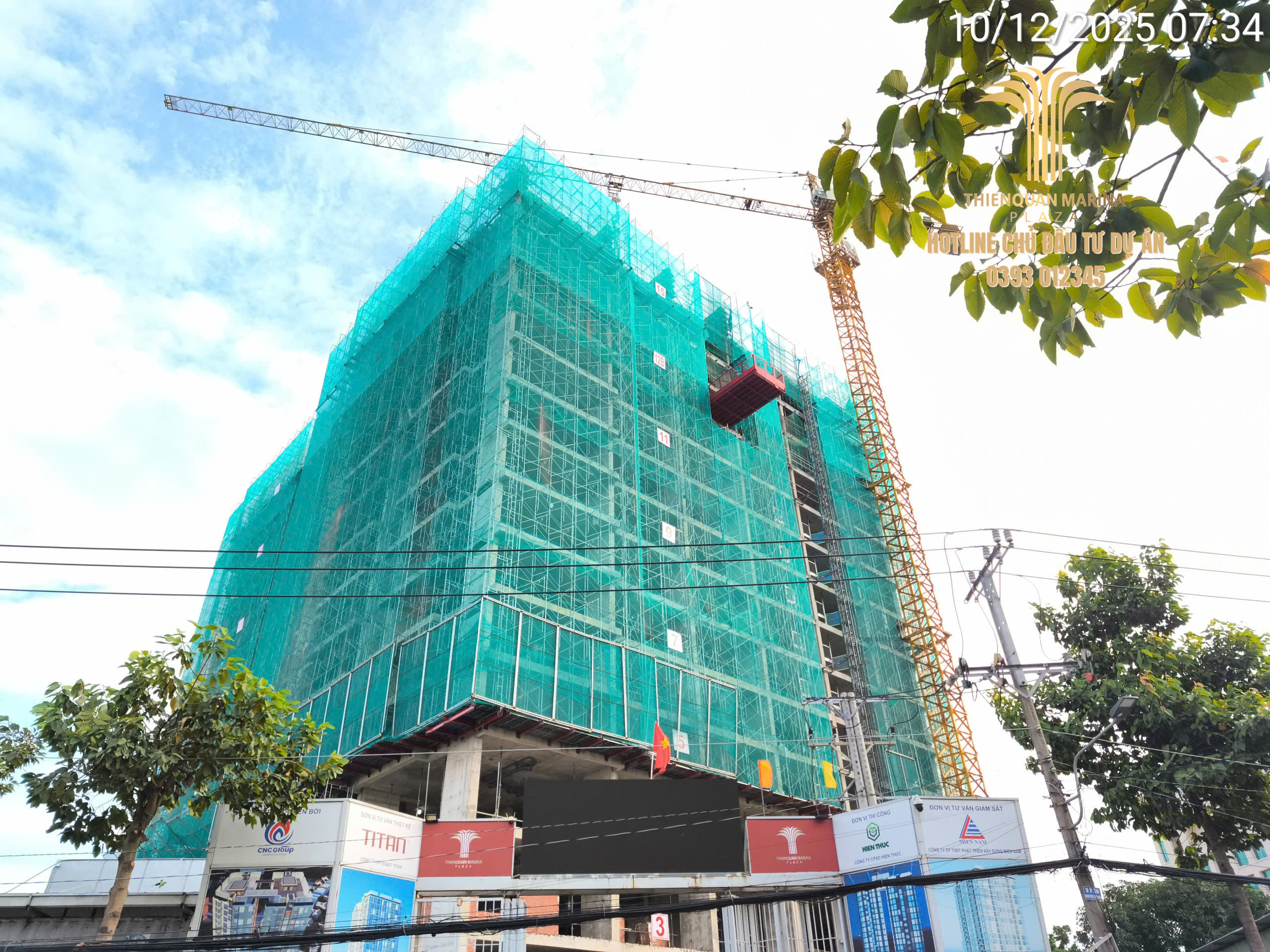

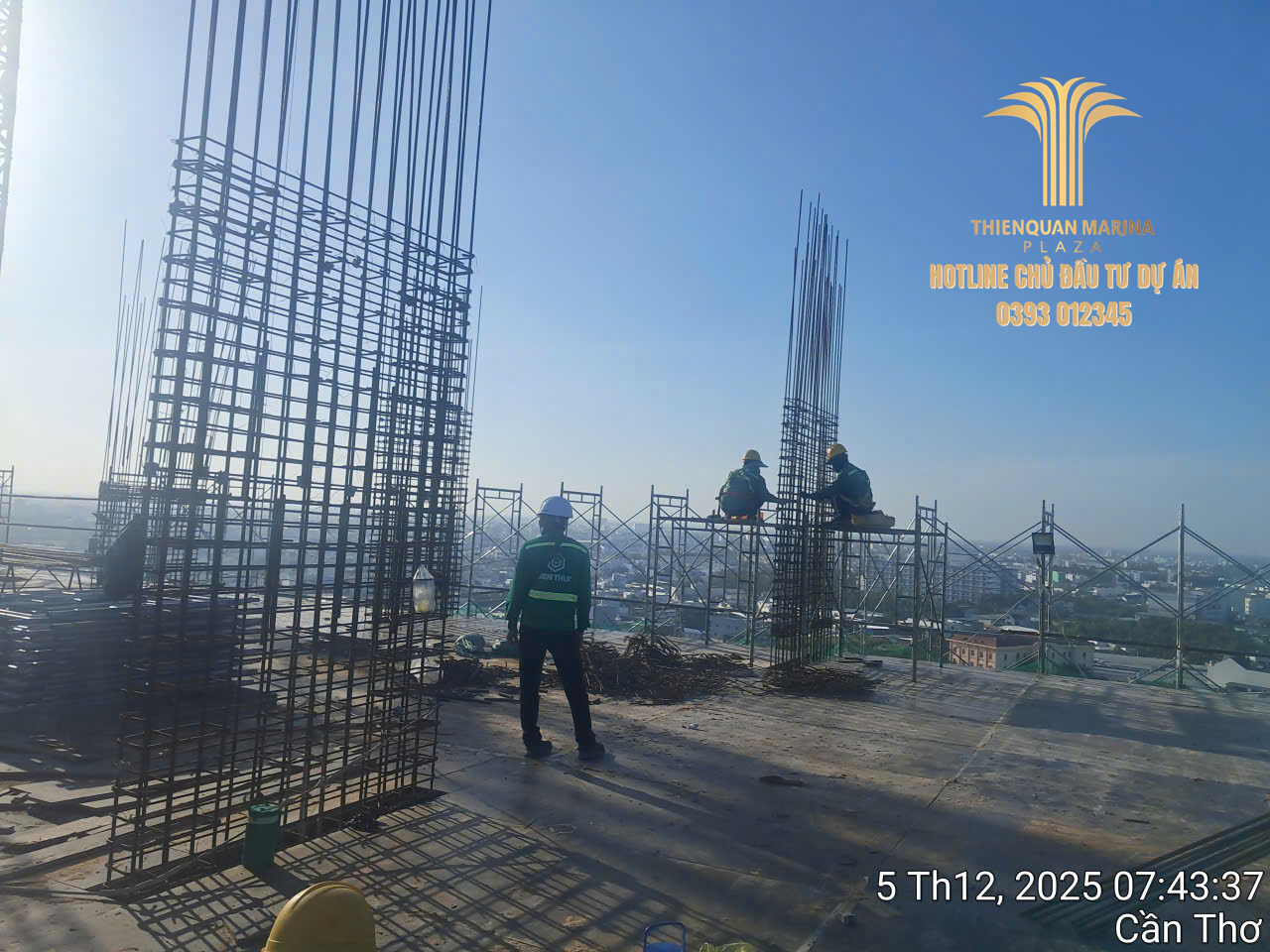

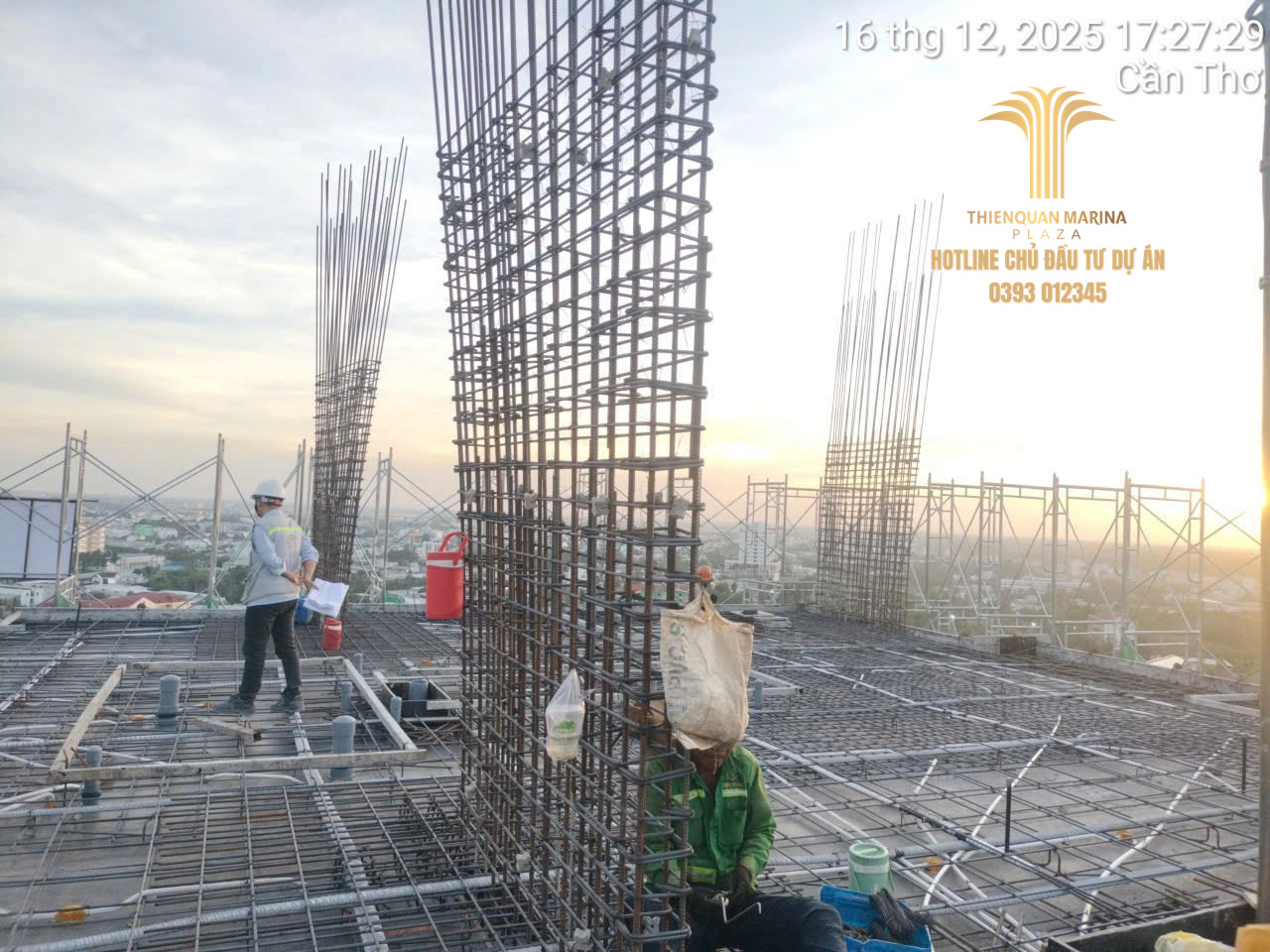

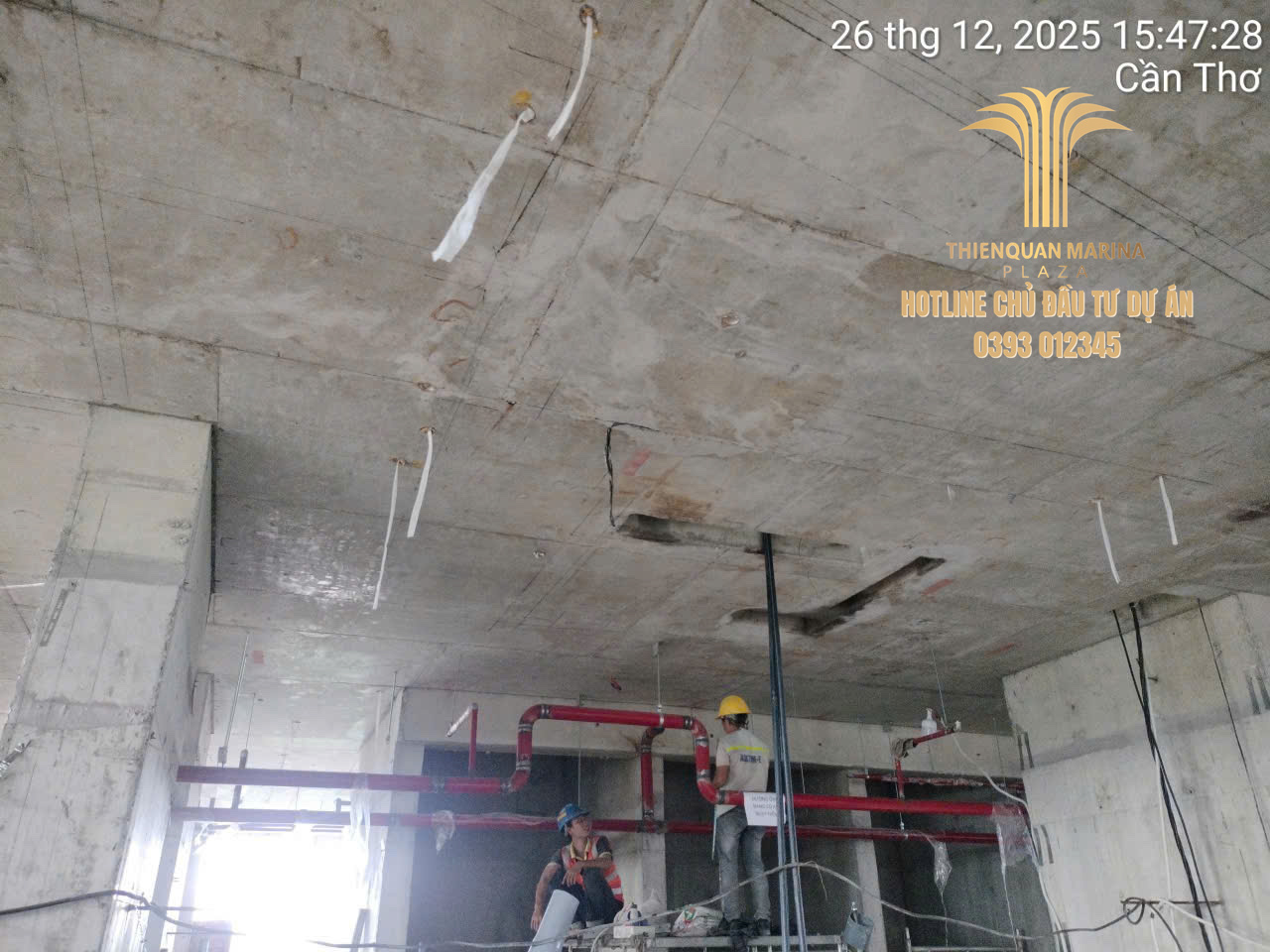

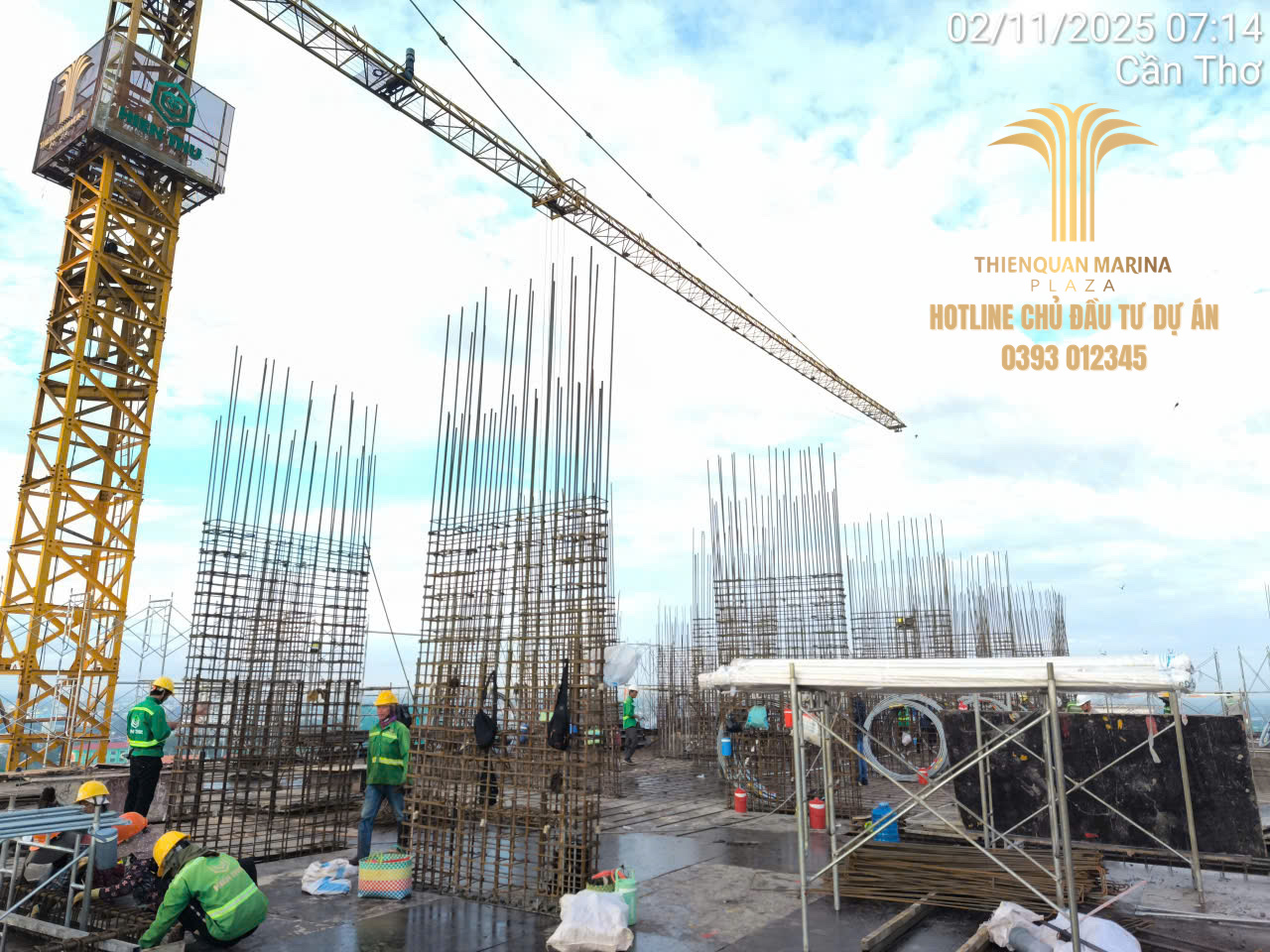

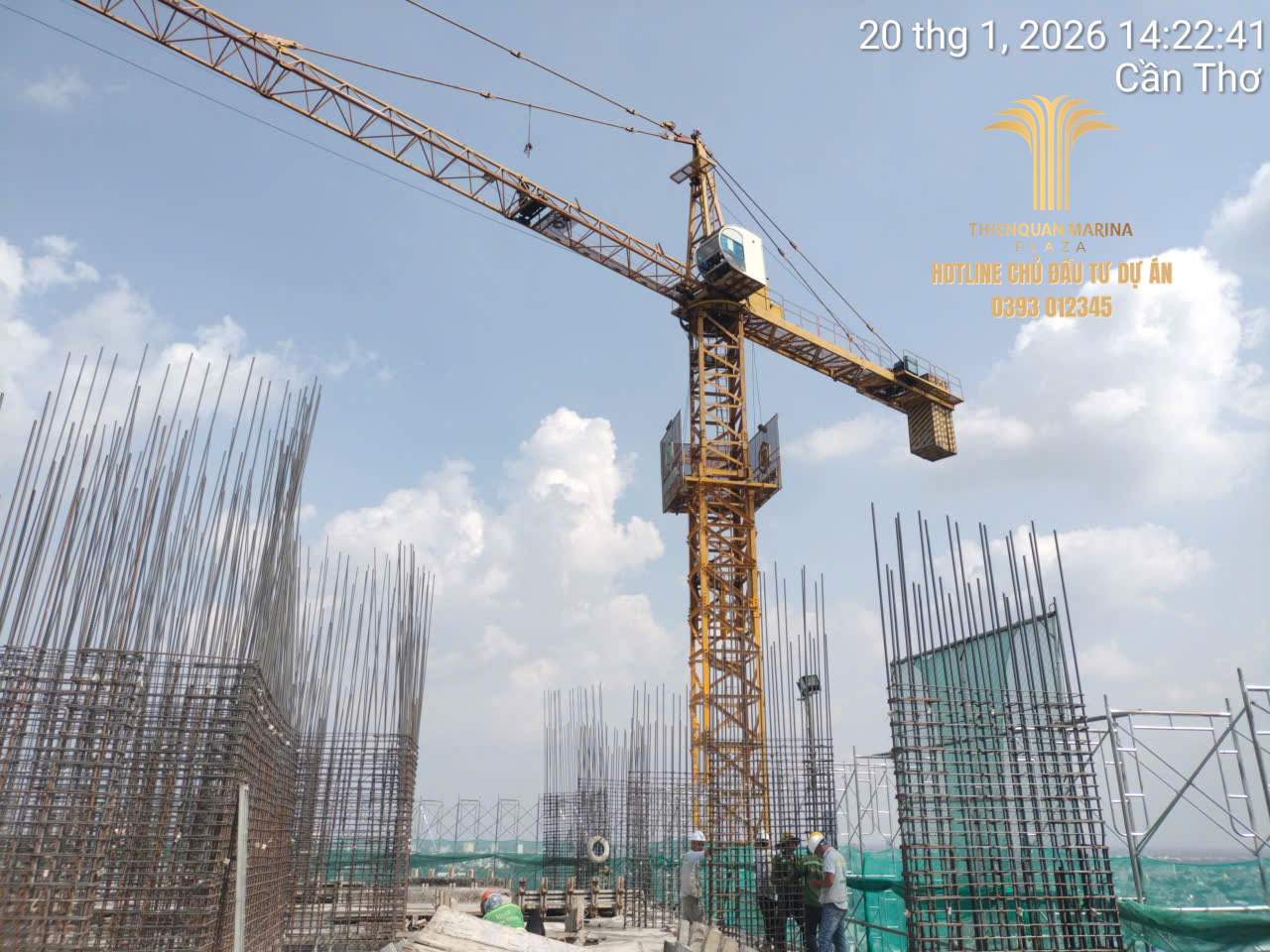

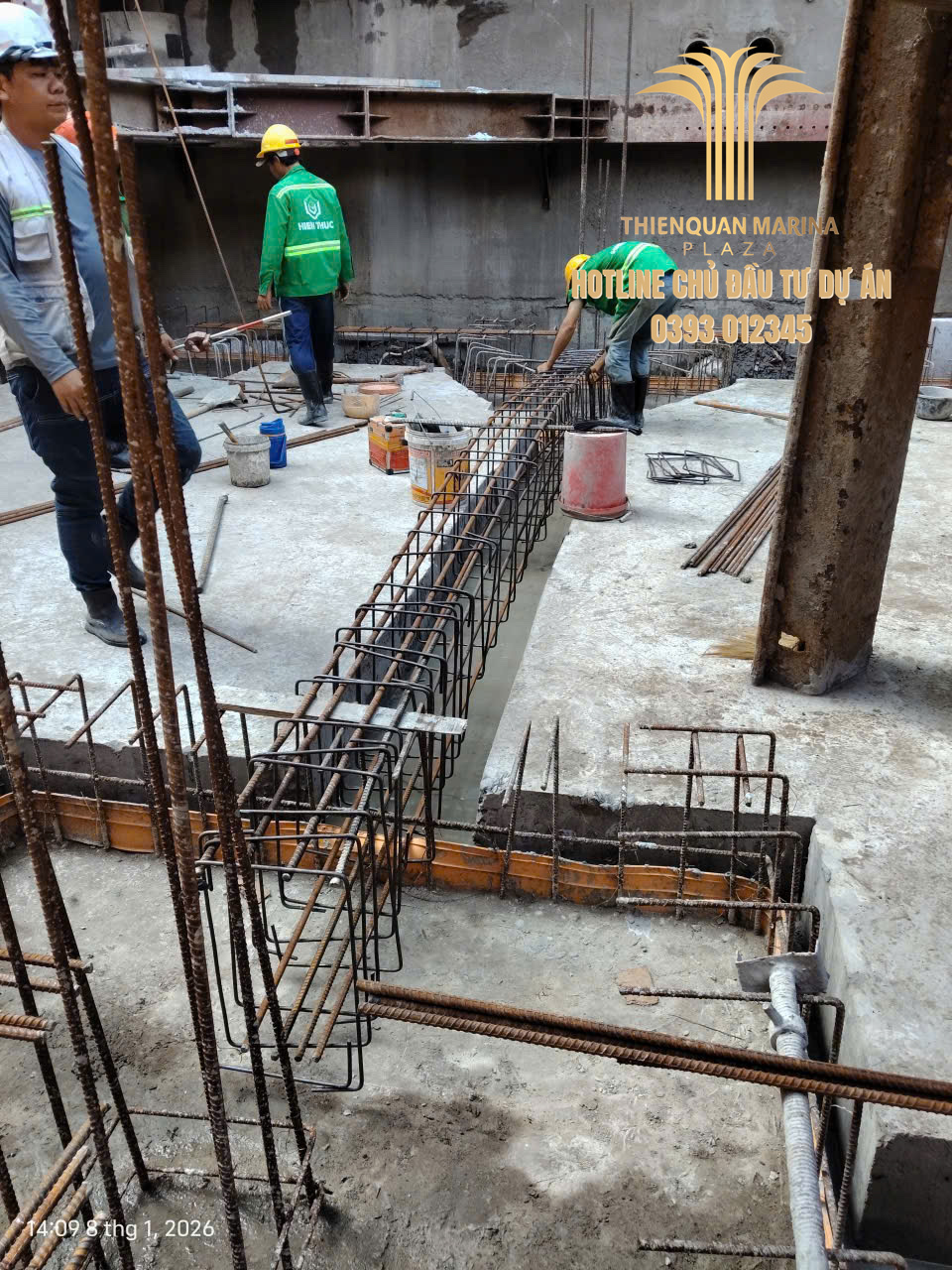

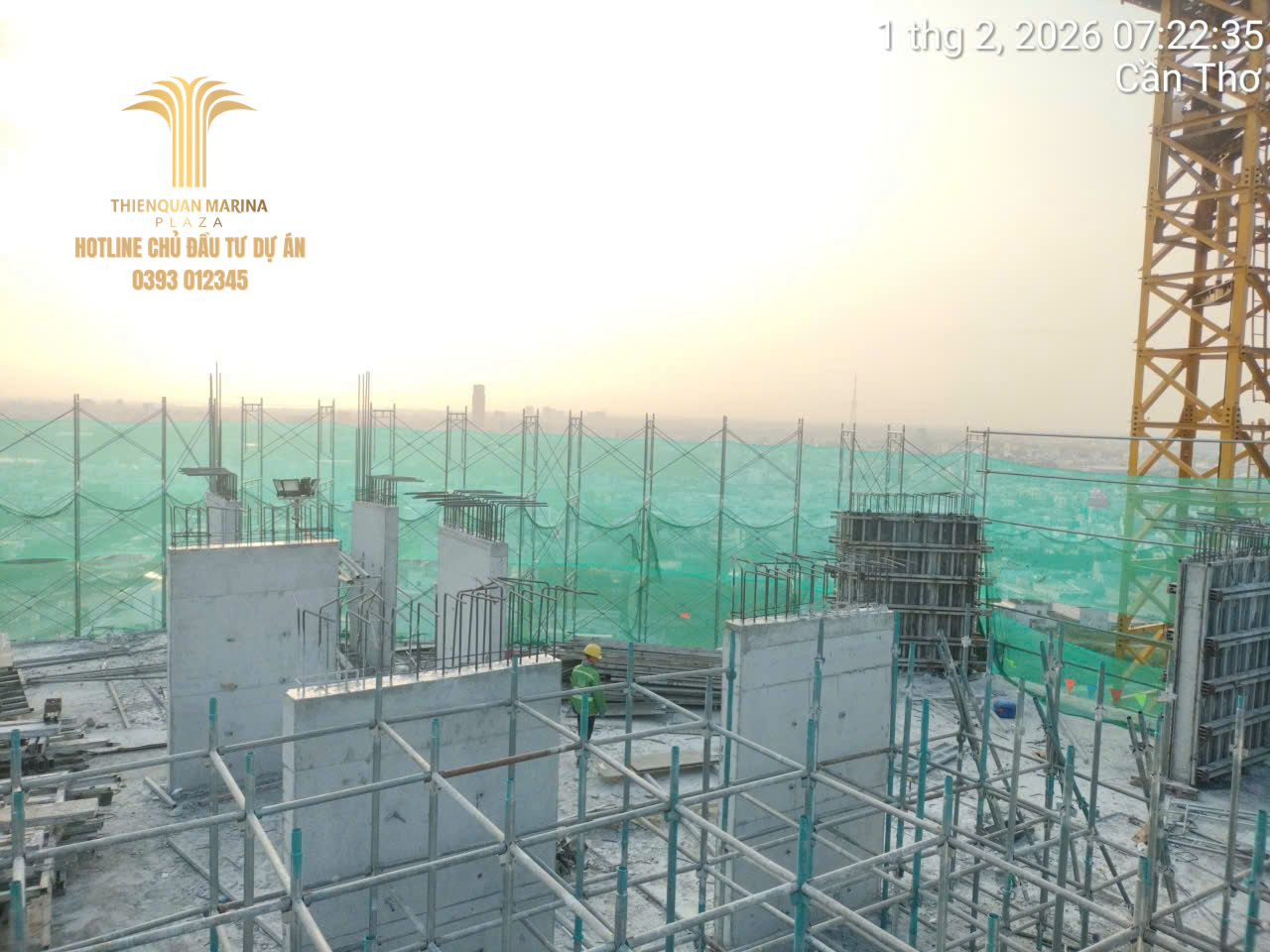

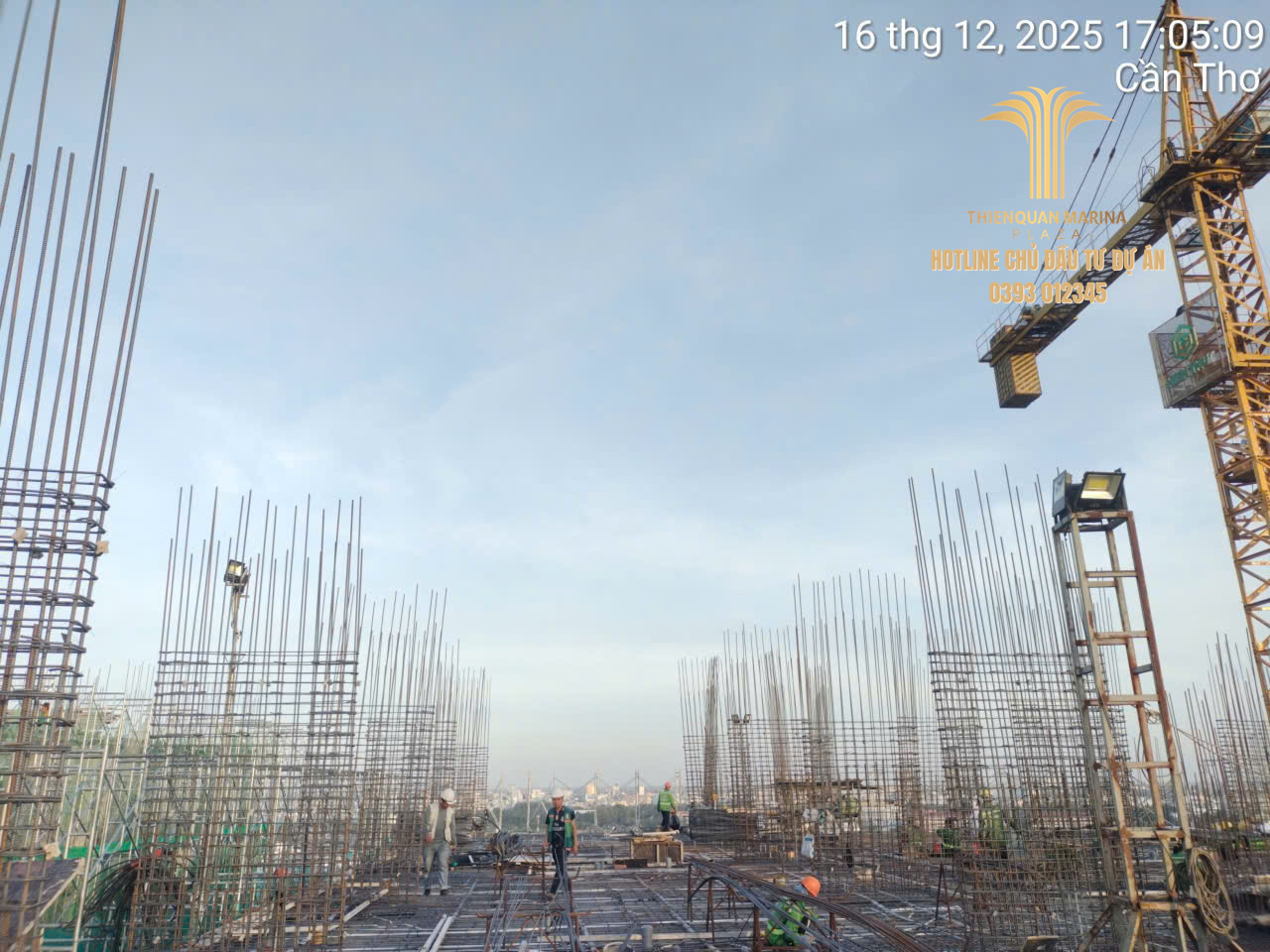

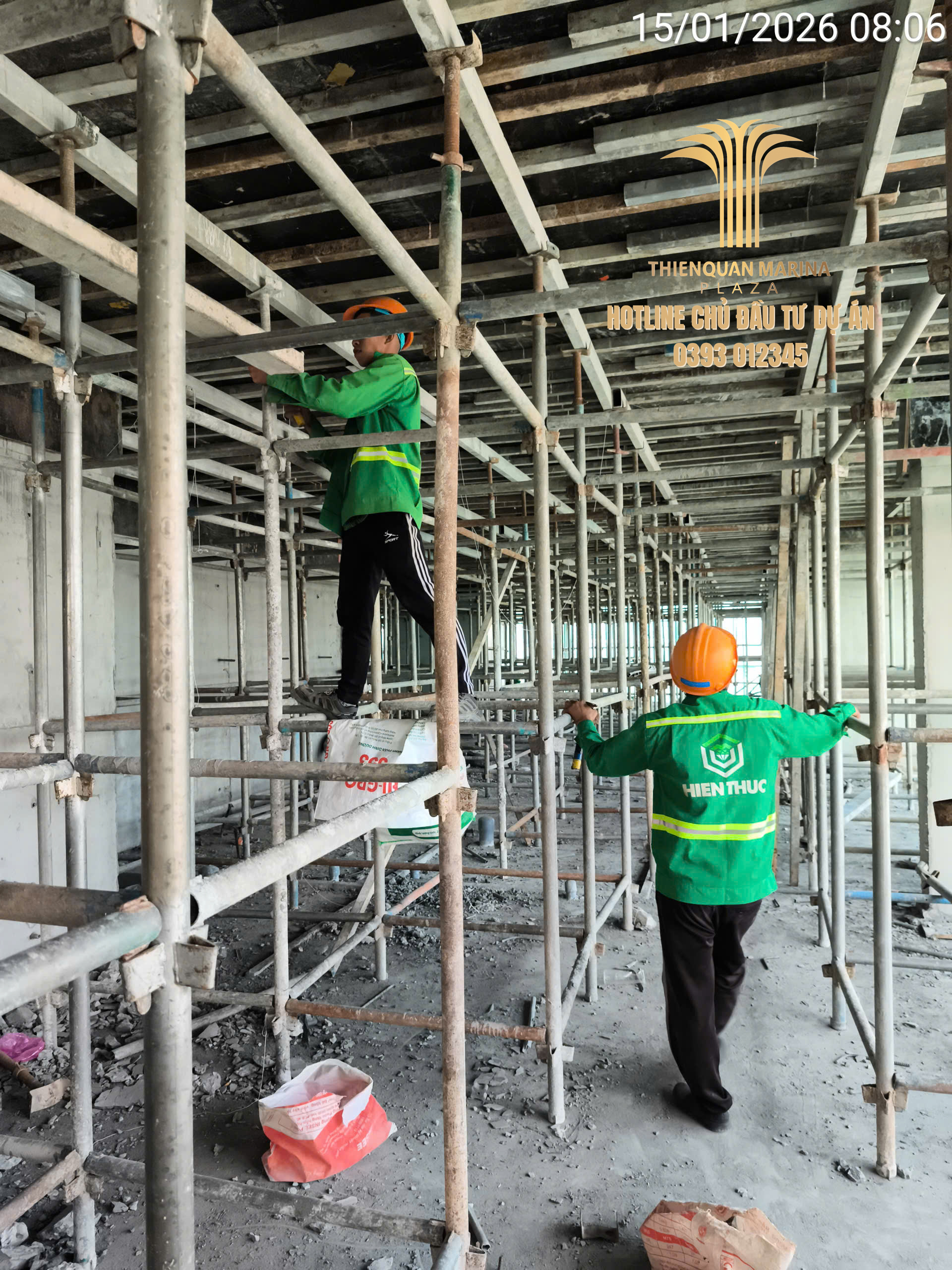

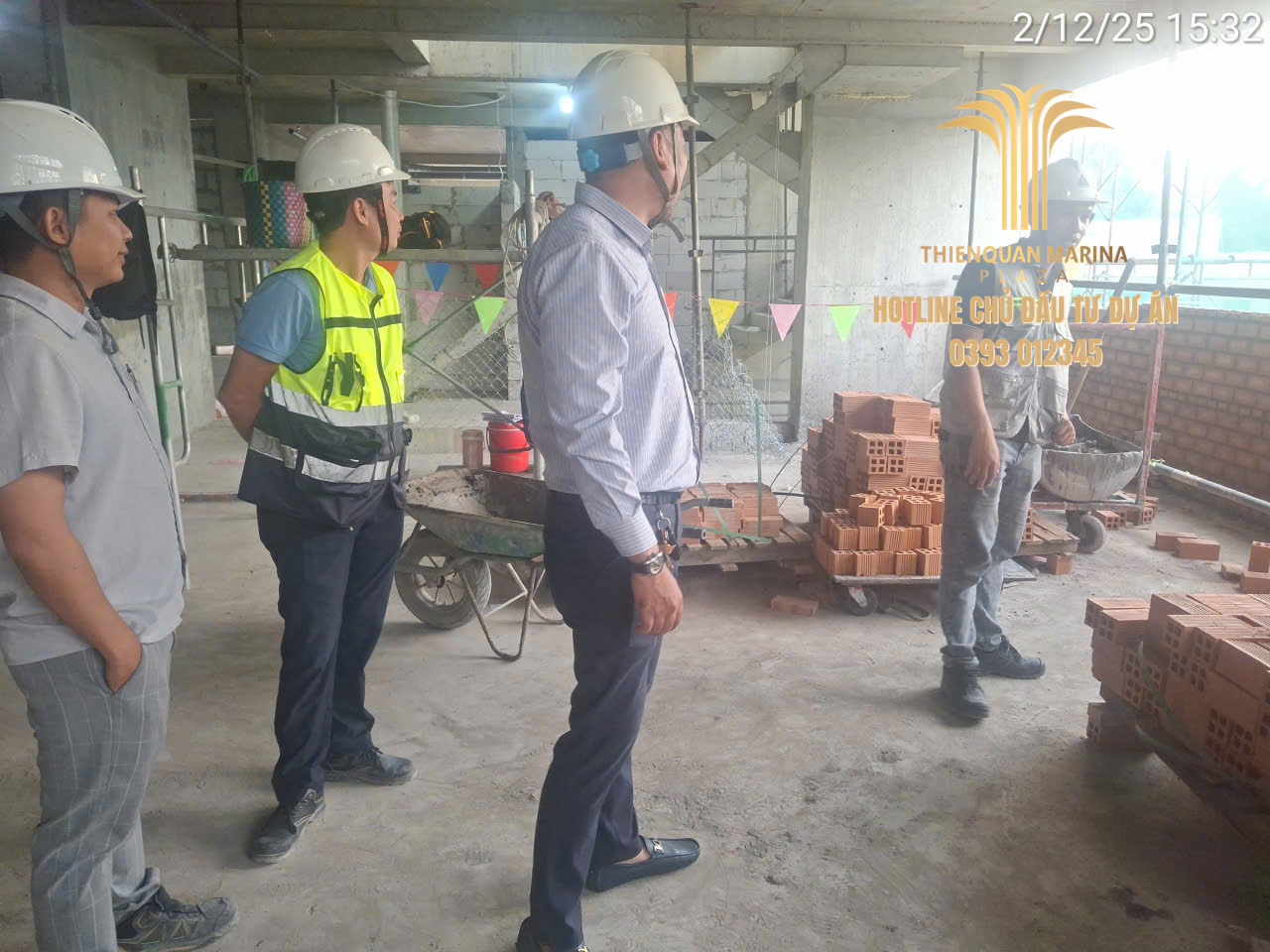

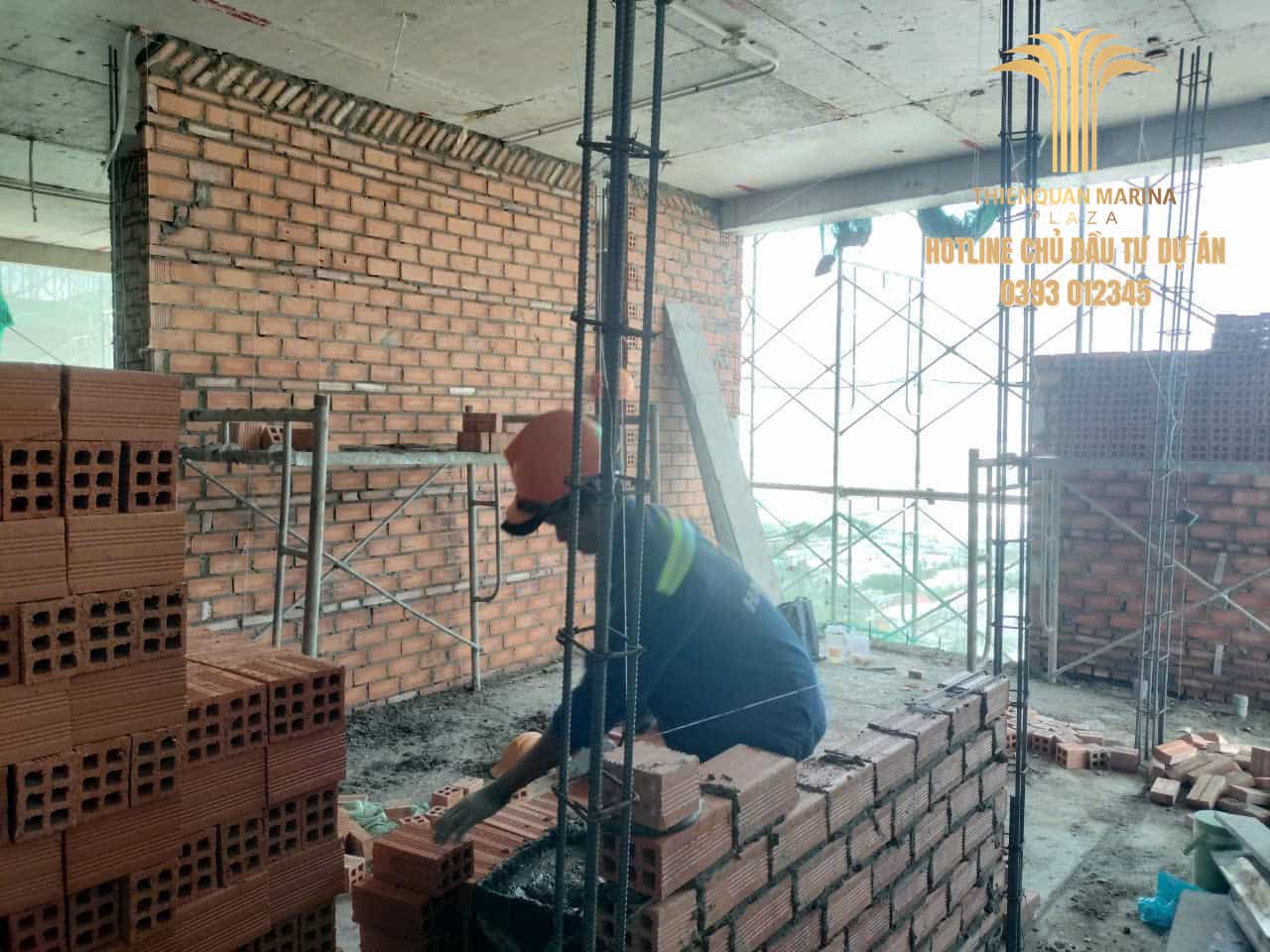

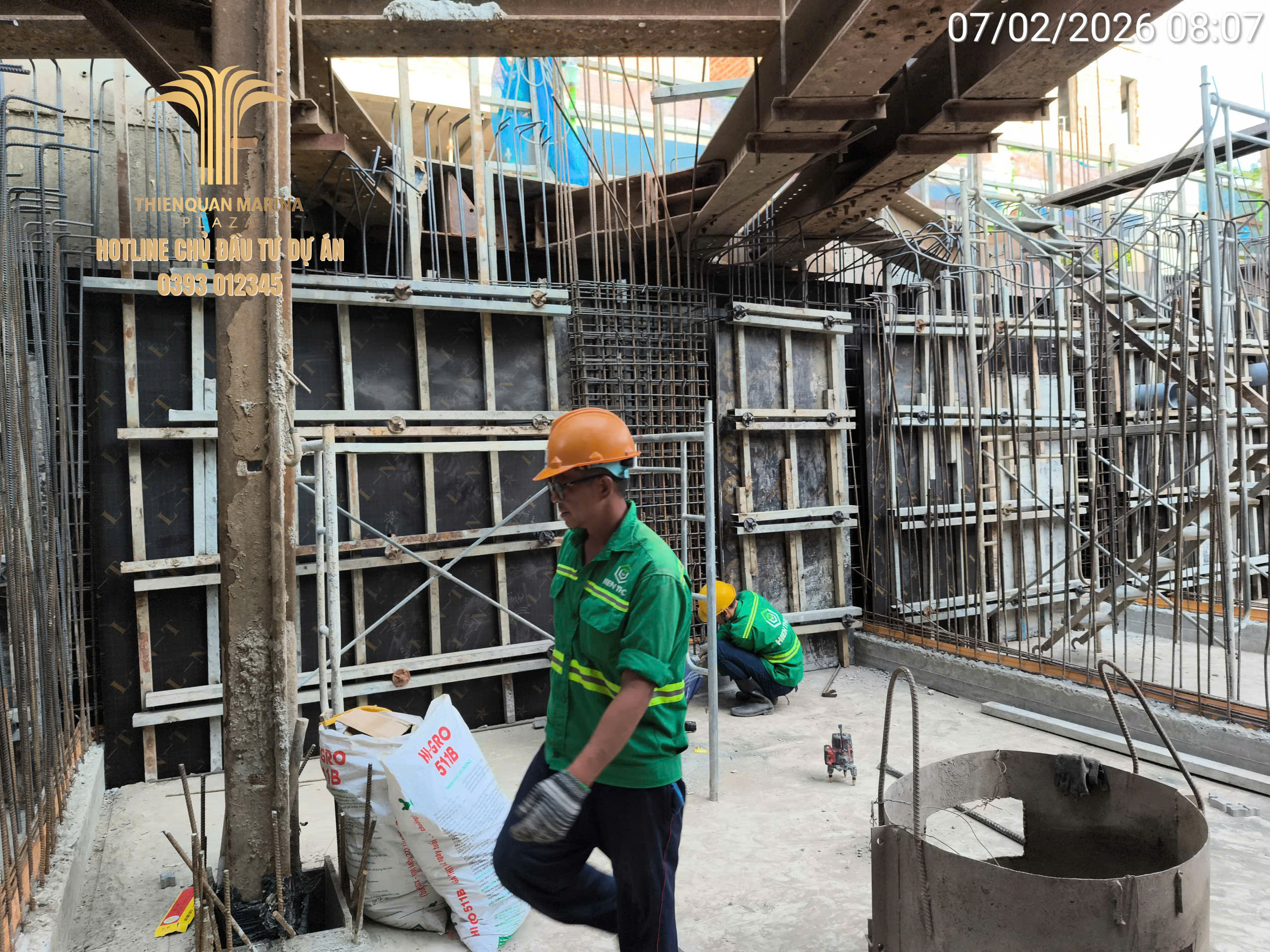

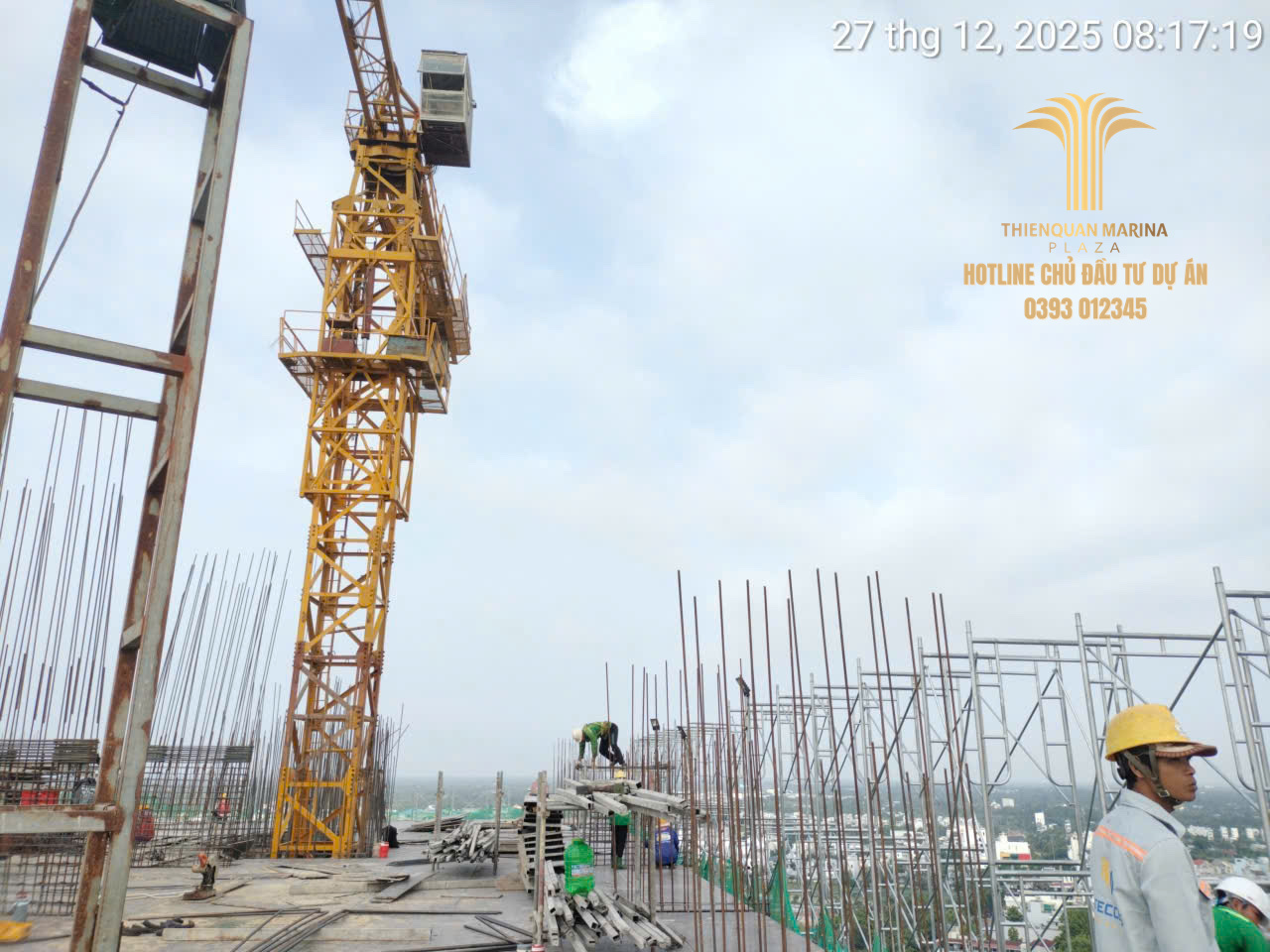

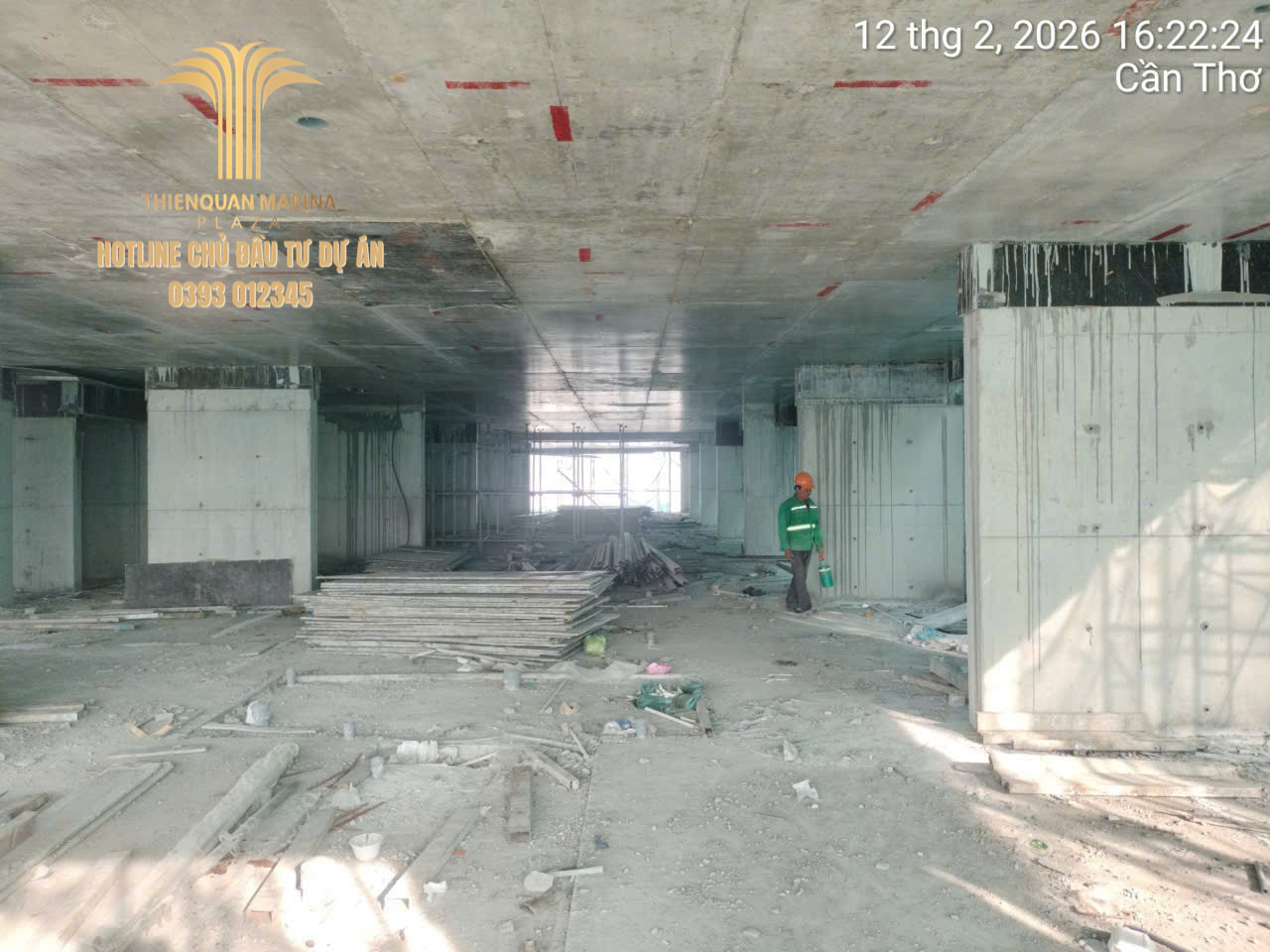

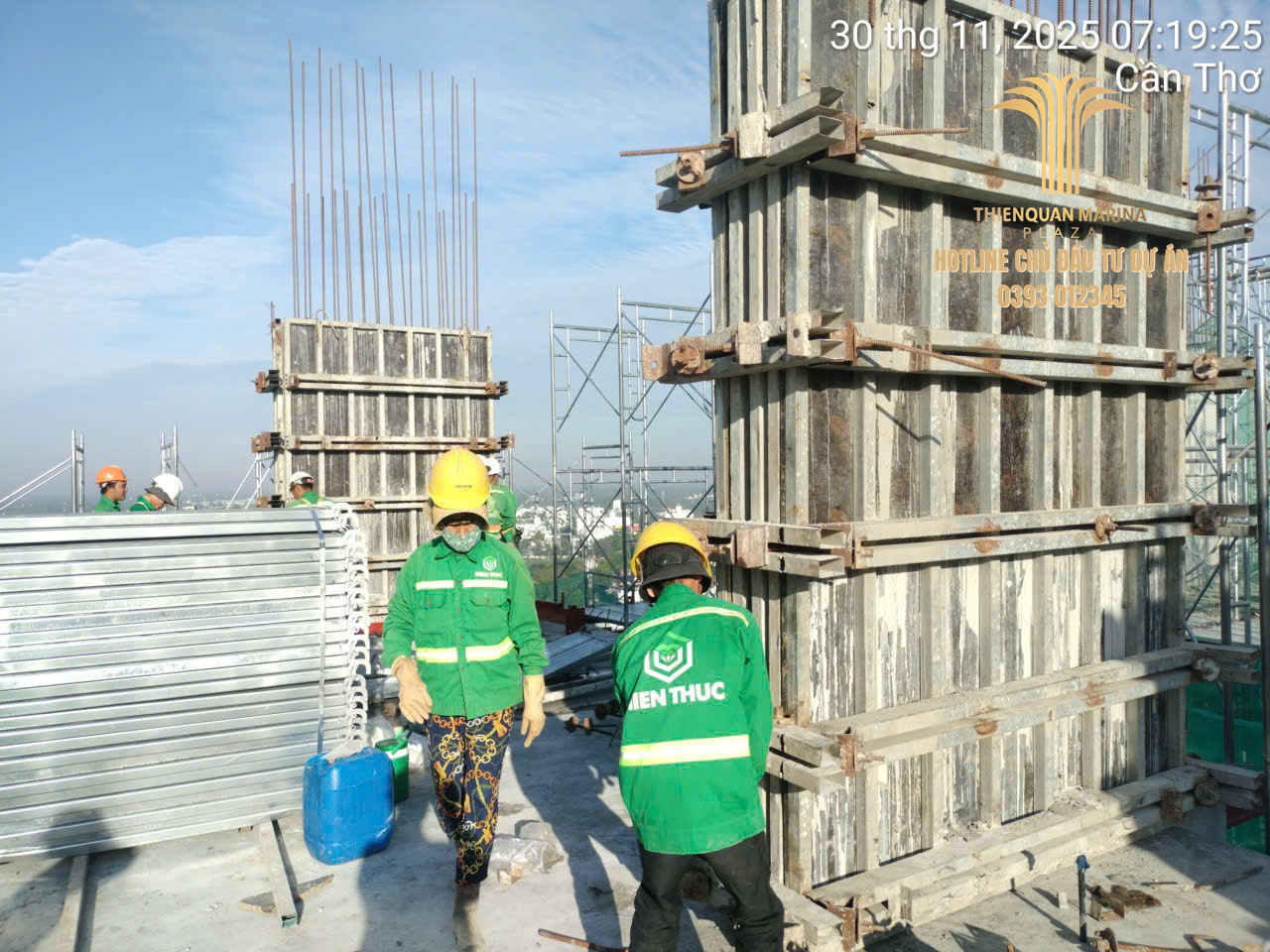

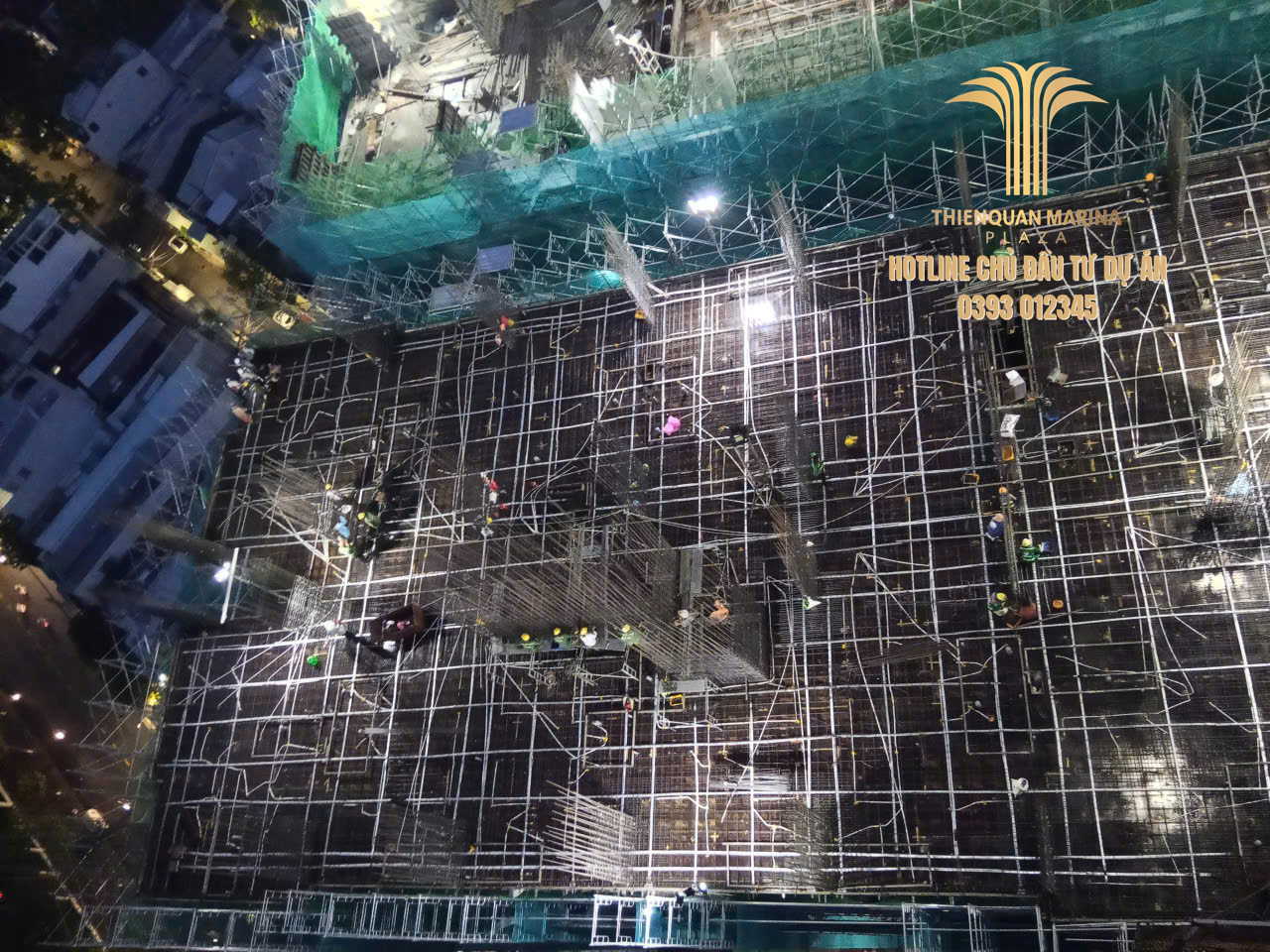

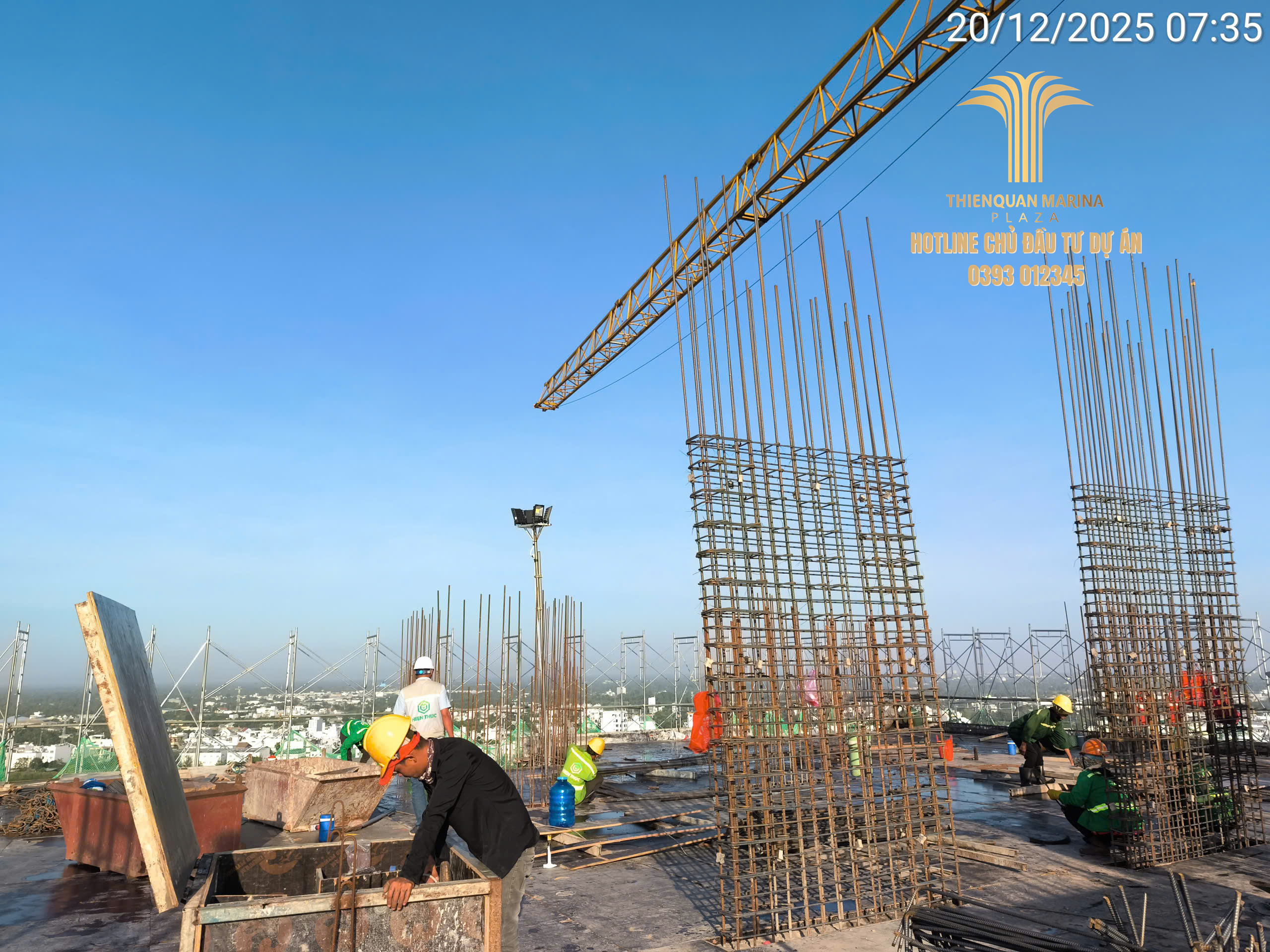

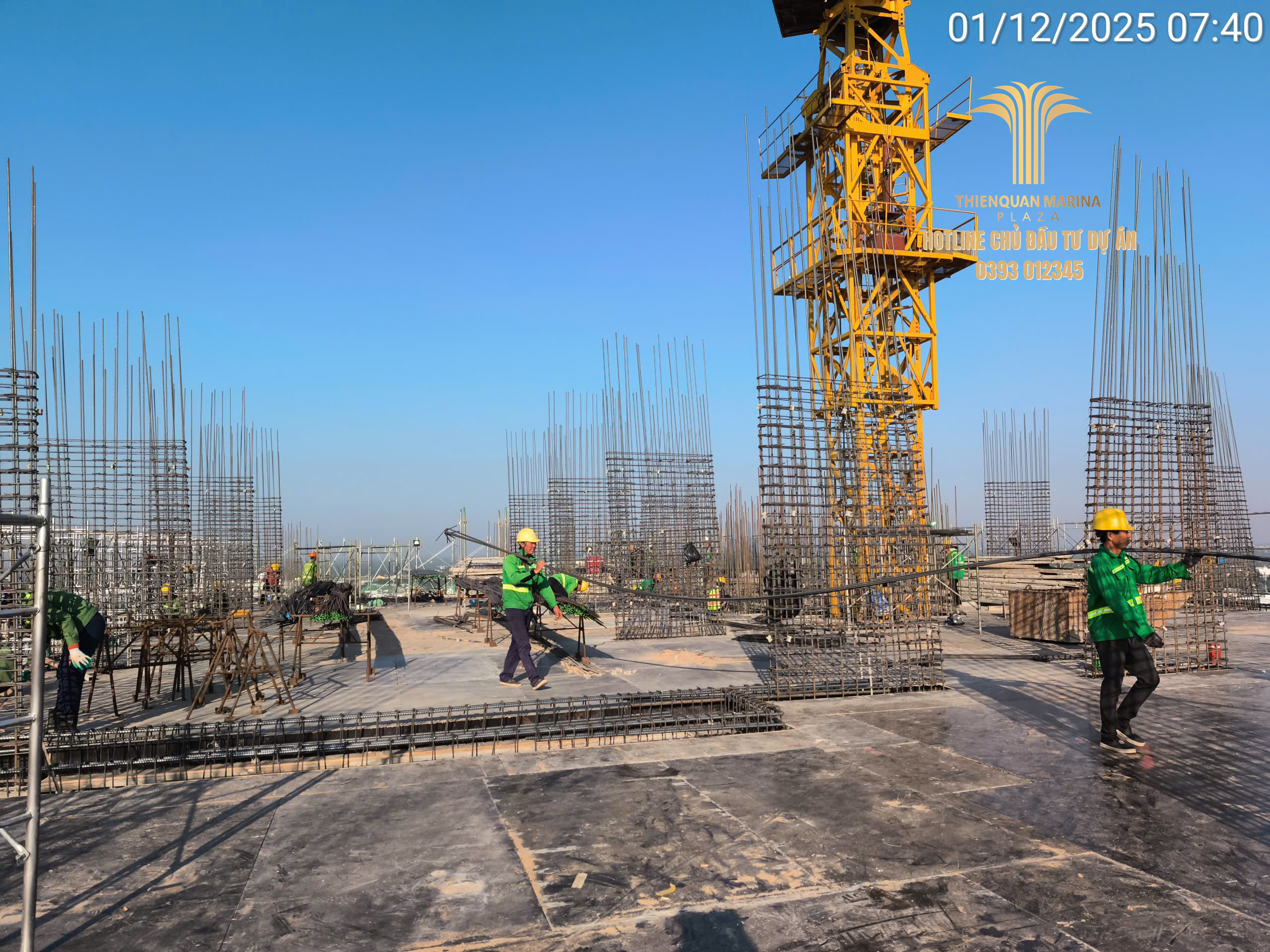

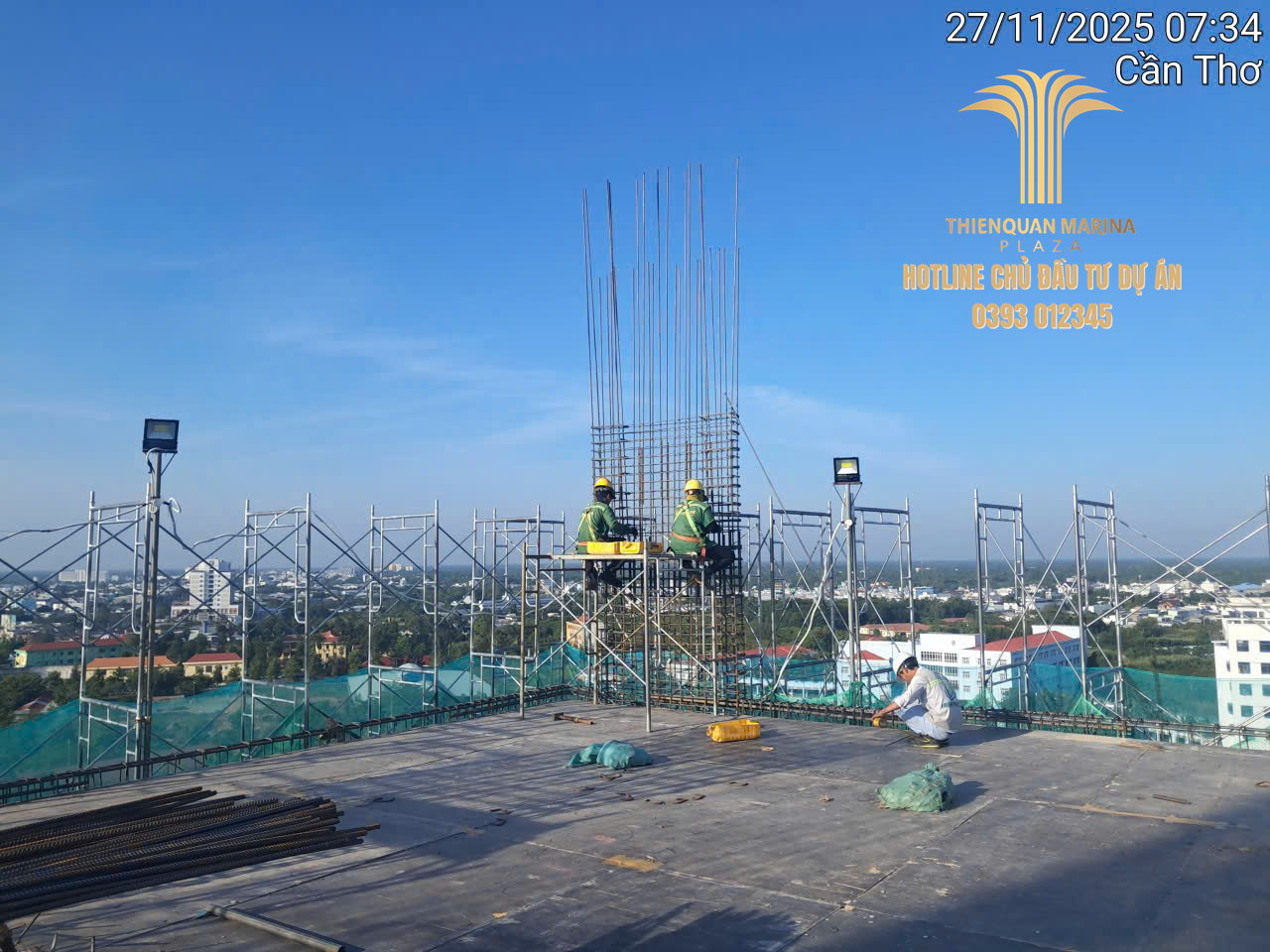

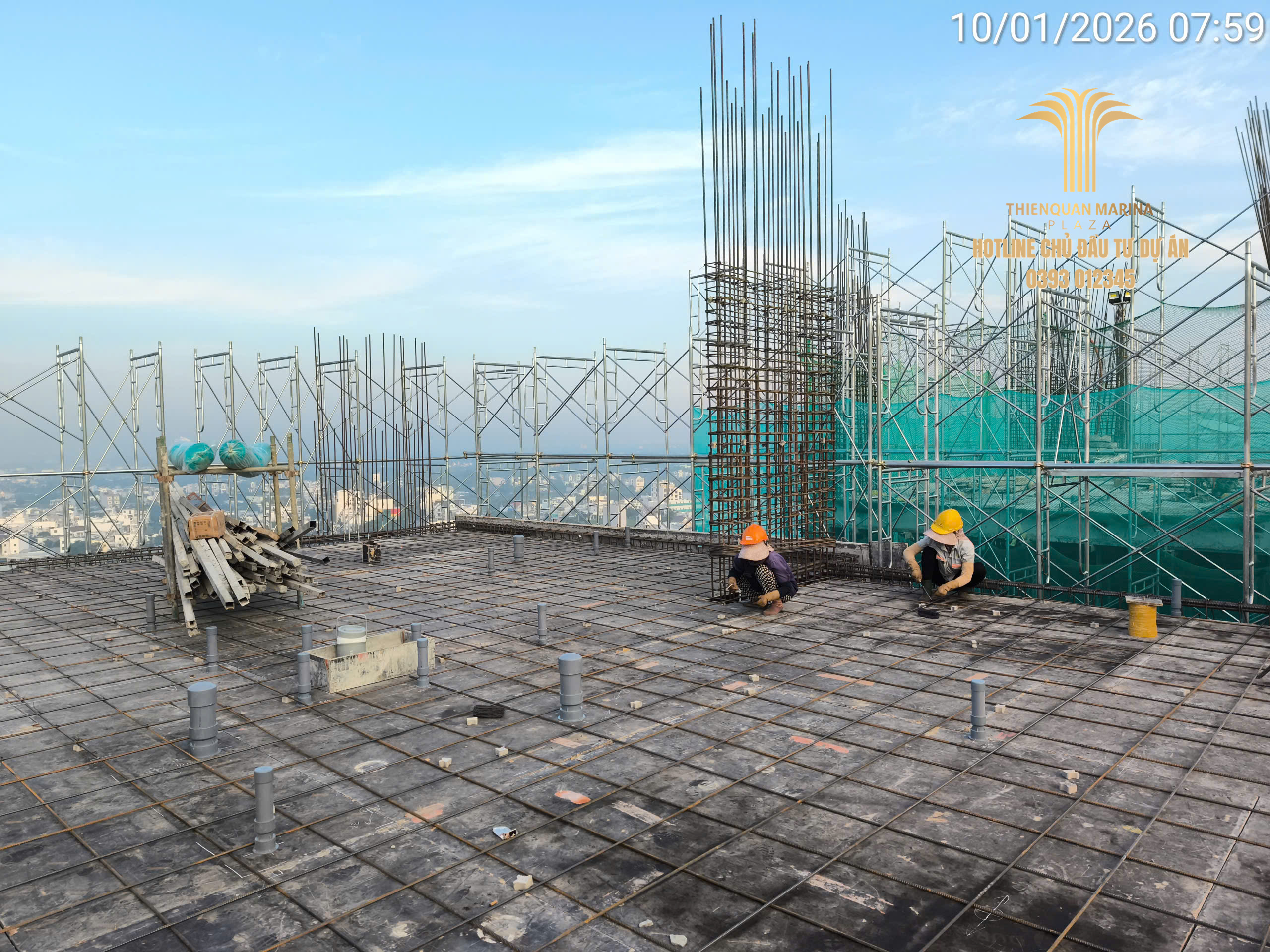

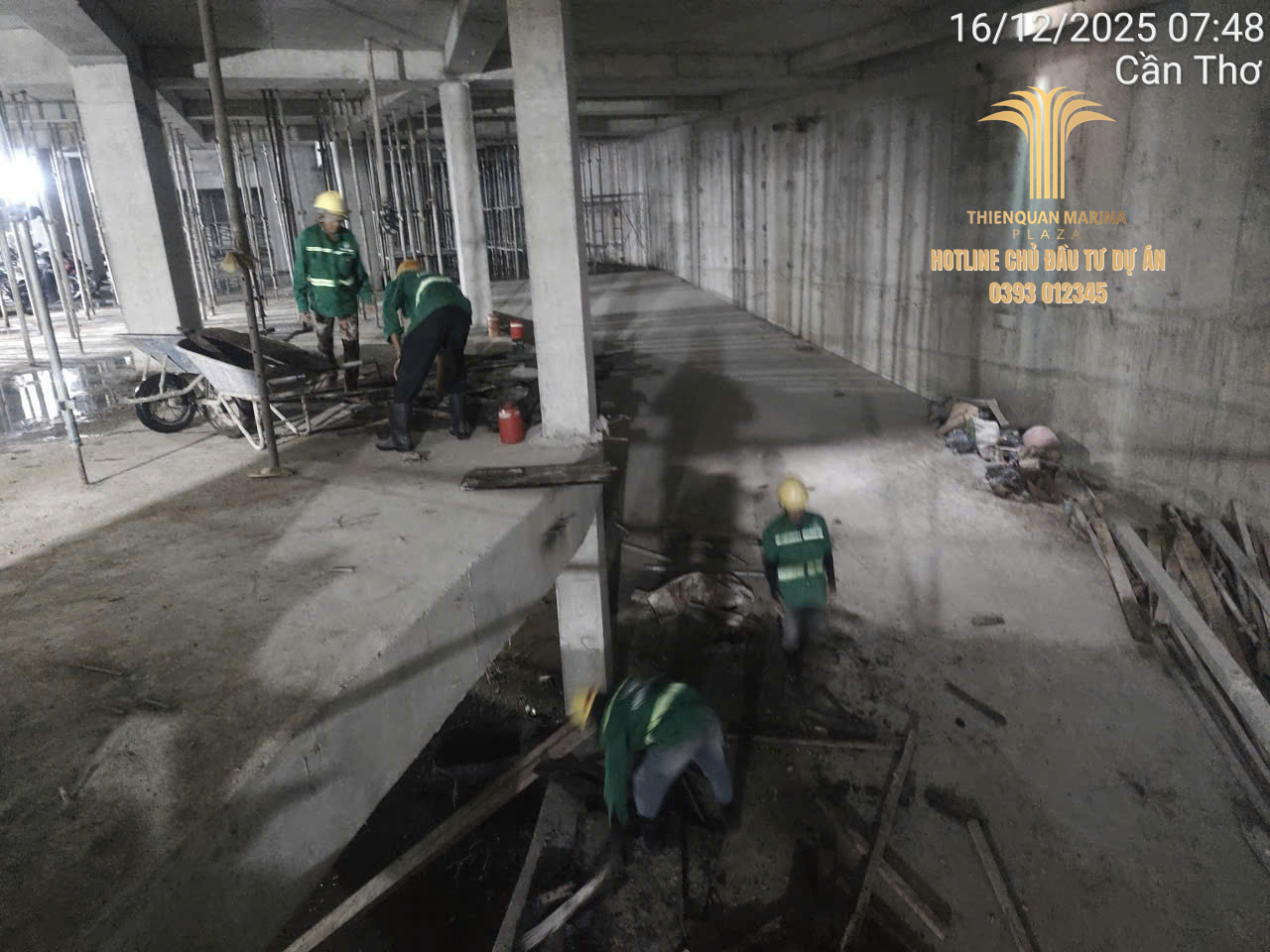

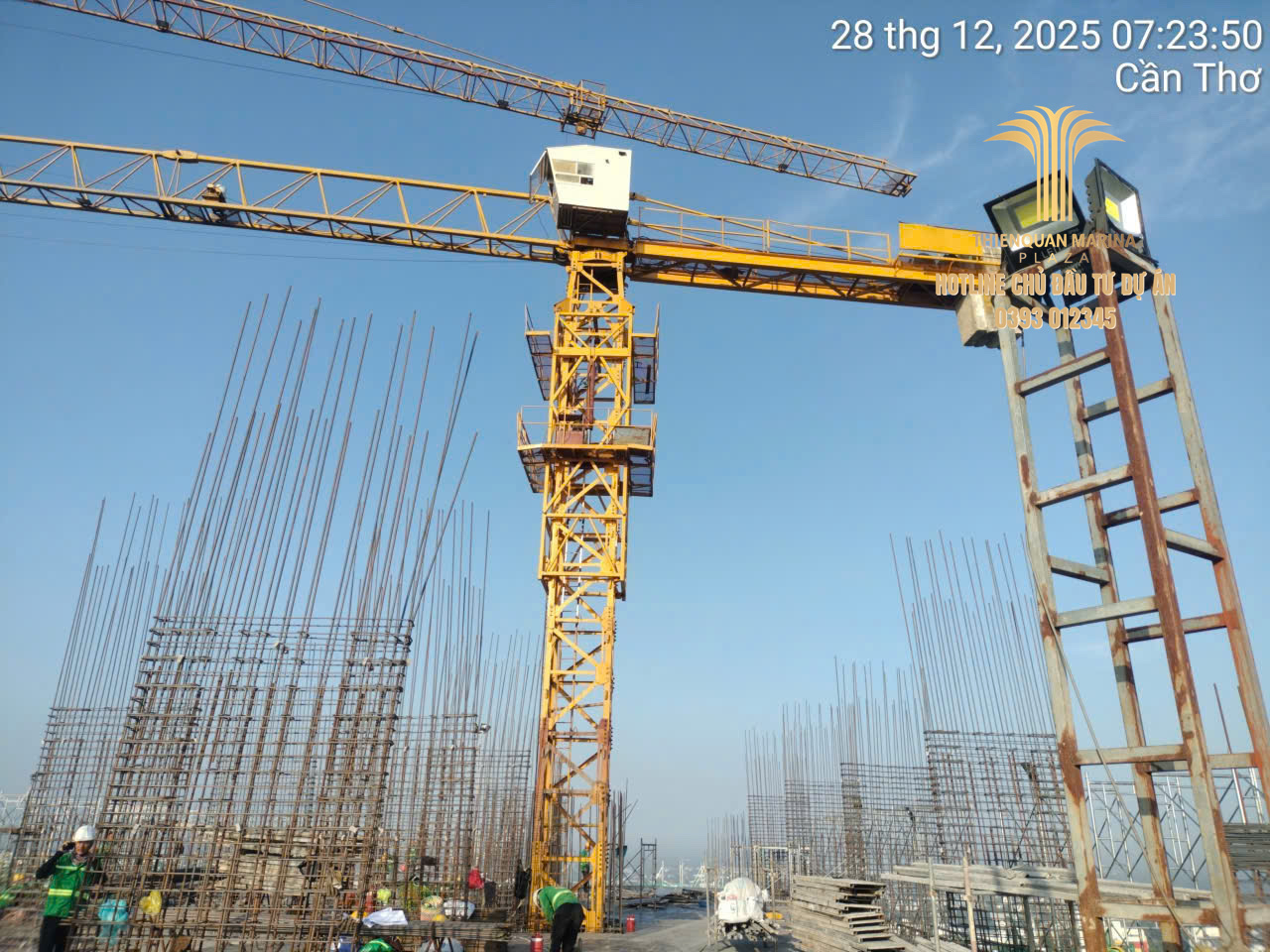

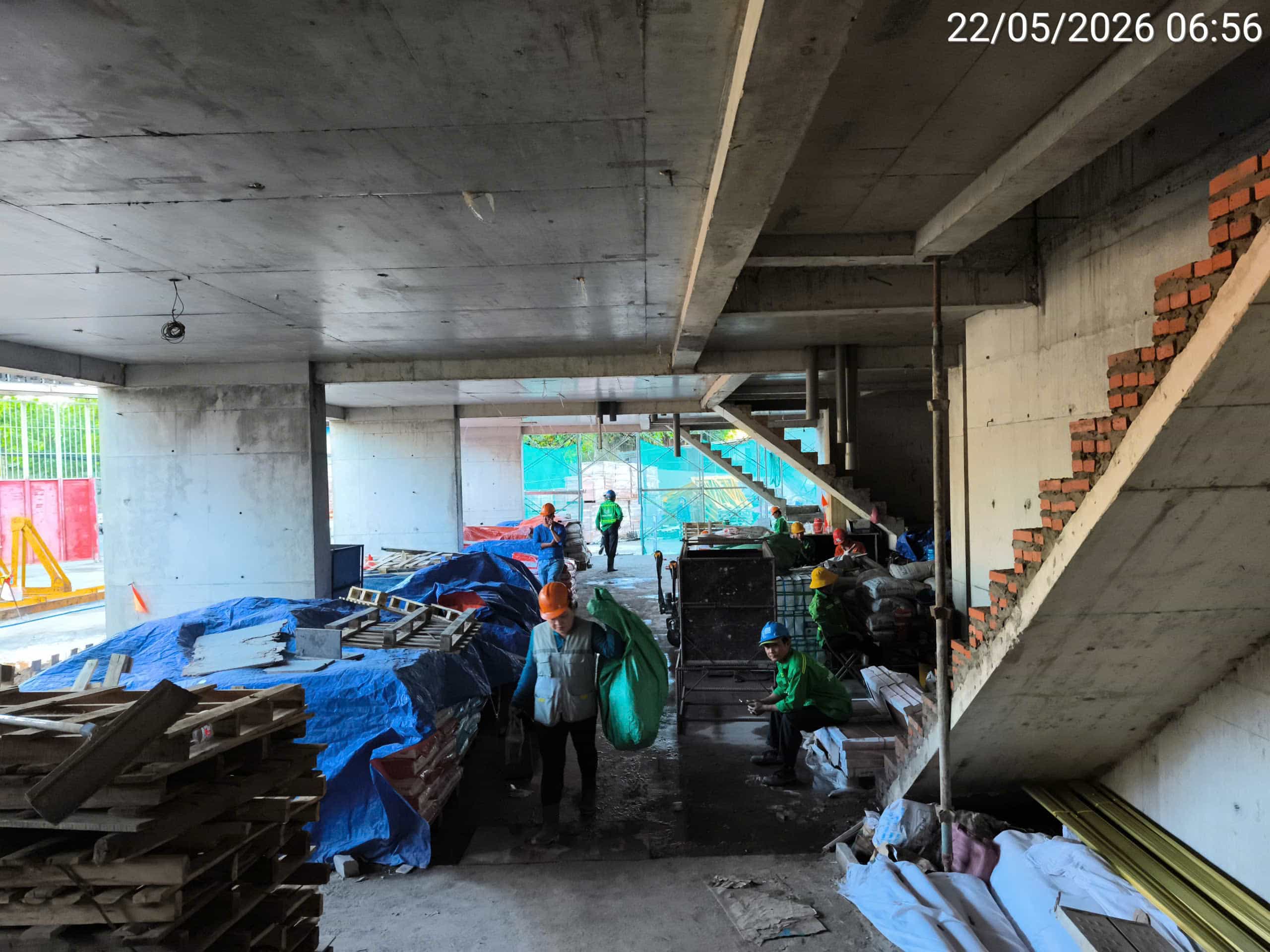

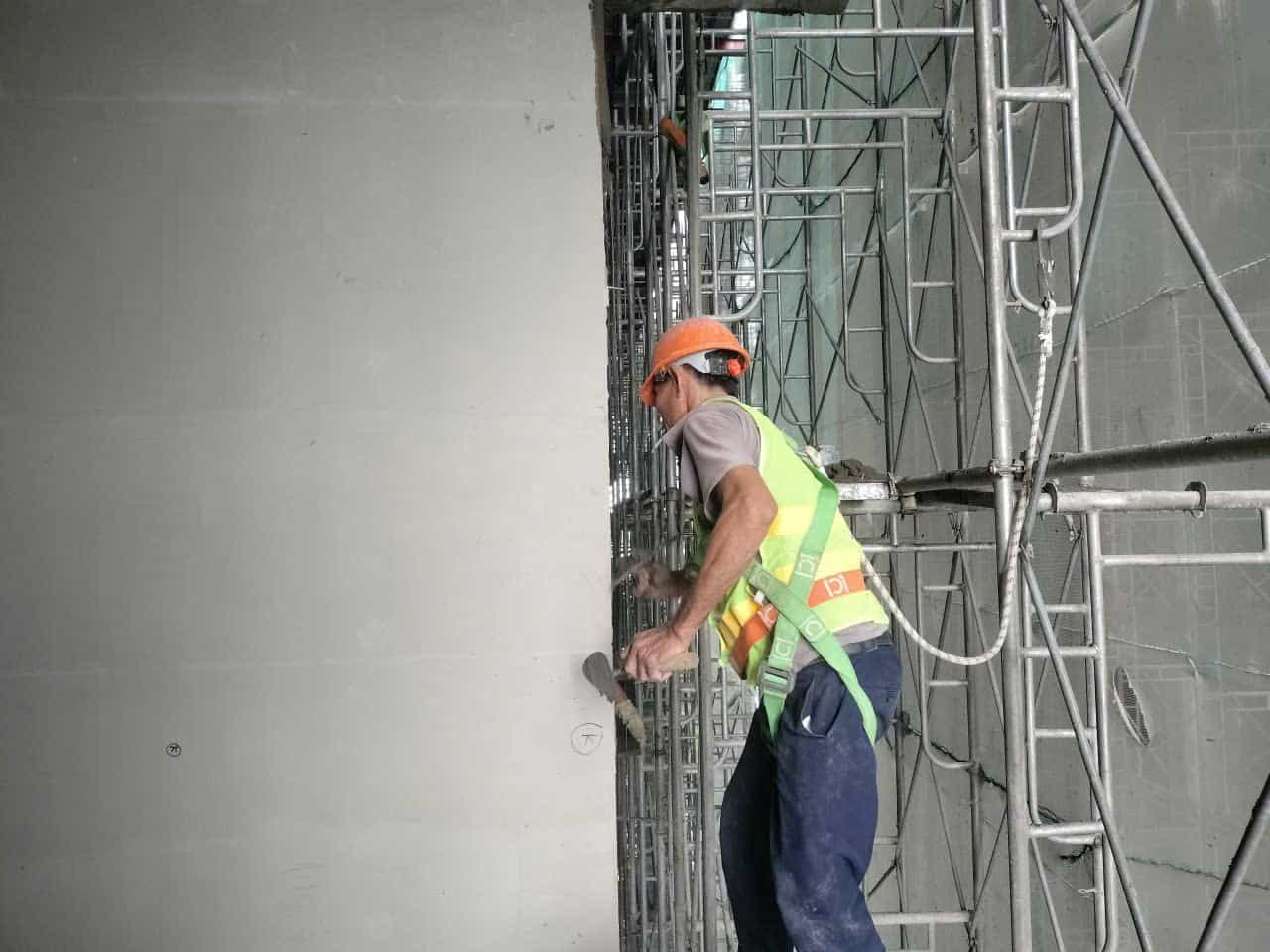

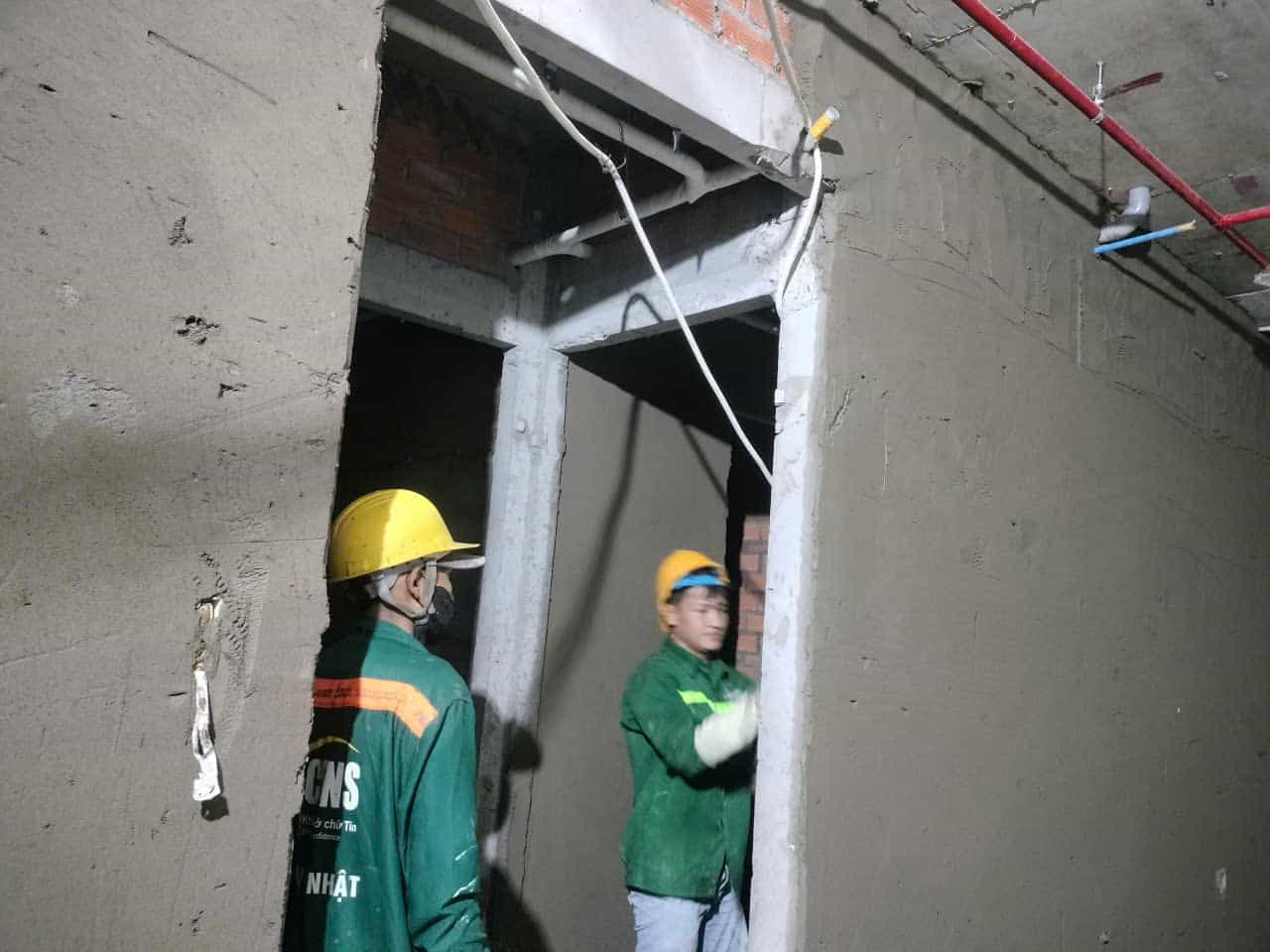

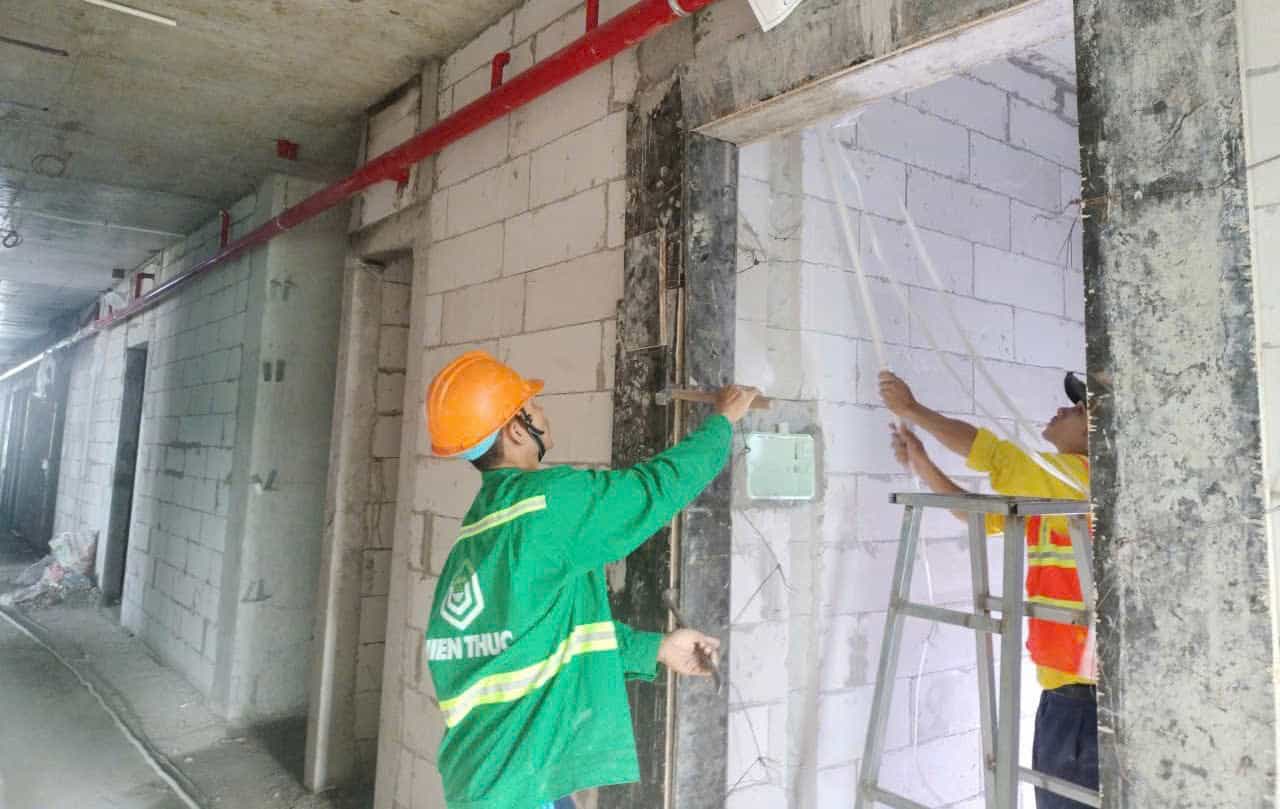

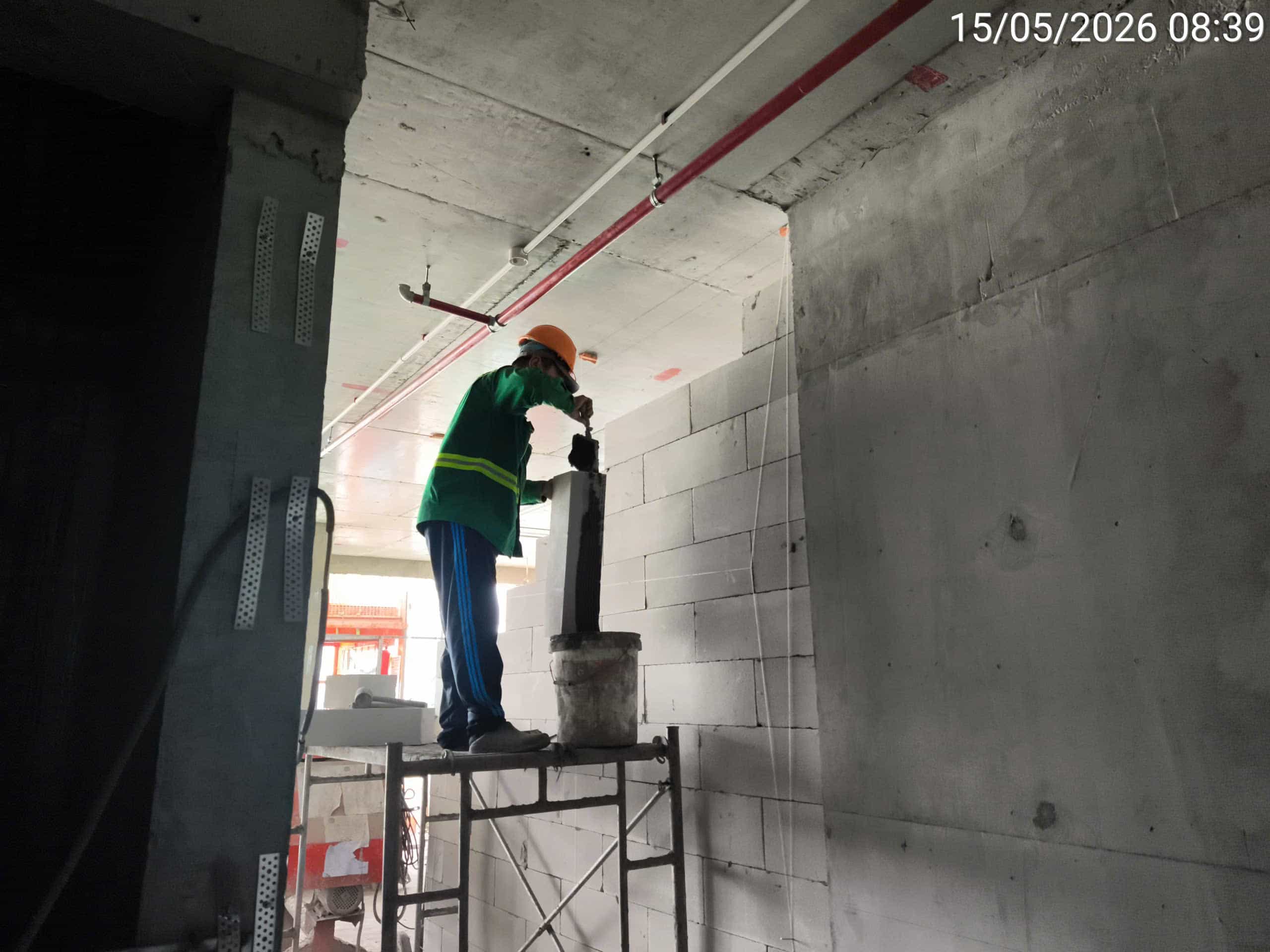

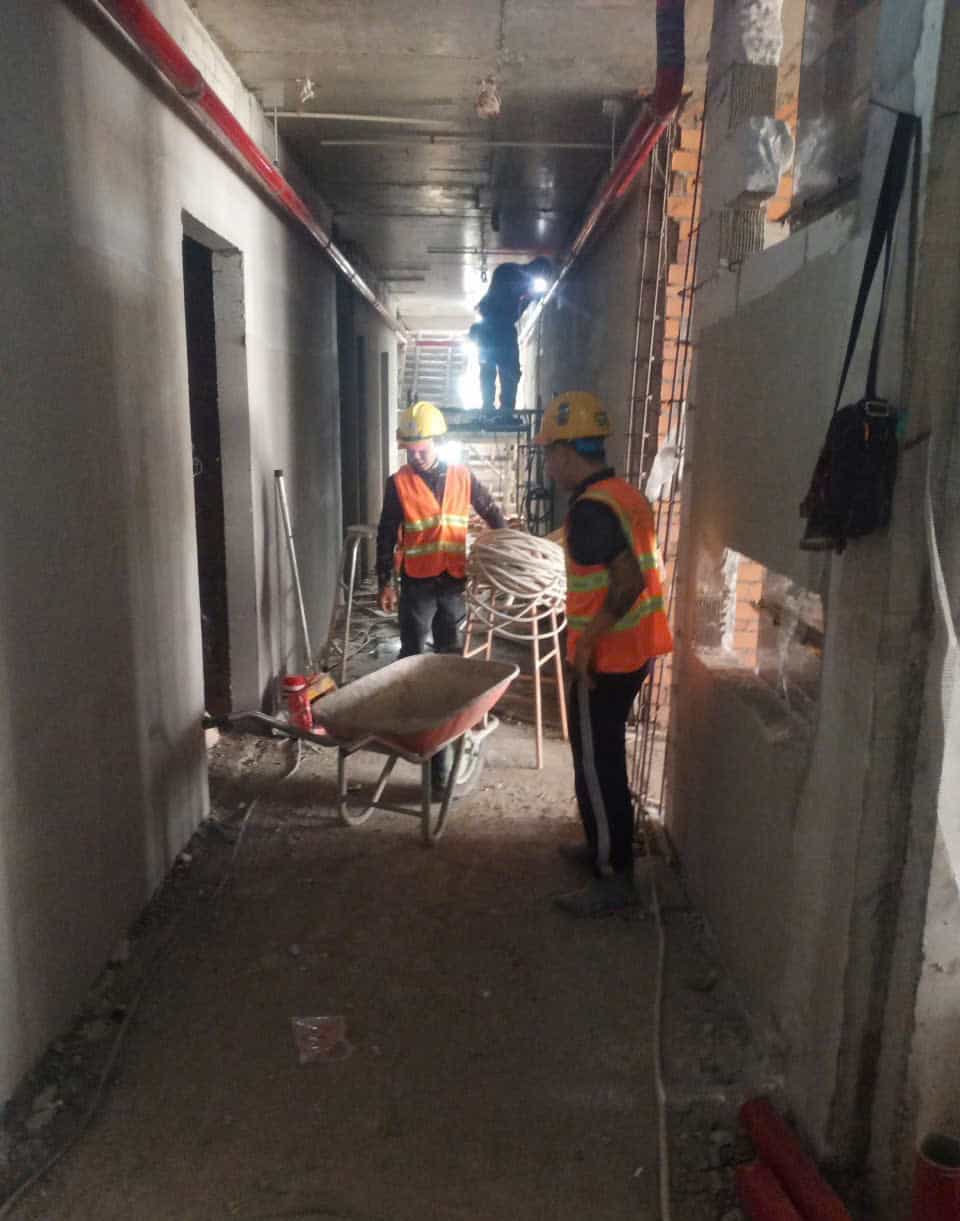

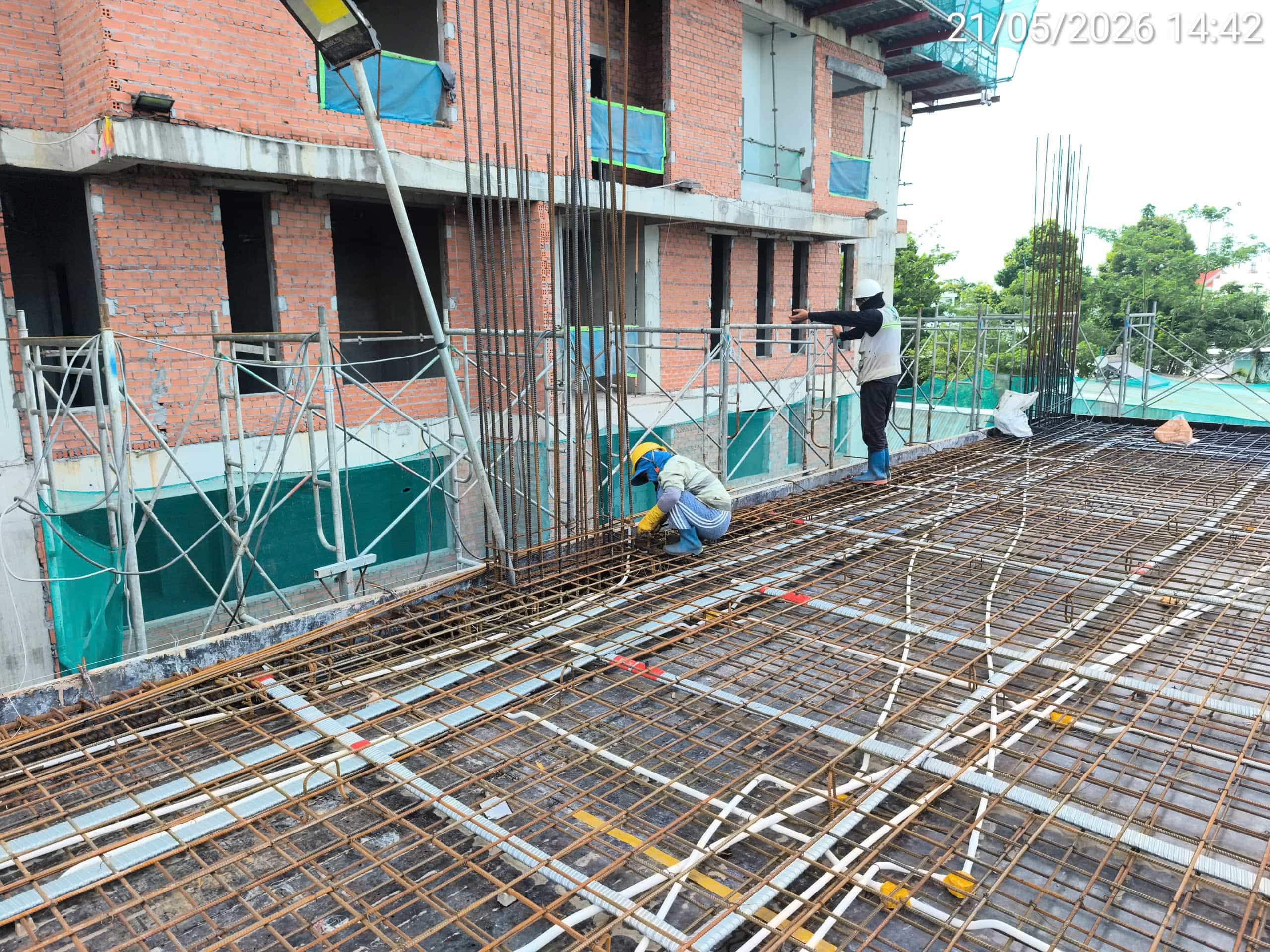

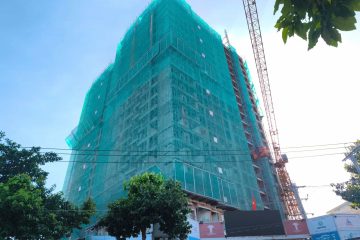

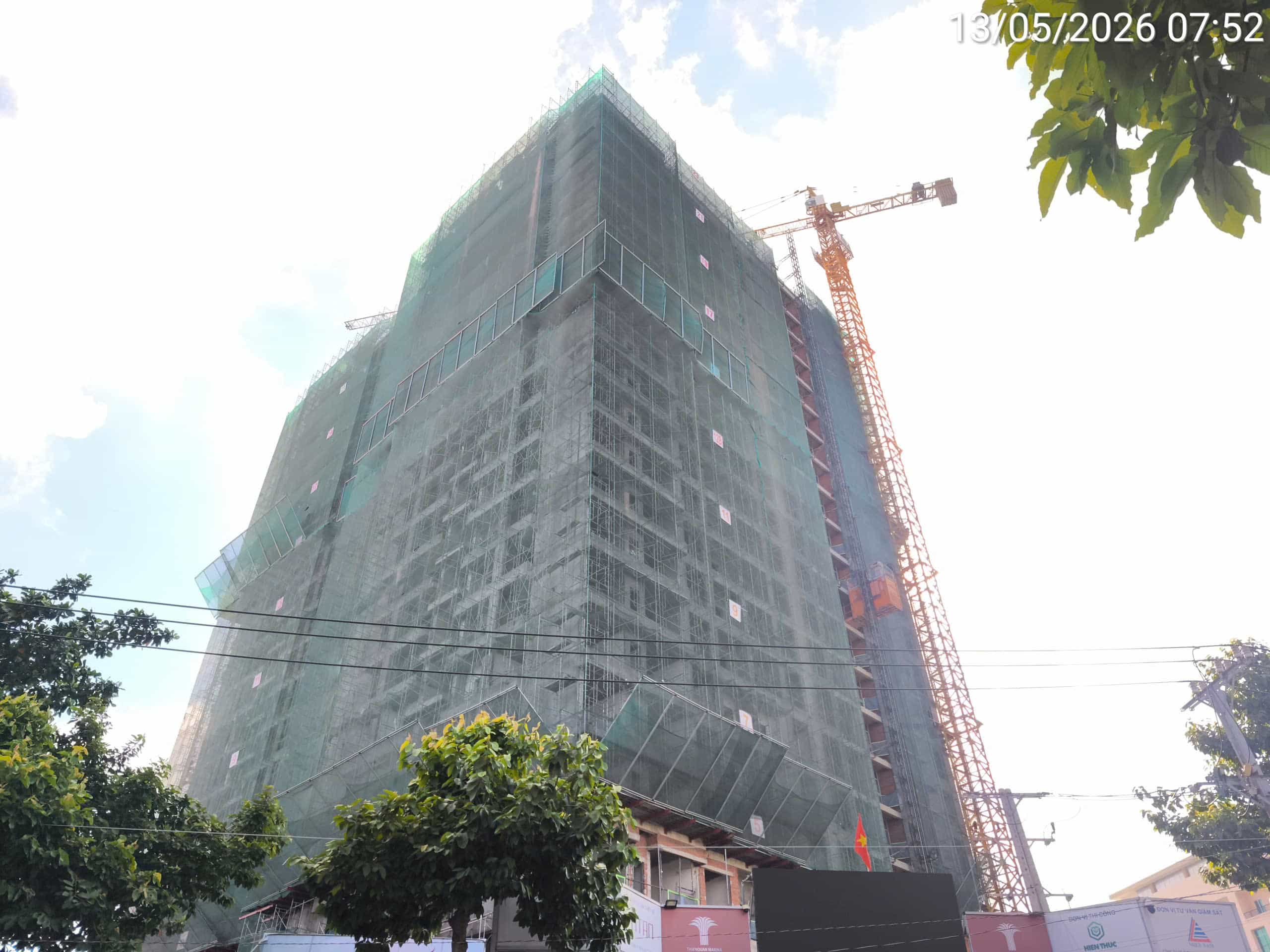

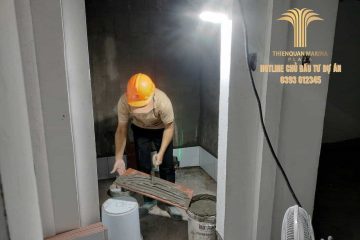

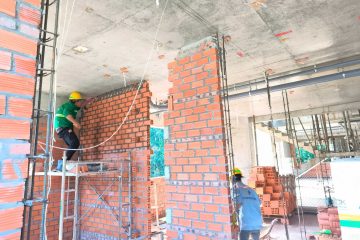

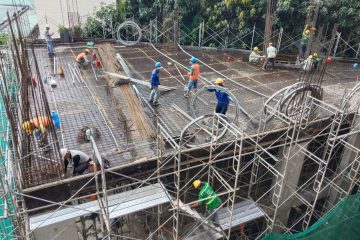

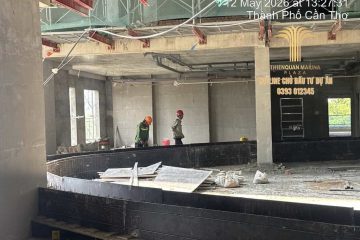

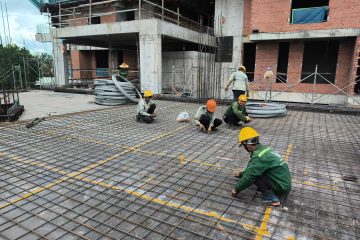

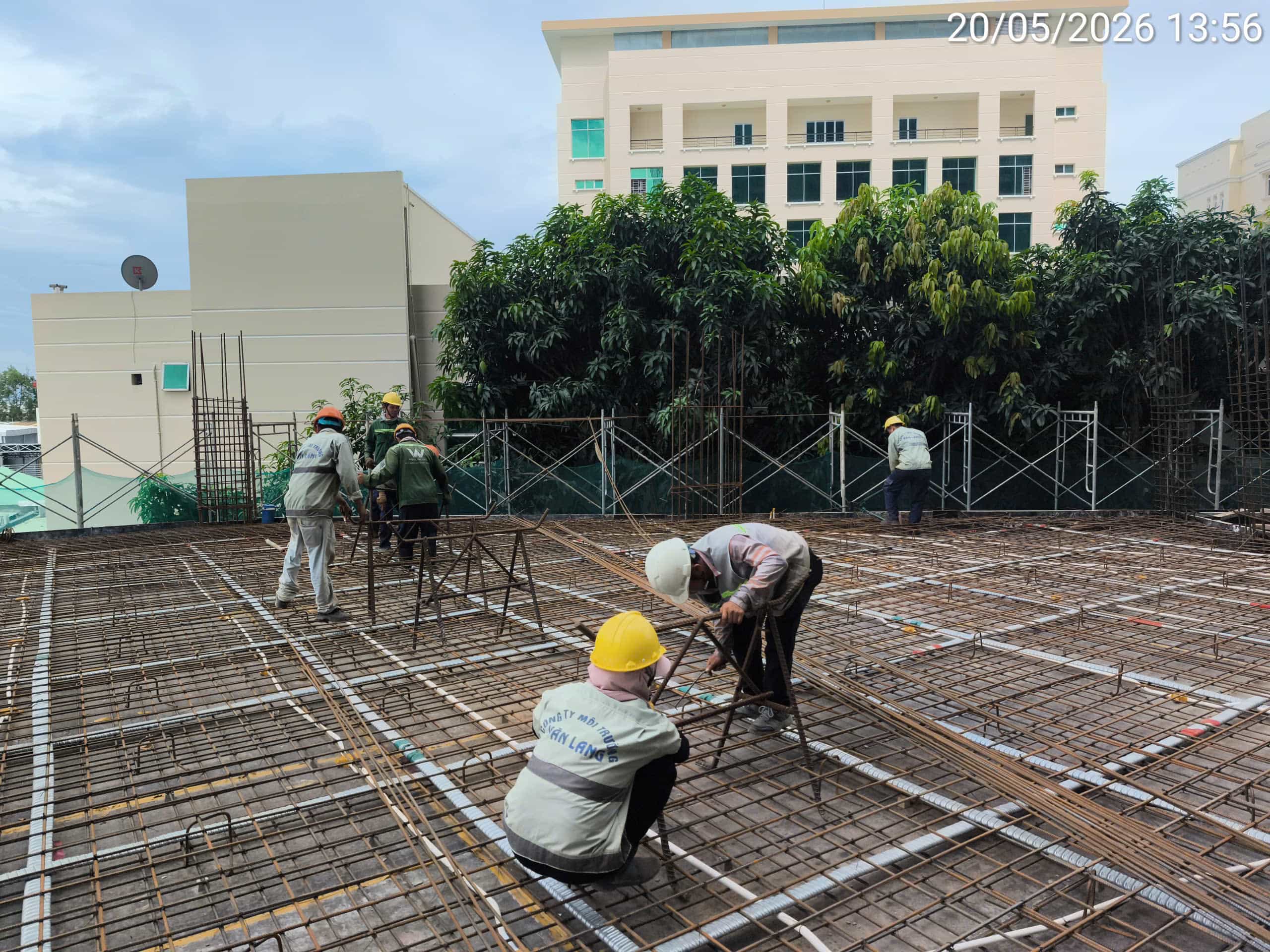

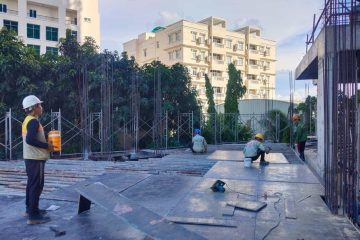

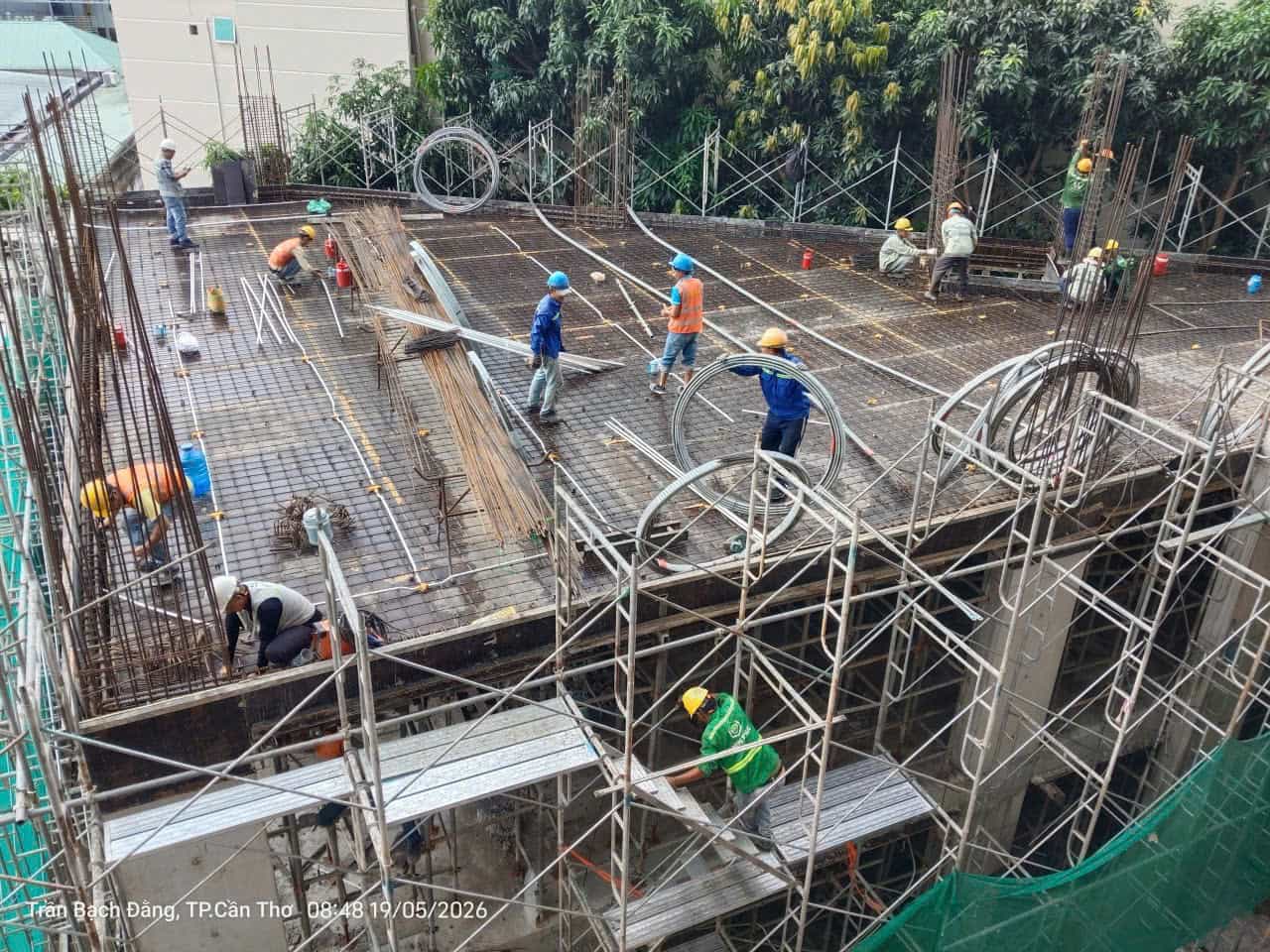

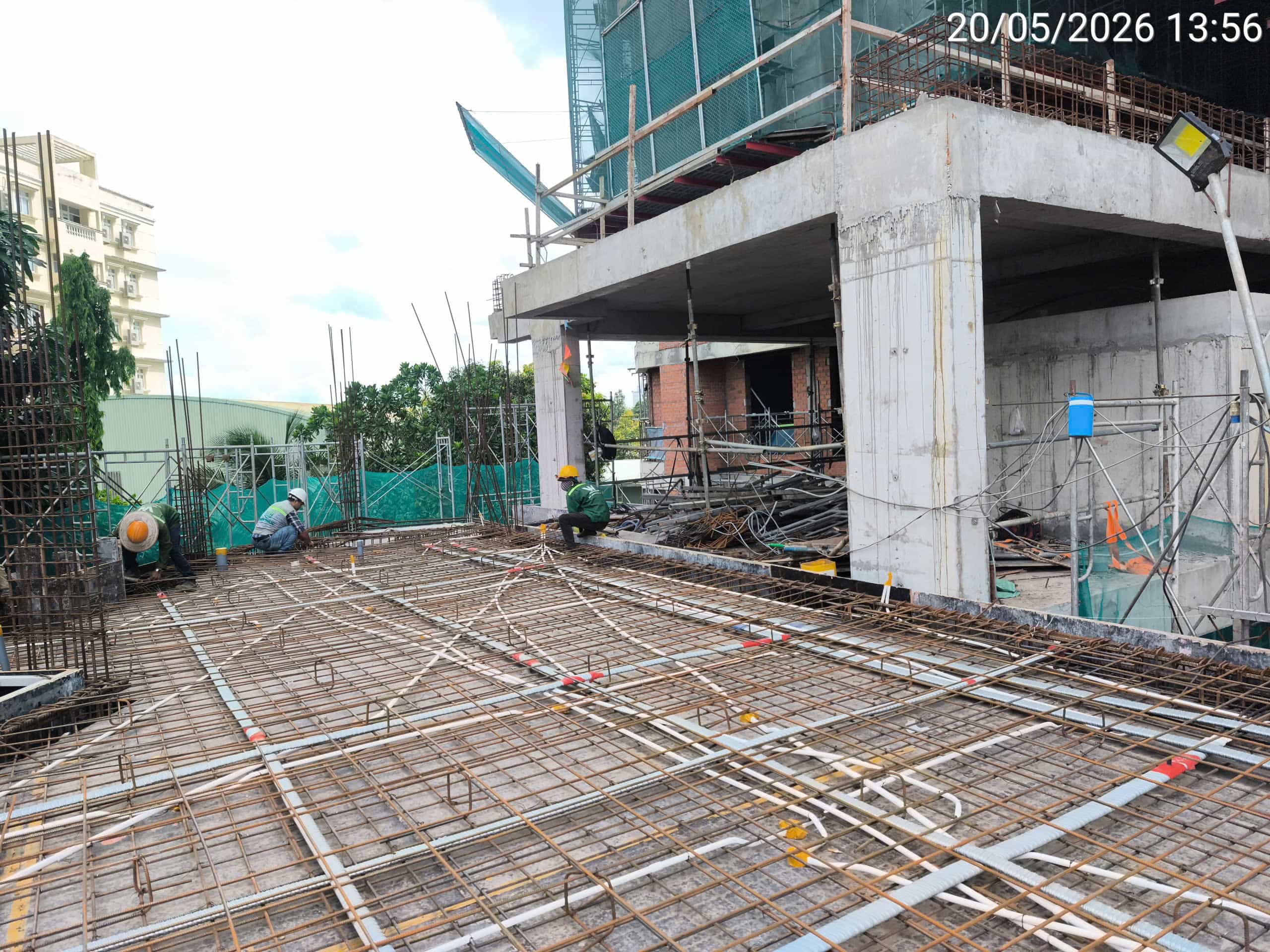

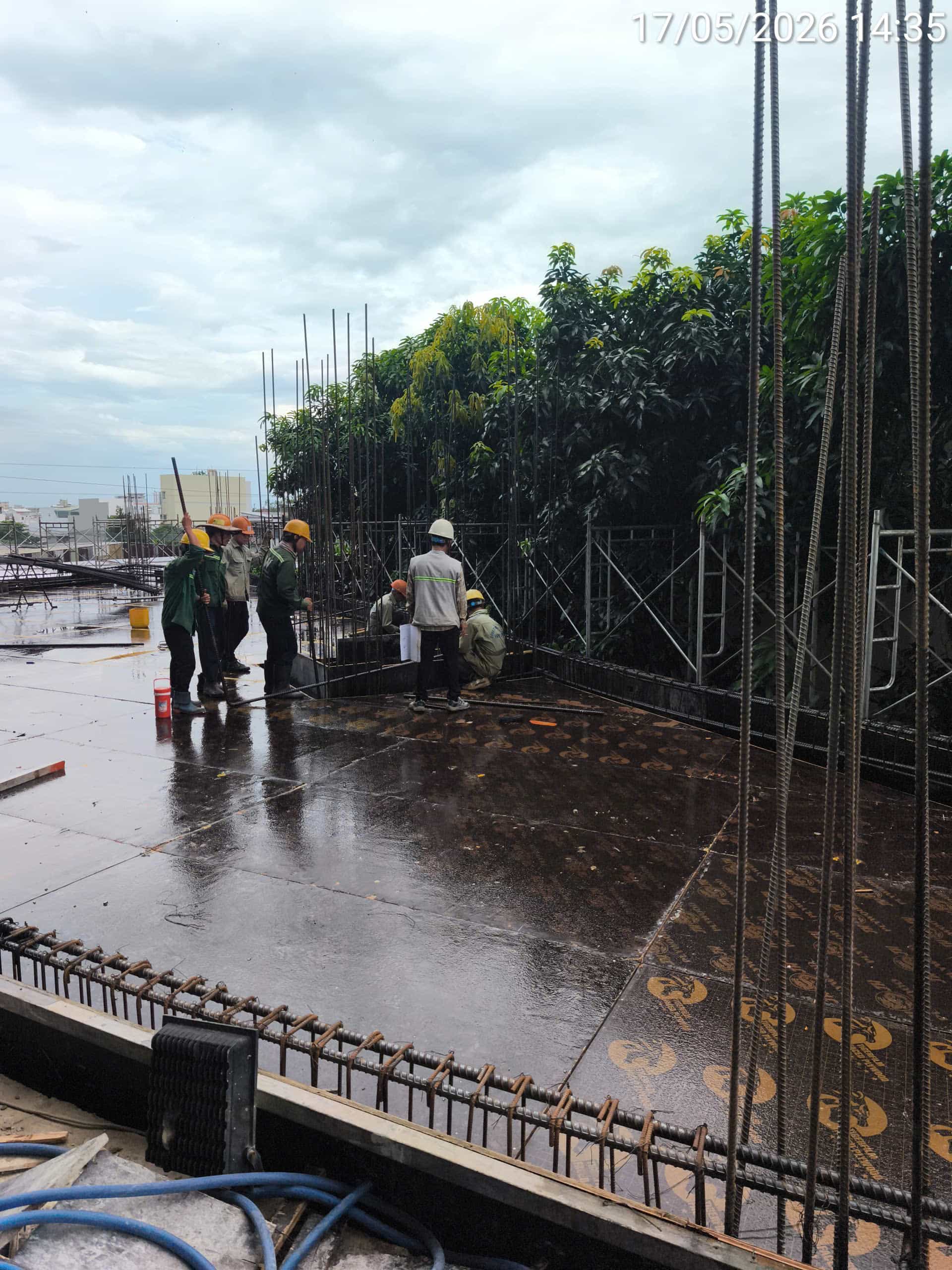

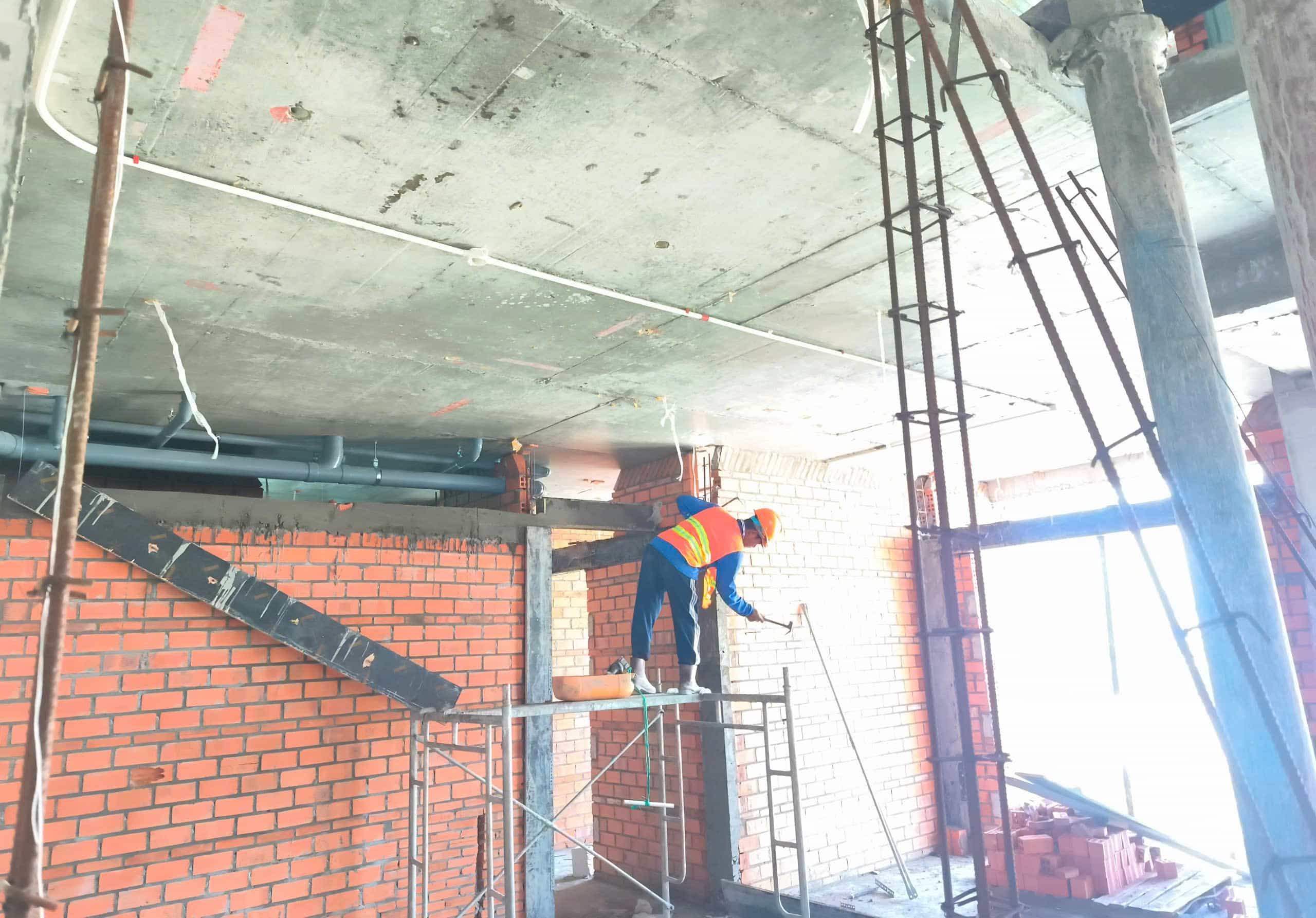

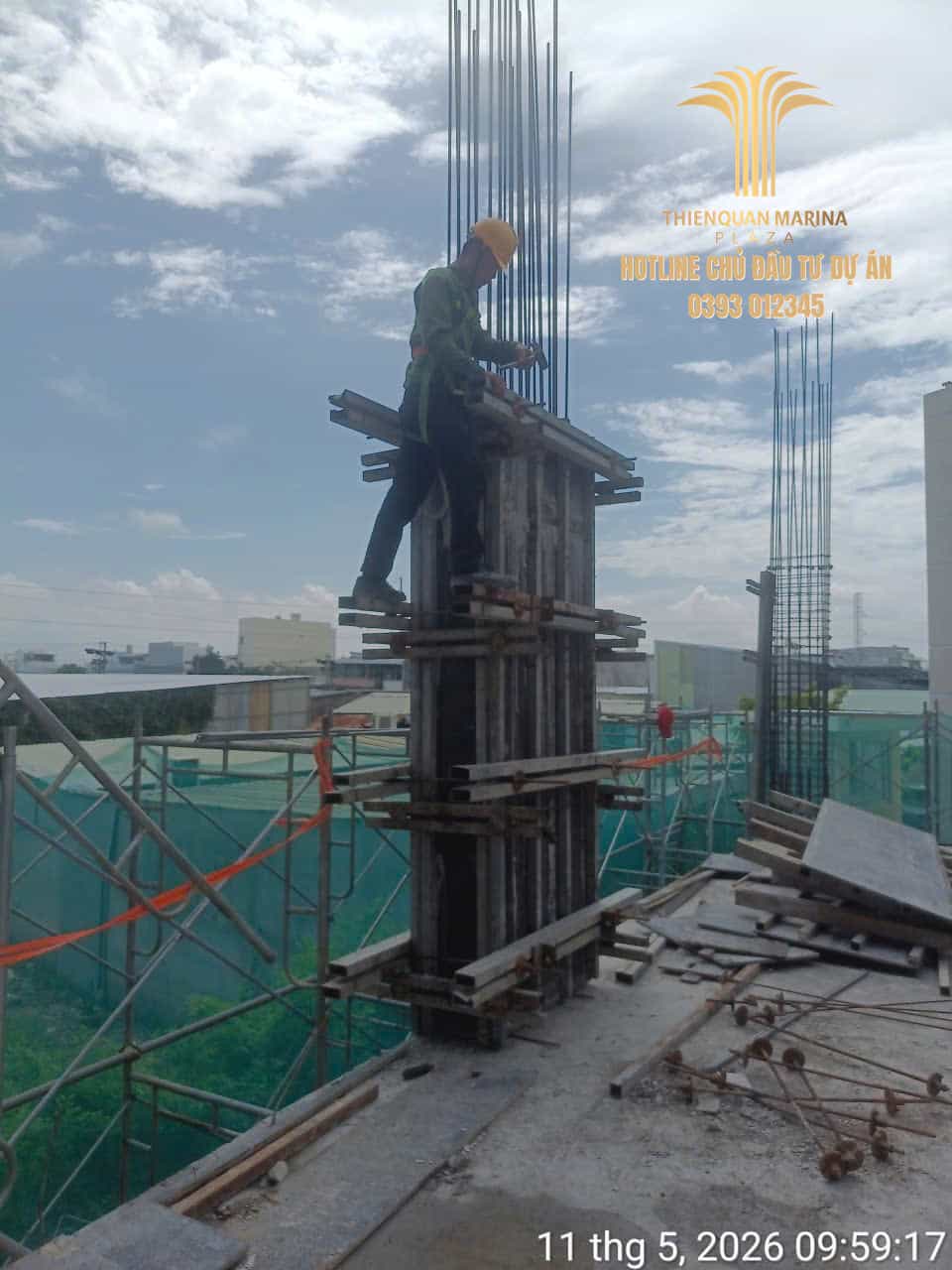

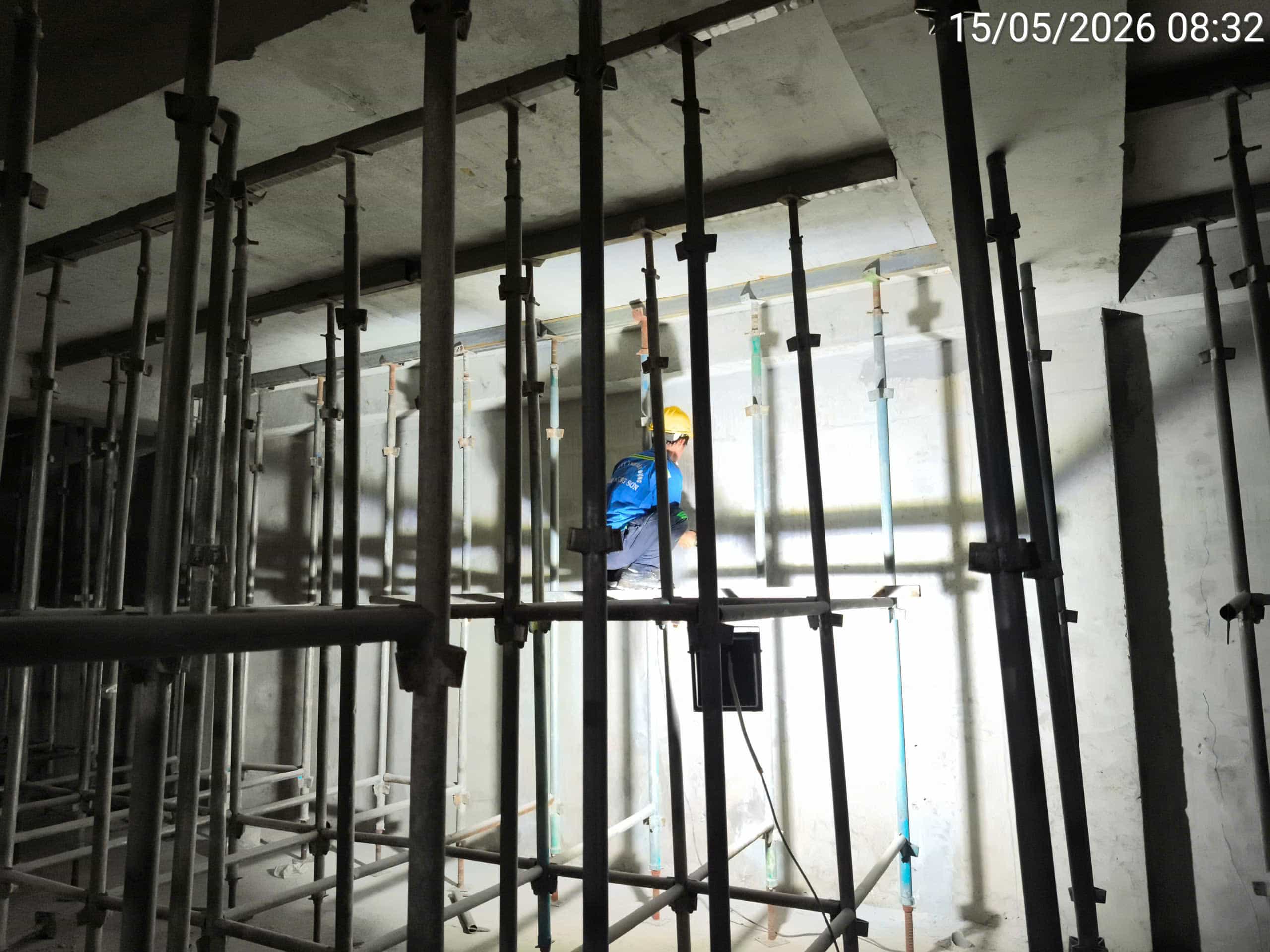

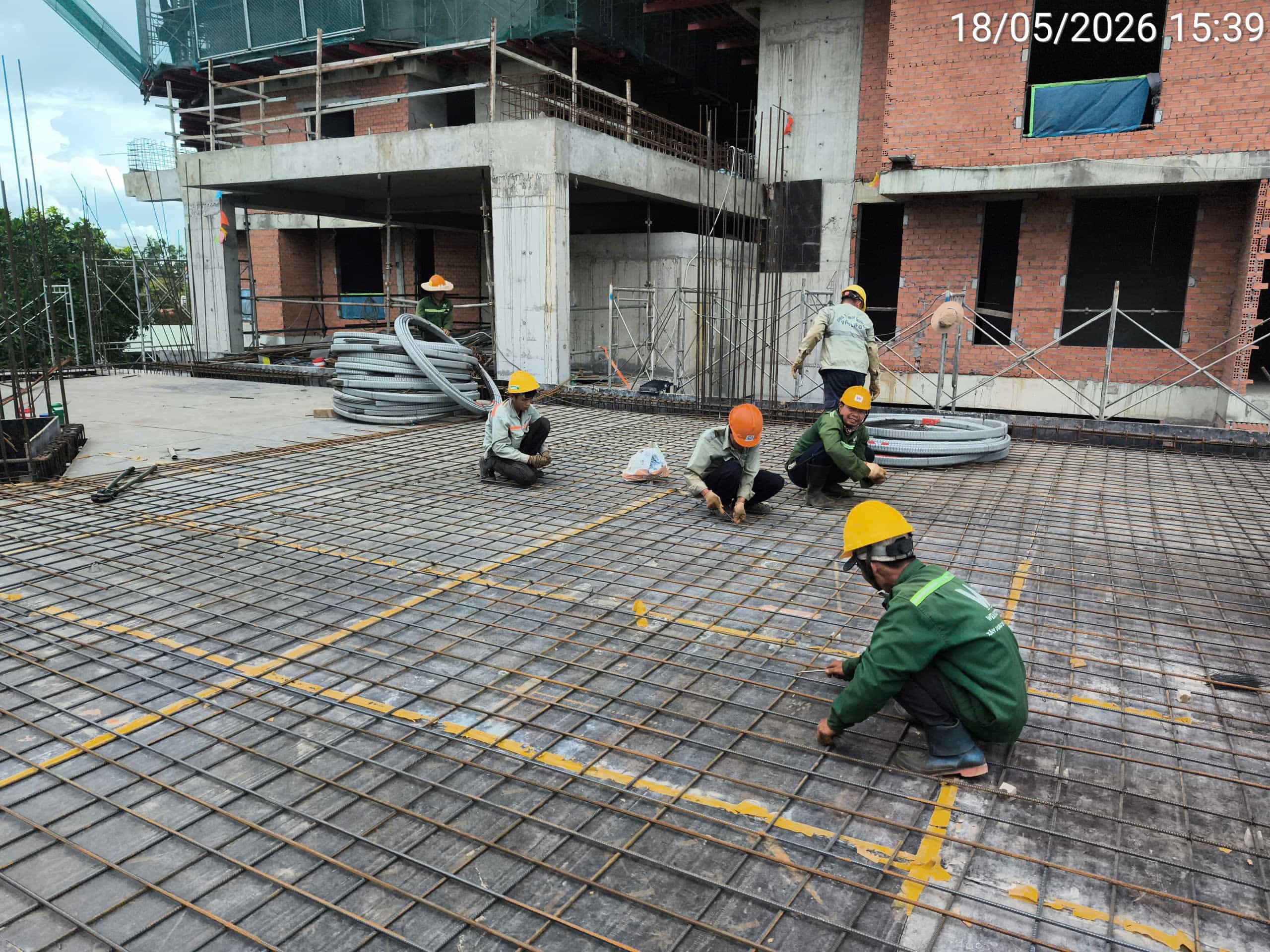

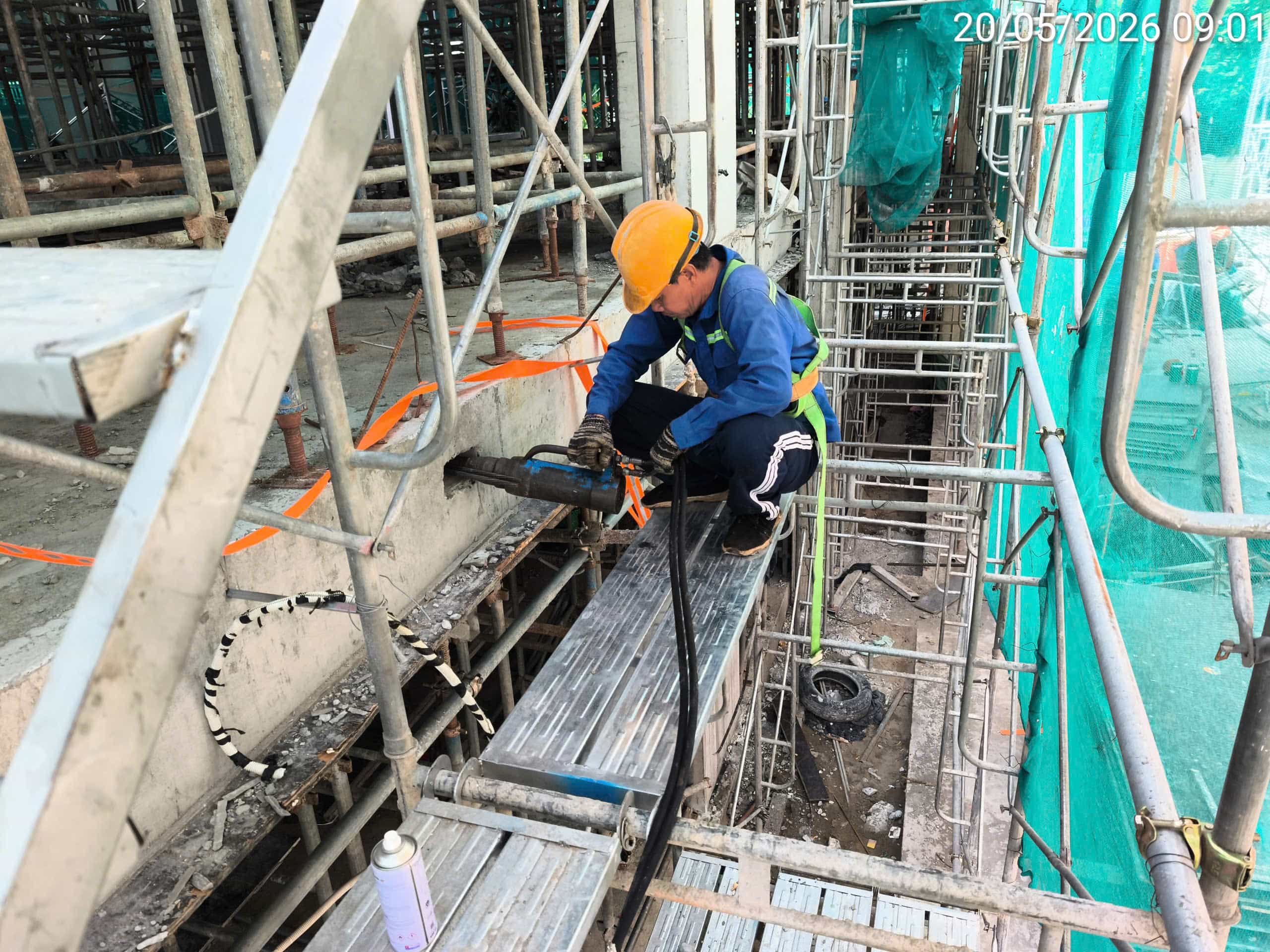

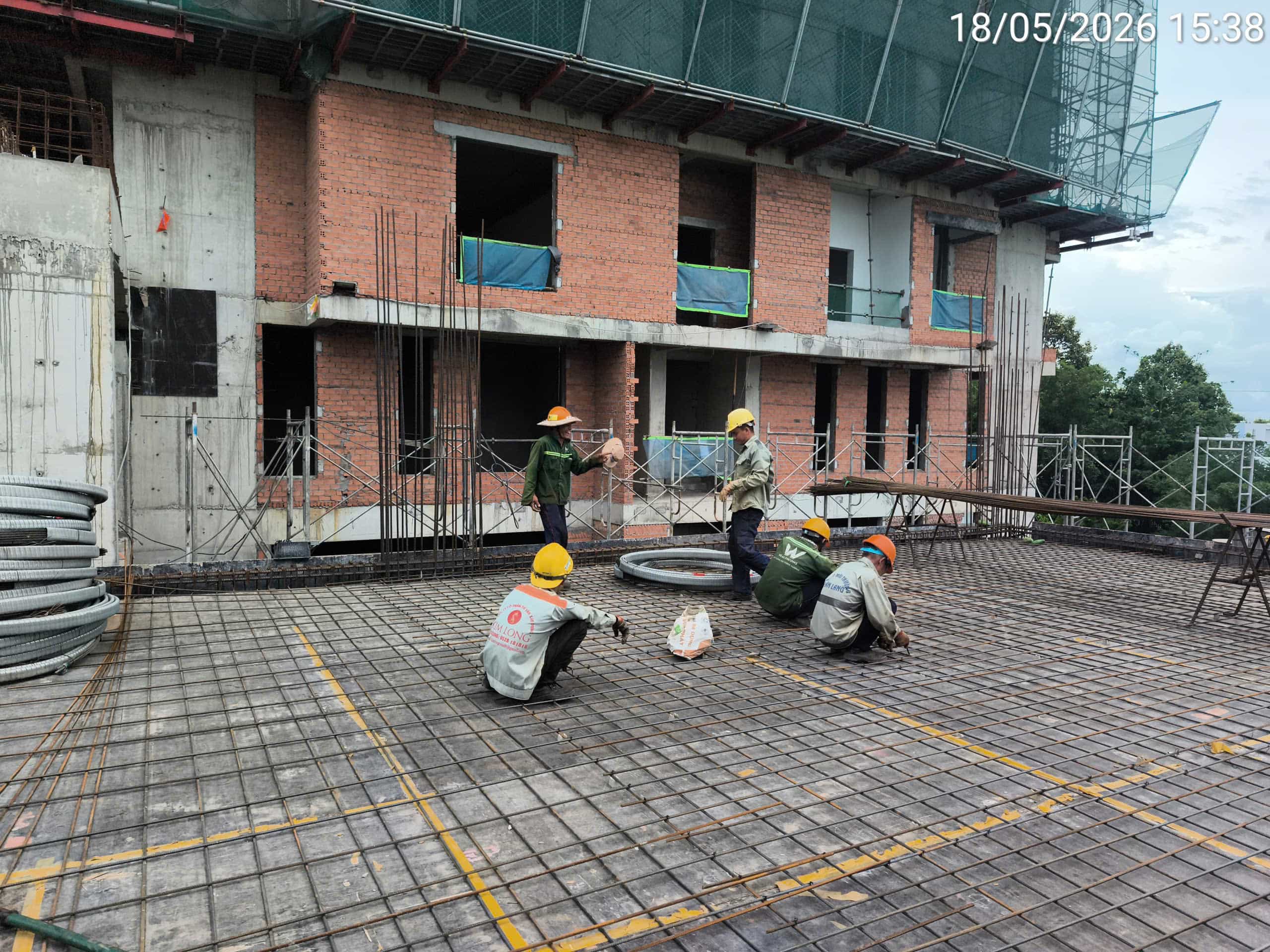

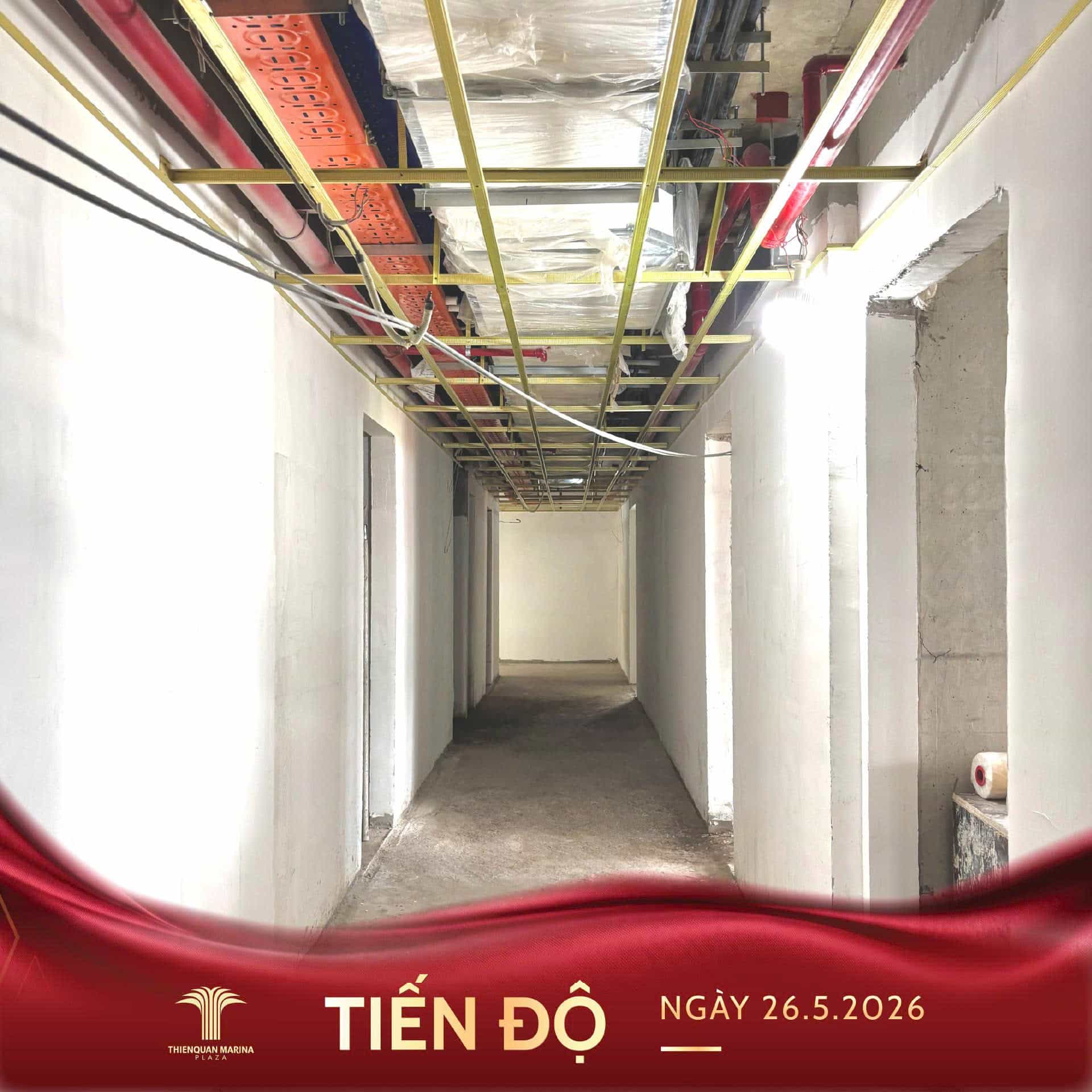

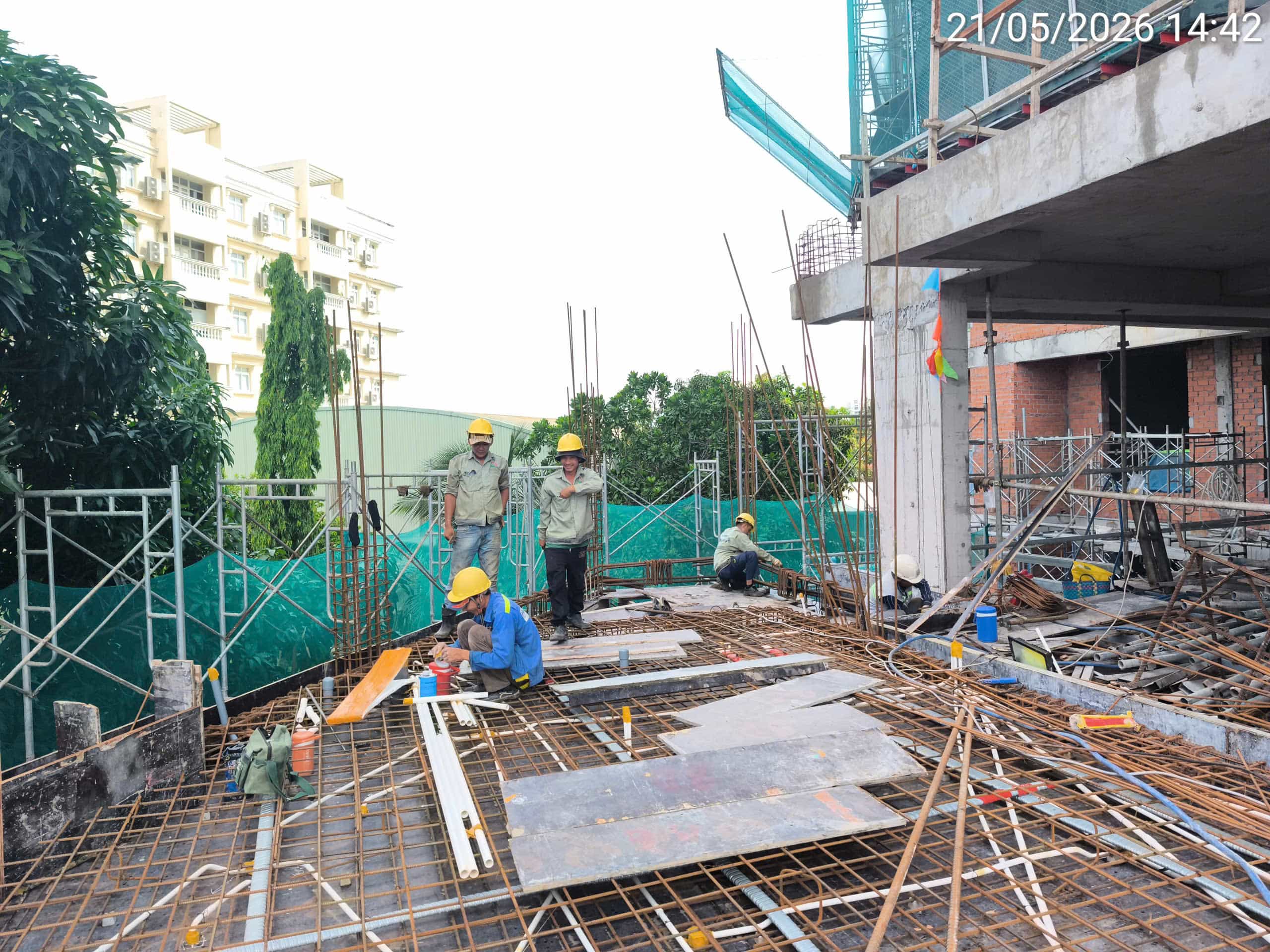

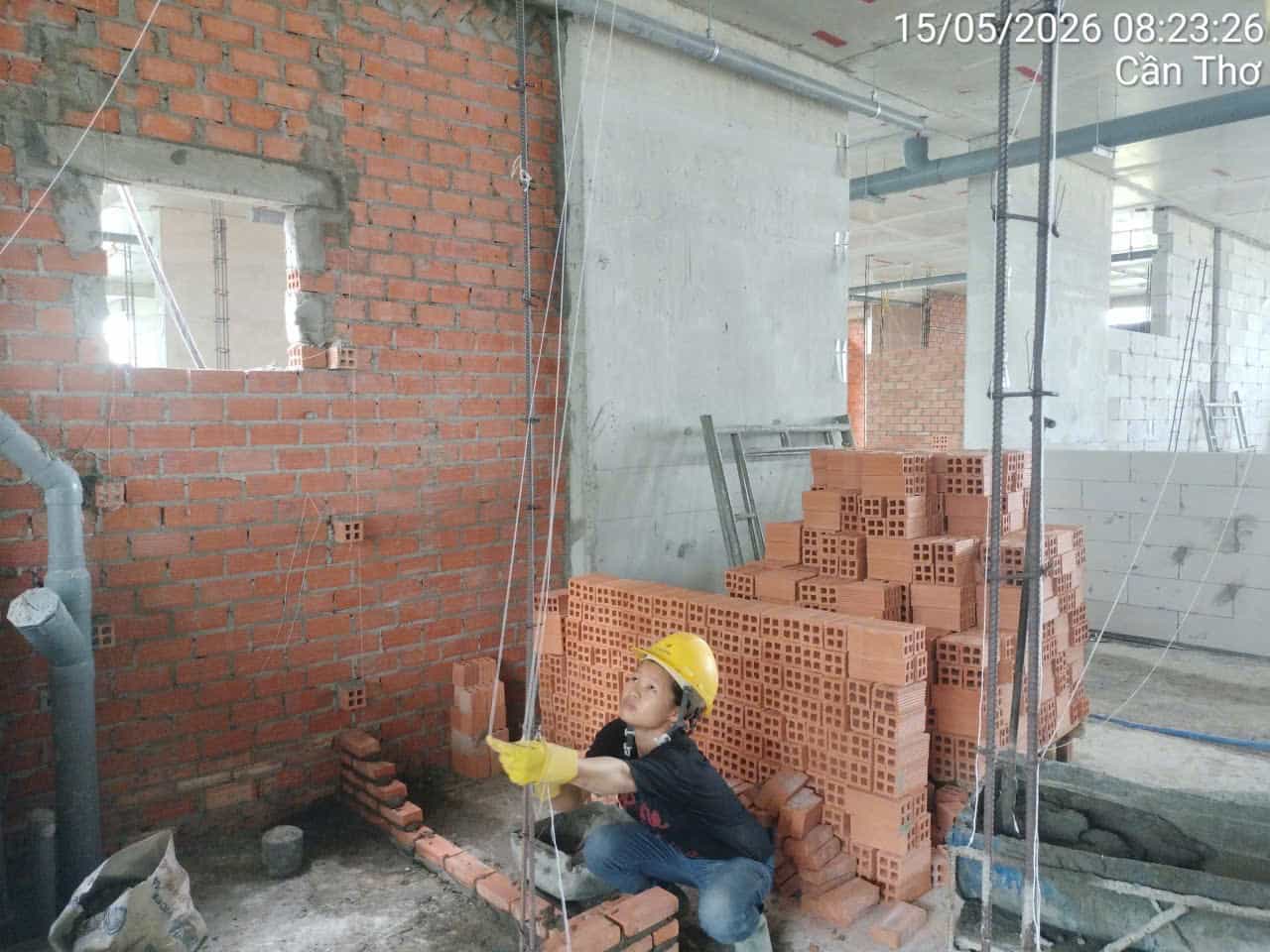

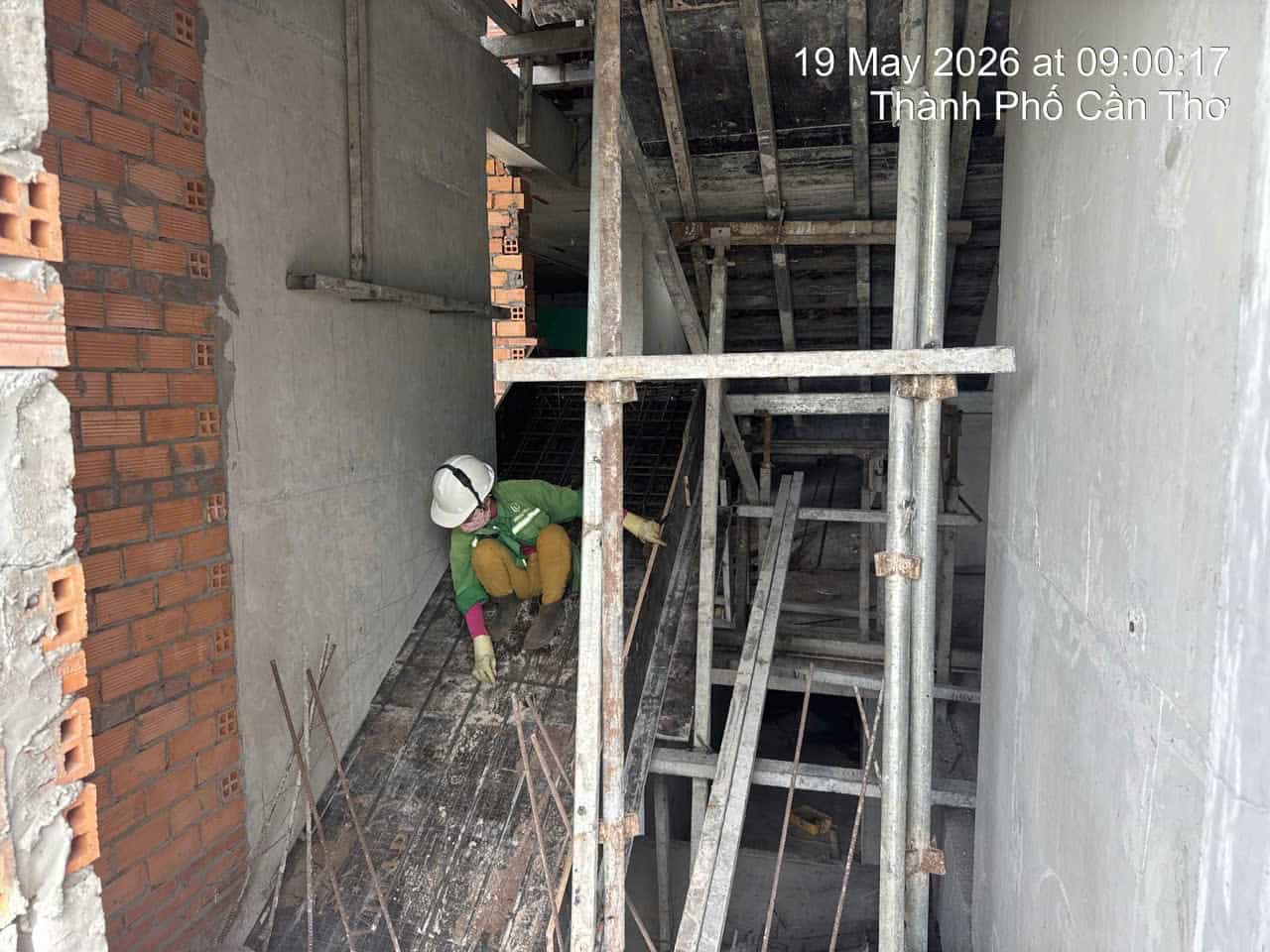

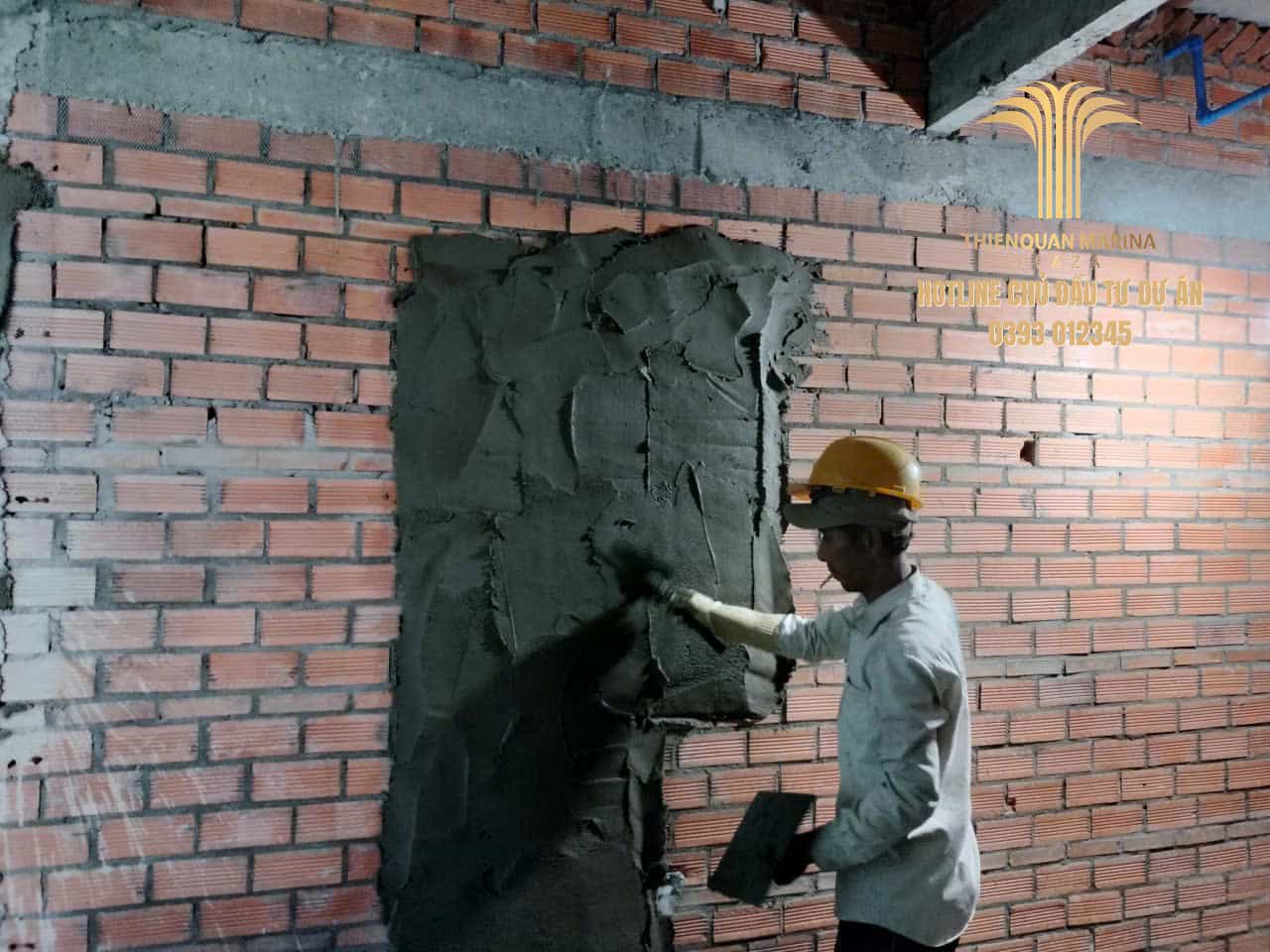

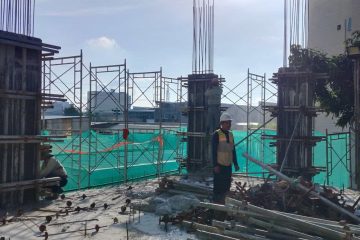

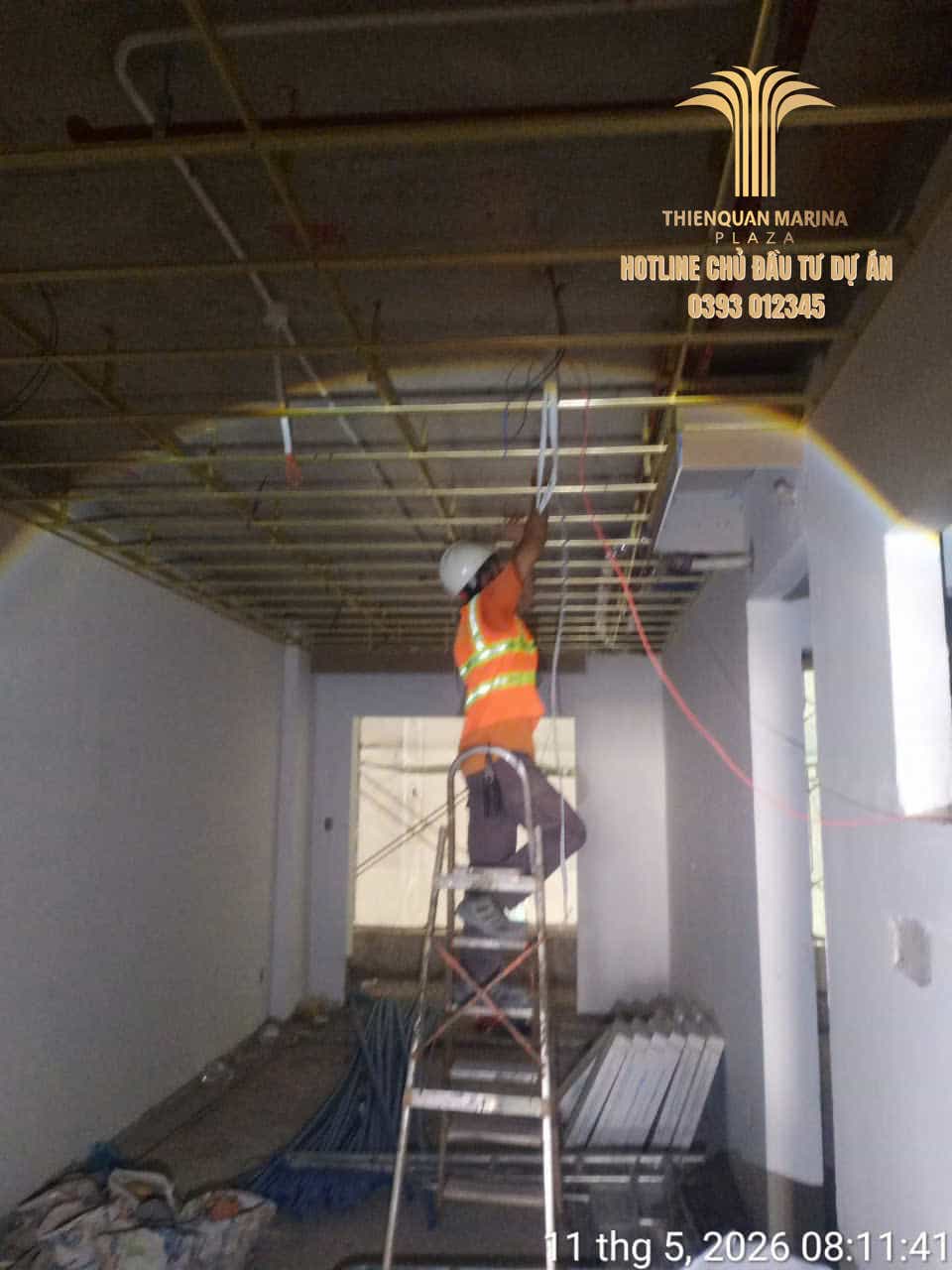

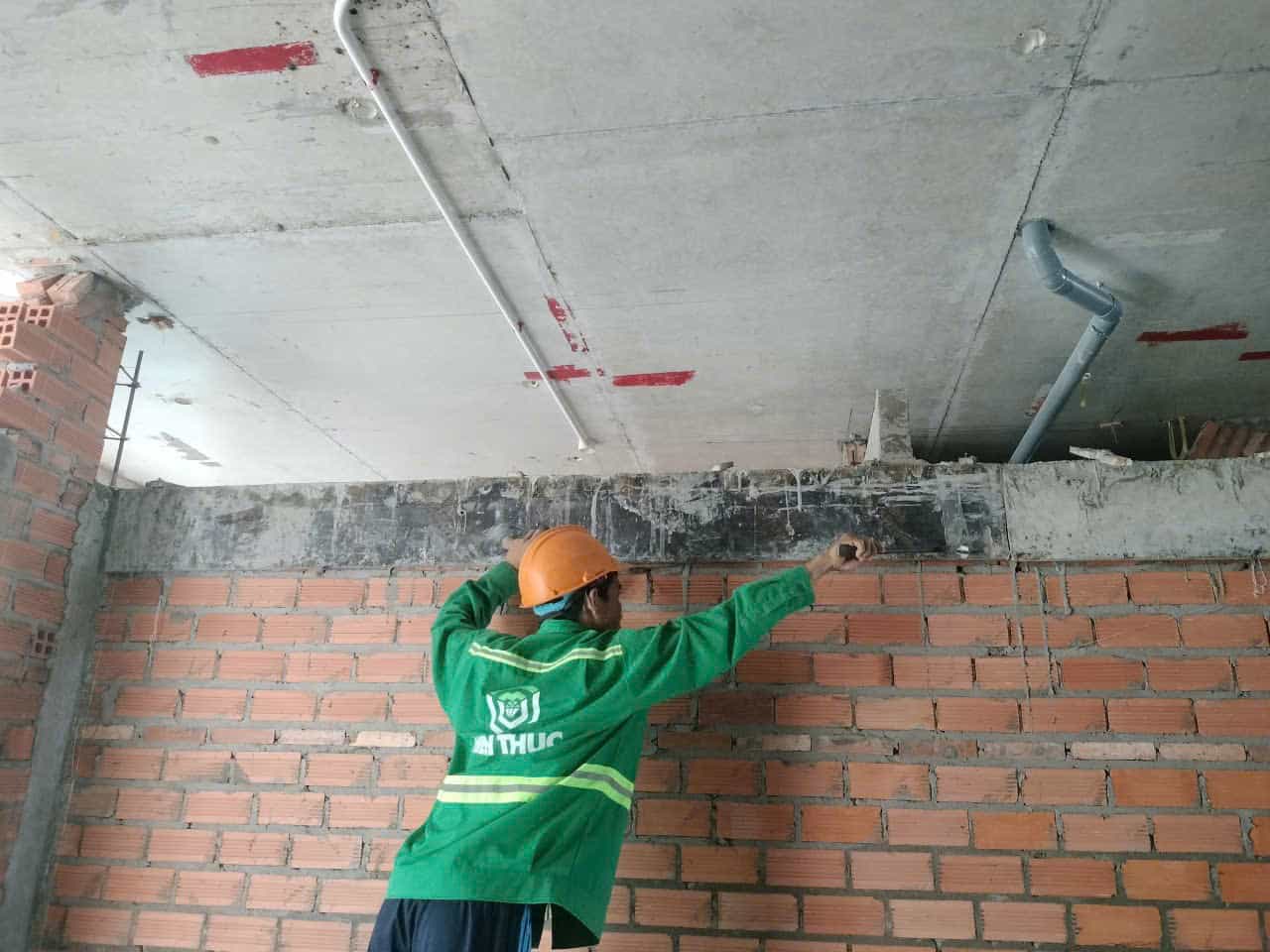

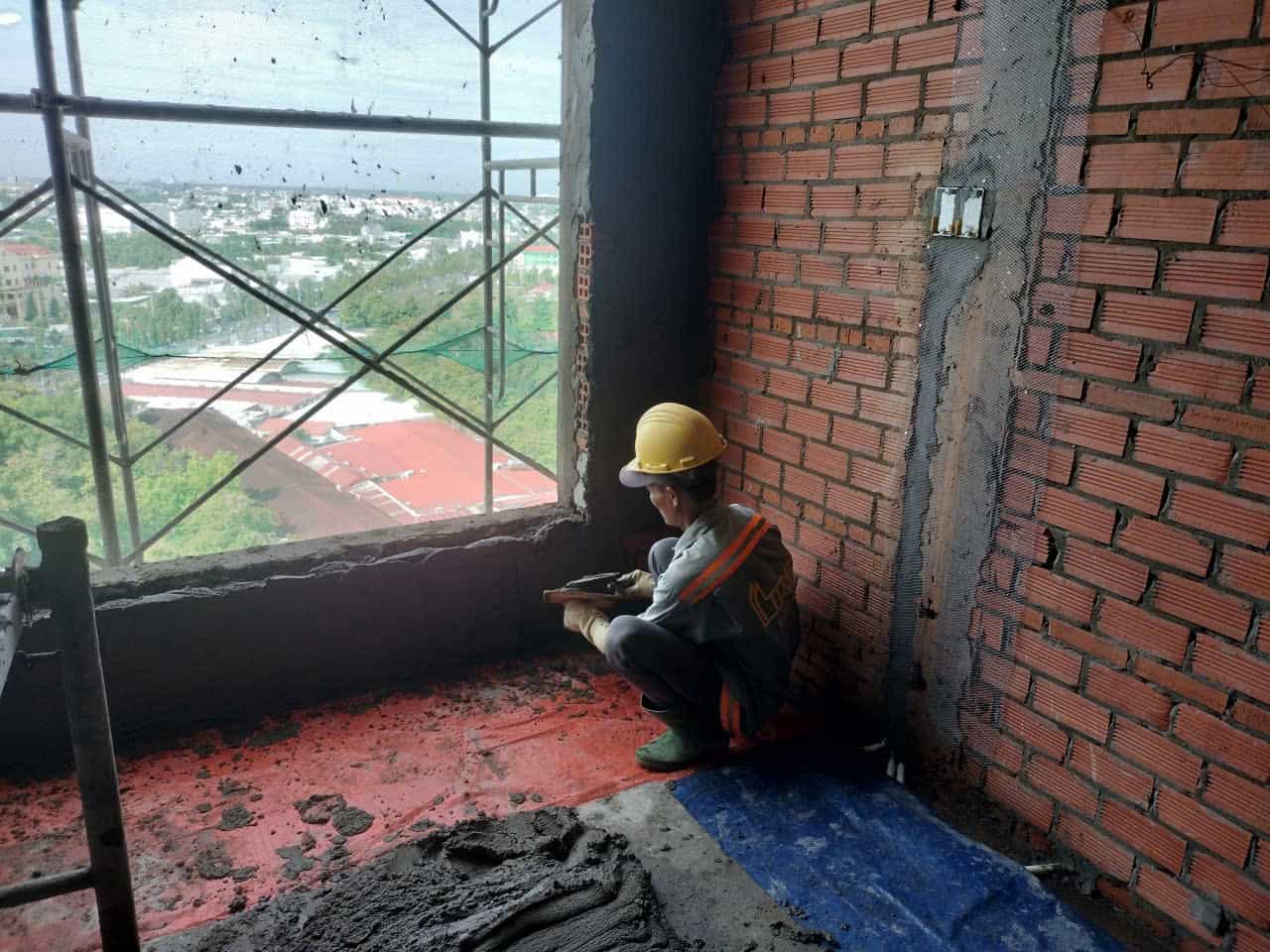

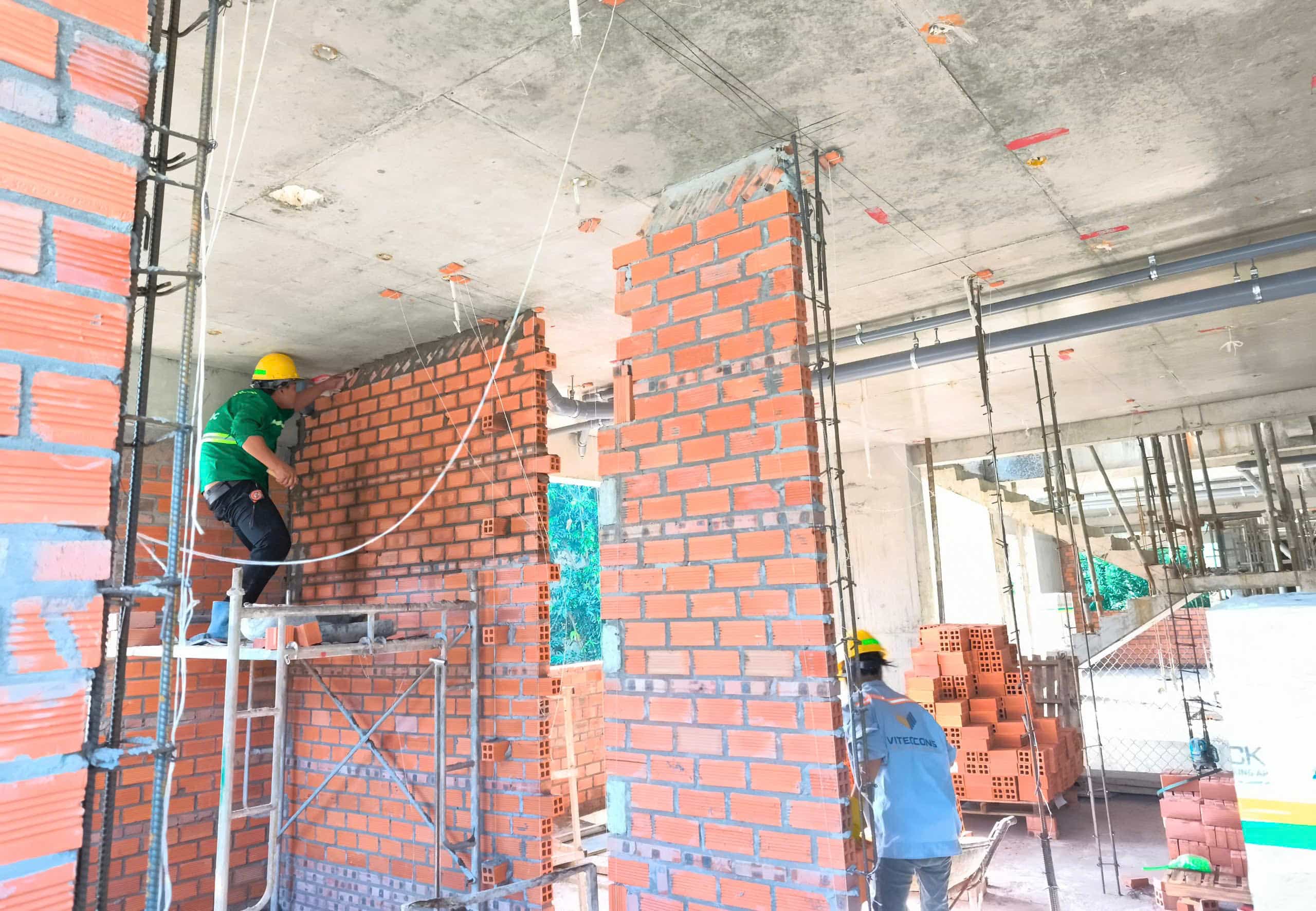

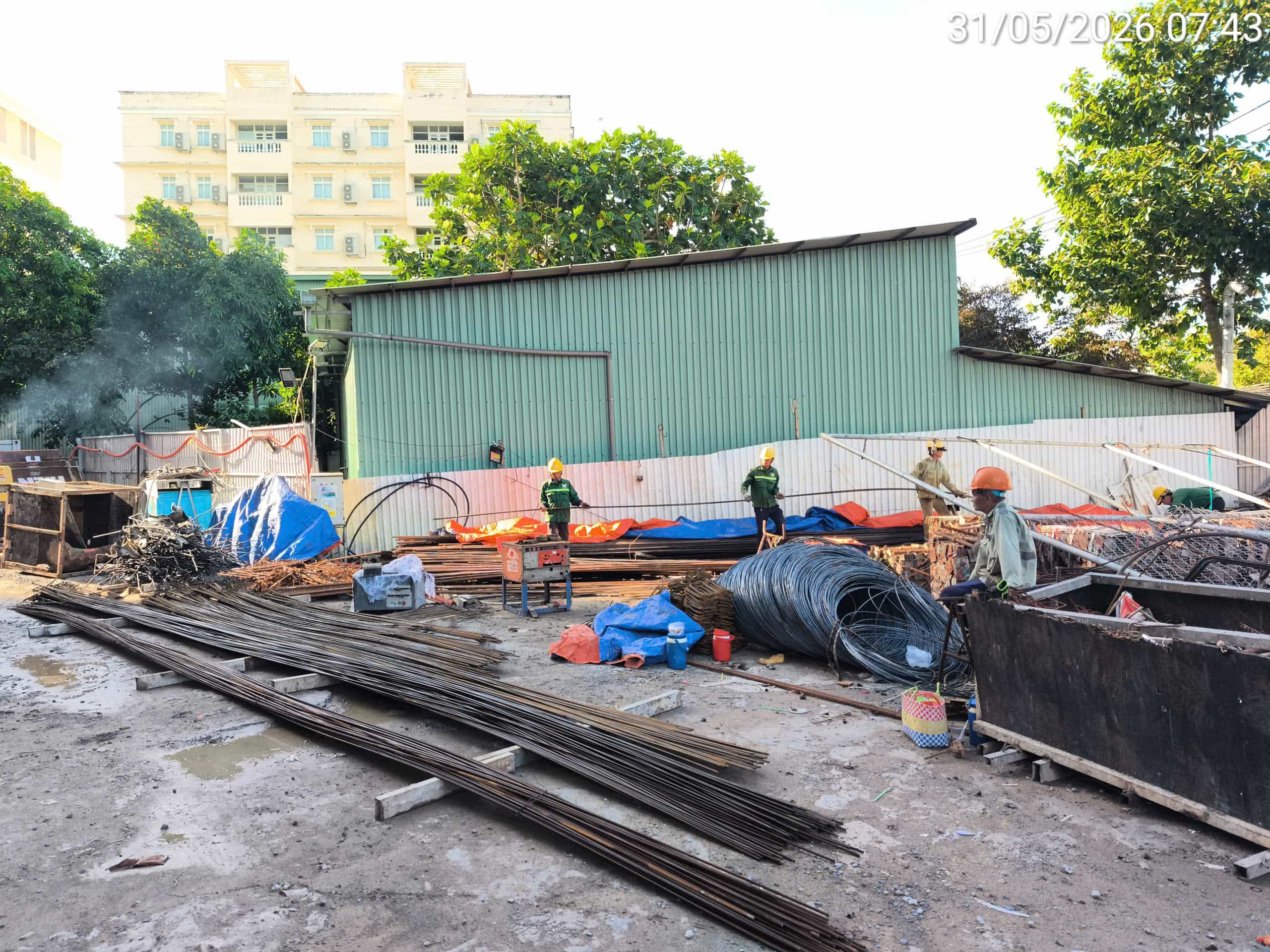

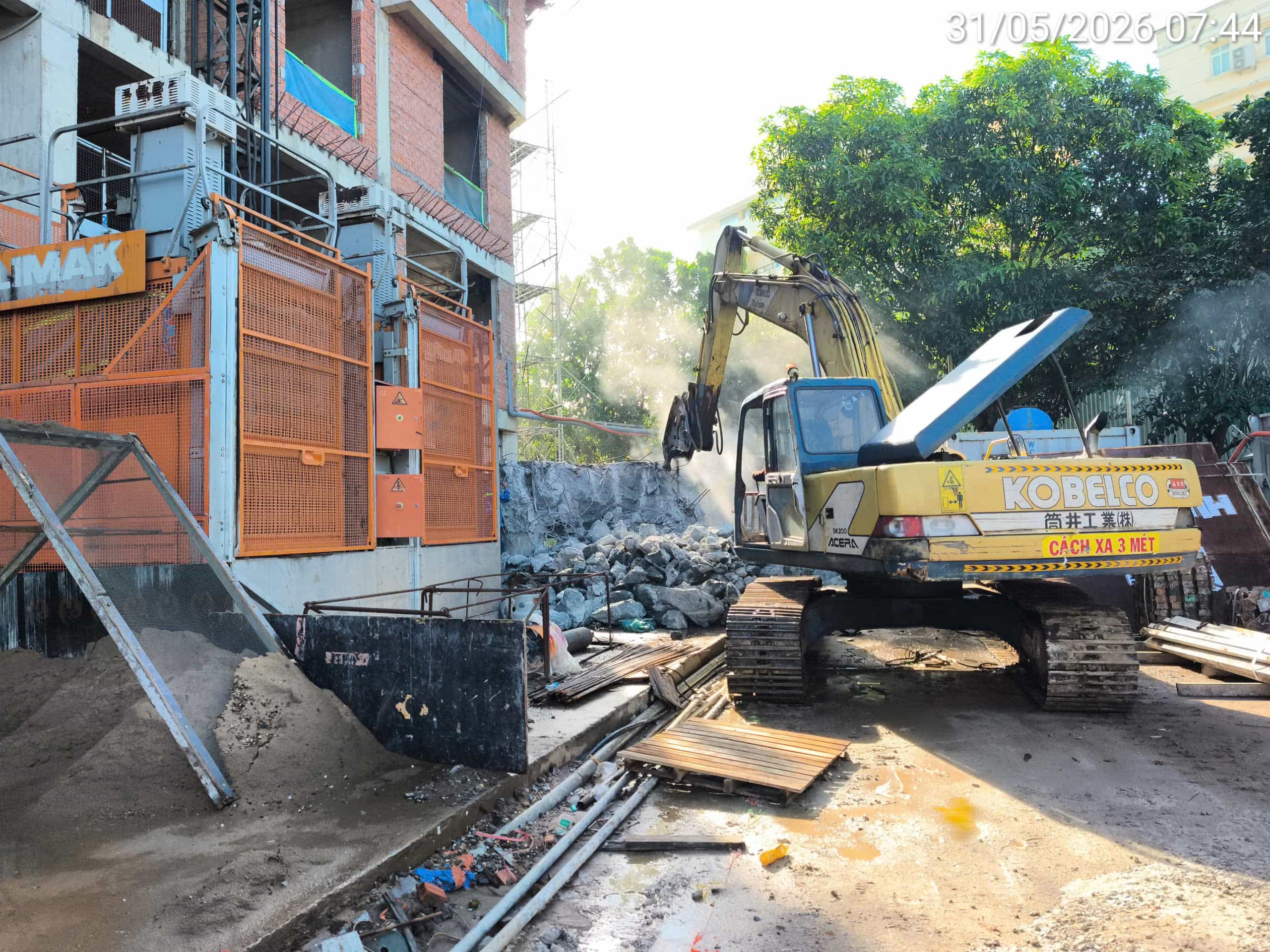

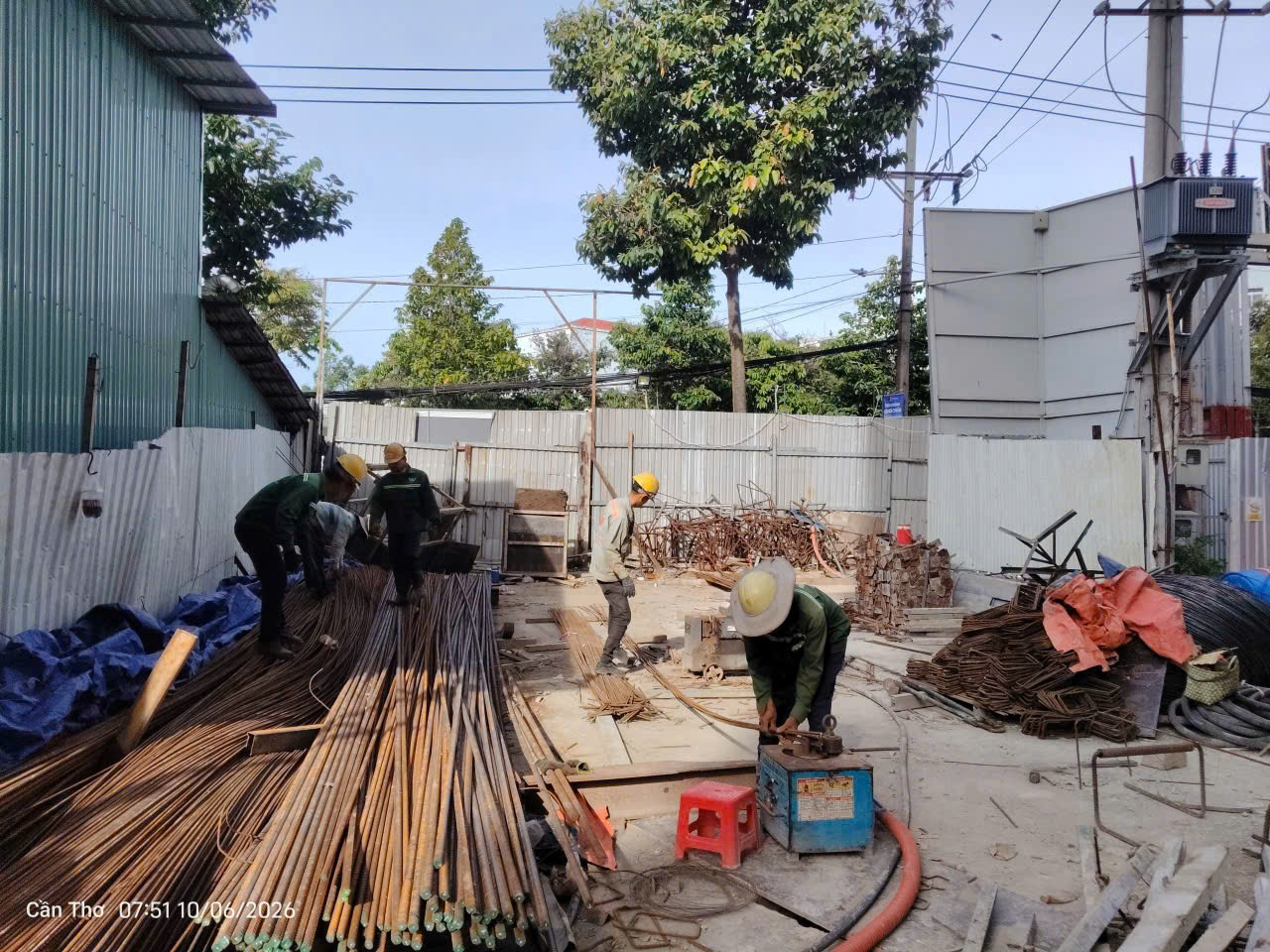

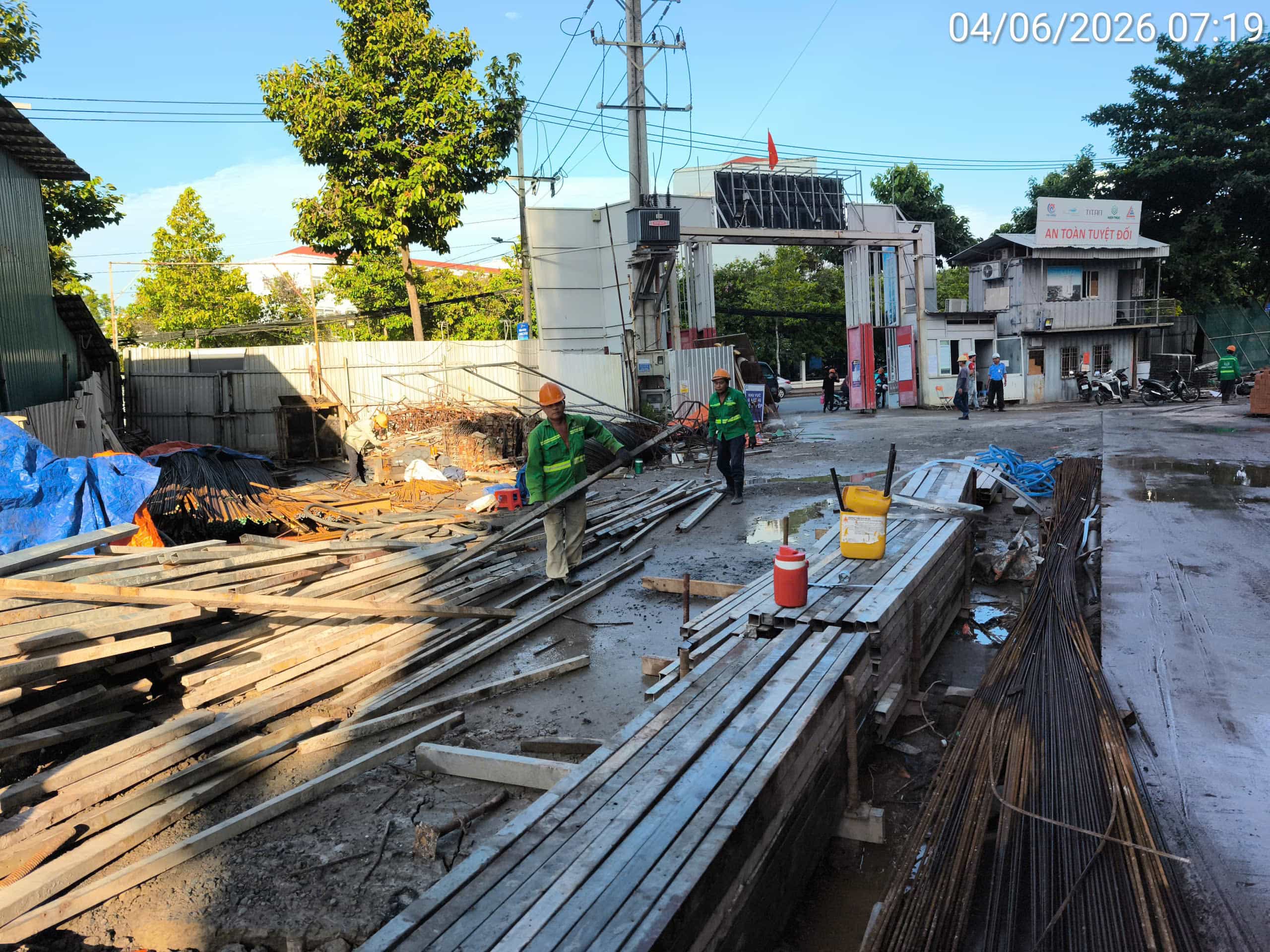

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 28/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 27/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 27/3/2025 📊

Thời gian: 27/03/2025

I. TIẾN ĐỘ THI CÔNG HIỆN TẠI

A. Khối lượng hoàn thành | Tháp 02 – Zone 4:

  1. Hạng mục kỹ thuật tầng 1:
  2. Triển khai hệ thống M.E.P âm sàn theo quy chuẩn
  3. Hoàn thiện lắp đặt sàn cáp dự ứng lực
  4. Bổ sung thép chờ tại các khu vực cầu thang thoát hiểm
  5. Lắp đặt thép vách đơn theo bản vẽ thiết kế

B. Tiến độ Khối đế | Zone 1:

  1. Công tác hoàn thiện tầng 1:
  2. Thực hiện tháo dỡ hệ thống ván khuôn dầm sàn

C. Quản lý hiện trường:

  • Tối ưu hóa bố trí vật tư và thiết bị thi công

II. NHIỆM VỤ TRỌNG TÂM (28/03/2025)

A. Kiểm tra & Nghiệm thu:

  1. Khu vực Tháp 01 | Zone 3:
    • Tiến hành nghiệm thu đồng bộ:
  2. Vị trí và lắp đặt sàn cáp DƯL
  3. Hệ thống cây chống, ván khuôn
  4. Công tác M.E.P âm sàn tầng 1
  5. Khu vực Tháp 02 | Zone 4:
    • Công tác kiểm tra (Deffect):
  6. Rà soát thép dầm sàn tầng 1
  7. Đánh giá hệ thống M.E.P âm sàn
    • Nghiệm thu kỹ thuật:
  8. Thép sàn cấu tạo
  9. Hệ thống cây chống dầm sàn

B. Triển khai thi công | Zone 4:

  • Tiếp tục lắp đặt thép vách đơn
  • Thi công vách thang máy

III. TỔNG QUAN ĐÁNH GIÁ

Công trường duy trì nhịp độ thi công ổn định, đặc biệt tại Zone 4 với nhiều hạng mục được triển khai song song. Kế hoạch nghiệm thu toàn diện được chuẩn bị kỹ lưỡng cho ngày mai, nhằm đảm bảo tiêu chuẩn kỹ thuật và chất lượng công trình.

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 27/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 26/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 26/3/2025 📊

Thời gian: 26/03/2025

I. TỔNG HỢP CÔNG TÁC THI CÔNG

A. Phân khu Tháp 02 | Zone 4
Hạng mục hoàn thành tầng 1:
• Hệ thống kỹ thuật:

  • Triển khai M.E.P âm sàn theo bản vẽ thiết kế
  • Tiến hành lắp đặt sàn cáp dự ứng lực
    • Công tác kết cấu:
  • Hoàn thiện ván khuôn thành dầm biên

B. Phân khu Tháp 01 | Zone 3
Khối lượng thực hiện tầng 1:
• Công tác kết cấu:

  • Hoàn thành lắp đặt thép sàn lớp trên
    • Công tác rà soát:
  • Thực hiện kiểm tra (Deffect) thép dầm sàn
  • Tiến hành kiểm tra (Deffect) hệ thống cây chống dầm sàn

II. NHIỆM VỤ TRIỂN KHAI (27/03/2025)

A. Tại khu vực Tháp 02 | Zone 4
Trọng điểm thi công tầng 1:
• Hệ thống kỹ thuật:

  • Tiếp tục M.E.P âm sàn
  • Hoàn thiện sàn cáp dự ứng lực
    • Kết cấu phụ trợ:
  • Lắp đặt thép chờ cầu thang thoát hiểm

B. Quản lý công trường:
• Tổ chức sắp xếp:

  • Tối ưu bố trí vật tư
  • Sắp xếp thiết bị thi công

III. ĐÁNH GIÁ HIỆN TRẠNG

Công trường duy trì nhịp độ thi công ổn định, với trọng tâm tại Zone 4. Song song đó, công tác kiểm tra chất lượng được thực hiện nghiêm ngặt tại Zone 3. Việc tổ chức lại mặt bằng thi công sẽ tạo điều kiện thuận lợi cho các hạng mục tiếp theo.

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 26/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 25/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 25/3/2025 📊

Thời gian: 25/03/2025

I. KHỐI LƯỢNG CÔNG VIỆC HOÀN THÀNH

A. Khu vực Tháp 02 | ZONE 4
Tiến độ thi công tầng 1:
• Hệ thống M.E.P:

  • Tiến hành gia công và lắp đặt hệ thống âm sàn
  • Đảm bảo tiêu chuẩn kỹ thuật theo bản vẽ
    • Sàn và kết cấu:
  • Thi công sàn cáp dự ứng lực
  • Lắp đặt ván khuôn thành dầm biên

B. Khu vực Tháp 01 | ZONE 3
Công tác tầng 1:
• Thi công kết cấu:

  • Hoàn thiện lắp đặt thép sàn lớp trên
    • Hạng mục nghiệm thu:
  • Thép sàn cấu tạo
  • Hệ thống cây chống và ván khuôn dầm sàn

II. KẾ HOẠCH TRIỂN KHAI (26/03/2025)

A. Tại Tháp 02 | ZONE 4
Tập trung thi công tầng 1:
• Tiếp tục lắp đặt:

  • Hệ thống M.E.P âm sàn
  • Sàn cáp dự ứng lực
  • Ván khuôn thành biên dầm

B. Tại Tháp 01 | ZONE 3
Công tác nghiệm thu tầng 1:
• Hạng mục kiểm tra:

  • Cây chống và ván khuôn dầm sàn
  • Vị trí lắp đặt sàn cáp DƯL
  • Hệ thống M.E.P âm sàn

III. NHẬN XÉT TỔNG QUAN

Dự án đang duy trì nhịp độ thi công ổn định, với trọng tâm phân bổ hợp lý giữa hai tháp. Zone 4 tập trung vào công tác thi công mới, trong khi Zone 3 đang trong giai đoạn nghiệm thu quan trọng. Toàn bộ hạng mục được thực hiện theo đúng tiêu chuẩn kỹ thuật và quy định an toàn.

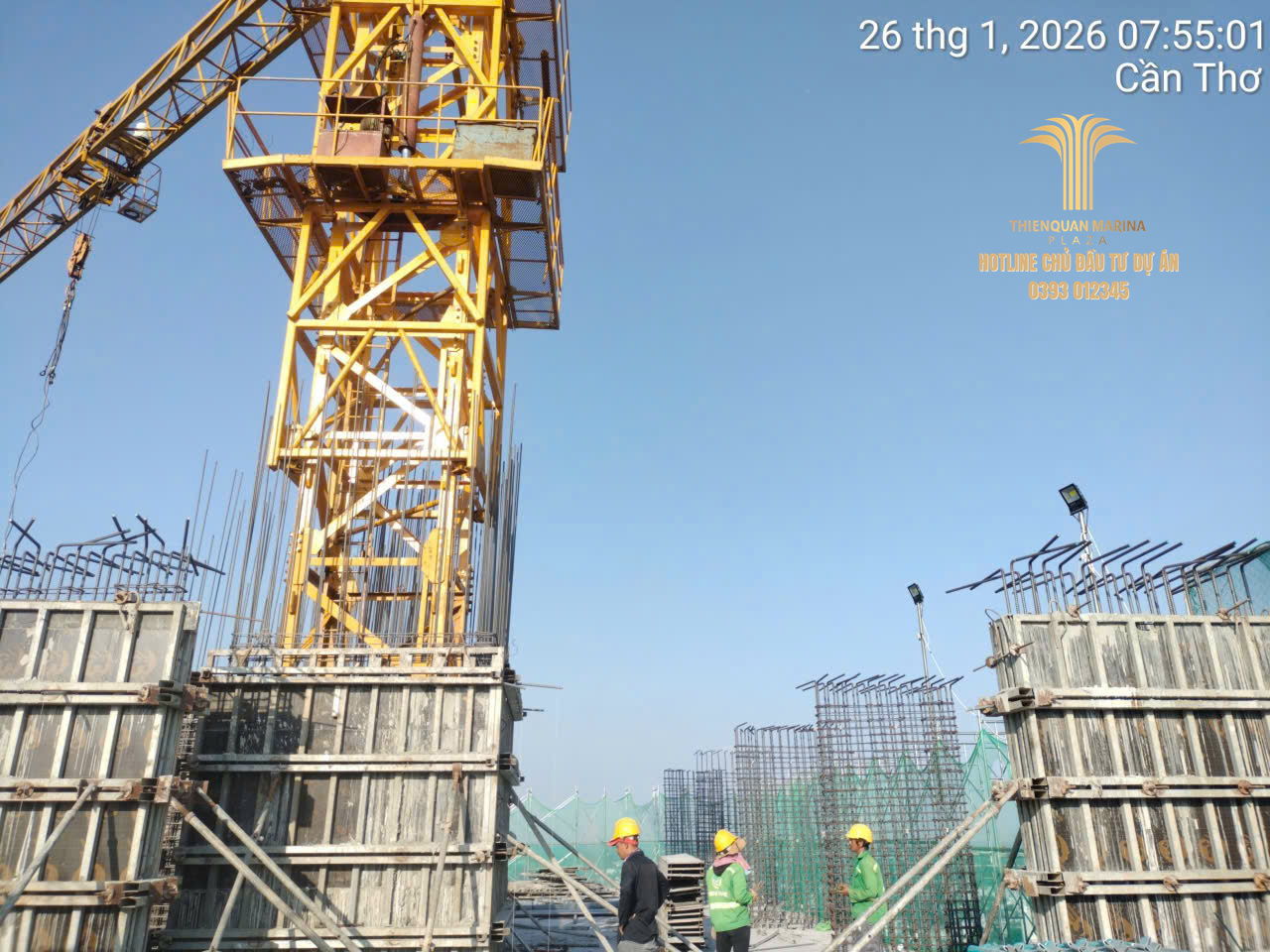

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 25/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 24/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 24/3/2025 📊

Thời gian: 24/03/2025

I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY

Khu vực Tháp 02 | Zone 4 (Tầng 1):

  • Hệ thống M.E.P:
    • Tiến hành gia công và lắp đặt hệ thống âm sàn
    • Đạt tiêu chuẩn kỹ thuật theo thiết kế
  • Sàn cáp dự ứng lực:
    • Hoàn thiện công tác gia công
    • Triển khai lắp đặt theo quy trình

Khu vực Tháp 01 | Zone 3 (Tầng 1):

  • Công tác kết cấu:
    • Thực hiện gia công thép sàn lớp trên
    • Lắp đặt ván khuôn thành dầm biên
  • Tiến độ: Đúng kế hoạch

Khu vực Khối Đế | Zone 1, 2:

  • Công tác hoàn thiện:
    • Tháo dỡ hệ thống ván khuôn dầm sàn tầng 1
    • Đảm bảo an toàn trong quá trình thi công

II. KẾ HOẠCH CÔNG VIỆC DỰ KIẾN (NGÀY 25/03/2025)

Tại Zone 4 – Tháp 02:
• Tập trung hoàn thiện:

  • Hệ thống M.E.P âm sàn (tầng 1)
  • Sàn cáp dự ứng lực (tầng 1)
    • Bổ sung công tác mới:
  • Gia công và lắp đặt ván khuôn thành biên dầm

Tại Zone 1, 2 – Khối Đế:
• Tiếp tục công tác:

  • Tháo dỡ ván khuôn dầm sàn tầng 1
  • Kiểm tra và hoàn thiện các hạng mục liên quan

III. ĐÁNH GIÁ CHUNG:

Dự án đang đạt tiến độ như kế hoạch đề ra, với trọng tâm chuyển dịch về khu vực Tháp 02. Công tác thi công được thực hiện đồng bộ, đảm bảo chất lượng và tuân thủ các tiêu chuẩn an toàn. Việc phối hợp giữa các đơn vị diễn ra nhịp nhàng, góp phần đẩy nhanh tiến độ tổng thể của dự án.

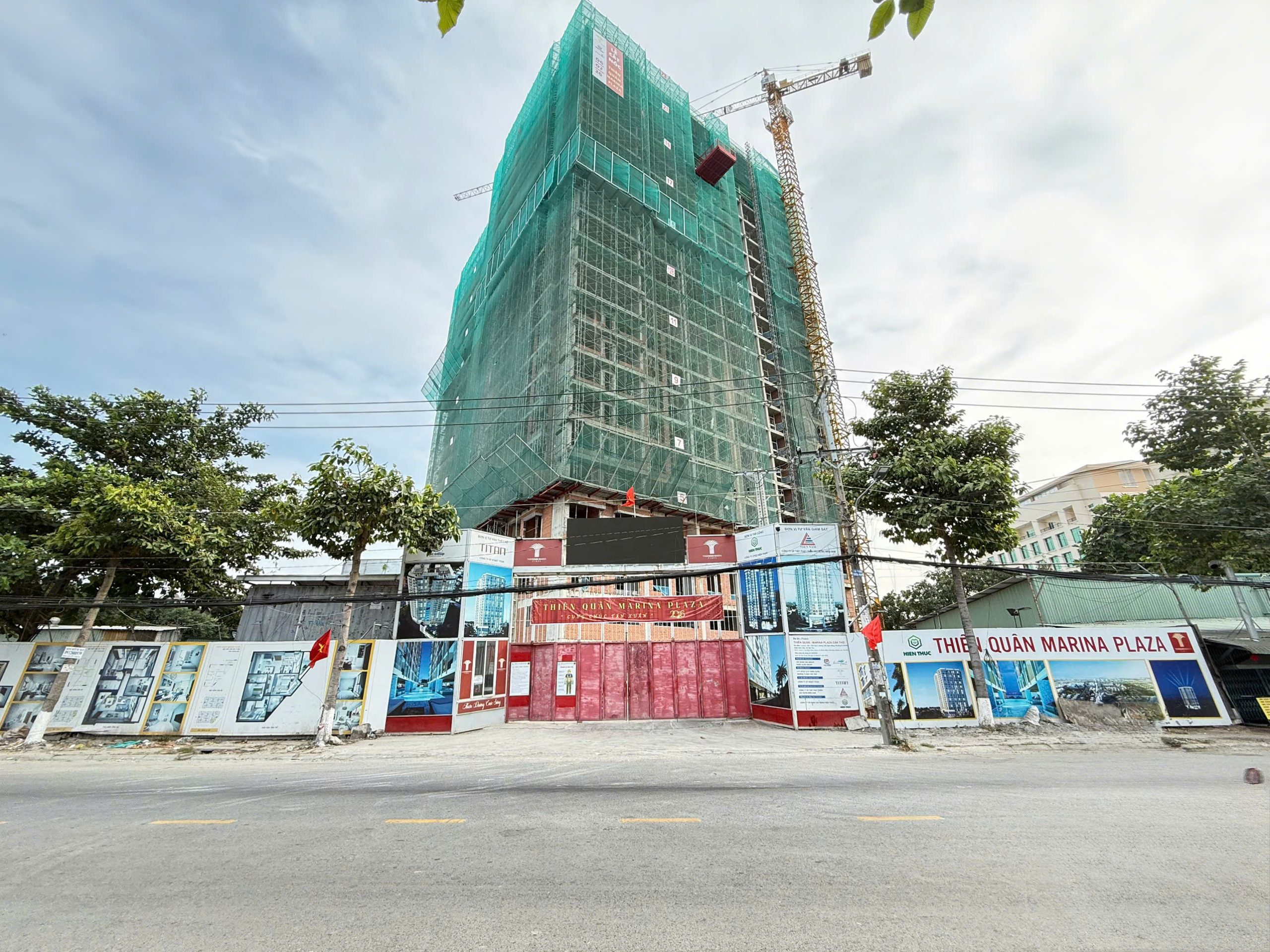

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 22/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 23/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 23/3/2025 📊

Thời gian: 23/03/2025

I. CÔNG VIỆC ĐÃ THỰC HIỆN TRONG NGÀY

  1. Tháp 02 – Zone 4:
  2. Gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1
  3. Gia công và lắp đặt sàn cáp dự ứng lực tầng 1
  4. Tháp 01 – Zone 3:
  5. Gia công và lắp đặt thép sàn miền trên tầng 1
  6. Gia công và lắp đặt ván khuôn thành dầm biên
  7. Khối đế – Zone 1:
  8. Tháo dỡ ván khuôn dầm sàn tầng 1

II. KẾ HOẠCH CÔNG VIỆC DỰ KIẾN (NGÀY 24/03/2025)

  1. Tháp 02 – Zone 4:
  2. Tiếp tục gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1
  3. Gia công và lắp đặt sàn cáp dự ứng lực tầng 1
  4. Tháp 01 – Zone 3:
  5. Gia công và lắp đặt ván khuôn thành biên dầm
  6. Khối đế – Zone 1, 2:
  7. Tiếp tục tháo dỡ ván khuôn dầm sàn tầng 1

III. ĐÁNH GIÁ CHUNG

Công tác thi công đang được triển khai đúng tiến độ với sự phối hợp nhịp nhàng giữa các khu vực. Các công việc ở Zone 3 (Tháp 01) và Zone 4 (Tháp 02) đang được thực hiện song song, trong khi công tác hoàn thiện tại Zone 1 (Khối đế) cũng đang được tiến hành. Tất cả các hạng mục đều đảm bảo đúng kế hoạch đề ra, phục vụ tiến độ tổng thể của dự án.

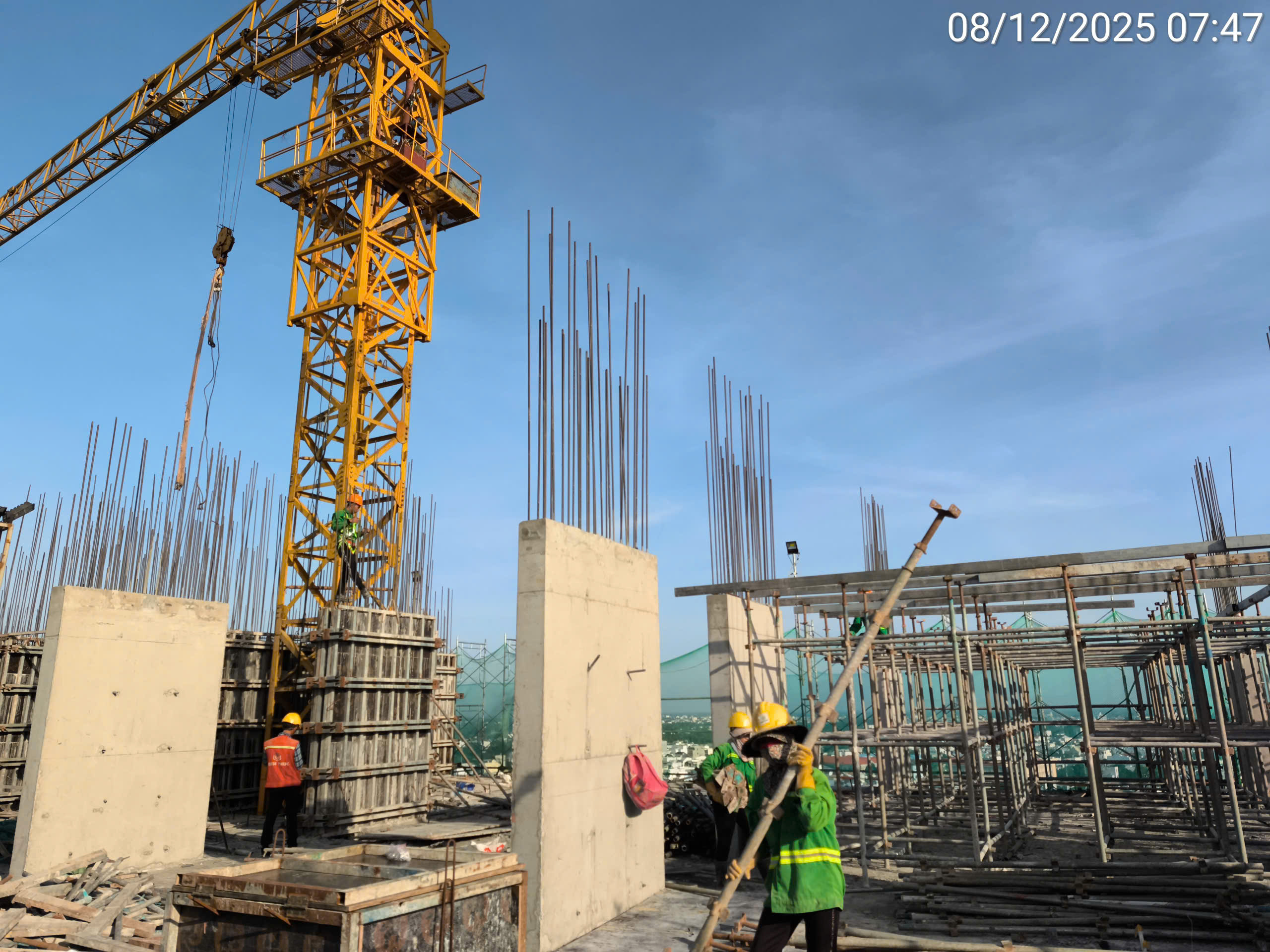

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 23/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 22/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 22/3/2025 📊

Thời gian: 22/03/2025

I. HOẠT ĐỘNG XÂY DỰNG ĐÃ THỰC HIỆN

  1. Khu vực Zone 4 – Tòa tháp 02:
    • Tiến hành gia công và triển khai lắp đặt hệ thống M.E.P âm sàn tầng 1
  2. Khu vực Zone 3 – Tòa tháp 01:
    • Thực hiện công tác gia công và lắp đặt sàn cáp dự ứng lực tầng 1
    • Triển khai gia công, hoàn thiện thép sàn phần trên tầng 1
  3. Khu vực Zone 1 – Khối đế:
    • Tiến hành công việc tháo dỡ ván khuôn dầm sàn tầng 1

II. KẾ HOẠCH TRIỂN KHAI NGÀY 23/03/2025

  1. Khu vực Zone 4 – Tòa tháp 02:
    • Duy trì công tác gia công, lắp đặt hệ thống M.E.P âm sàn tầng 1
    • Bắt đầu quá trình gia công và lắp đặt sàn cáp dự ứng lực tầng 1
  2. Khu vực Zone 3 – Tòa tháp 01:
    • Đẩy mạnh tiến độ gia công thép sàn lớp trên tầng 1
  3. Khu vực Zone 1 – Khối đế:
    • Hoàn tất công đoạn tháo dỡ ván khuôn dầm sàn tầng 1

III. NHẬN XÉT TỔNG QUAN

Hiện trạng thi công dự án đang diễn ra thuận lợi, đúng theo lộ trình đã hoạch định. Việc phối hợp thi công giữa các khu vực Zone 1 (Khối đế), Zone 3 (Tháp 01) và Zone 4 (Tháp 02) đang diễn ra đồng bộ và hiệu quả. Các hạng mục đều tuân thủ đúng tiến độ, góp phần đảm bảo mục tiêu hoàn thành tổng thể của dự án Thiên Quân Marina Plaza theo kế hoạch đề ra.

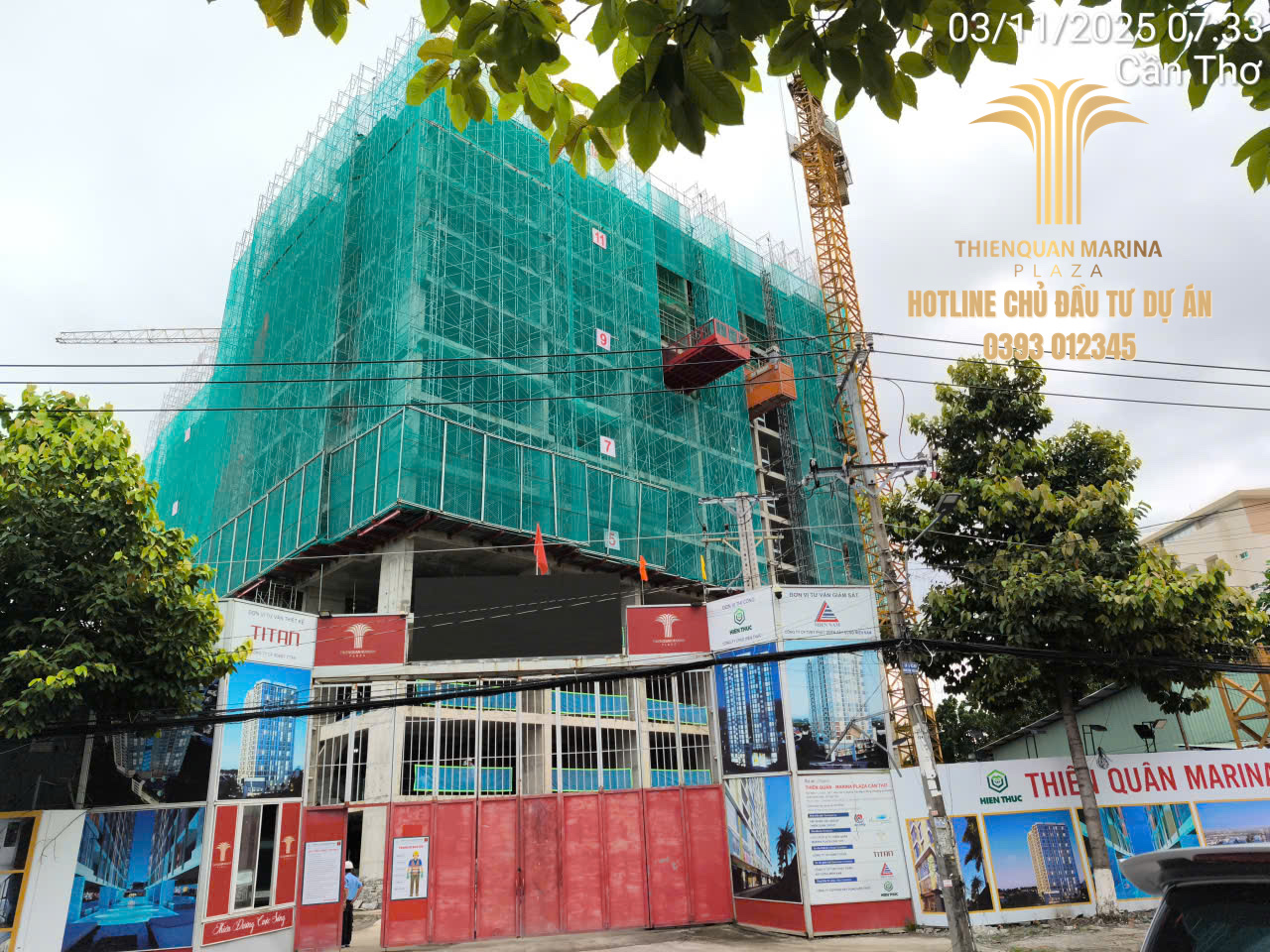

IV. MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 22/3/2025:

V. MỘT SỐ HÌNH ẢNH TĂNG CA NGÀY 22/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 21/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 21/3/2025 📊

Thời gian: 21/03/2025

I. TÌNH HÌNH THI CÔNG HIỆN TẠI

  1. Khu vực Zone 4 – Tháp 02:
    • Triển khai gia công và lắp đặt hệ thống M.E.P âm sàn tầng 1
  2. Khu vực Zone 3 – Tháp 01:
    • Thực hiện gia công và lắp đặt sàn cáp dự ứng lực tầng 1
    • Hoàn thiện công tác gia công, lắp đặt thép sàn phần trên tầng 1
  3. Khu vực Zone 1 – Khối đế:
    • Tiến hành tháo dỡ ván khuôn dầm sàn tầng 1

II. DỰ KIẾN CÔNG VIỆC NGÀY 22/03/2025

  1. Khu vực Zone 4 – Tháp 02:
    • Đẩy mạnh tiến độ gia công, lắp đặt hệ thống M.E.P âm sàn tầng 1
    • Bắt đầu gia công và lắp đặt sàn cáp dự ứng lực tầng 1
  2. Khu vực Zone 3 – Tháp 01:
    • Tiếp tục công đoạn gia công thép sàn lớp trên tầng 1
  3. Khu vực Zone 1 – Khối đế:
    • Duy trì công tác tháo dỡ ván khuôn dầm sàn tầng 1

III. NHẬN XÉT VÀ ĐÁNH GIÁ

Tình hình thi công đang diễn ra thuận lợi theo kế hoạch đã đề ra. Công tác tại các khu vực Zone 1 (Khối đế), Zone 3 (Tháp 01) và Zone 4 (Tháp 02) đang được thực hiện đồng bộ và có sự kết nối chặt chẽ. Các hạng mục công việc đều đảm bảo đúng tiến độ, góp phần vào việc hoàn thành tổng thể dự án Thiên Quân Marina Plaza theo đúng thời hạn.

MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 22/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 20/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 20/3/2025 📊

Thời gian: 20/03/2025

I. TÌNH HÌNH THI CÔNG NGÀY 20/03/2025

  1. Khu vực Zone 4 – Tháp 02:
    • Tiến hành gia công và hoàn thiện lắp đặt ván khuôn tầng 1
    • Thực hiện công tác gia công, thi công thép sàn tầng 1
  2. Khu vực Zone 3 – Tháp 01:
    • Triển khai gia công và lắp đặt hệ thống M.E.P ngầm sàn tầng 1
    • Thực hiện các công đoạn gia công sàn cáp dự ứng lực tầng 1

II. KẾ HOẠCH TRIỂN KHAI NGÀY 21/03/2025

  1. Khu vực Zone 4 – Tháp 02:
    • Duy trì tiến độ gia công, lắp đặt ván khuôn tầng 1
    • Tiếp tục công việc gia công và lắp đặt thép sàn tầng 1
    • Bắt đầu gia công, lắp đặt hệ thống M.E.P âm sàn tầng 1
  2. Khu vực Zone 3 – Tháp 01:
    • Đẩy mạnh tiến độ gia công, lắp đặt hệ thống M.E.P âm sàn tầng 1
    • Tiếp tục thực hiện gia công và lắp đặt sàn cáp dự ứng lực tầng 1
  3. Hoạt động kiểm định chất lượng:
    • Tham gia chứng kiến quá trình thí nghiệm nén mẫu bê tông dầm sàn tầng 1 (zone 2 – khối đế), M400-R7 tại phòng Las ACI

III. NHẬN XÉT TỔNG THỂ

Hiện tại, tiến độ thi công đang được đảm bảo theo đúng kế hoạch đã đề ra. Các hạng mục công việc tại Zone 3 (Tháp 01) và Zone 4 (Tháp 02) đang được thực hiện đồng bộ và đúng tiến độ. Công tác kiểm định chất lượng bê tông được thực hiện nghiêm túc nhằm đảm bảo yêu cầu kỹ thuật của dự án Thiên Quân Marina Plaza.

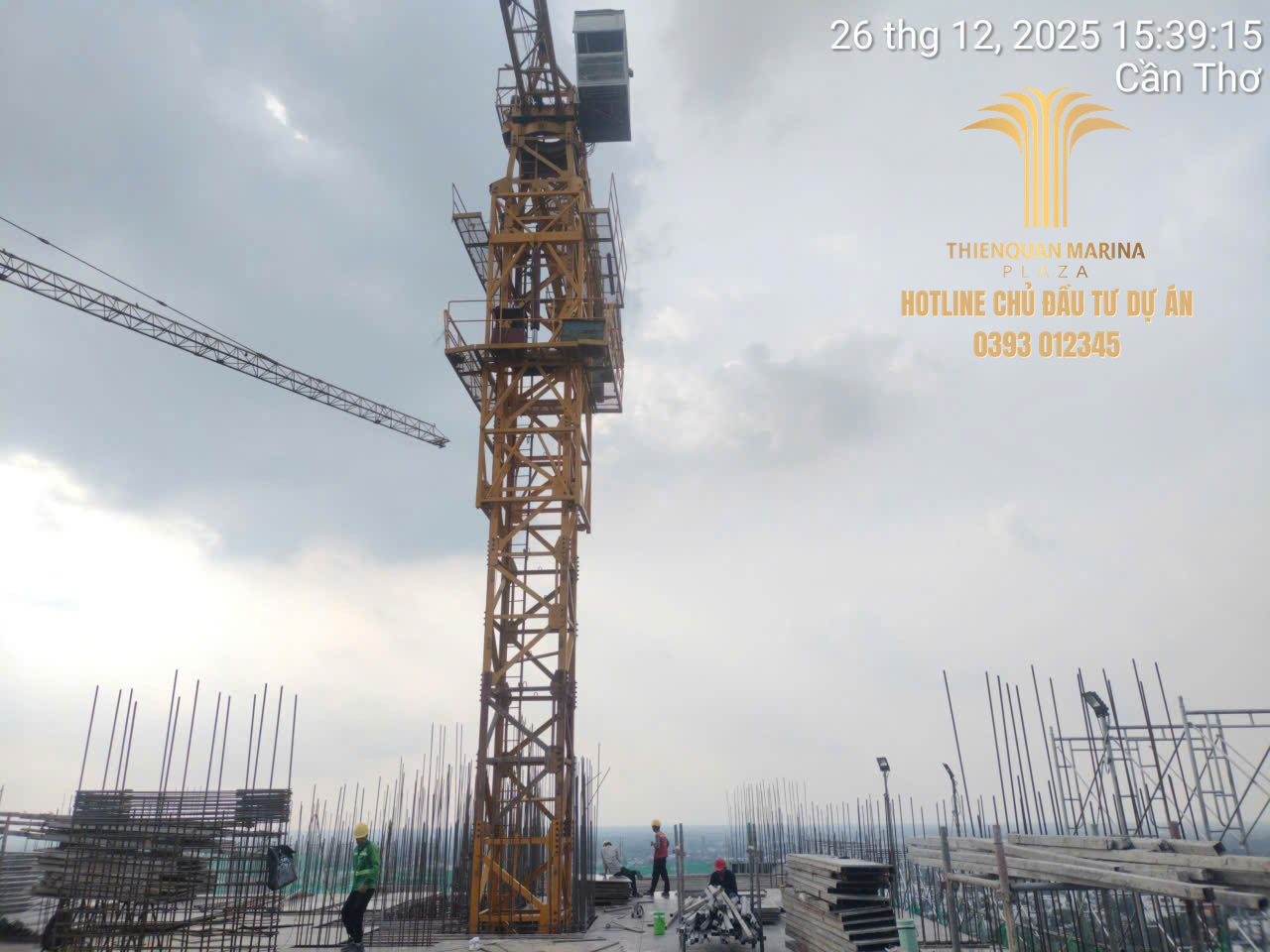

MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 20/3/2025:

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 19/3/2025

TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 19/3/2025 📊

Ngày: 19/03/2025

I. HOẠT ĐỘNG THI CÔNG HOÀN THÀNH

  1. Khu vực Zone 4 – Tòa tháp 02:
    • Thực hiện gia công và lắp đặt ván khuôn cho sàn tầng 1
    • Hoàn thiện công tác gia công, lắp đặt hệ thống thép sàn tầng 1
  2. Khu vực Zone 3 – Tòa tháp 01:
      • Triển khai gia công, lắp ráp hệ thống M.E.P âm sàn tầng 1
      • Thực hiện công đoạn gia công sàn cáp dự ứng lực tầng 1

II. DỰ KIẾN TRIỂN KHAI (NGÀY 20/03/2025)

  1. Khu vực Zone 4 – Tòa tháp 02:
    • Duy trì quá trình gia công, lắp đặt ván khuôn tầng 1
    • Tiếp tục công tác gia công và lắp đặt thép sàn tầng 1
  2. Khu vực Zone 3 – Tòa tháp 01:
    • Tiếp tục triển khai gia công, lắp đặt hệ thống M.E.P âm sàn tầng 1
    • Đẩy mạnh tiến độ gia công, lắp đặt sàn cáp dự ứng lực tầng 1

III. NHẬN XÉT TỔNG QUAN

Tiến độ xây dựng đang được đảm bảo theo đúng kế hoạch. Các hạng mục tại Zone 3 (Tháp 01) và Zone 4 (Tháp 02) đang được thực hiện đồng bộ, góp phần đảm bảo tiến độ tổng thể của dự án Thiên Quân Marina Plaza.

MỘT SỐ HÌNH ẢNH TIẾN ĐỘ THI CÔNG THIÊN QUÂN MARINA NGÀY 19/3/2025:
