Tin tức

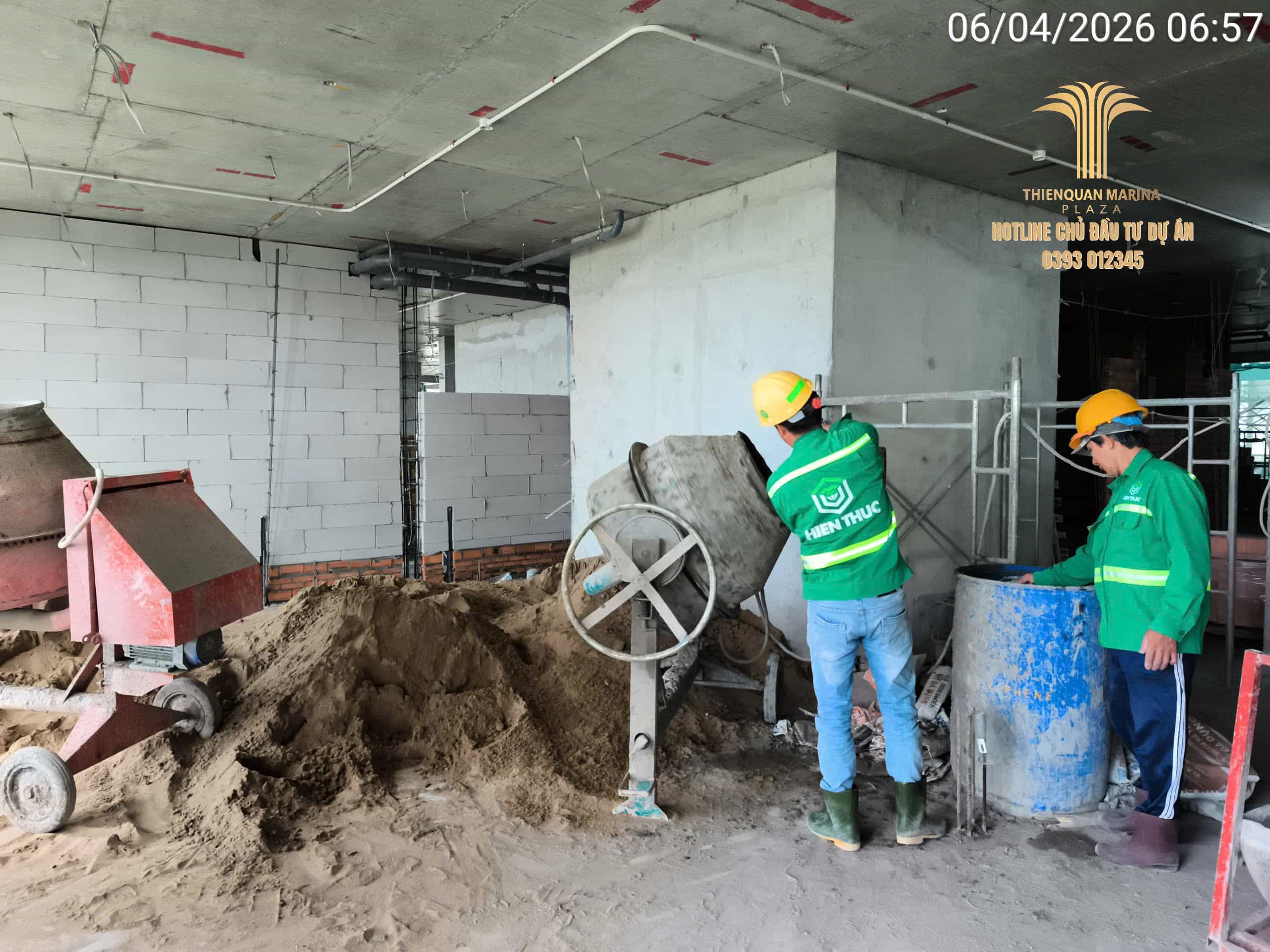

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-05-04-20262

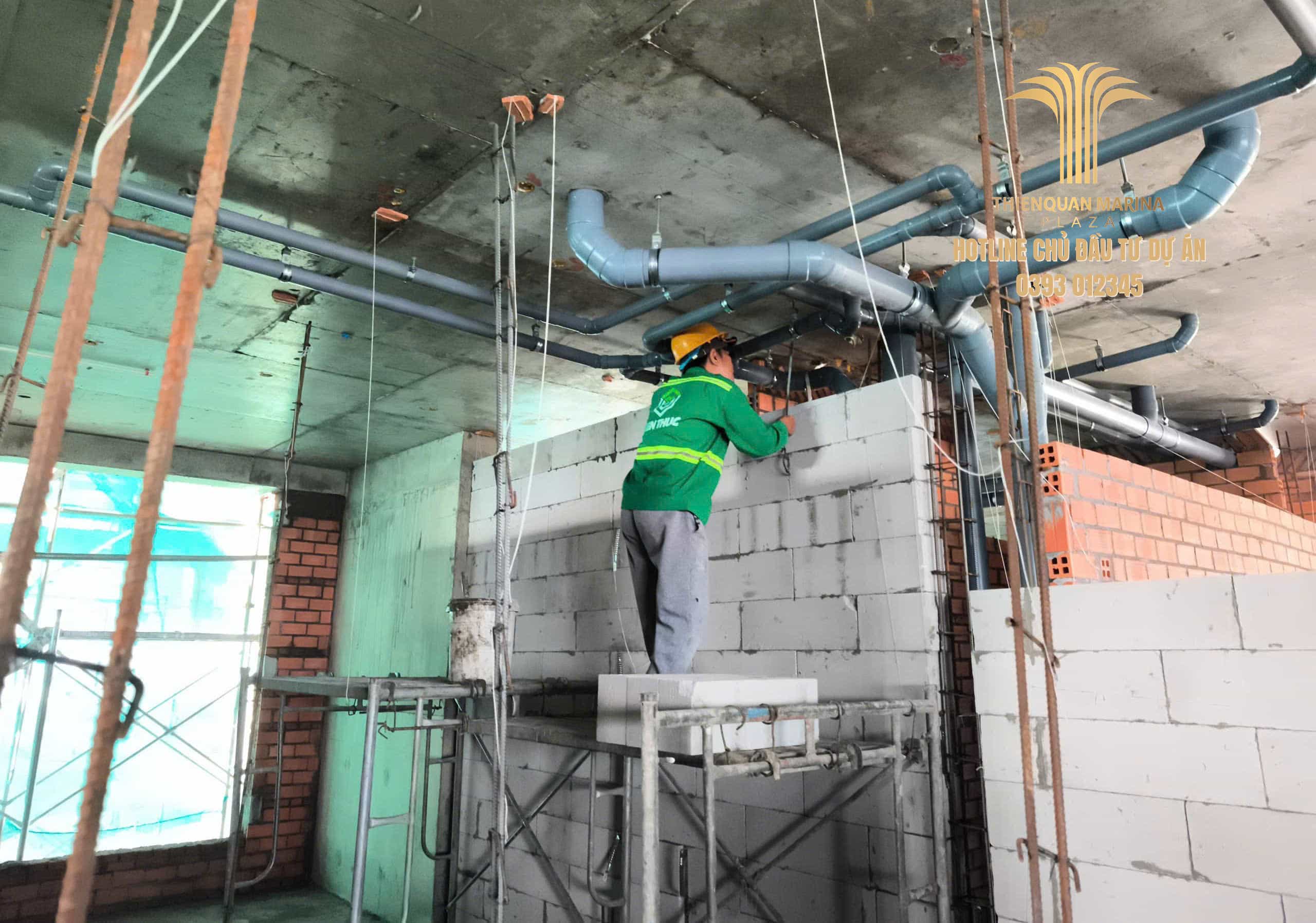

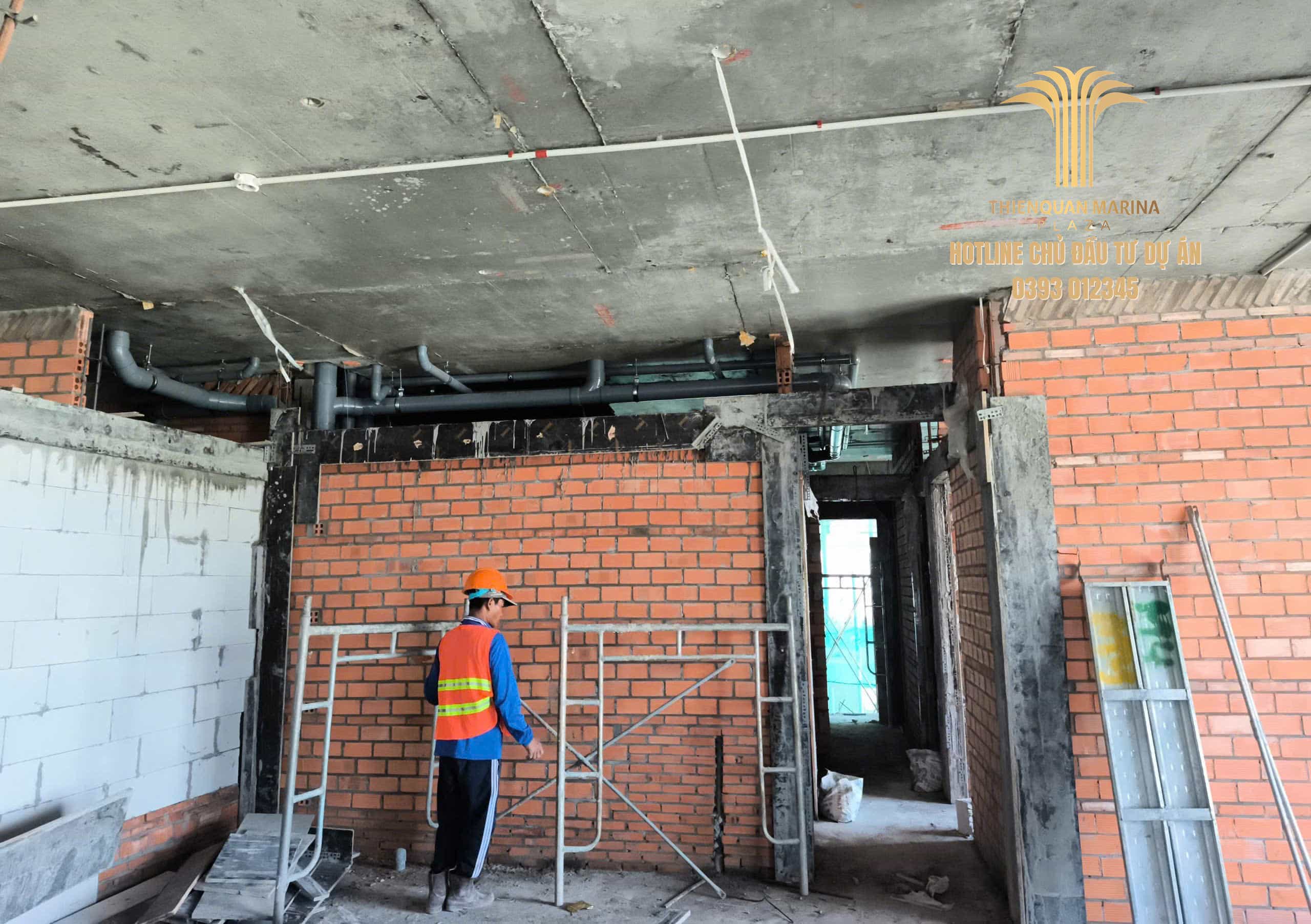

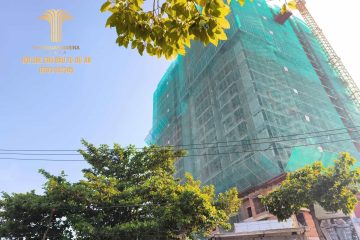

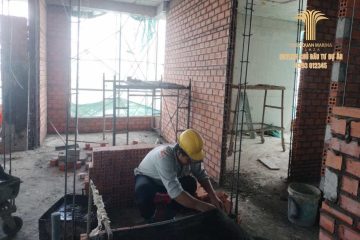

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 05/04/2026

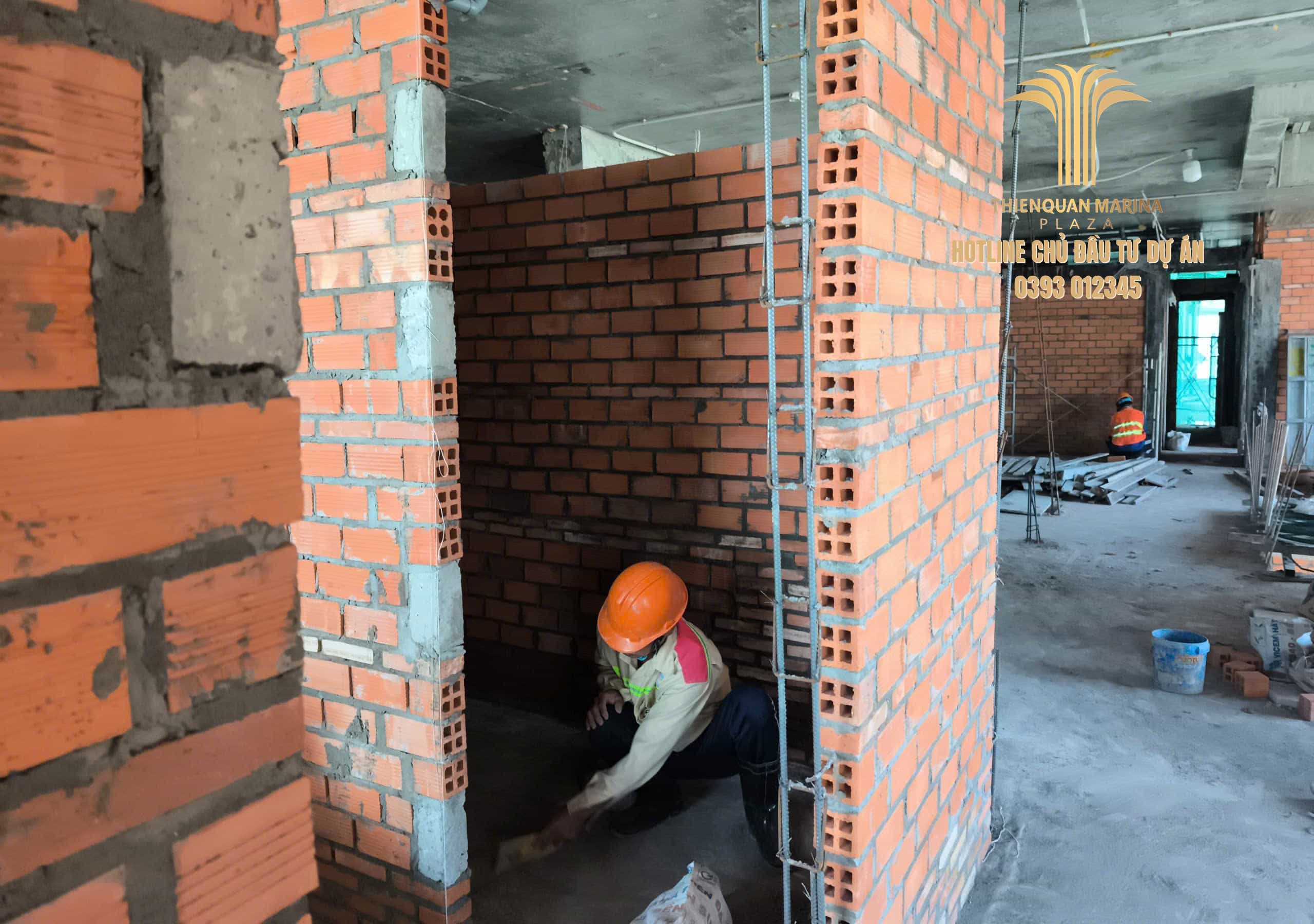

Với sự nỗ lực không ngừng nghỉ của đội ngũ kỹ sư và công nhân, dự án đang duy trì nhịp độ bứt phá mạnh mẽ ngay trong những ngày đầu tháng 04/2026.

1. Nguồn lực và Điều kiện thi công

  • Thời tiết: Khu vực dự án tiếp tục duy trì trạng thái nắng ráo hoàn toàn trong cả buổi sáng và buổi chiều. Đây là yếu tố then chốt giúp các công tác đổ bê tông và lắp đặt thiết bị MEP diễn ra đúng kế hoạch.

  • Nhân lực: Lực lượng lao động được duy trì ở mức cao với 218 nhân công thường trực, cùng sự điều phối sát sao của 12 cán bộ thuộc Ban Chỉ huy.

  • Hệ thống thiết bị: 06 máy cắt uốn thép và 02 máy duỗi thép vận hành 100% công suất để đáp ứng vật tư cho các hạng mục kết cấu tầng mái và nắp hầm.

2. Các cột mốc thi công tiêu biểu đạt được

Trong giai đoạn nửa cuối tháng 3 đến nay, công trường ghi nhận những bước tiến đồng bộ:

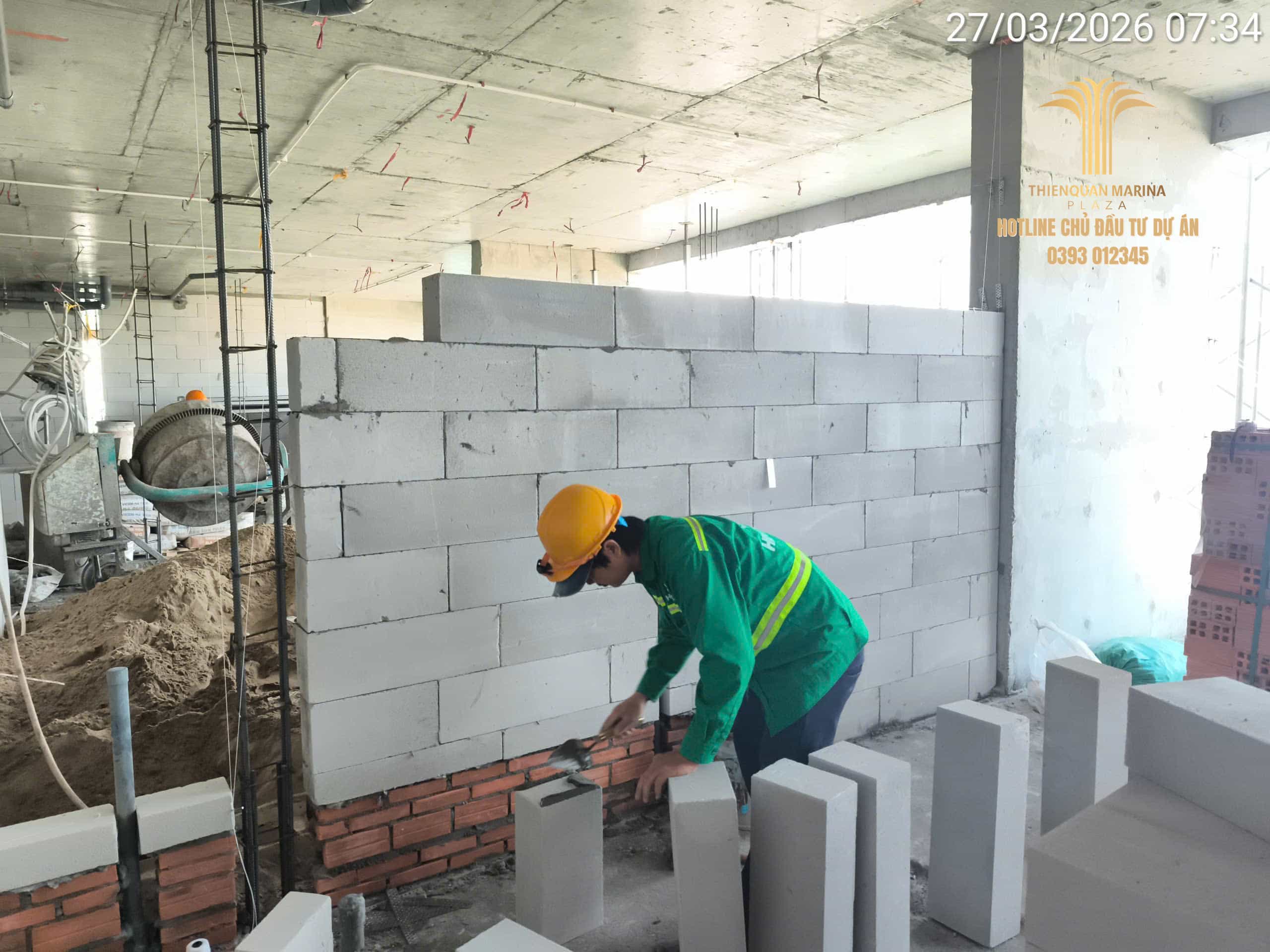

  • Kết cấu tầng mái & Bê tông:

    • Duy trì ổn định công tác gia công lắp đặt thép cột vách tầng mái 1.

    • Đã hoàn thành các công tác đổ bê tông sàn tum cầu thang, sàn tum thang máy và tường baravet tầng mái tại cả hai tháp (Tháp 1 & Tháp 2).

  • Công tác xây hoàn thiện:

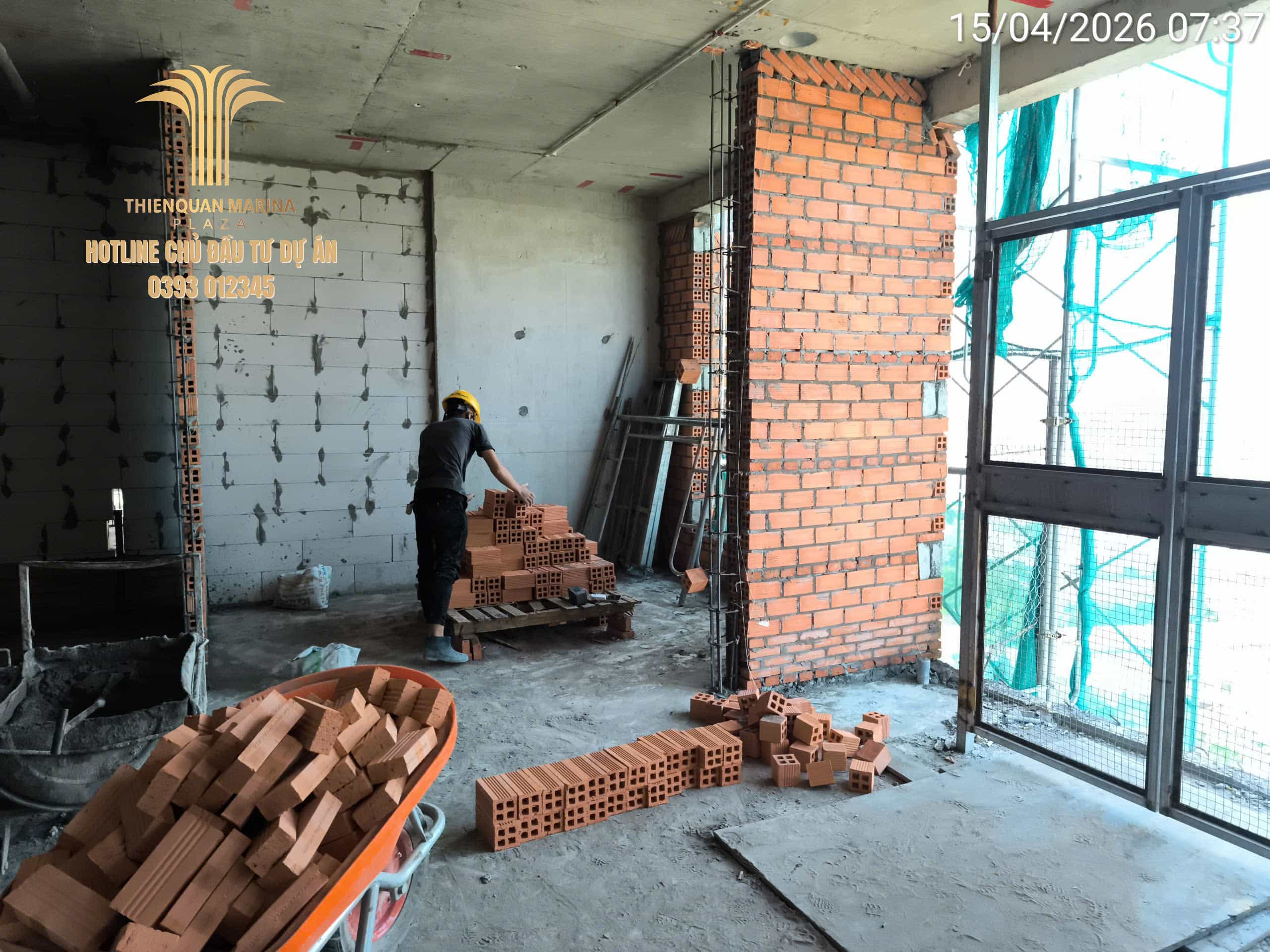

    • Hạng mục xây tường và lanh tô ghi nhận bước tiến lớn, diện thi công hiện đã vươn lên tới tầng 19.

    • Đội ngũ thi công thường xuyên tăng ca để đảm bảo tiến độ ngăn phòng căn hộ tại các tầng cao.

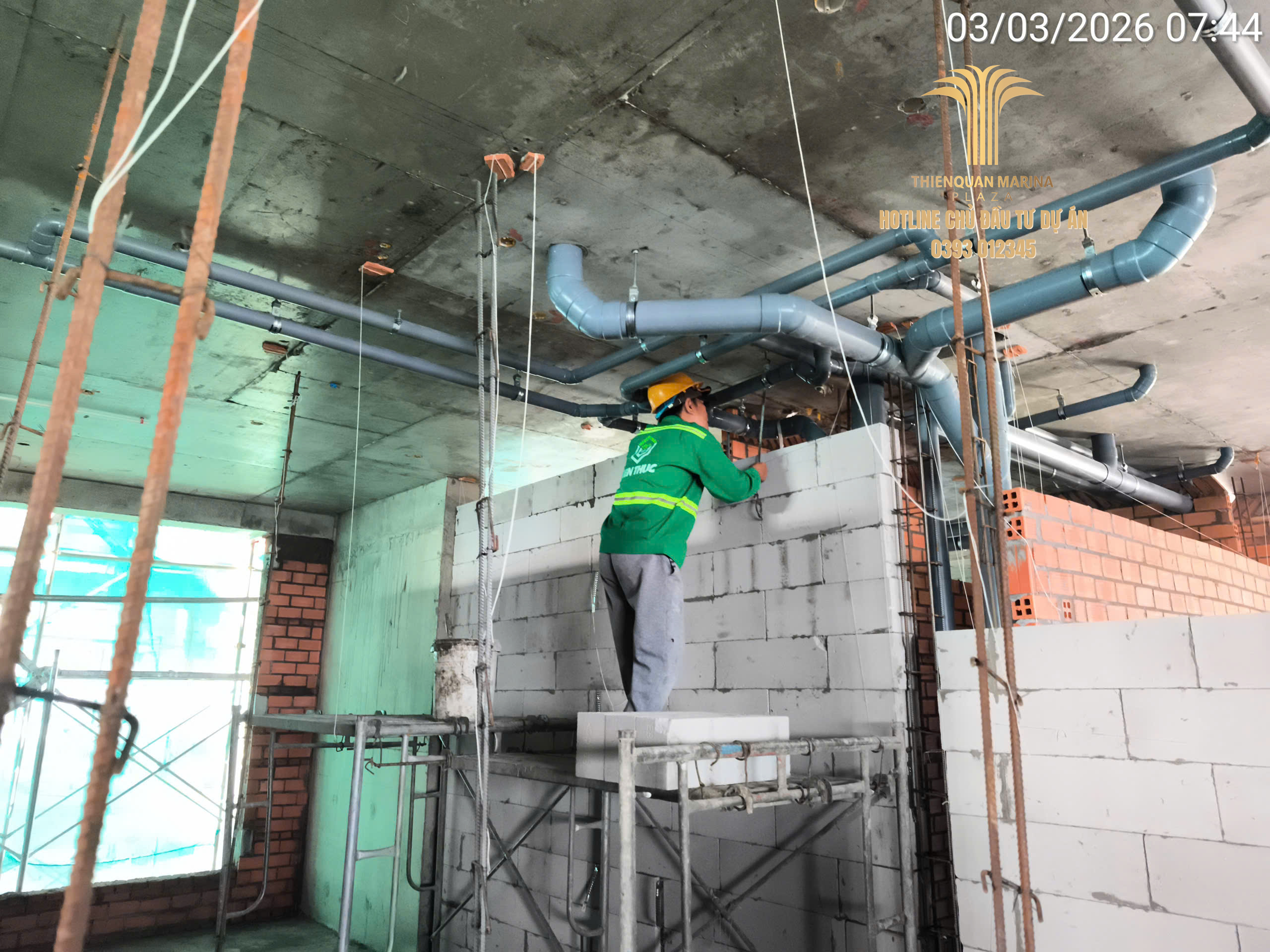

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước bứt tốc mạnh mẽ, diện lắp đặt đã đạt mốc tầng 20.

    • Hệ thống Phòng cháy chữa cháy (PCCC) được triển khai lắp đặt ổn định, hiện đã phủ rộng từ tầng 2 lên đến tầng 17.

  • Khu vực hầm (Khu 5 tầng):

    • Sau khi hoàn tất đóng cố pha và gia công thép, công trường đã thực hiện thành công công tác đổ bê tông nắp hầm cos -1050 (Hamaco). Đây là dấu mốc quan trọng trong việc hoàn thiện kết cấu phần ngầm của khu vực này.

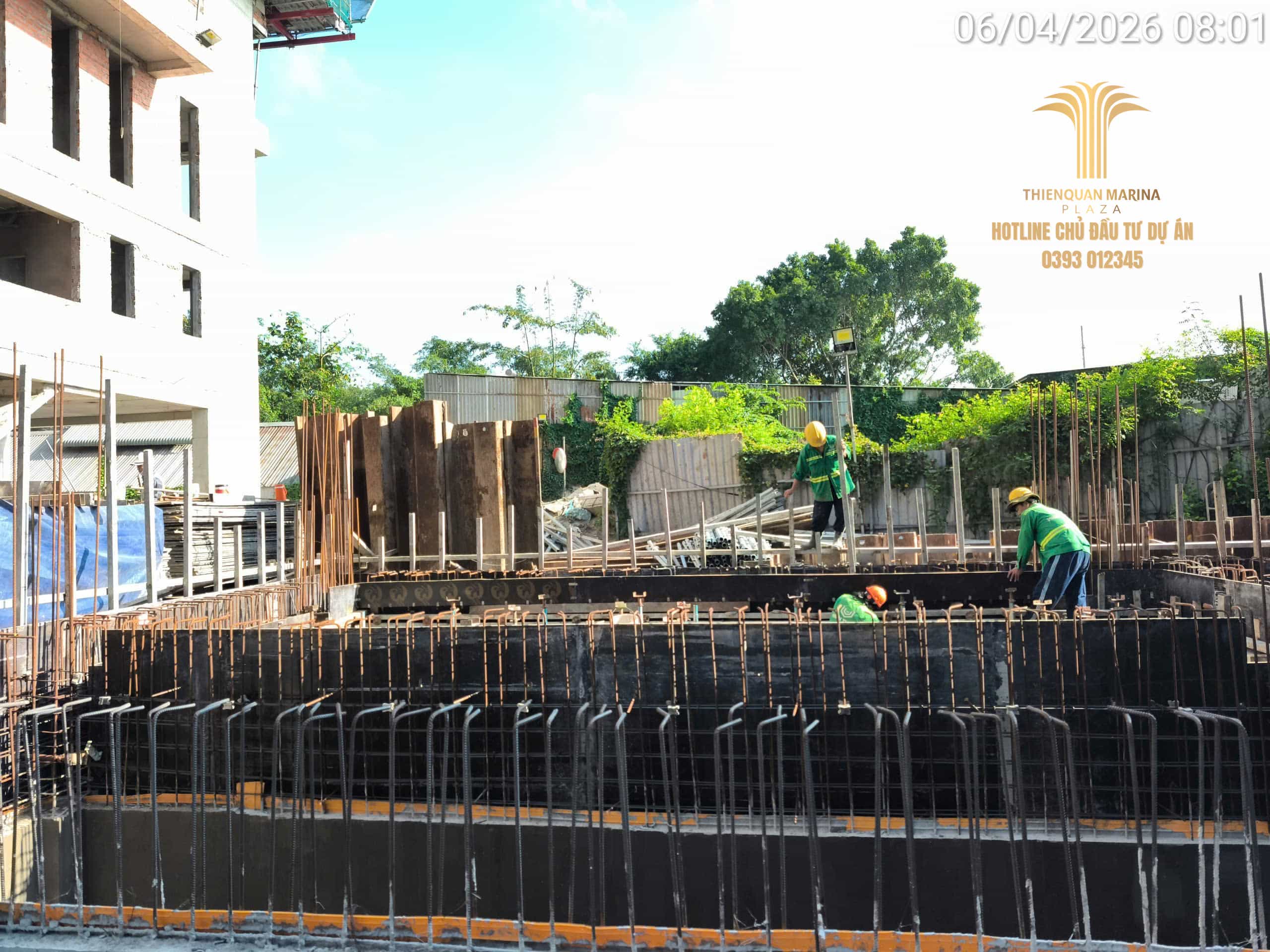

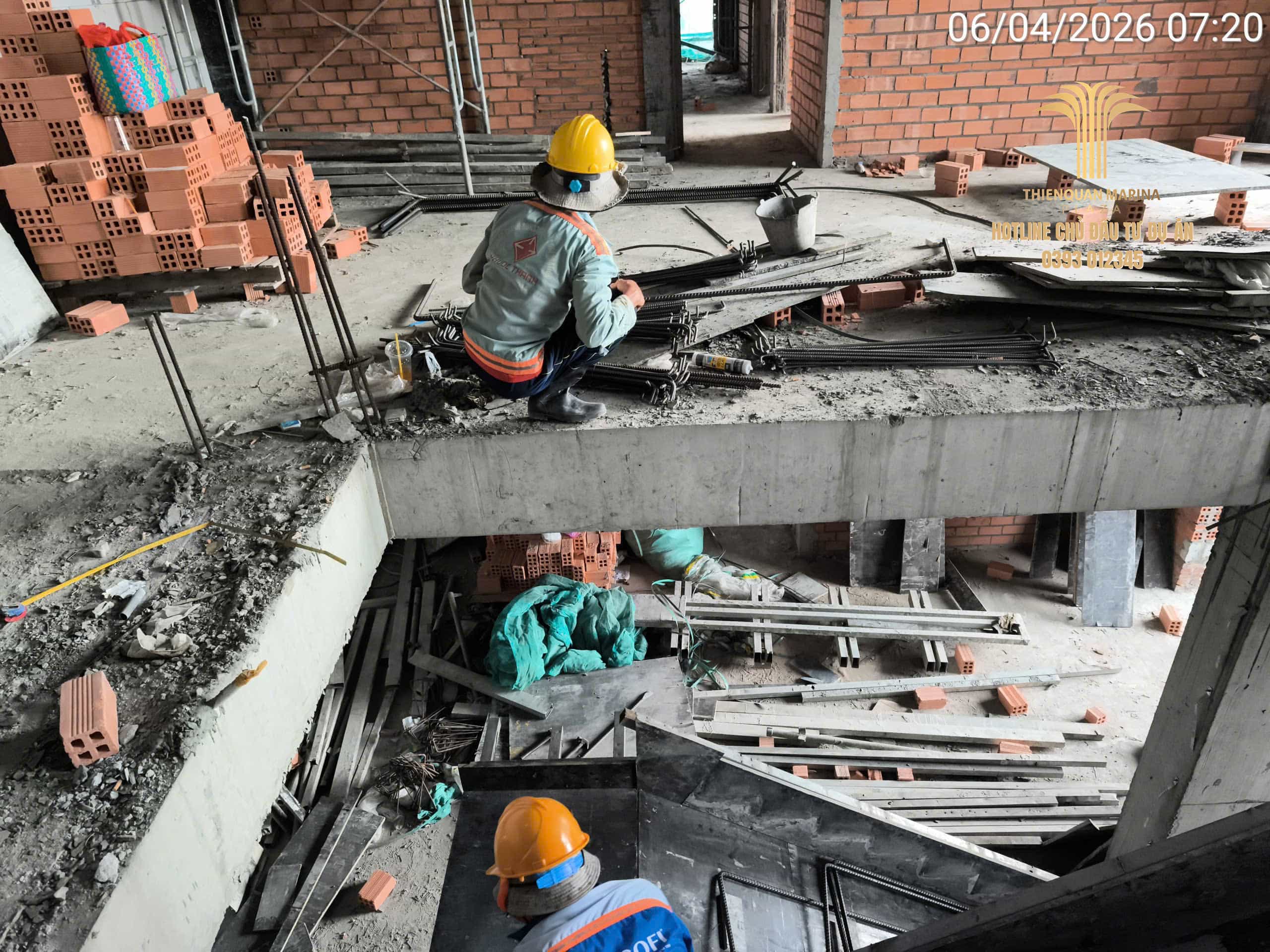

3. Kế hoạch trọng tâm ngày 06/04/2026

Phát huy đà tiến độ sẵn có, BCH công trường đặt ra các mục tiêu cho ngày tiếp theo:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường và lanh tô tại tầng 19.

  • Đẩy mạnh lắp đặt hệ thống thoát nước vươn tới các tầng 20 – 22.

  • Tiếp tục triển khai hệ thống PCCC khu vực các tầng 14 – 17 và trát vữa mặt ngoài Tháp 2.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự đồng hành và tin tưởng của Quý khách hàng!

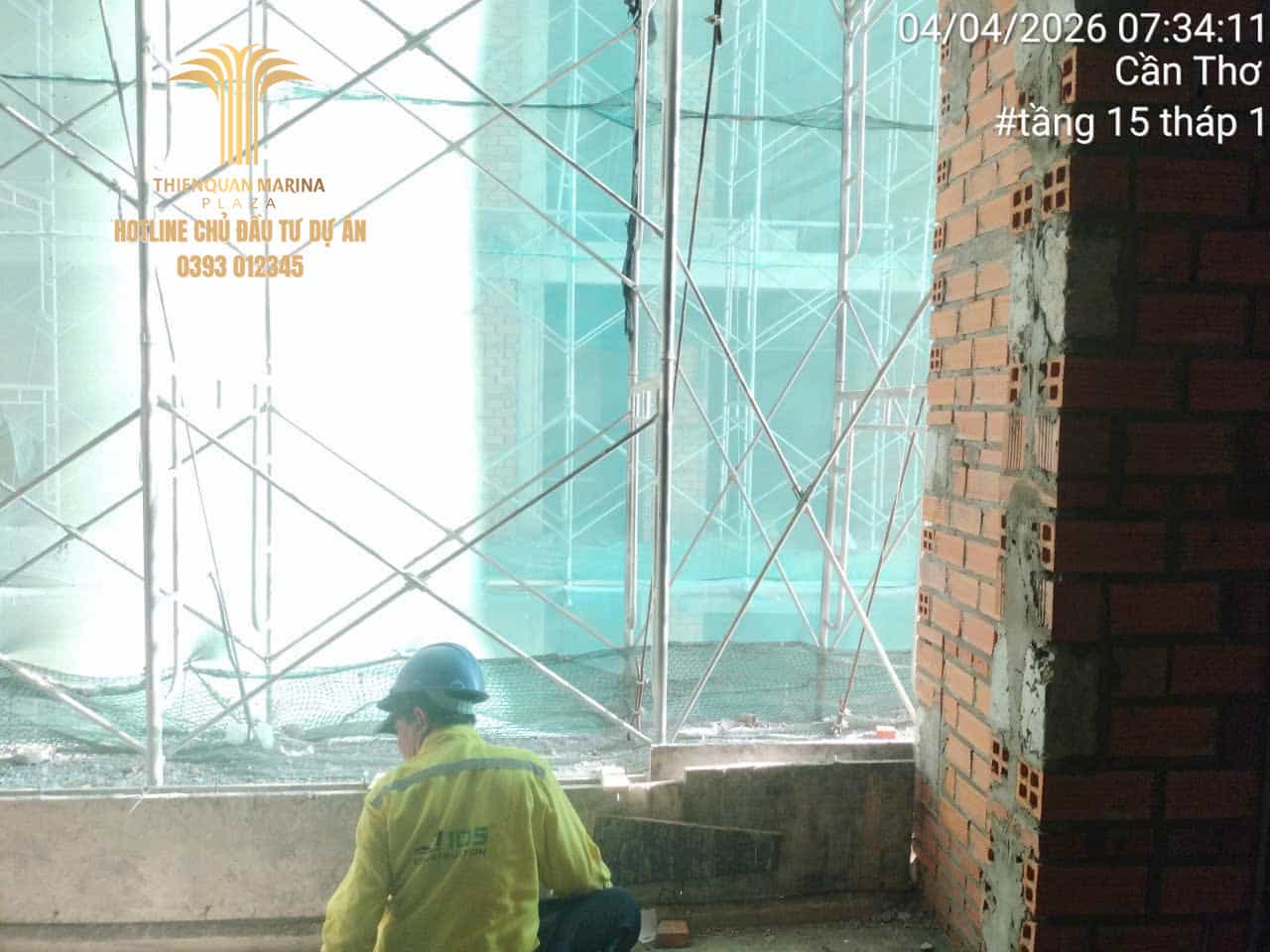

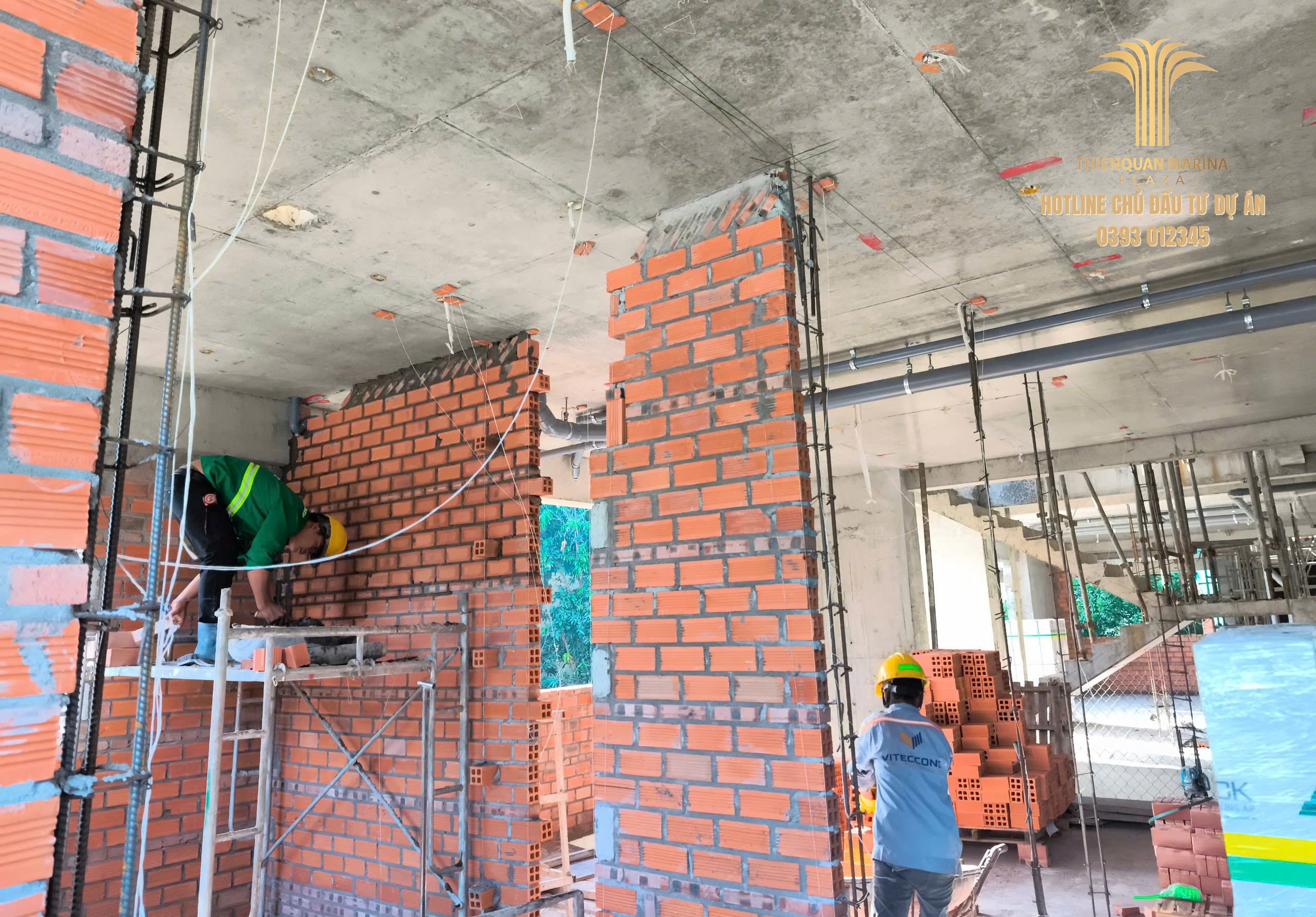

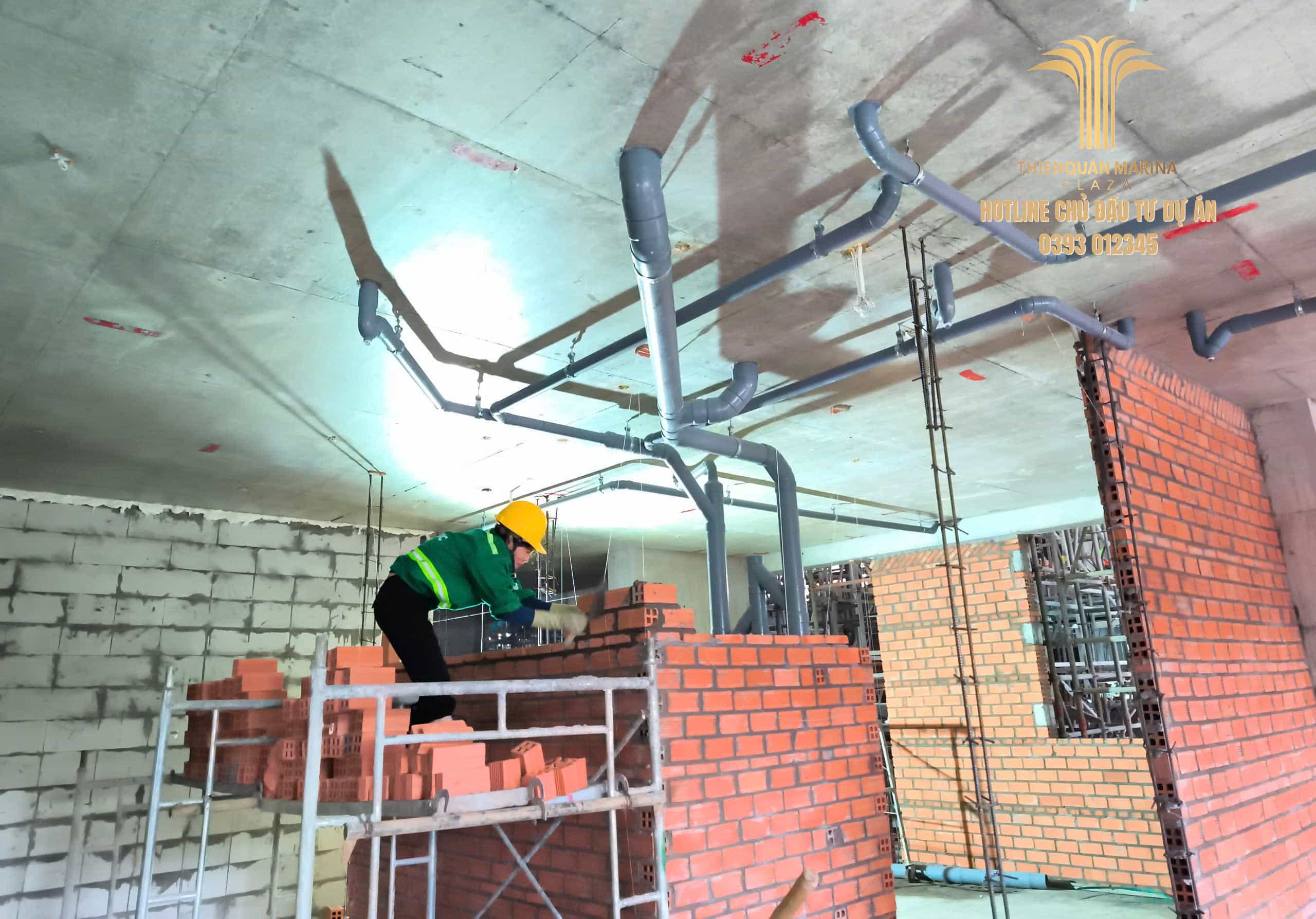

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-04-04-20261

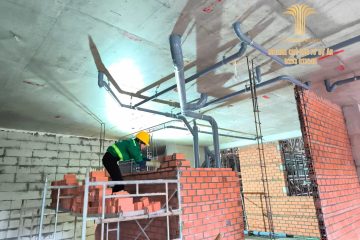

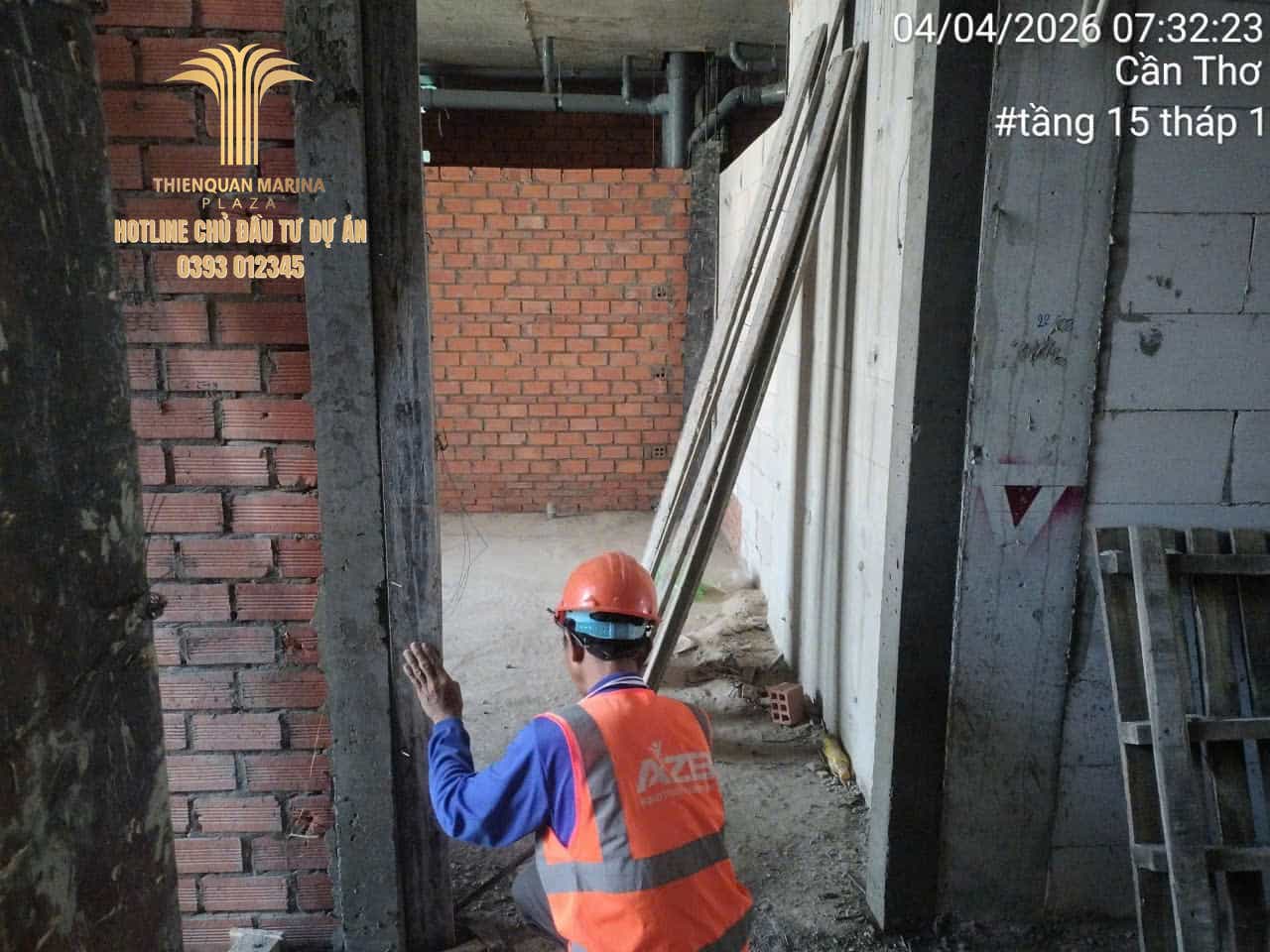

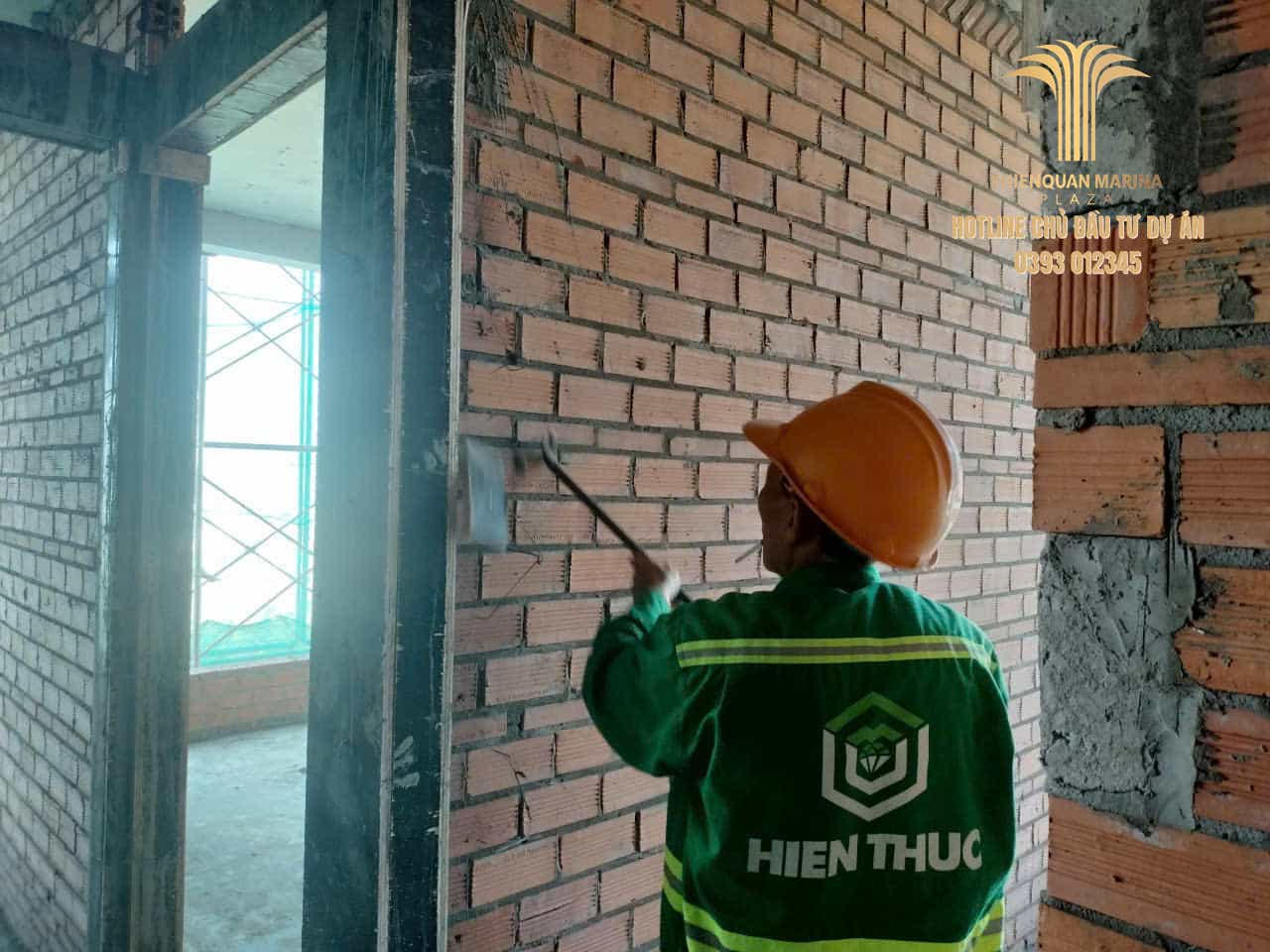

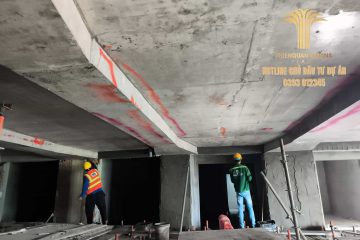

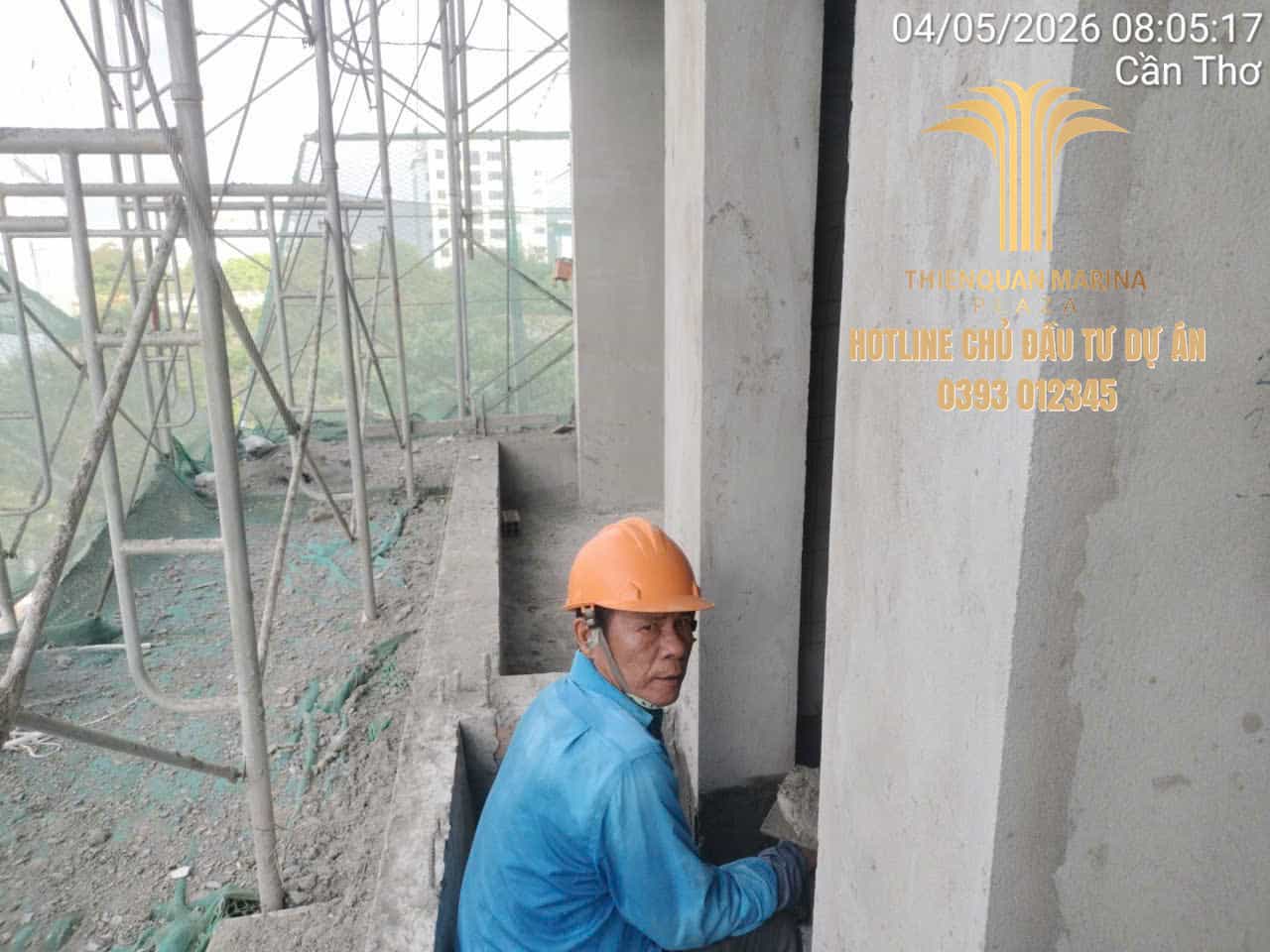

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 04/04/2026

Trong bối cảnh thời tiết tại Cần Thơ vô cùng thuận lợi với nắng ráo cả ngày, dự án đang bứt tốc mạnh mẽ để sớm hoàn thiện các hạng mục cốt lõi.

1. Nguồn lực và Nhân sự tại hiện trường

Để đảm bảo nhịp độ thi công liên tục, công trường đã huy động nguồn lực tối đa:

  • Nhân sự: Lực lượng công nhân duy trì ổn định ở mức cao, tăng từ 194 người (ngày 18/03) lên đến 223 người vào ngày 04/04. Đội ngũ 12 cán bộ BCH luôn sát sao điều phối tại hiện trường.

  • Thiết bị: Hệ thống 06 máy cắt uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ công tác gia công kết cấu.

2. Các cột mốc thi công tiêu biểu đạt được

Dự án ghi nhận sự chuyển mình rõ rệt tại tất cả các phân khu:

  • Kết cấu tầng mái & Bê tông:

    • Duy trì ổn định công tác gia công lắp đặt thép cột vách tầng mái 1.

    • Hoàn thành đổ bê tông sàn tum thang máy tầng mái Tháp 1 (Hamaco) vào ngày 29/03.

    • Đã hoàn thành đổ bê tông sàn tum cầu thang và tường baravet tầng mái Tháp 2 (Hamaco).

    • Triển khai đổ bê tông cầu thang các tầng 7-8 tại Tháp 1.

  • Công tác xây và hoàn thiện mặt ngoài:

    • Hạng mục xây tường, lanh tô bứt tốc từ tầng 12A lên đến diện thi công tầng 15 – tầng 19.

    • Công tác trát vữa mặt ngoài tầng 5-14 được mở rộng triển khai đồng thời cho cả Tháp 1 và Tháp 2.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước đã vươn diện lắp đặt từ tầng 12A lên tới tầng 20.

    • Hệ thống Phòng cháy chữa cháy (PCCC) ghi nhận bước tiến lớn, diện lắp đặt đã phủ từ tầng 2 lên đến tầng 17.

  • Khu vực hầm (Khu 5 tầng):

    • Sau khi hoàn thành tháo shoring và gia công thép dầm sàn, dự án đã triển khai đóng cố pha nắp hầm.

    • Đặc biệt, công tác đổ bê tông nắp hầm cos -1050 (Hamaco) đã được chuẩn bị sẵn sàng.

3. Kế hoạch trọng tâm ngày 05/04/2026

Phát huy đà tiến độ, BCH công trường đặt ra mục tiêu cụ thể cho ngày tiếp theo:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Đẩy mạnh xây tường, lanh tô diện rộng tại các tầng 15 – 19.

  • Hạng mục tiêu điểm: Triển khai lắp đặt hệ thống thoát nước vươn tới các tầng 20 – 22.

  • Tiếp tục lắp đặt hệ thống PCCC khu vực các tầng 14 – 17.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự đồng hành và tin tưởng của Quý khách hàng!

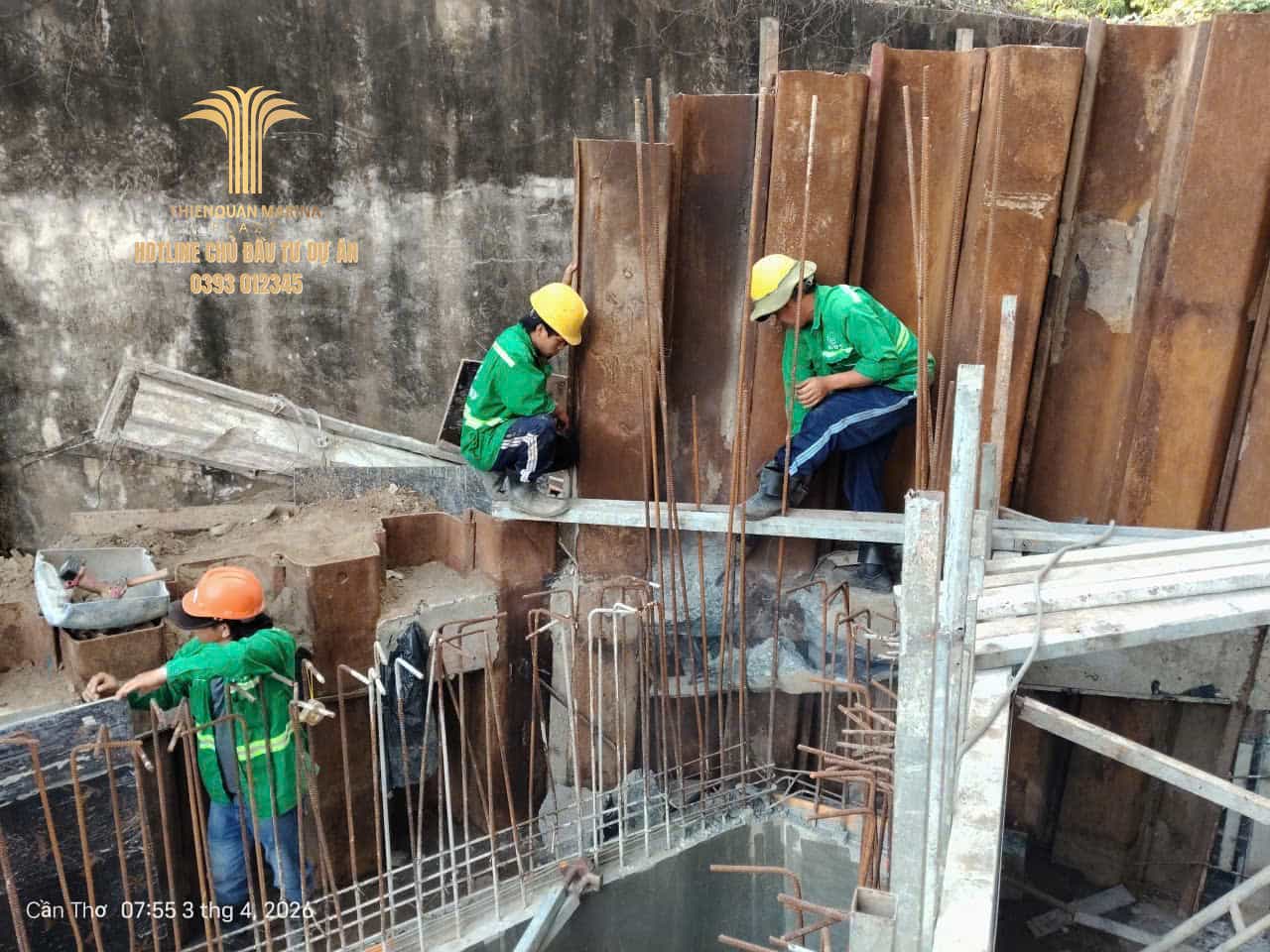

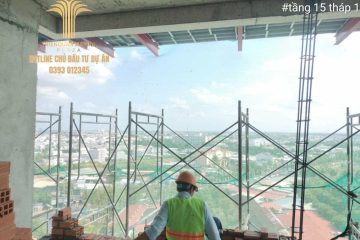

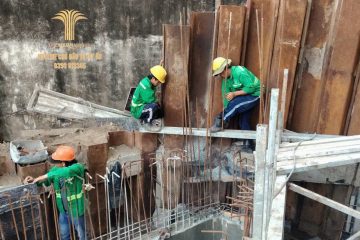

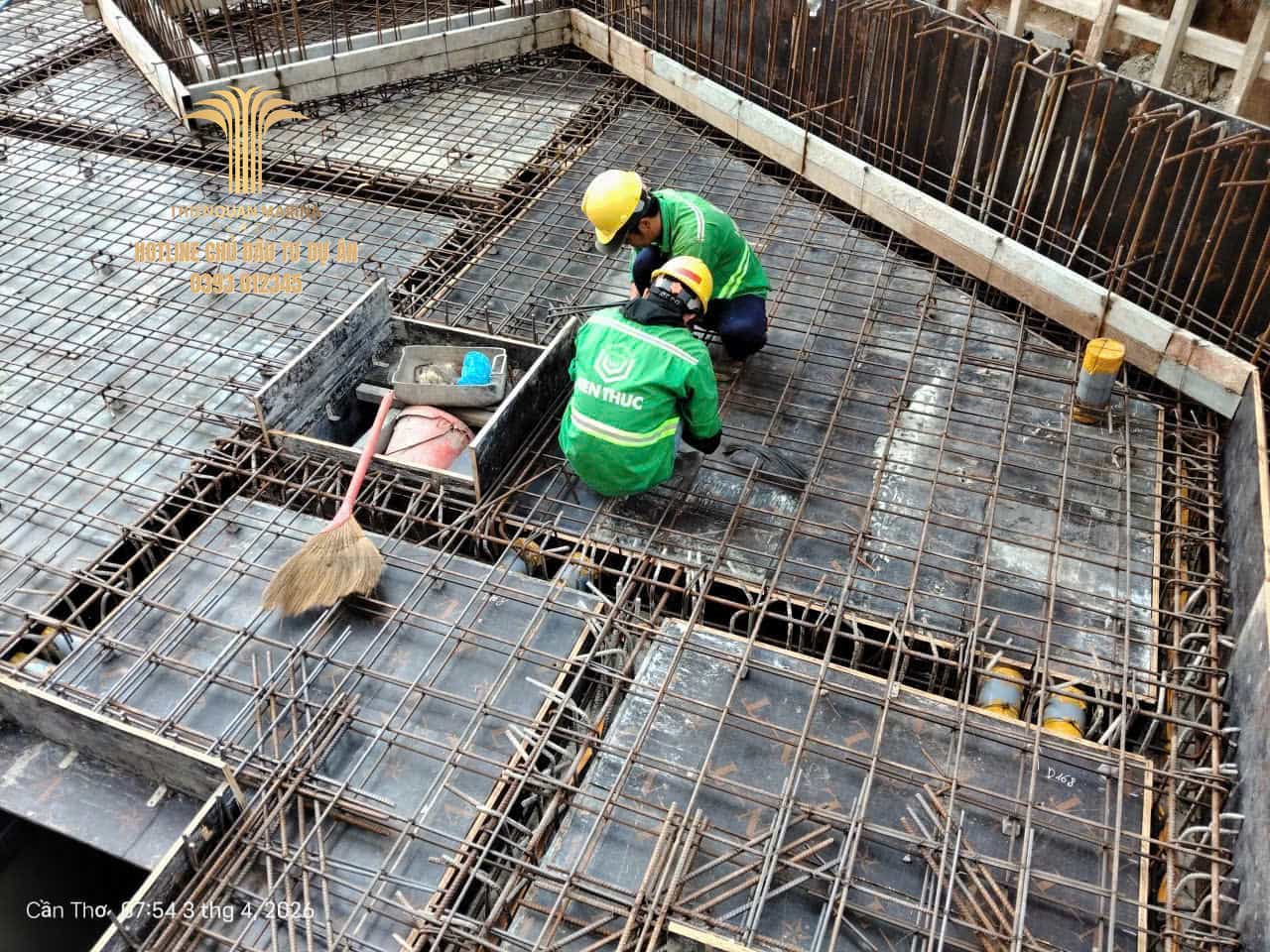

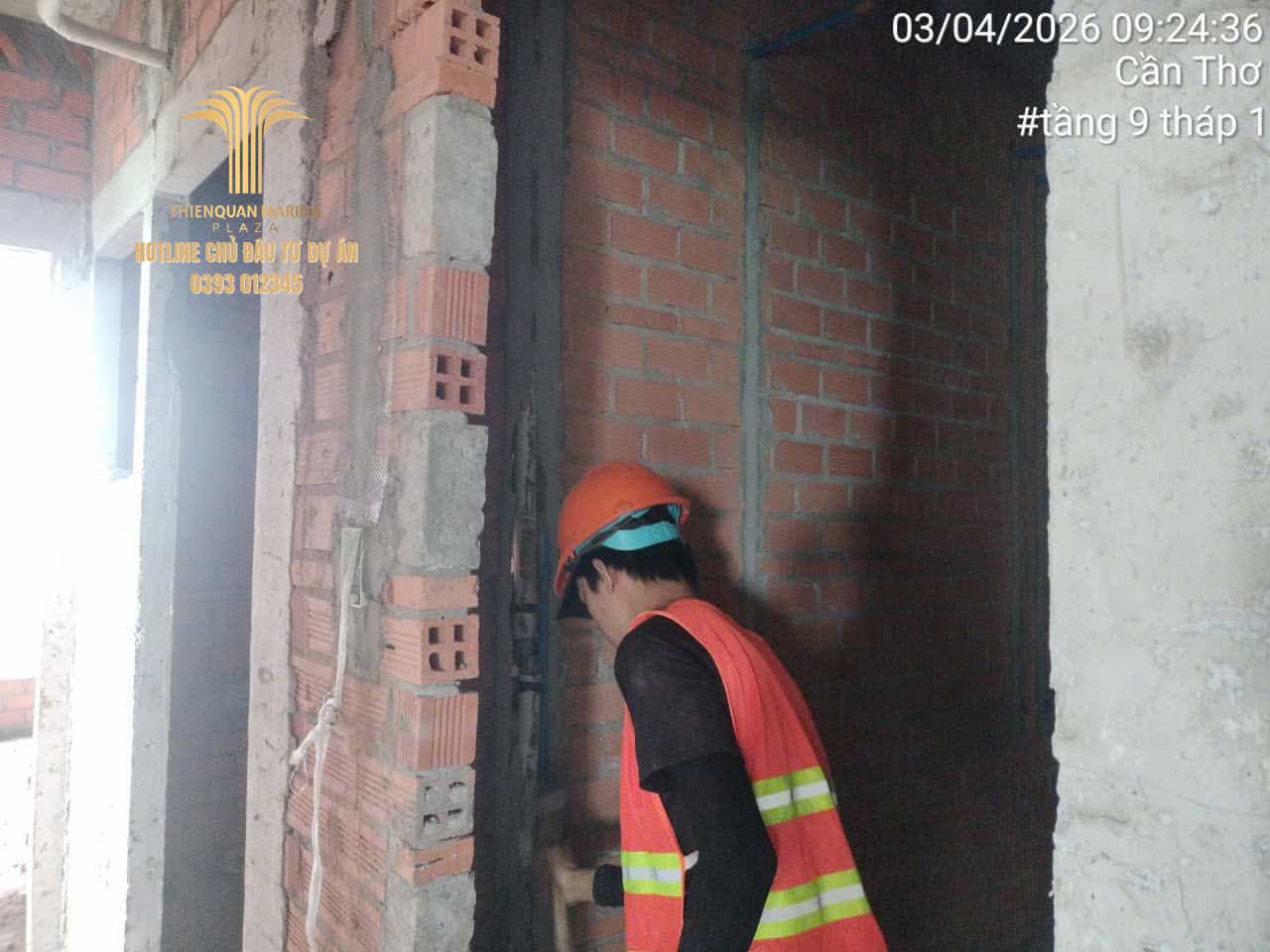

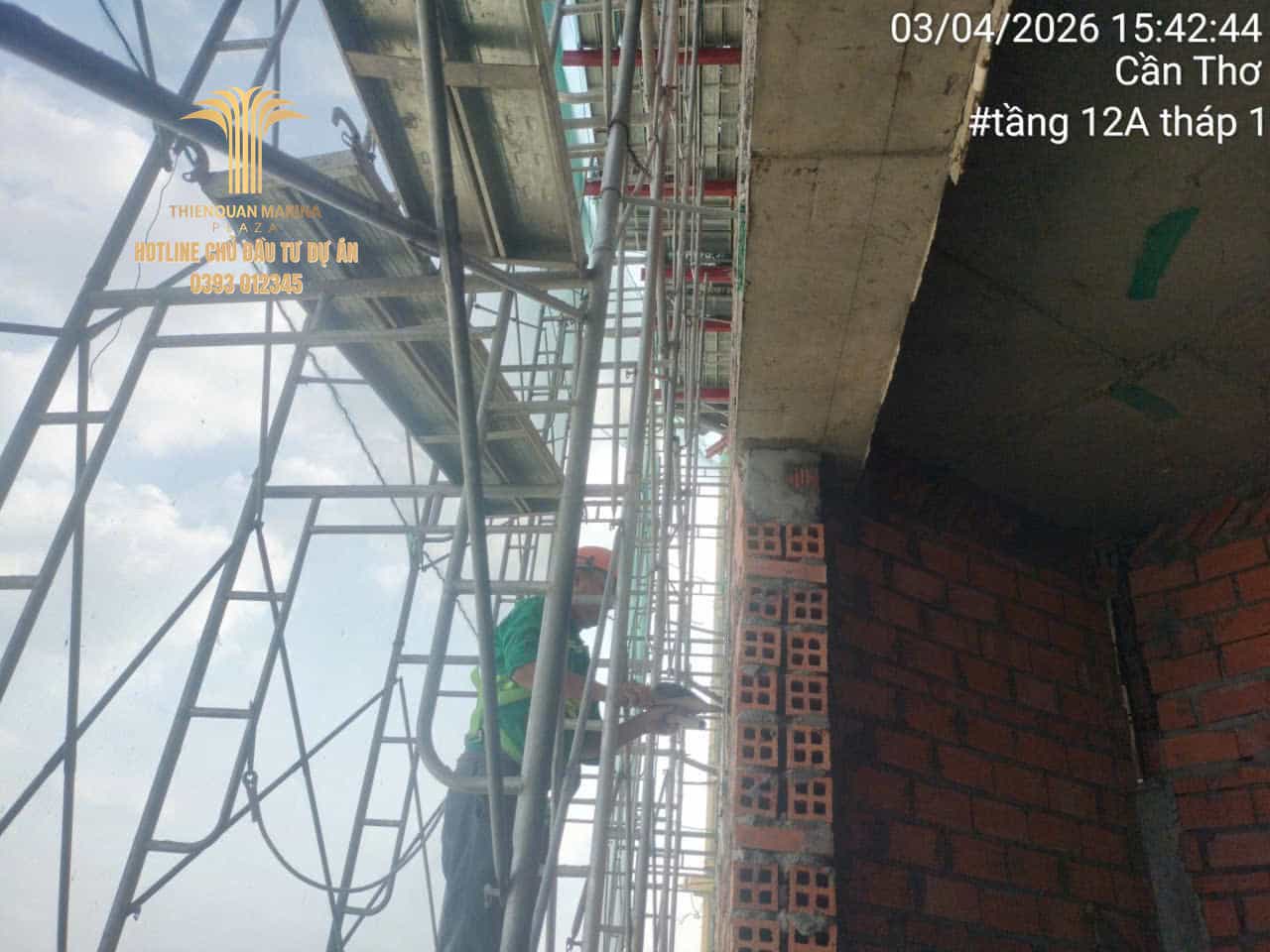

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-03-04-20265

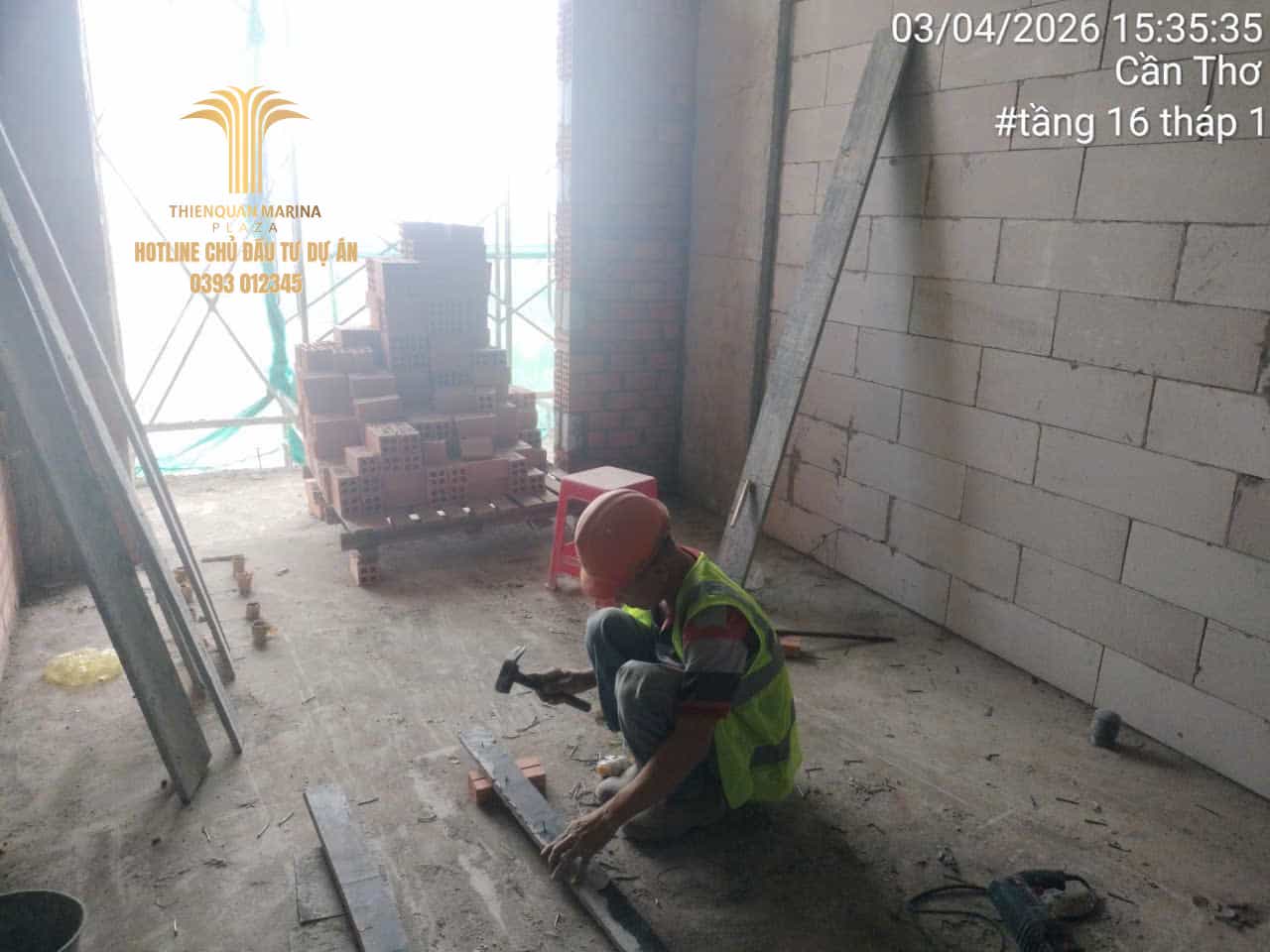

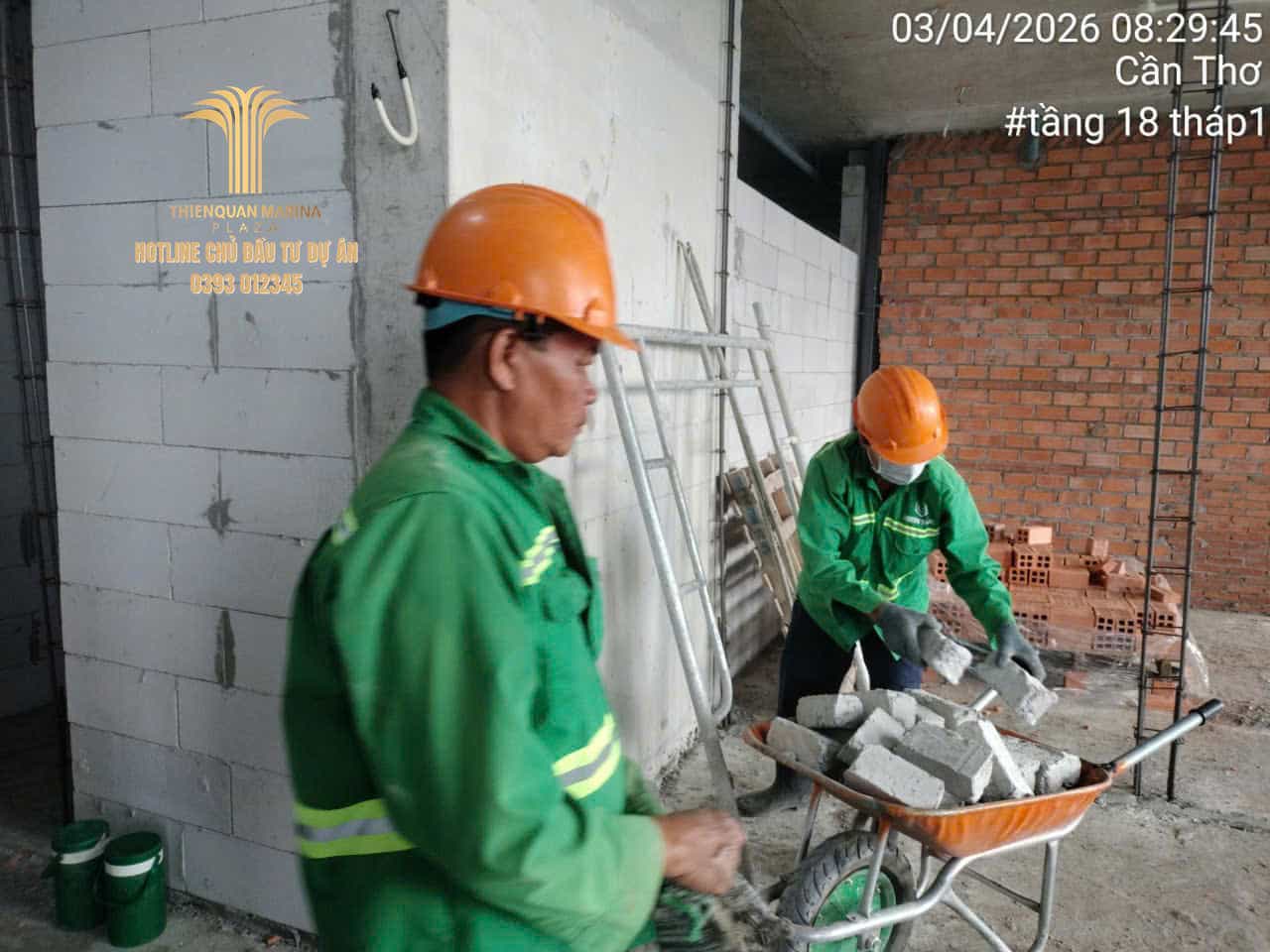

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 03/04/2026

Với tinh thần làm việc khẩn trương và sự phối hợp nhịp nhàng giữa các đội ngũ, dự án đang ghi nhận những bước chuyển mình mạnh mẽ tại tất cả các hạng mục trọng điểm.

1. Nguồn lực và Điều kiện thi công lý tưởng

  • Thời tiết: Toàn bộ giai đoạn báo cáo ghi nhận thời tiết nắng ráo cả ngày, tạo điều kiện thuận lợi tối đa cho các công tác đổ bê tông và xây tô mặt ngoài.

  • Lực lượng nhân sự: Nhân công được huy động dồi dào, tăng dần từ 194 người lên đến mốc cao nhất là 225 người vào ngày 03/04. Đội ngũ 12 cán bộ BCH luôn túc trực sát sao để điều phối và kiểm soát chất lượng kỹ thuật.

  • Thiết bị vận hành: Duy trì ổn định 06 máy cắt uốn thép và 02 máy duỗi thép để đảm bảo nguồn vật tư kết cấu liên tục.

2. Các cột mốc thi công tiêu biểu đạt được

Trong giai đoạn này, công trường đã bứt phá đồng bộ ở nhiều phân khu:

  • Kết cấu tầng mái & Bê tông:

    • Duy trì liên tục công tác gia công lắp đặt thép cột vách tầng mái 1.

    • Đã hoàn thành đổ bê tông sàn tum cầu thang và tường baravet tầng mái Tháp 2 (Hamaco).

    • Triển khai đổ bê tông cầu thang các tầng 7, 8 tại Tháp 1 (Hamaco).

  • Công tác xây và hoàn thiện mặt ngoài:

    • Hạng mục xây tường, lanh tô bứt tốc mạnh mẽ, hiện diện thi công đã vươn diện rộng từ tầng 15 đến tầng 19.

    • Công tác trát vữa mặt ngoài tầng 5-14 được mở rộng cho cả Tháp 1 và Tháp 2.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước đã triển khai lắp đặt đạt mốc tầng 20.

    • Hệ thống Phòng cháy chữa cháy (PCCC) ghi nhận bước tiến lớn, diện lắp đặt đã vươn lên tới tầng 17.

  • Khu vực hầm (Khu 5 tầng):

    • Hoàn thành các công tác trám lỗ ty vách hầm và tháo shoring.

    • Đã cơ bản hoàn thành công tác gia công thép dầm sàn và đóng cố pha nắp hầm để chuẩn bị cho công tác đổ bê tông.

3. Kế hoạch trọng tâm ngày 04/04/2026

Để duy trì đà tiến độ, BCH công trường đặt ra các mục tiêu cụ thể cho ngày tiếp theo:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường và lanh tô diện rộng tại các tầng 15 – 19.

  • Hạng mục tiêu điểm: Triển khai lắp đặt hệ thống thoát nước vươn tới các tầng 20 – 22.

  • Thực hiện đổ bê tông nắp hầm cos -1050 (Hamaco) tại khu vực 5 tầng.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự đồng hành và tin tưởng của Quý khách hàng!

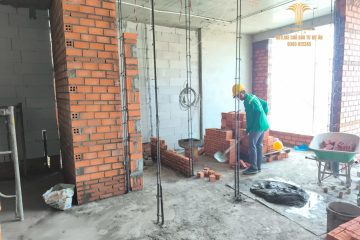

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-02-04-20261

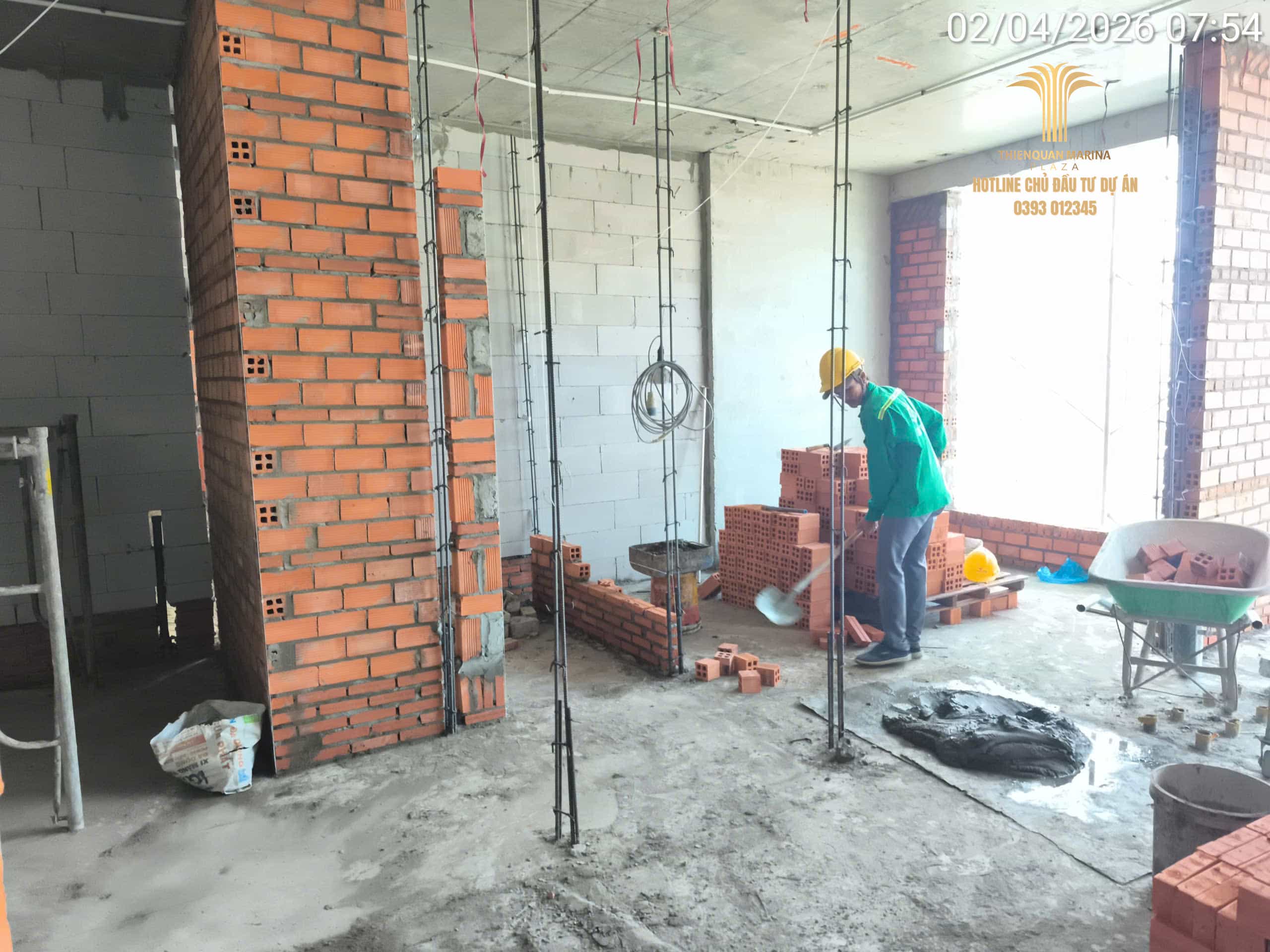

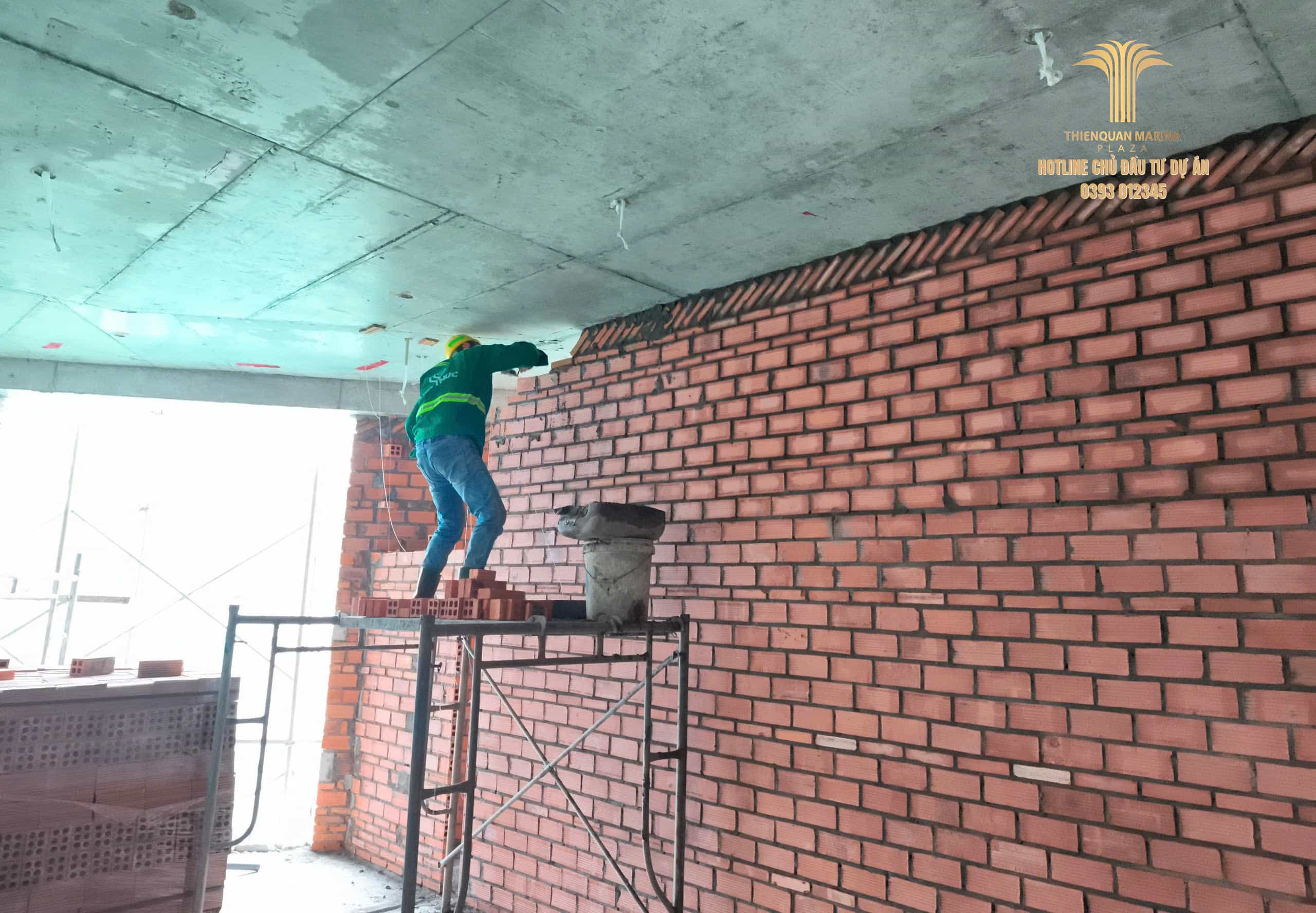

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 02/04/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và các nhà đầu tư bản tin tổng hợp tiến độ thi công giai đoạn  khởi đầu tháng 04/2026. Với tinh thần làm việc xuyên suốt, dự án đang ghi nhận những cột mốc quan trọng trong công tác hoàn thiện và kết cấu.

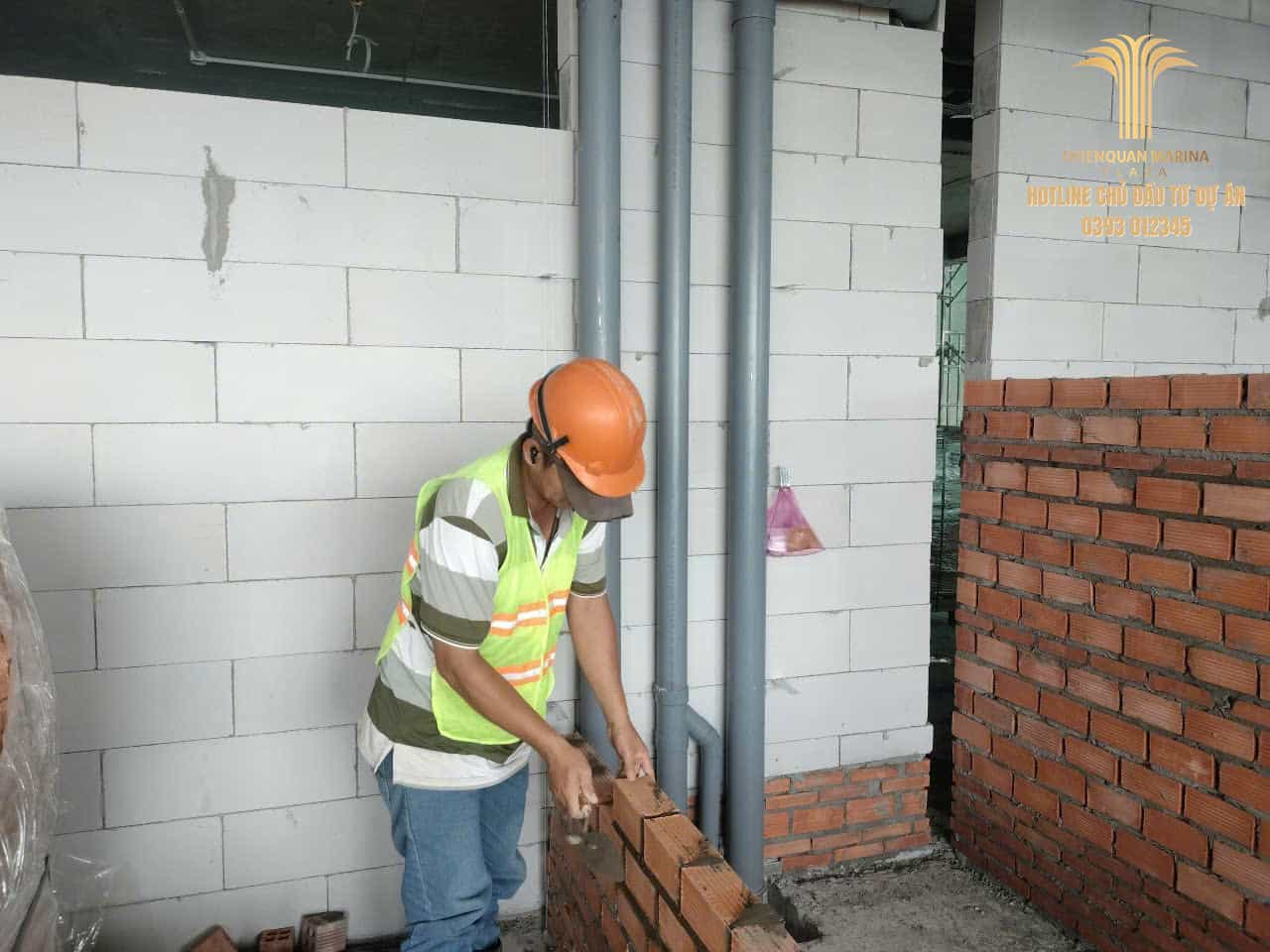

1. Nguồn lực và Điều kiện thi công

  • Thời tiết lý tưởng: Khu vực dự án duy trì trạng thái nắng ráo hoàn toàn cả sáng và chiều trong suốt giai đoạn báo cáo. Đây là điều kiện tiên quyết giúp công tác đổ bê tông và xây tô mặt ngoài đạt hiệu suất cao nhất.

  • Lực lượng nhân sự: Lực lượng lao động được huy động dồi dào, duy trì ổn định ở mức cao từ 194 người đến 220 người (ngày 30/03). Đội ngũ 12 cán bộ BCH luôn túc trực để điều phối và kiểm soát chất lượng kỹ thuật sát sao.

  • Thiết bị công trường: Hệ thống máy móc bao gồm 06 máy cắt uốn thép và 02 máy duỗi thép luôn vận hành tối đa công suất phục vụ gia công kết cấu.

2. Các cột mốc thi công tiêu biểu đạt được

Trong hai tuần qua, công trường đã triển khai đồng bộ và bứt phá ở nhiều hạng mục:

  • Kết cấu tầng mái & Bê tông:

    • Duy trì liên tục công tác gia công lắp đặt thép cột vách tầng mái 1.

    • Hoàn thành đổ bê tông sàn tum cầu thang và tường baravet tầng mái Tháp 2 (Hamaco) vào ngày 31/03.

    • Triển khai đổ bê tông cầu thang tầng 7, 8 tại Tháp 1 (Hamaco) trong các ngày 31/03 và 01/04.

  • Công tác xây hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, hiện đã vươn diện thi công lên đến tầng 19.

    • Các kế hoạch tăng ca xây tô được thực hiện đều đặn tại các tầng cao để nhanh chóng hoàn thiện khung căn hộ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước đã triển khai lắp đặt đạt tới mốc tầng 20.

    • Hệ thống Phòng cháy chữa cháy (PCCC) đã mở rộng phạm vi lắp đặt từ tầng 2 lên đến tầng 17.

  • Khu vực hầm (Khu 5 tầng):

    • Sau khi hoàn thành tháo shoring, từ ngày 22/03 công trường tập trung cao độ vào công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch trọng tâm ngày 03/04/2026

Phát huy đà tiến độ hiện có, BCH công trường đặt mục tiêu cho ngày tiếp theo:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường và lắp đặt hệ thống thoát nước tại tầng 19 – 20.

  • Đẩy mạnh công tác trát vữa mặt ngoài Tháp 2 và lắp đặt PCCC tầng 2 – 17.

  • Hạng mục tiêu điểm: Thực hiện đổ bê tông nắp hầm cos -1050 (Hamaco) tại khu vực 5 tầng.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự tin tưởng và đồng hành của Quý khách hàng!

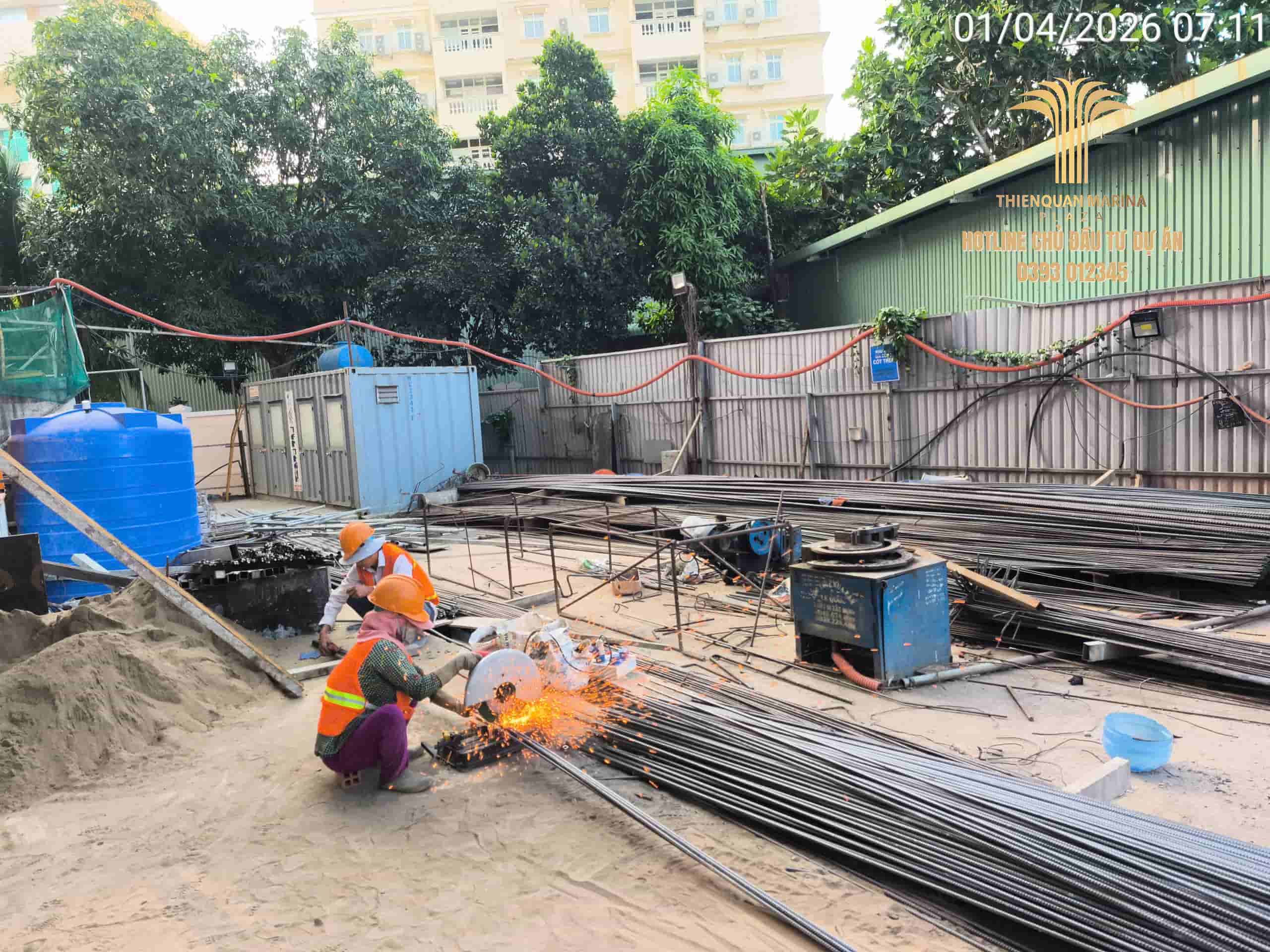

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-01-04-20261

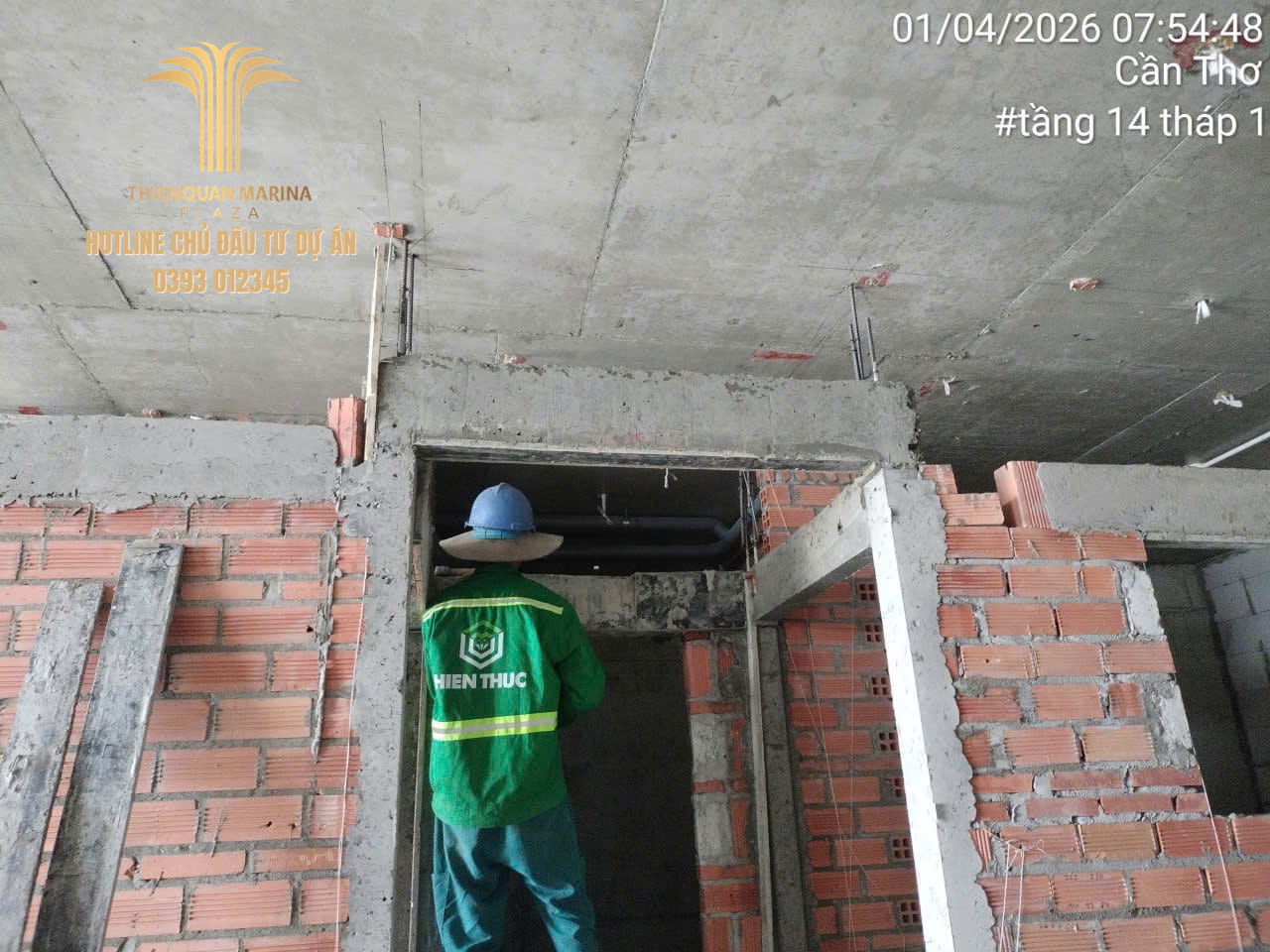

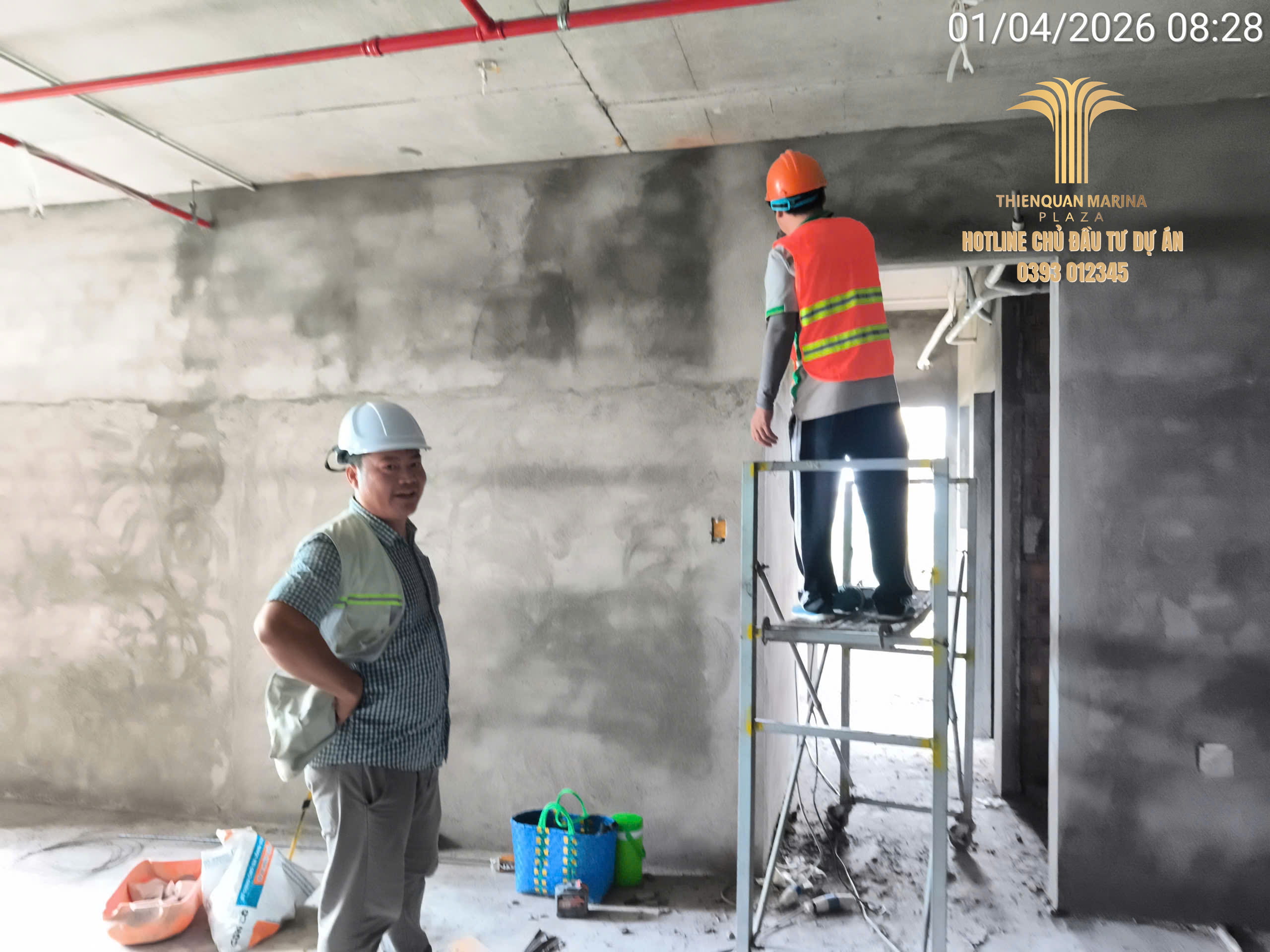

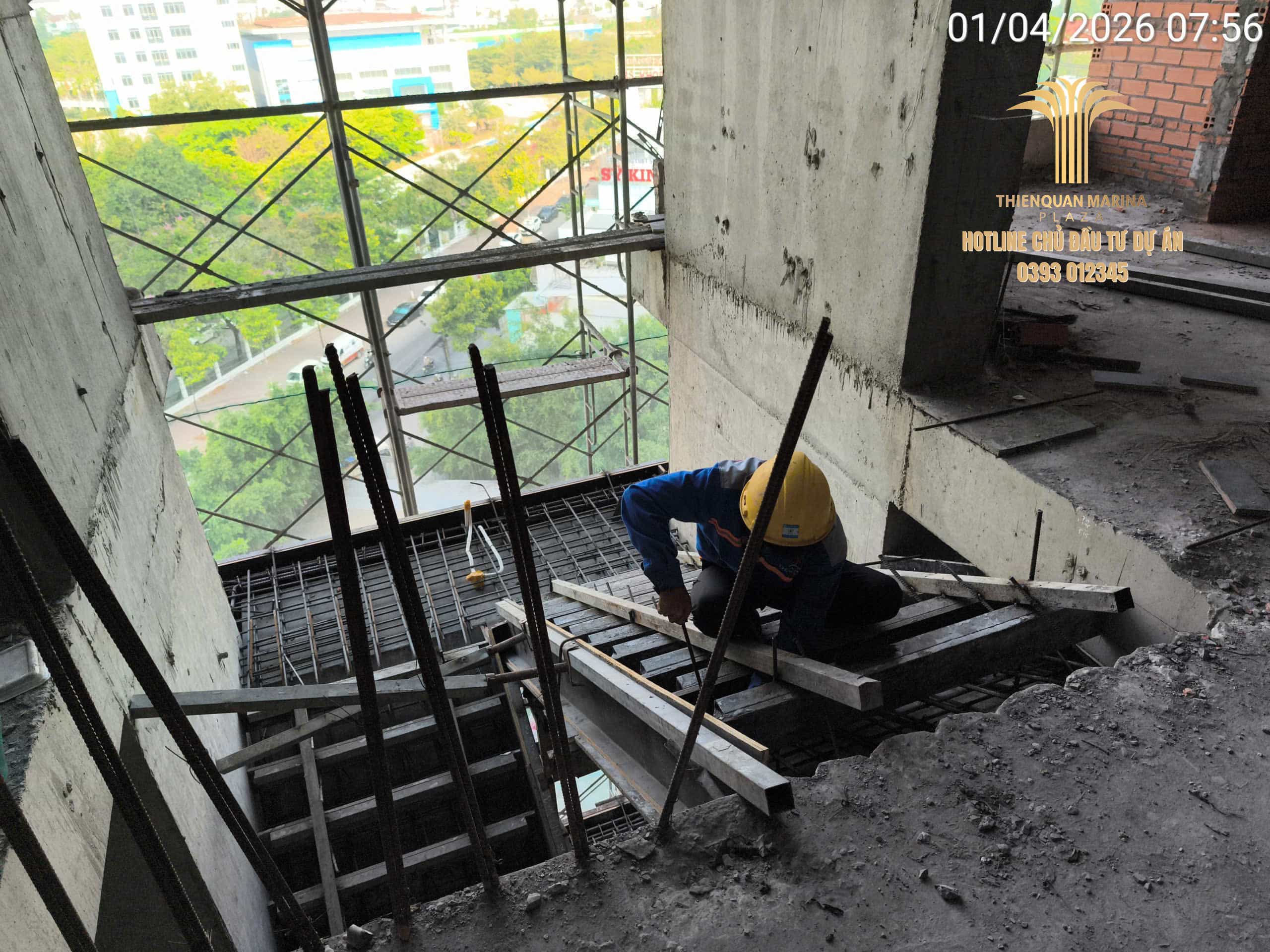

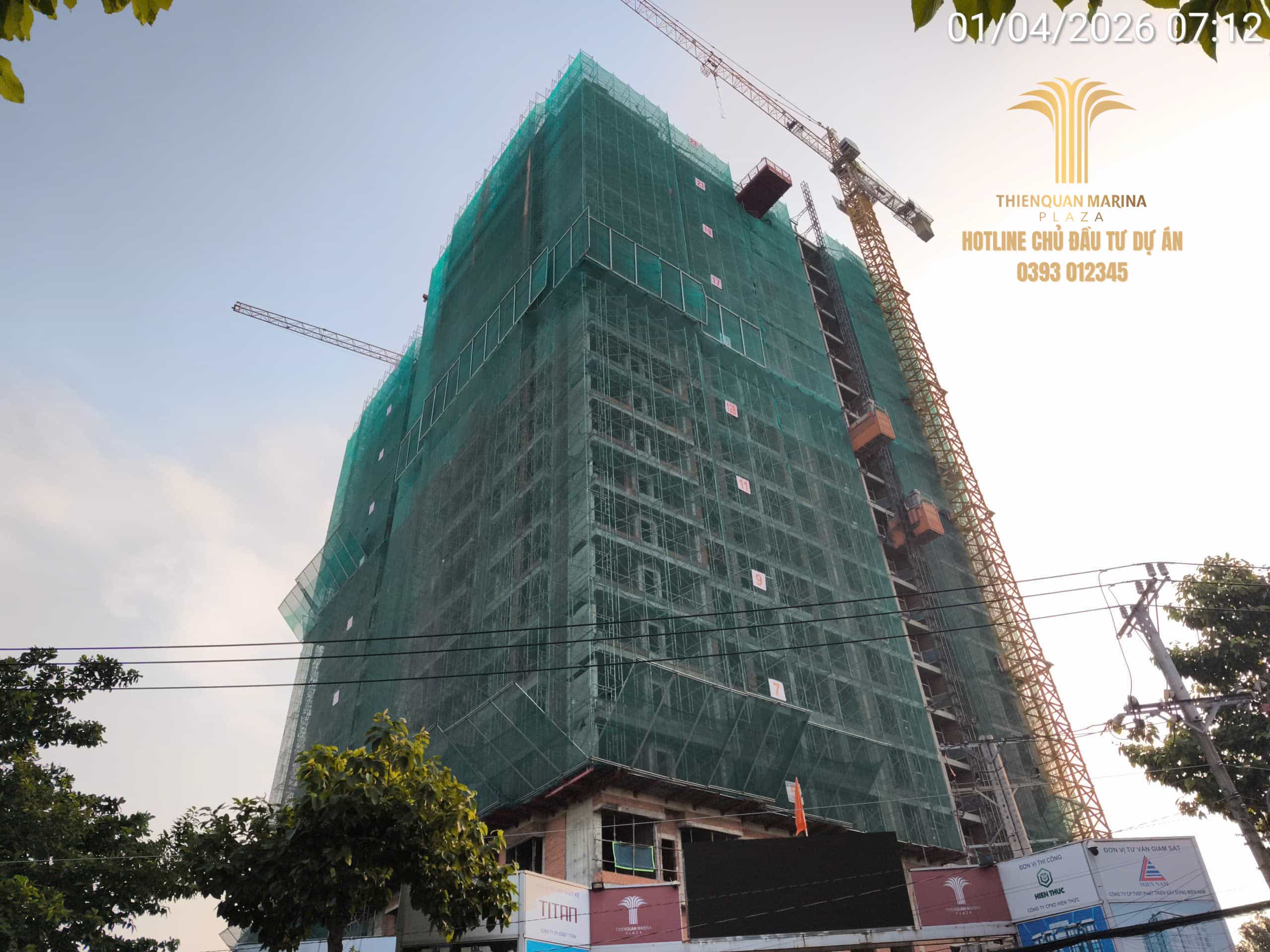

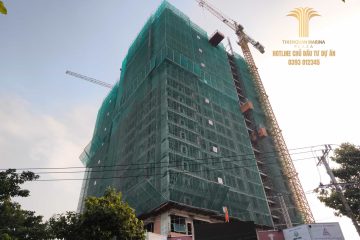

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 01/04/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng báo cáo tổng kết tiến độ thi công giai đoạn cuối tháng 03 và những bước đi đầu tiên của tháng 04/2026. Dự án đang duy trì sức nóng hầm hập với mục tiêu hoàn thiện các hạng mục cốt lõi đúng lộ trình.

1. Nguồn lực và Điều kiện thi công

  • Thời tiết: Khu vực Cần Thơ duy trì nắng ráo lý tưởng, tạo điều kiện thuận lợi để công trường triển khai liên tục các ca làm việc cả ngày lẫn đêm.

  • Lực lượng lao động: Duy trì ở mức cao với 218 nhân công thường trực cùng 12 cán bộ BCH sát sao điều phối tại hiện trường.

  • Máy móc: Hệ thống máy cắt uốn, duỗi thép và vận thăng hoạt động tối đa công suất phục vụ việc vận chuyển vật tư lên các tầng cao.

2. Các hạng mục thi công tiêu biểu đạt được

Trong giai đoạn vừa qua, dự án ghi nhận sự bứt phá đồng bộ tại tất cả các phân khu:

  • Kết cấu tầng mái & Bê tông:

    • Duy trì gia công lắp đặt thép cột vách tầng mái 1.

    • Đã hoàn thành công tác đổ bê tông sàn tum cầu thang và tường baravet tầng mái tại Tháp 2 (Hamaco).

    • Triển khai đổ bê tông cầu thang tầng 7 và tầng 8 tại Tháp 1 (Hamaco).

  • Công tác xây hoàn thiện:

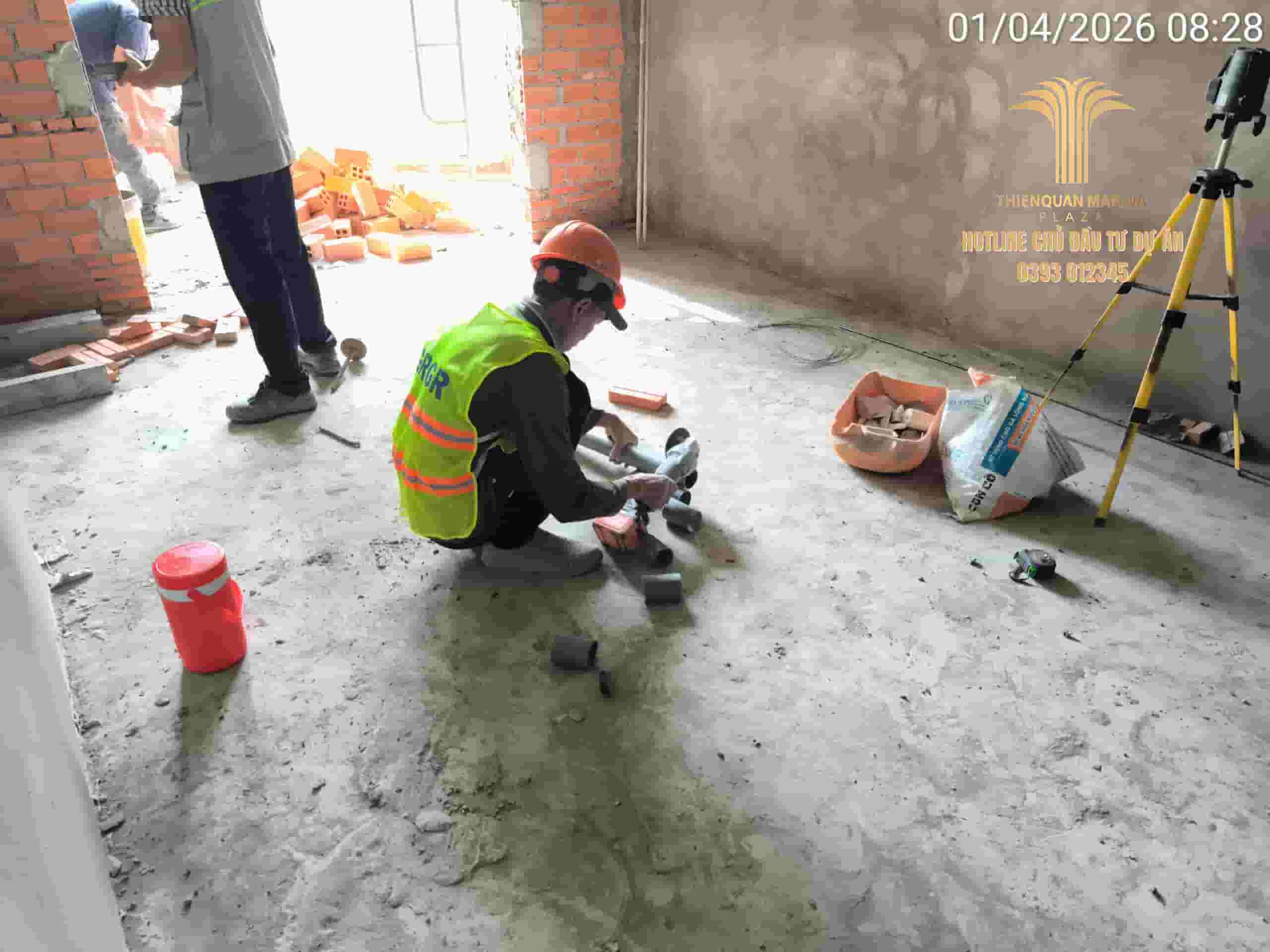

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, diện thi công hiện đã ổn định và vươn tới các tầng 12A – tầng 18.

    • Công tác tăng ca xây tô được thực hiện đều đặn mỗi ngày để sớm hình thành không gian chi tiết cho từng căn hộ.

  • Hệ thống MEP & PCCC:

    • Lắp đặt hệ thống thoát nước đạt mốc vươn lên tới các tầng 12A – 18.

    • Hệ thống Phòng cháy chữa cháy (PCCC) triển khai lắp đặt ổn định tại khu vực các tầng 2 – 10.

  • Hoàn thiện mặt ngoài: Duy trì tiến độ trát vữa mặt ngoài tầng 5-14 tại cả hai tháp, diện mạo hiện đại của công trình đang dần hiện rõ.

  • Khu vực 5 tầng: Sau khi hoàn thành tháo shoring, dự án đang tập trung cao độ vào công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch thi công trọng tâm (01/04/2026)

Mở đầu tháng 04, BCH công trường đặt ra các mục tiêu cụ thể:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện thi công xây tường, lanh tô và bổ trụ tại tầng 12A – 18.

  • Đẩy mạnh hệ thống thoát nước tầng 12A – 18 và PCCC tầng 2 – 17.

  • Tiếp tục hoàn thiện trát vữa mặt ngoài tầng 5-14 Tháp 2.

  • Khu vực 5 tầng: Tập trung dứt điểm công tác gia công thép dầm sàn và đóng cố pha nắp hầm để chuẩn bị cho công tác đổ bê tông.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự đồng hành và tin tưởng của Quý khách hàng!

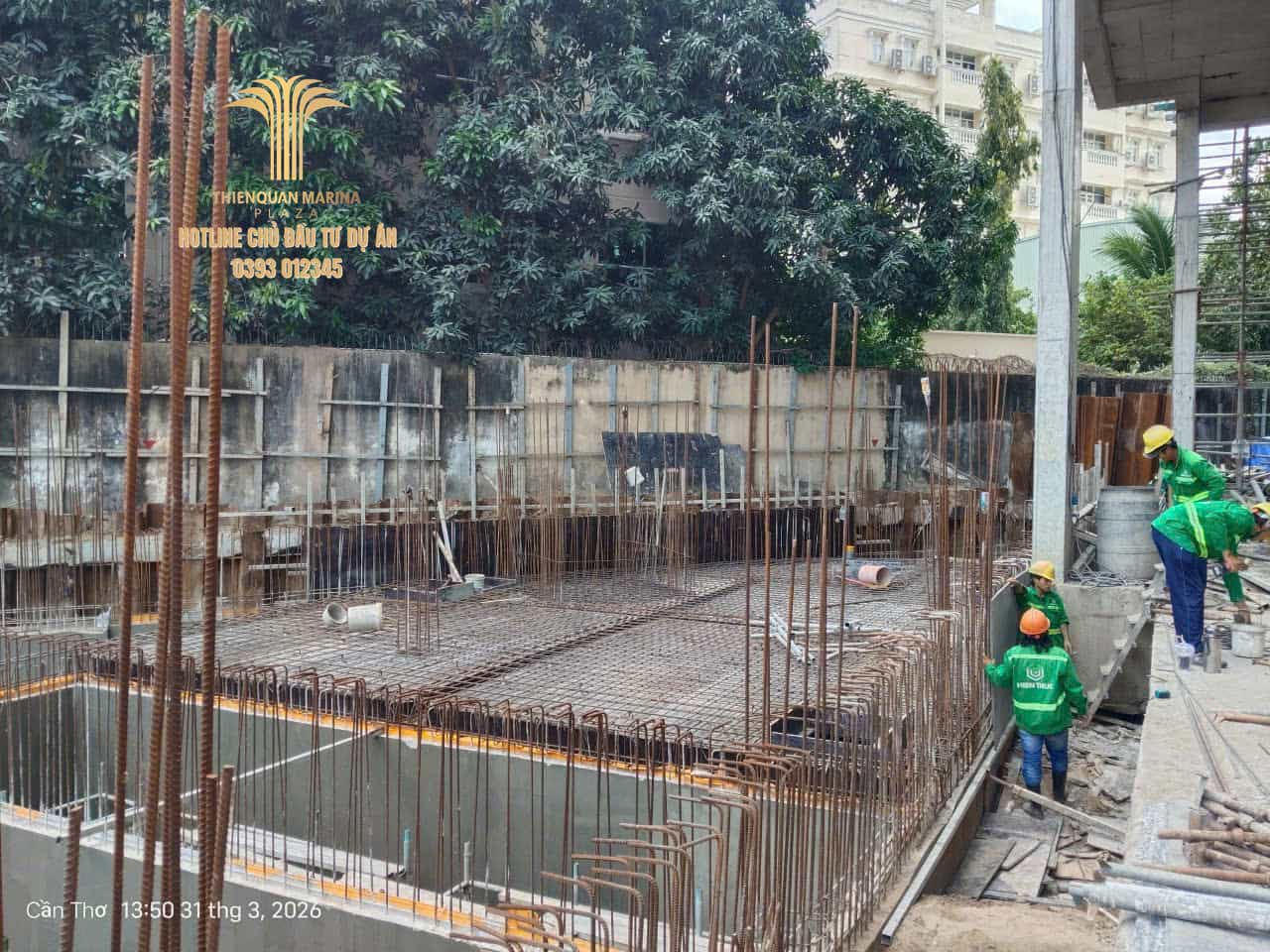

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-31-03-20263

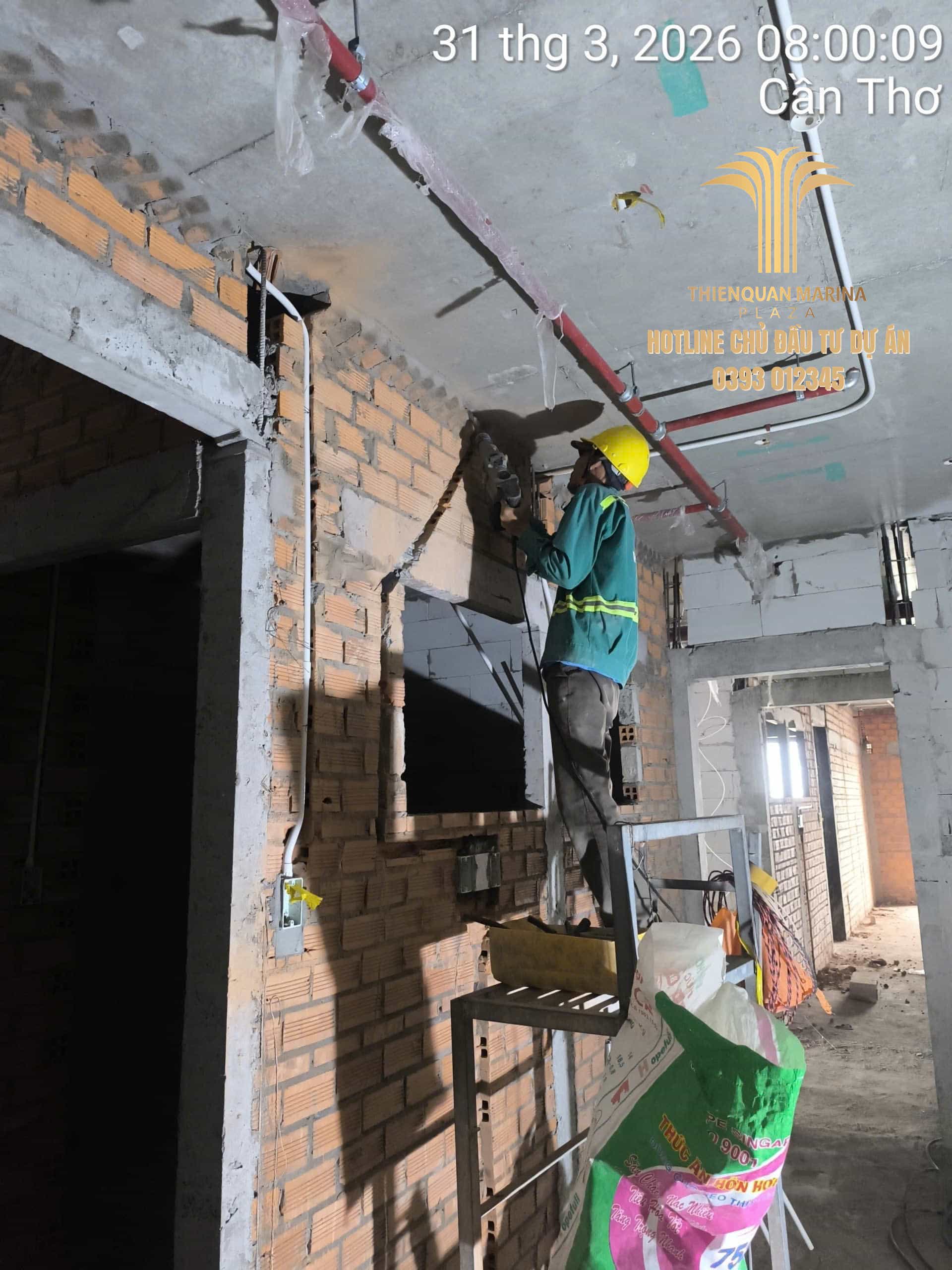

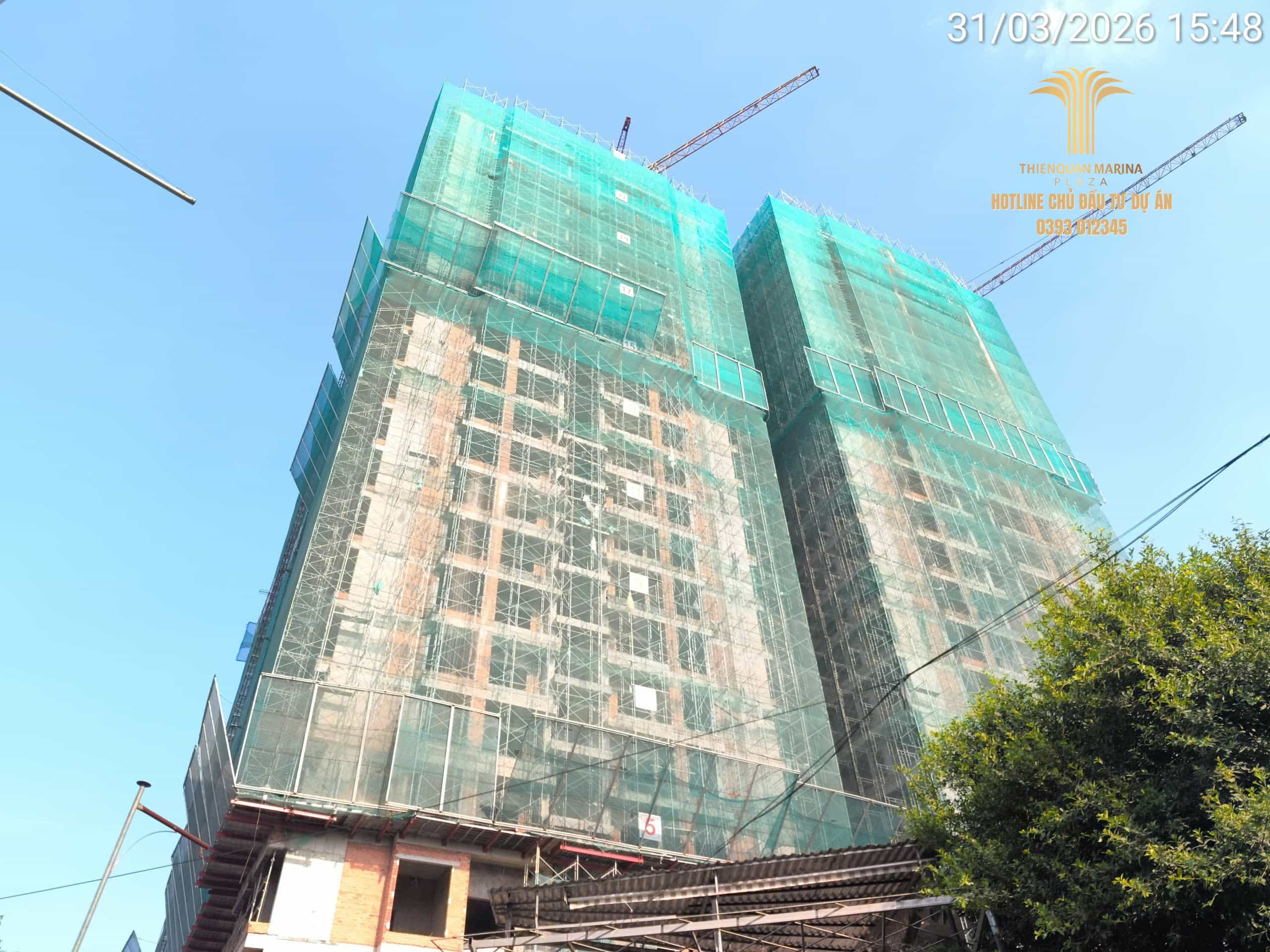

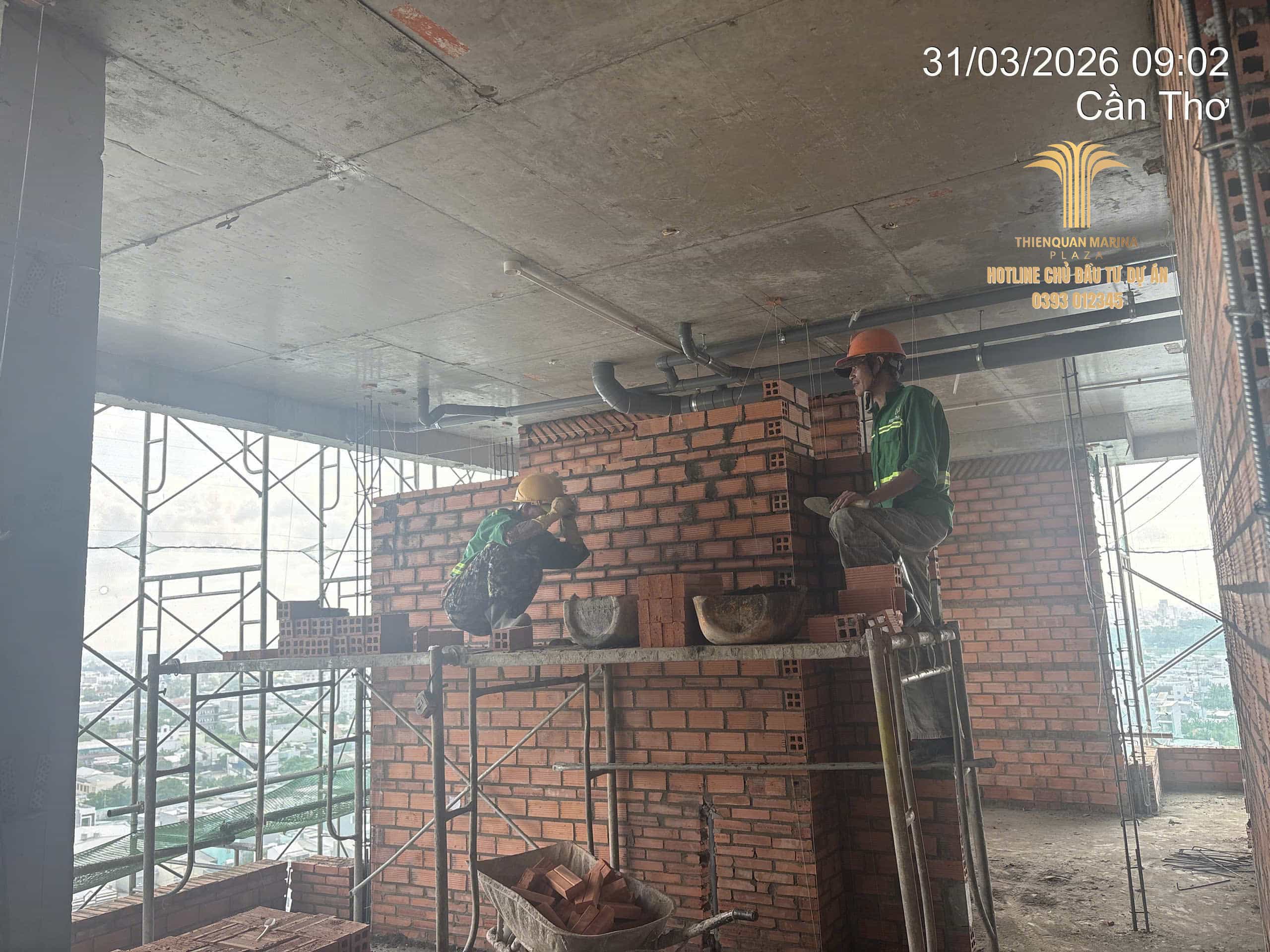

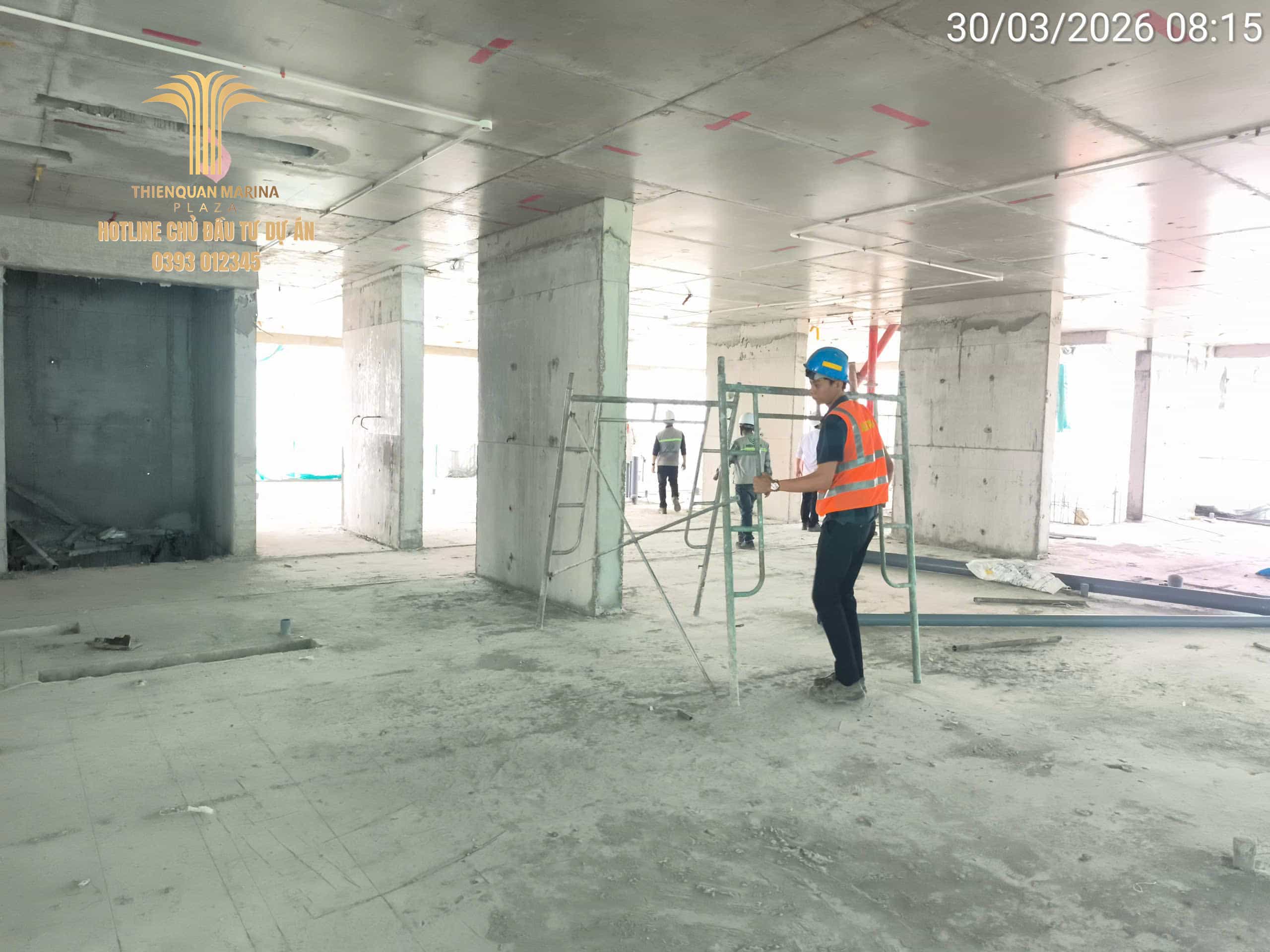

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 31/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và các nhà đầu tư bản tin tổng hợp tiến độ thi công nửa cuối tháng 03/2026. Trong giai đoạn này, dự án đã ghi nhận những bước tiến quan trọng về cả kết cấu phần thô lẫn hệ thống kỹ thuật.

1. Nguồn lực và điều kiện thi công

  • Thời tiết: Toàn bộ giai đoạn báo cáo ghi nhận thời tiết nắng ráo cả sáng và chiều, tạo điều kiện thuận lợi tuyệt đối cho các hạng mục ngoài trời.

  • Nhân lực: Lực lượng lao động được duy trì ở mức cao để đảm bảo tiến độ. Nhân công dao động từ 174 đến đạt đỉnh 220 người (ngày 30/03) cùng 12 cán bộ BCH túc trực điều phối.

  • Thiết bị: Công trường vận hành liên tục 06 máy cắt uốn thép và 02 máy duỗi thép để cung ứng vật tư kết cấu.

2. Các cột mốc thi công tiêu biểu đạt được

Trong hơn hai tuần qua, công trường đã triển khai đồng bộ nhiều hạng mục:

  • Kết cấu tầng mái & Bê tông:

    • Duy trì xuyên suốt công tác gia công lắp đặt thép cột vách tầng mái 1.

    • Ngày 31/03 đã triển khai đổ bê tông sàn tum cầu thang và tường baravet tầng mái Tháp 2 (Hamaco).

    • Chuẩn bị và triển khai đổ bê tông cầu thang tầng 7, 8 tại Tháp 1 (Hamaco).

  • Xây tường và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ. Từ diện thi công ở tầng 2 – 15 vào giữa tháng, đến cuối tháng đã vươn lên triển khai tại các tầng 12A – tầng 18.

    • Công tác tăng ca xây tô được duy trì đều đặn để sớm hoàn thiện ngăn phòng.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước ghi nhận sự dịch chuyển tích cực từ các tầng thấp lên đến tầng 18.

    • Hệ thống Phòng cháy chữa cháy (PCCC) triển khai lắp đặt ổn định tại khu vực từ tầng 2 đến tầng 10.

  • Hoàn thiện mặt ngoài: Duy trì đều đặn hạng mục trát vữa mặt ngoài tầng 5-14 tại Tháp 2 và bắt đầu mở rộng sang Tháp 1.

  • Khu vực hầm (Khu 5 tầng):

    • Hoàn thành trám lỗ ty vách hầm và tháo shoring.

    • Từ ngày 22/03, khu vực này tập trung cao độ vào công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch trọng tâm giai đoạn kế tiếp

Phát huy đà tăng trưởng, trong những ngày đầu tháng 04, dự án tập trung:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường, lanh tô và bổ trụ tầng 12A – tầng 18.

  • Đẩy mạnh hệ thống thoát nước và PCCC tại các khu vực theo kế hoạch.

  • Quyết tâm hoàn thành nắp hầm khu 5 tầng và các hạng mục bê tông cầu thang tại Tháp 1.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự tin tưởng và đồng hành của Quý khách hàng!

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-30-03-20265

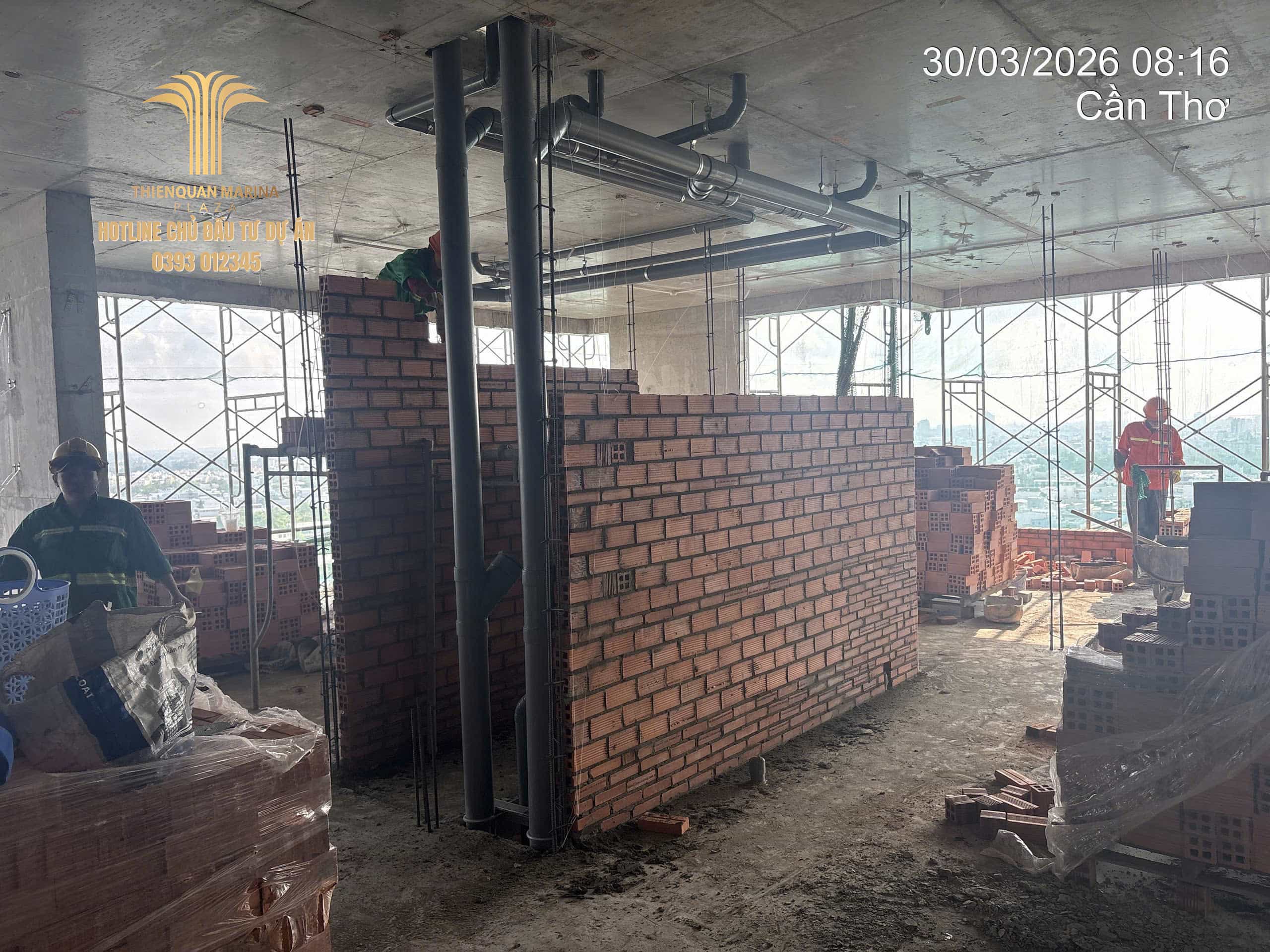

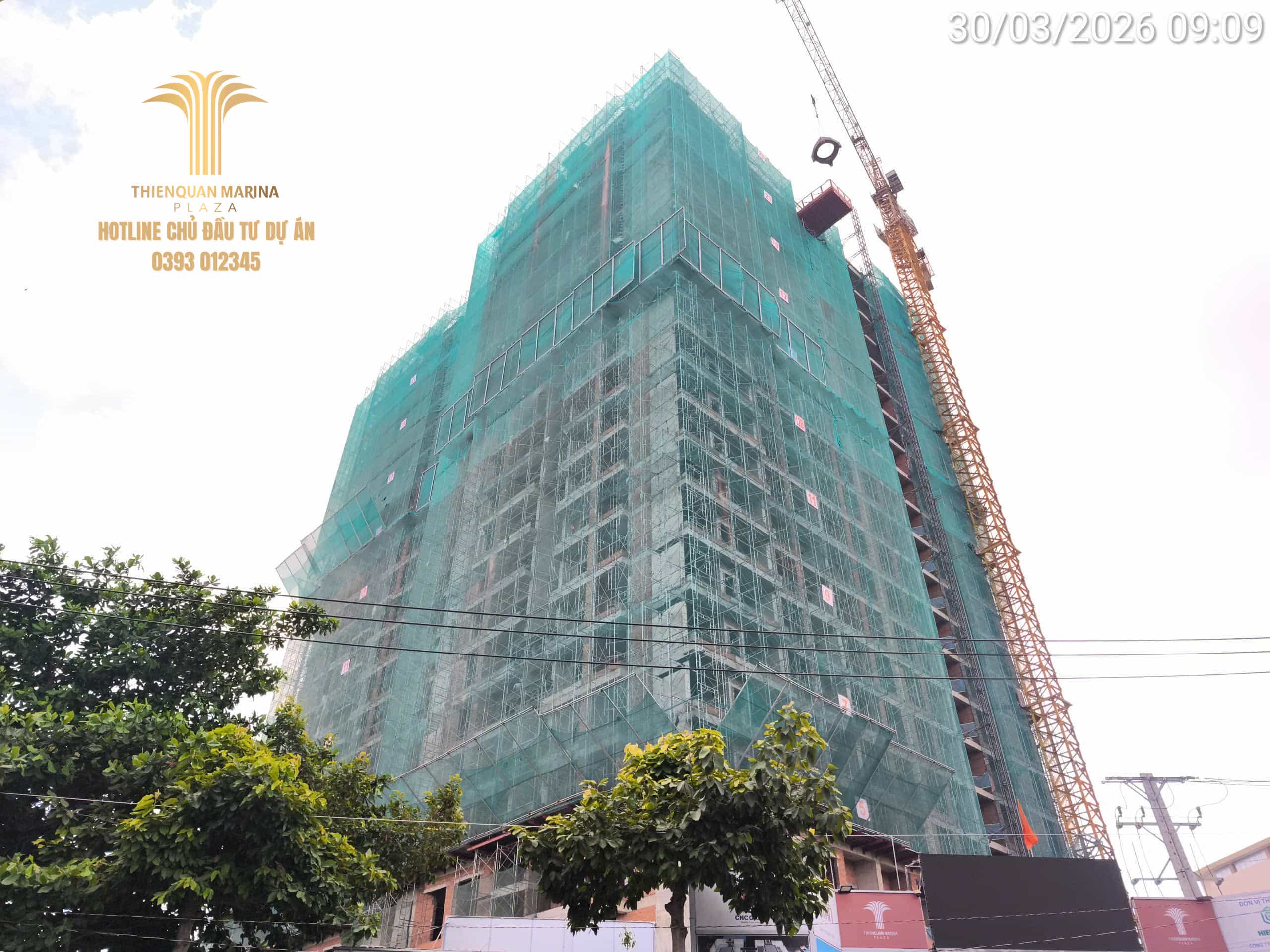

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 30/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin tổng hợp tiến độ thi công nửa cuối tháng 03/2026. Dự án đang duy trì nhịp độ bứt phá mạnh mẽ với những chuyển biến tích cực tại các phân khu trọng điểm.

1. Nguồn lực và điều kiện thi công

  • Thời tiết lý tưởng: Khu vực dự án ghi nhận trạng thái nắng ráo hoàn toàn xuyên suốt giai đoạn báo cáo, tạo điều kiện thuận lợi tối đa cho công tác xây tô mặt ngoài và lắp đặt hệ thống kỹ thuật.

  • Nhân lực tăng trưởng: Lực lượng lao động được huy động dồi dào, đạt mức cao nhất trong giai đoạn là 220 nhân công vào ngày 30/03. Ban Chỉ huy luôn duy trì 12 cán bộ thường trực để điều phối sát sao tại hiện trường.

  • Thiết bị vận hành: Hệ thống 06 máy cắt uốn thép và 02 máy duỗi thép luôn vận hành 100% công suất phục vụ gia công kết cấu.

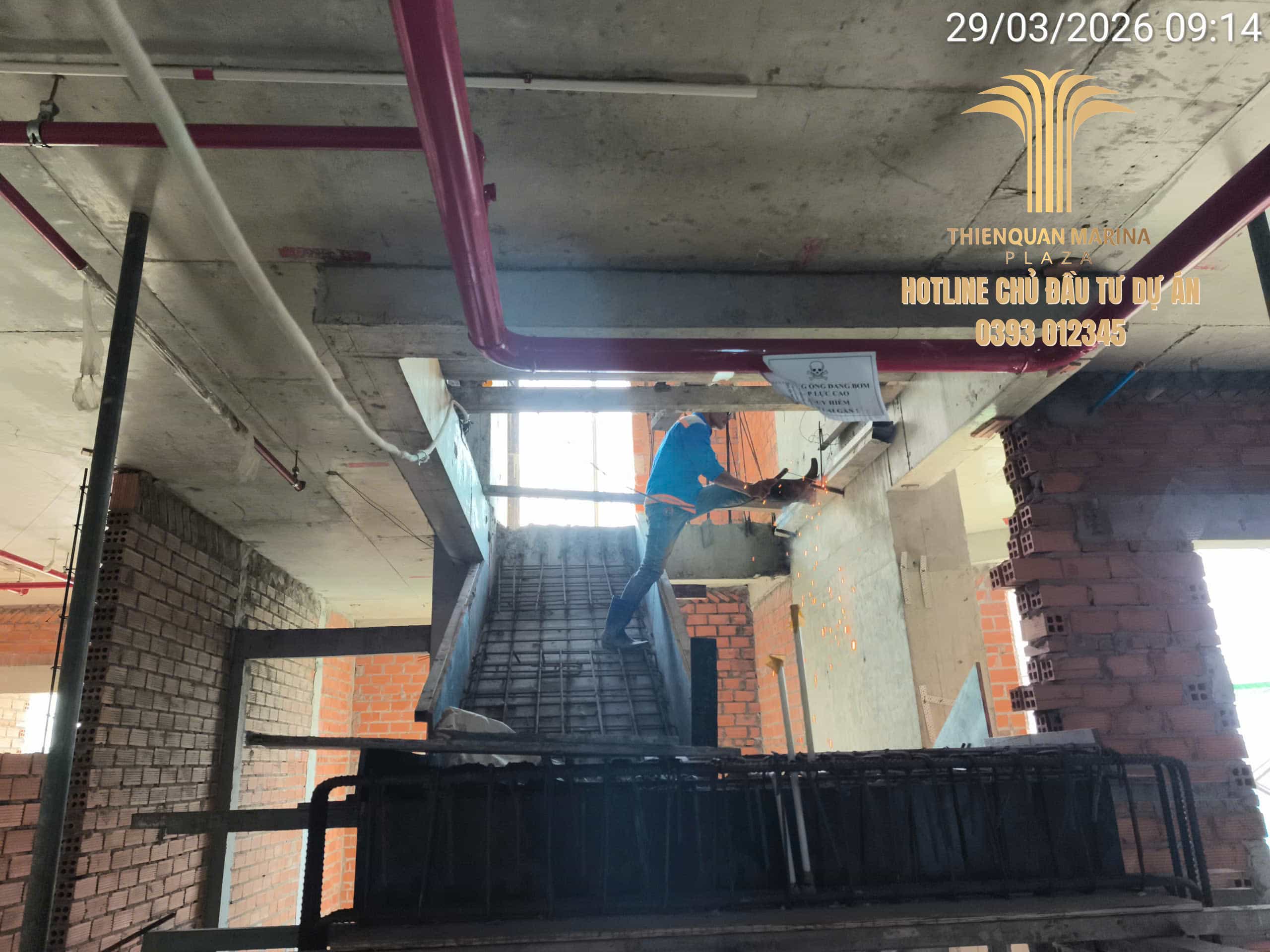

2. Các cột mốc thi công tiêu biểu đạt được

Trong hơn hai tuần qua, công trường đã ghi nhận những bước tiến đồng bộ:

  • Kết cấu tầng mái: Duy trì ổn định công tác gia công lắp đặt thép cột vách tầng mái 1. Đặc biệt, dự án đang chuẩn bị cho công tác đổ bê tông sàn tum thang máy Tháp 1.

  • Công tác xây tường và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ. Từ diện thi công ở tầng 15 vào giữa tháng, hiện tại công trường đã vươn tới tầng 18.

    • Các đợt tăng ca xây tô tại tầng cao (12B – 18) được triển khai quyết liệt để sớm hoàn thiện ngăn phòng căn hộ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước được triển khai ổn định tại các tầng từ 12A – 18.

    • Hệ thống Phòng cháy chữa cháy (PCCC) duy trì lắp đặt tại khu vực các tầng từ tầng 2 đến tầng 10.

  • Hoàn thiện mặt ngoài: Hạng mục trát vữa mặt ngoài tầng 5-14 hiện đã mở rộng diện thi công cho cả Tháp 1 và Tháp 2.

  • Khu vực hầm (Khu 5 tầng):

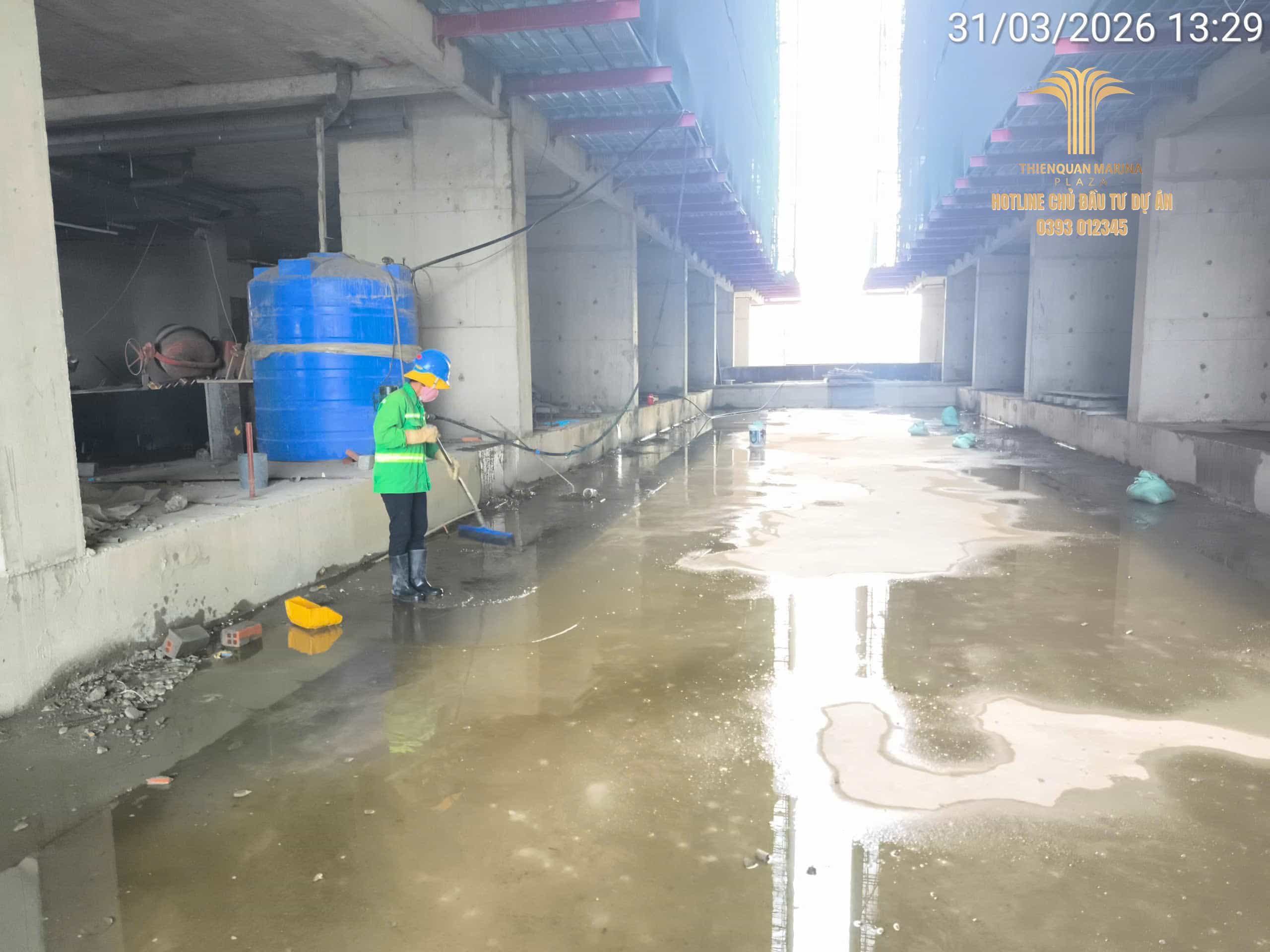

    • Sau khi hoàn thành các công tác chống thấm và tháo shoring, từ ngày 22/03, dự án tập trung cao độ vào công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch trọng tâm ngày tiếp theo (31/03/2026)

Để duy trì đà tiến độ, BCH công trường đặt ra các mục tiêu cụ thể:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1 và mở rộng diện xây tường lên tầng 19.

  • Triển khai hệ thống thoát nước vươn tới các tầng 12A – 20.

  • Duy trì trát vữa mặt ngoài Tháp 2 và hệ thống PCCC tầng 2 – 17.

  • Khu vực 5 tầng: Quyết tâm dứt điểm công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự tin tưởng và đồng hành của Quý khách hàng!

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-29-03-20263

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 29/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và các nhà đầu tư bản tin tổng hợp tiến độ thi công trong nửa cuối tháng 03/2026. Với tinh thần làm việc khẩn trương và chuyên nghiệp, dự án đang duy trì nhịp độ bứt phá tại tất cả các phân khu trọng điểm.

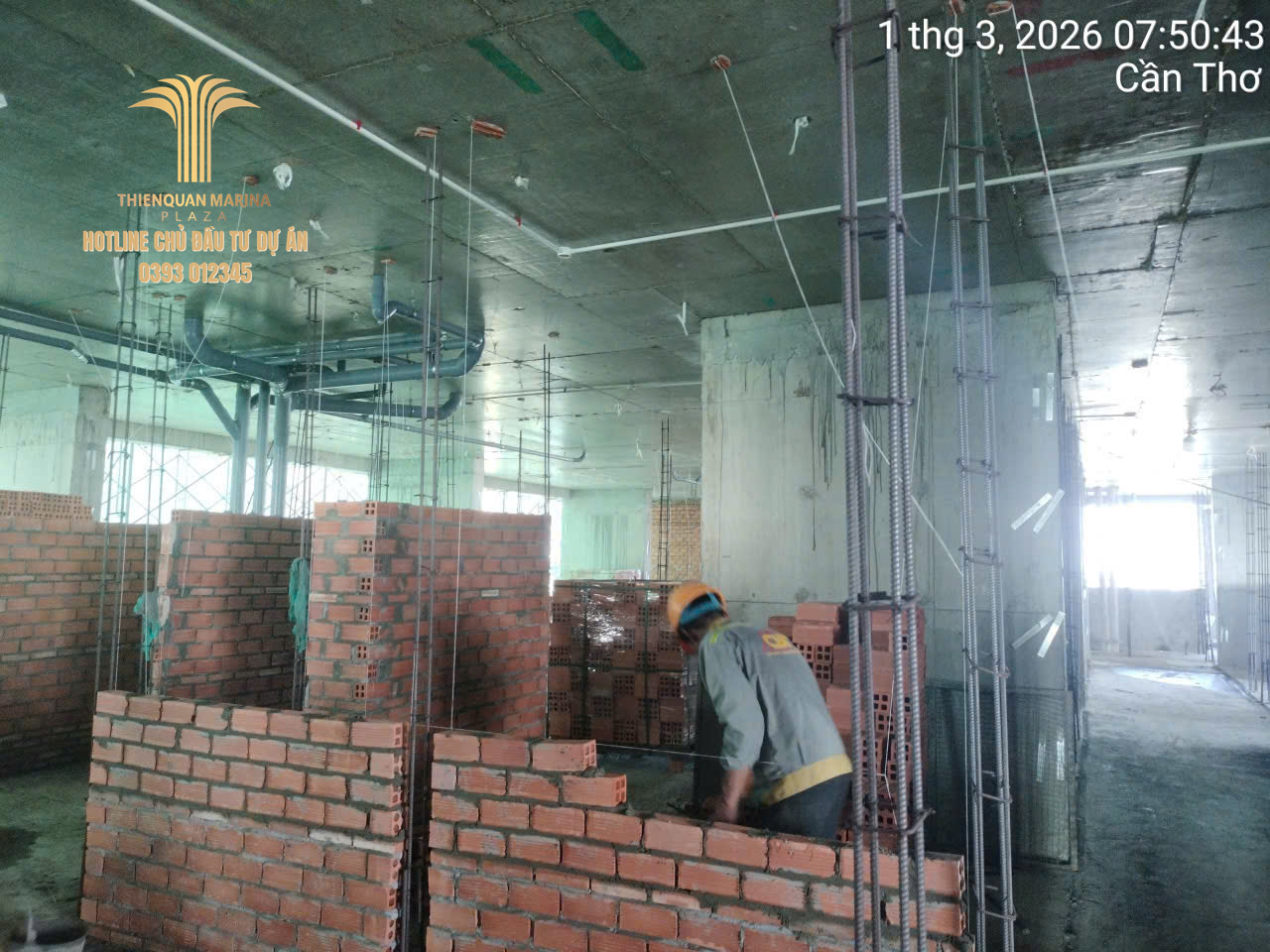

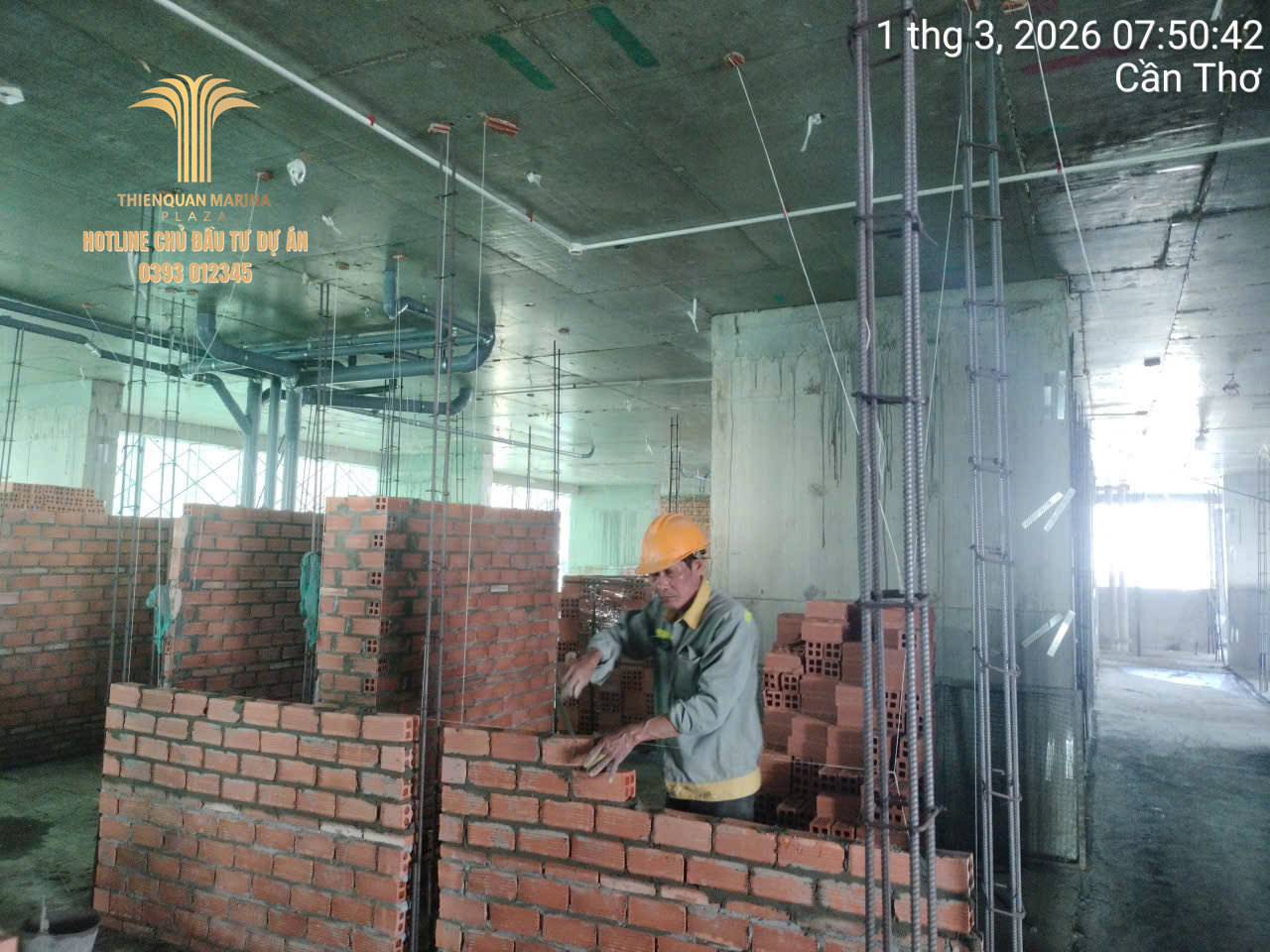

1. Nguồn lực và điều kiện thi công tại hiện trường

  • Thời tiết lý tưởng: Khu vực dự án liên tục ghi nhận trạng thái nắng ráo hoàn toàn trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo. Điều này tạo tiền đề quan trọng để đẩy mạnh các công tác xây tô mặt ngoài và lắp đặt hệ thống kỹ thuật.

  • Nhân lực dồi dào: Lực lượng lao động được huy động ở mức cao, đạt đỉnh điểm 218 nhân công thường trực vào nhiều ngày cao điểm trong giai đoạn. Tại ngày 29/03, công trường duy trì 198 nhân công cùng đội ngũ 12 cán bộ BCH sát sao điều phối.

  • Hệ thống thiết bị: Duy trì vận hành 06 máy cắt, uốn thép và 02 máy duỗi thép để đáp ứng liên tục nguồn vật tư kết cấu.

2. Các hạng mục thi công tiêu biểu đạt được

Trong hai tuần qua, công trường đã triển khai đồng bộ nhiều hạng mục quan trọng:

  • Kết cấu tầng mái: Duy trì ổn định và liên tục công tác gia công lắp đặt thép cột vách tầng mái 1 xuyên suốt giai đoạn từ ngày 14/03 đến 29/03.

  • Công tác xây tường và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ. Từ diện thi công ở các tầng 2 – 15 vào giữa tháng, hiện tại công trường đã ổn định tại các tầng 12A – tầng 17.

    • Các kế hoạch tăng ca xây tô được thực hiện đều đặn tại các tầng cao (12B – 17) để nhanh chóng hoàn thiện diện mạo căn hộ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước đã triển khai lắp đặt vươn tới các tầng cao, đạt mốc tầng 18 trong tuần vừa qua.

    • Hệ thống Phòng cháy chữa cháy (PCCC) triển khai lắp đặt ổn định tại khu vực các tầng thấp từ tầng 2 đến tầng 10.

  • Hoàn thiện mặt ngoài: Hạng mục trát vữa mặt ngoài tầng 5-14 Tháp 2 bắt đầu triển khai từ giữa tháng 03 và hiện đang được thực hiện khẩn trương.

  • Khu vực hầm (Khu 5 tầng):

    • Sau khi hoàn thành các công tác trám lỗ ty và tháo shoring, dự án đã chính thức chuyển trọng tâm sang giai đoạn gia công thép dầm sàn và đóng cố pha nắp hầm từ ngày 22/03.

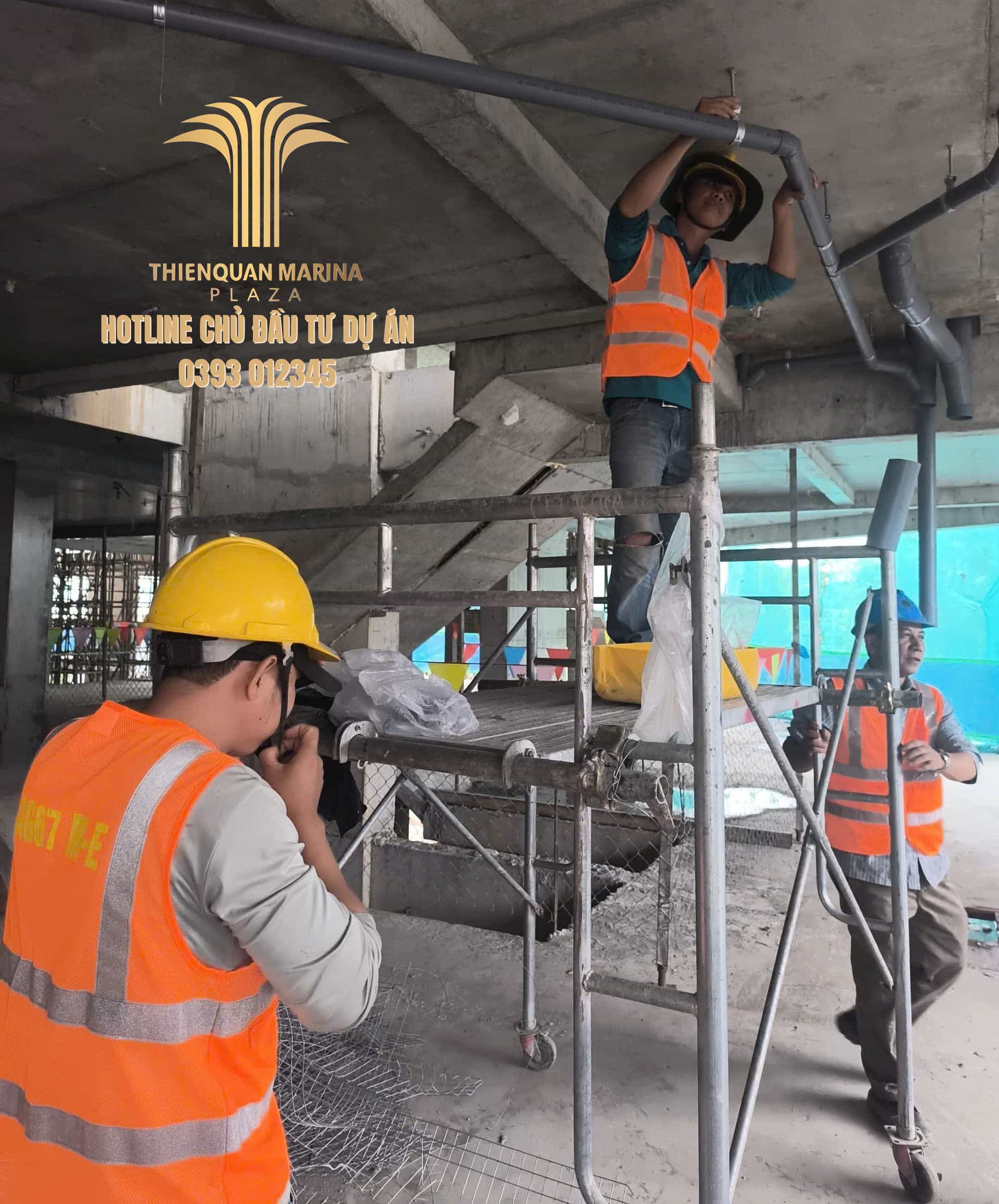

3. Kế hoạch thi công trọng tâm ngày tiếp theo (30/03/2026)

Tiếp đà hăng say lao động, BCH công trường đặt ra các mục tiêu cụ thể:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường, lanh tô và bổ trụ tầng 12A – tầng 17.

  • Triển khai hệ thống thoát nước các tầng 12A – 15 và hệ thống PCCC tầng 2 – 10.

  • Đẩy mạnh công tác đổ bê tông sàn tum thang máy tầng mái Tháp 1 (Hamaco).

  • Khu vực 5 tầng: Quyết tâm dứt điểm công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự tin tưởng và đồng hành của Quý khách hàng!

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-28-03-20261

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 28/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và các nhà đầu tư bản tin tổng hợp tiến độ thi công trong nửa cuối tháng 03/2026. Với tinh thần bứt tốc mạnh mẽ, dự án đang ghi nhận những chuyển biến tích cực tại tất cả các phân khu trọng điểm.

1. Nguồn lực và điều kiện thi công

  • Thời tiết lý tưởng: Khu vực dự án duy trì trạng thái nắng ráo hoàn toàn trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo. Điều này tạo tiền đề quan trọng để đẩy mạnh các công tác xây tô mặt ngoài và lắp đặt hệ thống kỹ thuật.

  • Nhân lực dồi dào: Lực lượng lao động được huy động ở mức cao, tăng từ 194 người (ngày 14/03) lên đạt mốc cao nhất 218 nhân công thường trực vào nhiều ngày cao điểm trong giai đoạn.

  • Quản lý sát sao: BCH luôn duy trì 12 cán bộ thường trực để điều phối và kiểm soát chất lượng kỹ thuật tại hiện trường.

  • Máy móc thiết bị: Hệ thống 06 máy cắt uốn thép và 02 máy duỗi thép vận hành tối đa công suất phục vụ gia công kết cấu.

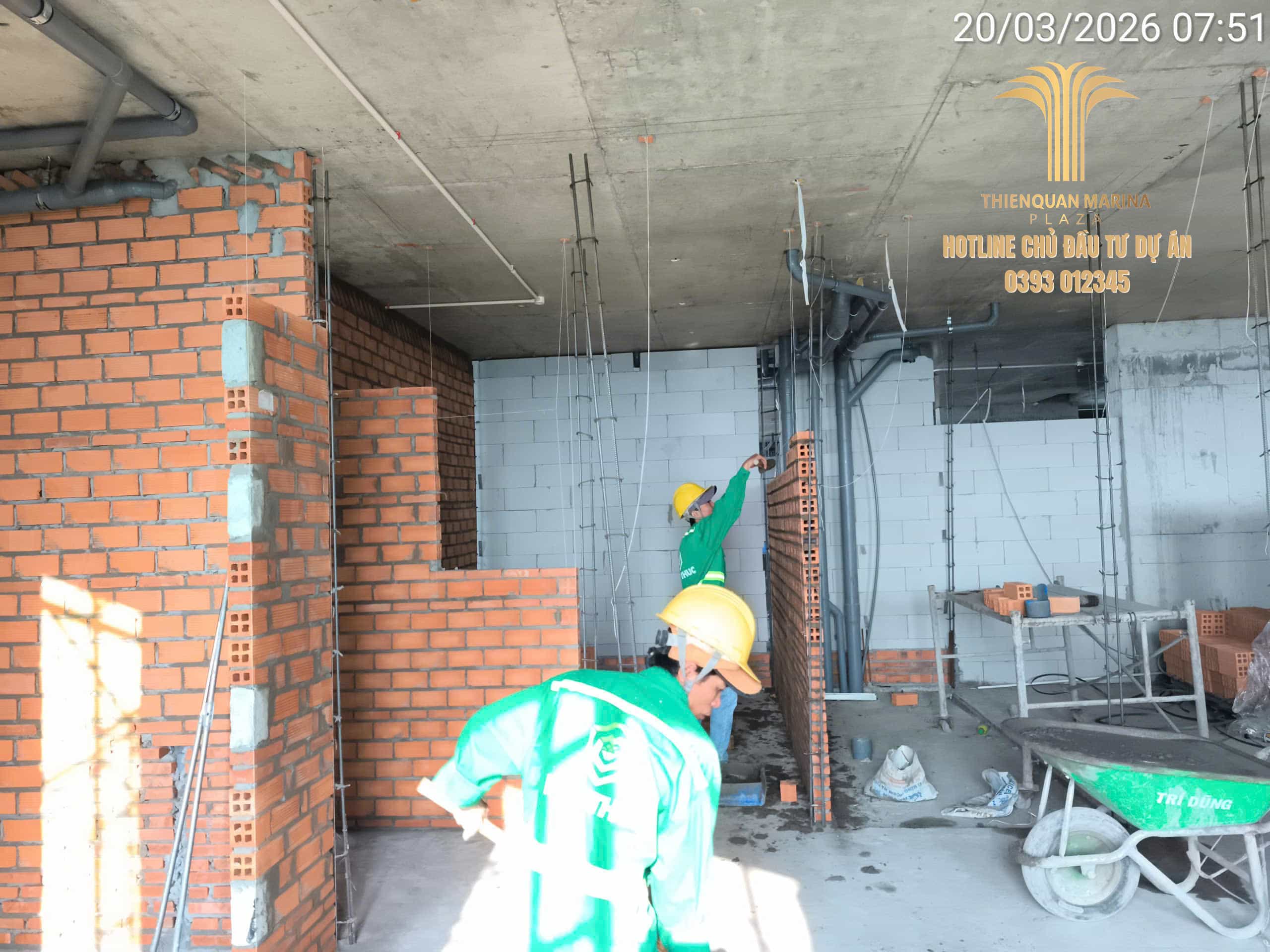

2. Các cột mốc thi công tiêu biểu đạt được

Trong hai tuần qua, công trường đã triển khai đồng bộ nhiều hạng mục quan trọng:

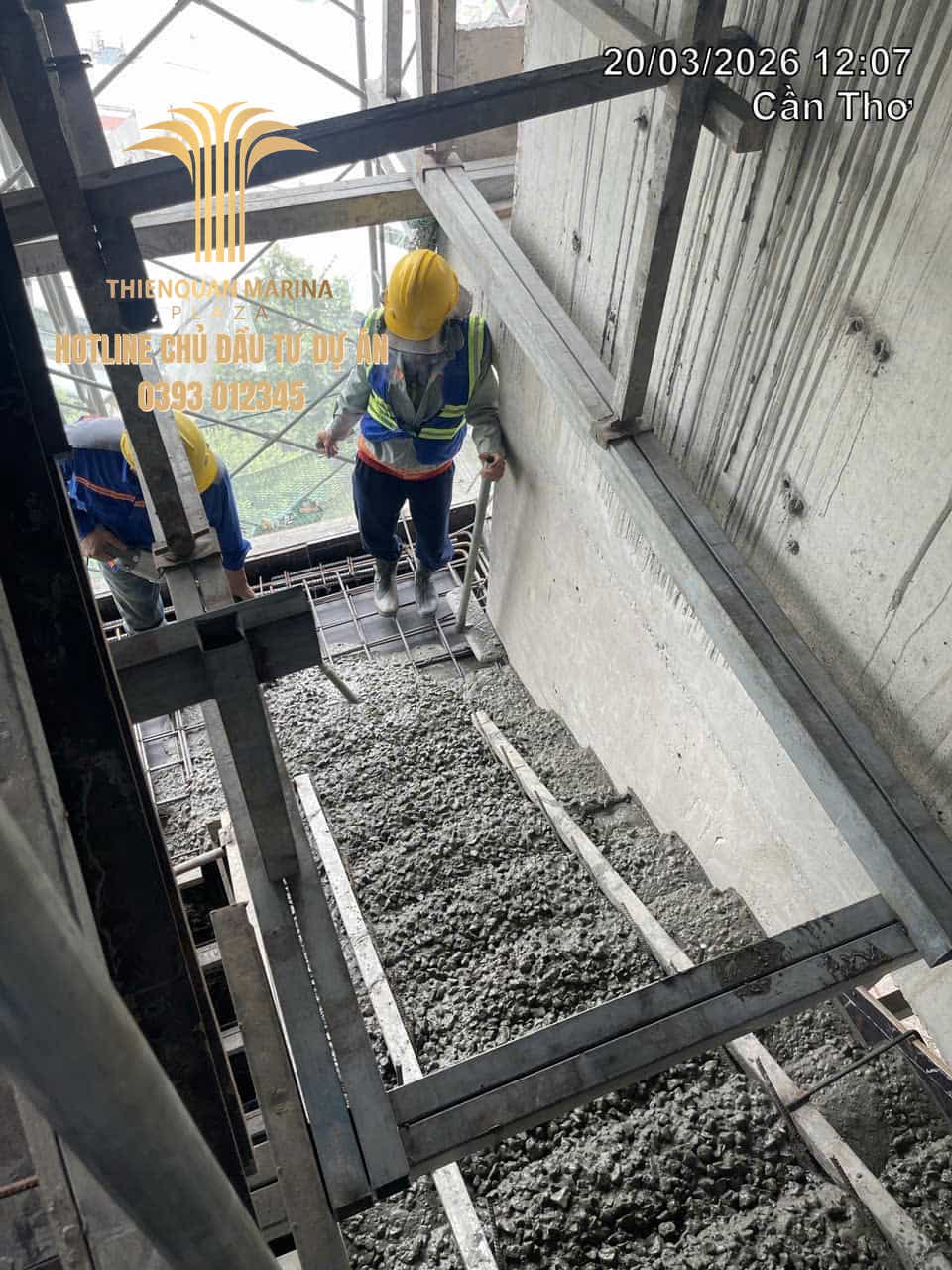

  • Kết cấu tầng mái: Duy trì ổn định và liên tục công tác gia công lắp đặt thép cột vách tầng mái 1.

  • Công tác xây tường và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ ghi nhận bước tiến vượt bậc. Nếu giữa tháng đang triển khai tại các tầng 2 – 15, hiện diện thi công đã vươn lên và ổn định tại các tầng 12A – tầng 17.

    • Các kế hoạch tăng ca xây tô được thực hiện đều đặn tại các tầng cao để nhanh chóng hoàn thiện diện mạo căn hộ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Hệ thống thoát nước đã triển khai lắp đặt vươn tới tầng 18.

    • Hệ thống Phòng cháy chữa cháy (PCCC) triển khai ổn định tại khu vực các tầng 2 – 10.

  • Hoàn thiện mặt ngoài: Kể từ ngày 15/03, dự án đã chính thức khởi động và duy trì đều đặn hạng mục trát vữa mặt ngoài tầng 5-14 Tháp 2.

  • Khu vực hầm (Khu 5 tầng):

    • Hoàn thành các công tác trám lỗ ty, lấp cát và tháo shoring.

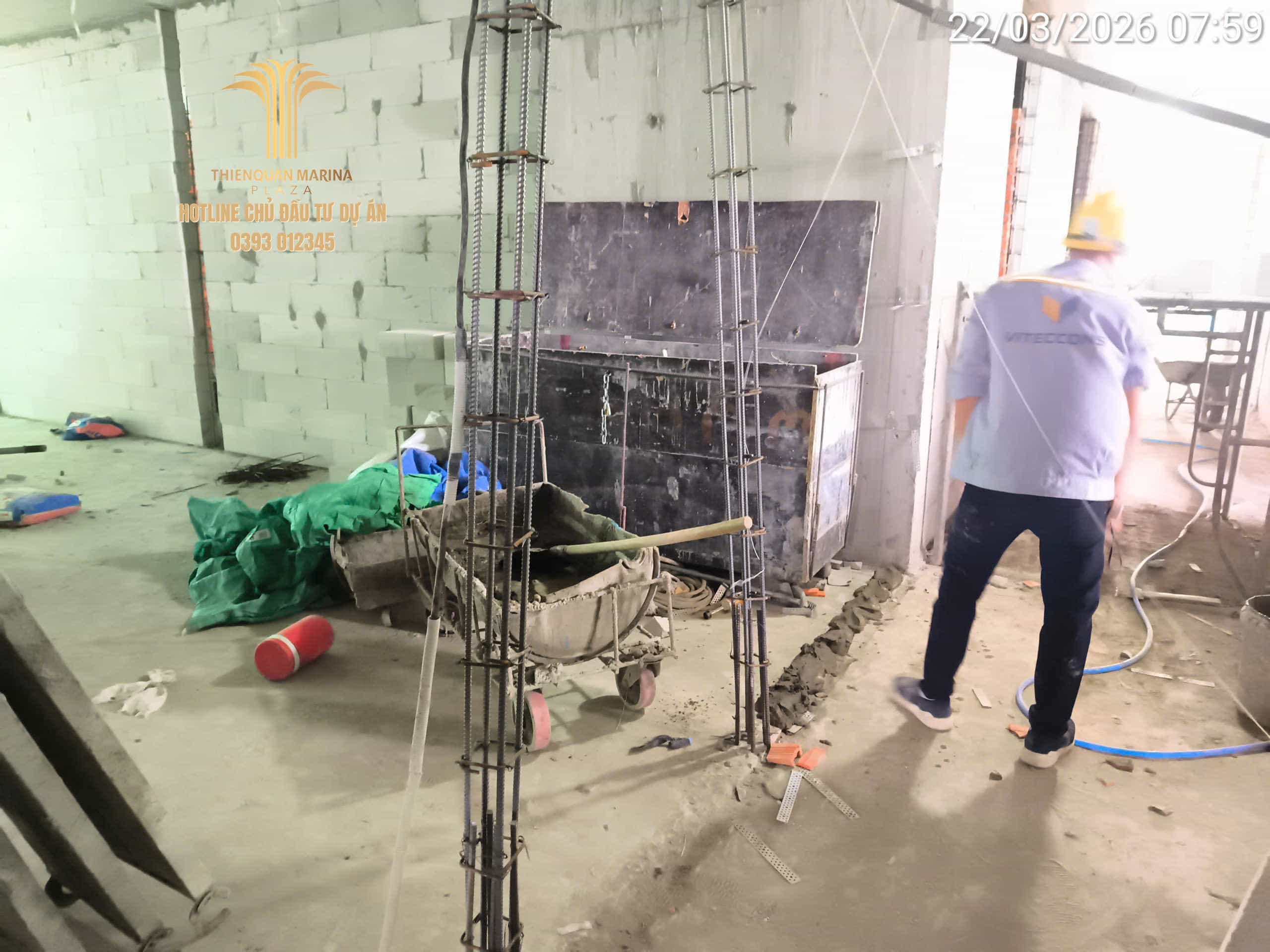

    • Từ ngày 22/03, dự án đã chuyển sang giai đoạn gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch trọng tâm giai đoạn kế tiếp (Ngày 29/03/2026)

Tiếp đà hăng say lao động, BCH công trường đặt ra các mục tiêu:

  • Duy trì gia công lắp đặt thép cột vách tầng mái 1.

  • Mở rộng diện xây tường lên tầng 18 và hệ thống thoát nước lên đến tầng 20.

  • Tiếp tục hoàn thiện trát vữa mặt ngoài Tháp 2 và hệ thống PCCC tầng 2 – 17.

  • Khu vực 5 tầng: Quyết tâm dứt điểm công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự tin tưởng và đồng hành của Quý khách hàng!

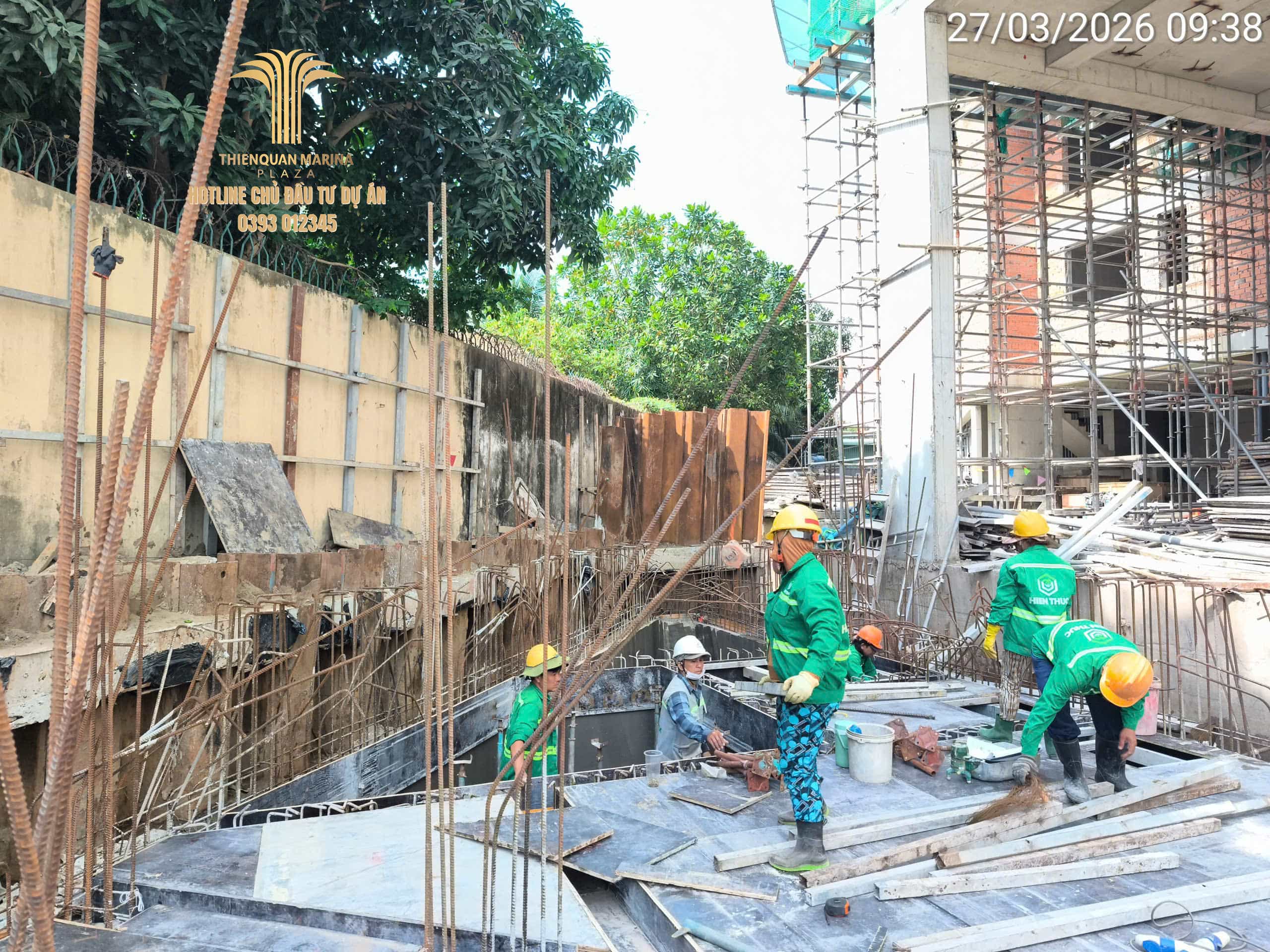

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-27-03-20262

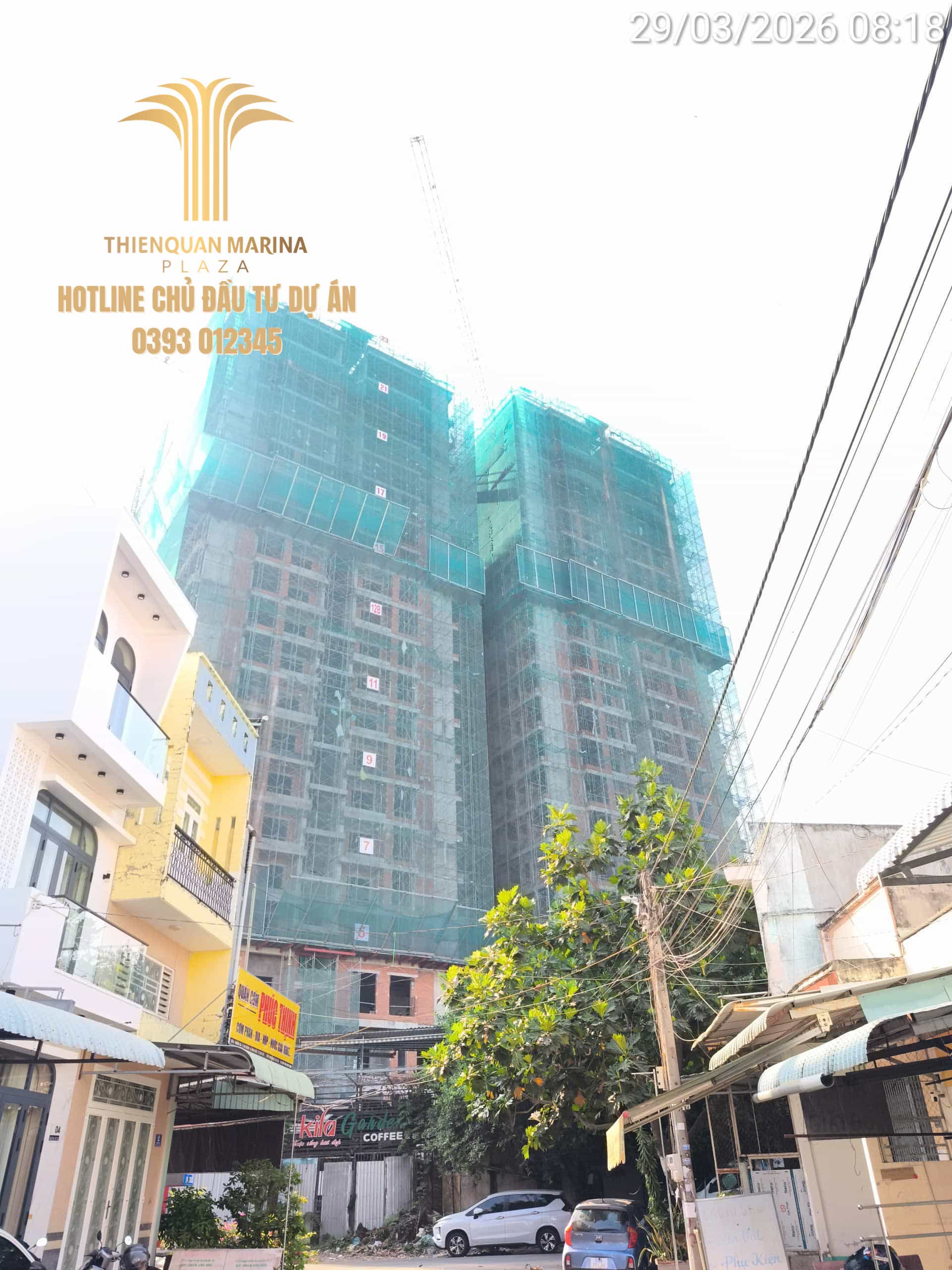

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 27/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin tổng hợp tiến độ thi công trong tháng 03/2026. Dự án đang duy trì nhịp độ làm việc khẩn trương và chuyên nghiệp để đảm bảo các mốc thời gian đã cam kết.

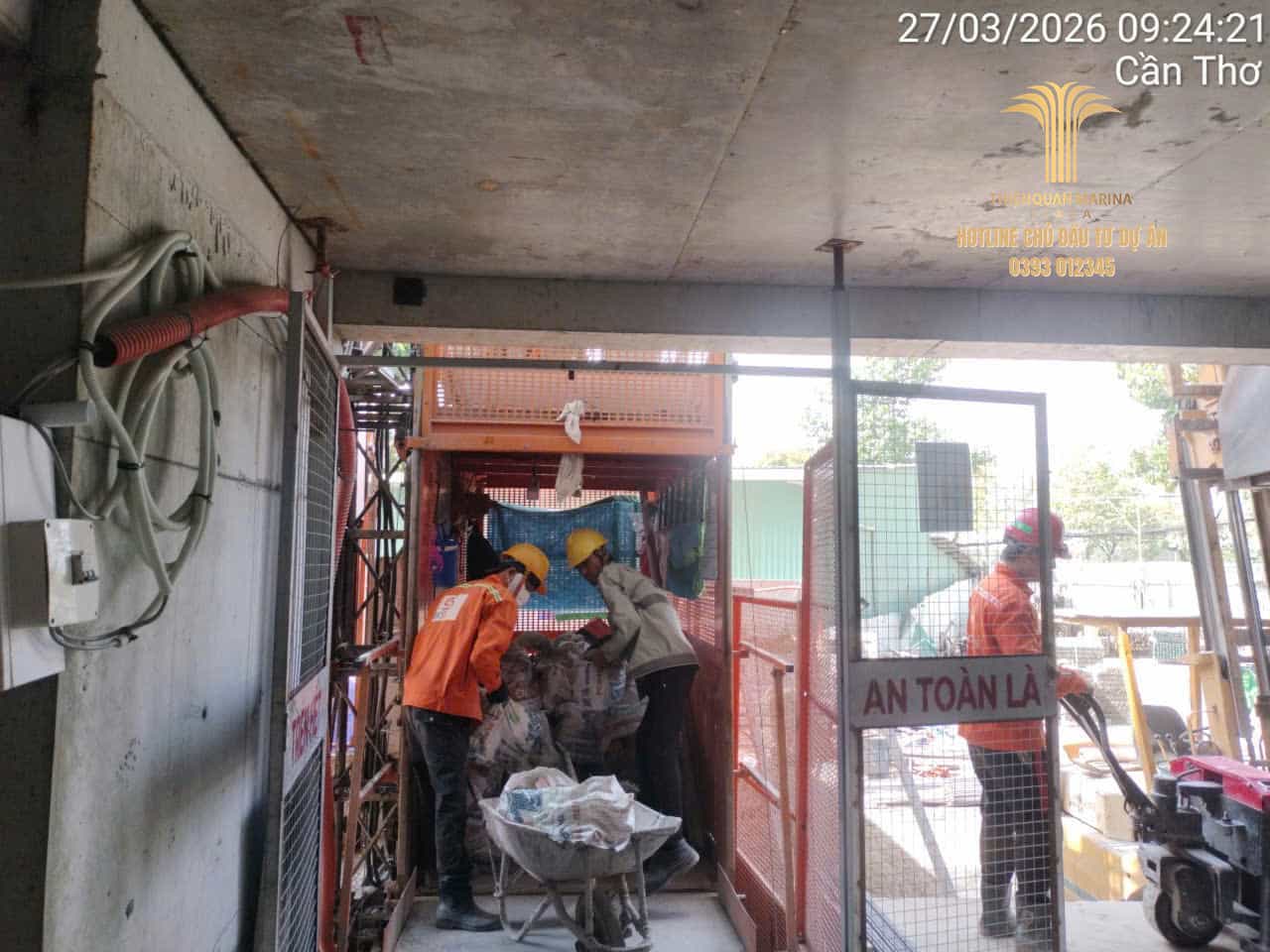

1. Nguồn lực và điều kiện thi công tại hiện trường

  • Thời tiết: Khu vực dự án ghi nhận trạng thái nắng ráo hoàn toàn trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo, tạo điều kiện lý tưởng cho công tác đổ bê tông và hoàn thiện.

  • Nhân lực: Lực lượng lao động được huy động dồi dào, duy trì ổn định ở mức cao. Đỉnh điểm ghi nhận đạt 218 nhân công vào các ngày 20, 21, 23 và 25/03. Tại ngày 27/03, công trường duy trì 217 nhân công cùng đội ngũ 12 cán bộ BCH sát sao điều phối.

  • Thiết bị: Duy trì vận hành 06 máy cắt, uốn thép và 02 máy duỗi thép để đáp ứng liên tục nguồn vật tư kết cấu.

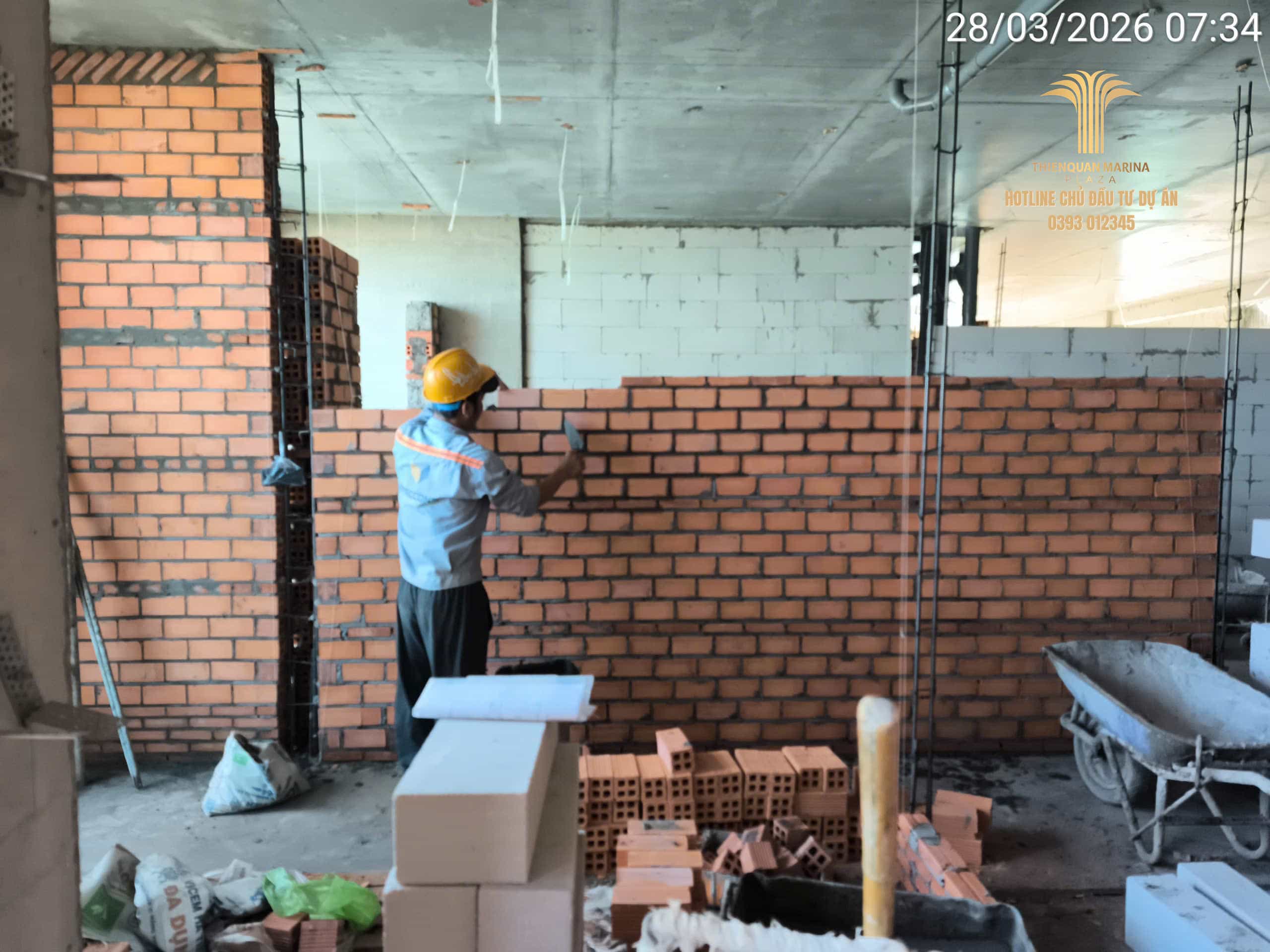

2. Các hạng mục thi công tiêu biểu đạt được

Trong hơn hai tuần qua, dự án đã ghi nhận những bước tiến đồng bộ tại nhiều phân khu:

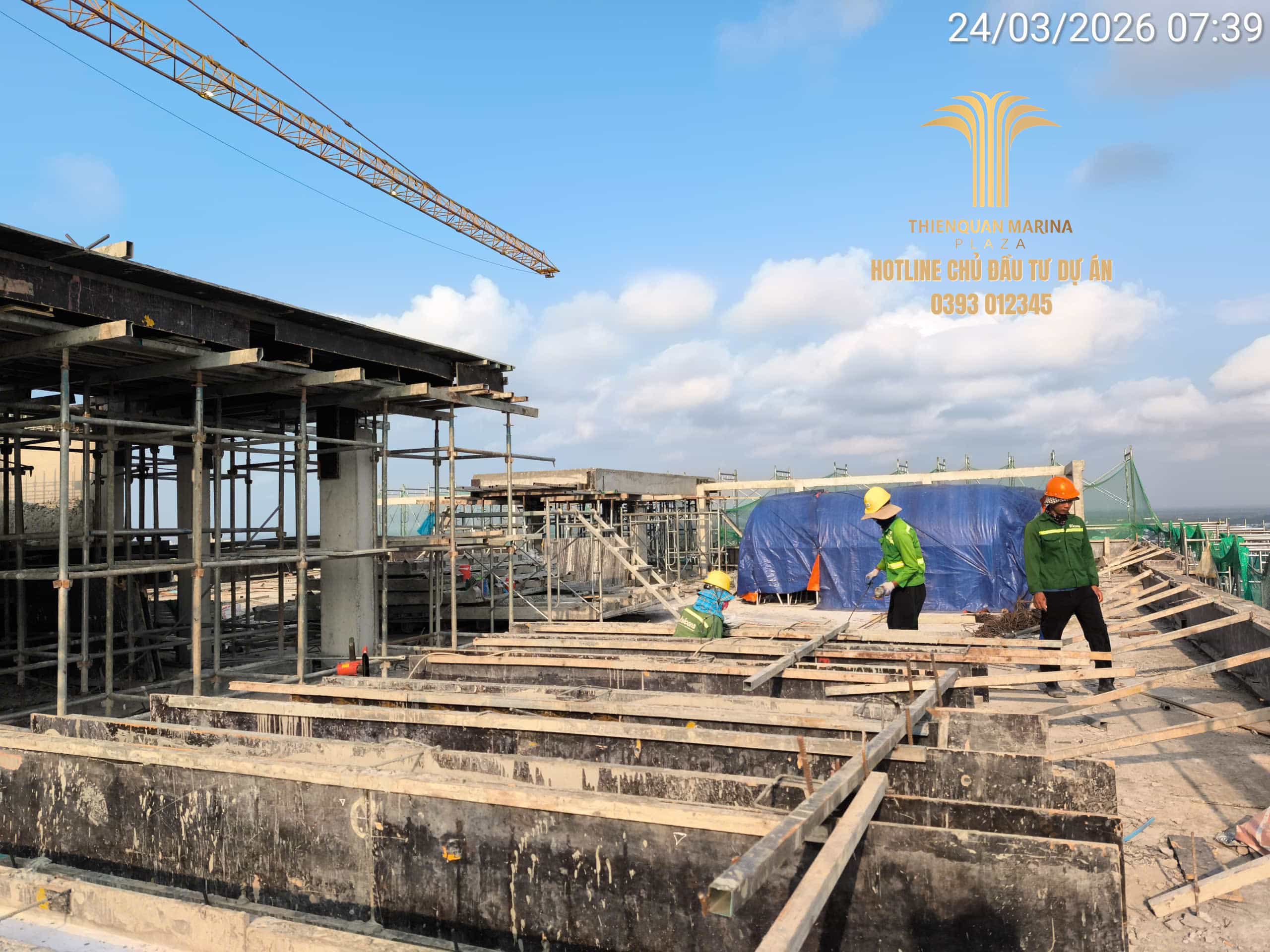

  • Kết cấu tầng mái: Duy trì ổn định công tác gia công lắp đặt thép cột vách tầng mái 1.

  • Công tác xây tường và hoàn thiện:

    • Diện thi công xây tường, lanh tô và bổ trụ bứt phá mạnh mẽ từ tầng 15 lên đến các tầng 12A – tầng 17.

    • Công trường liên tục triển khai kế hoạch tăng ca xây tô tại các tầng cao (12B – 17) để đẩy nhanh tiến độ ngăn phòng.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước đã vươn lên đến tầng 18.

    • Hệ thống Phòng cháy chữa cháy (PCCC) được triển khai lắp đặt ổn định tại khu vực từ tầng 2 đến tầng 10.

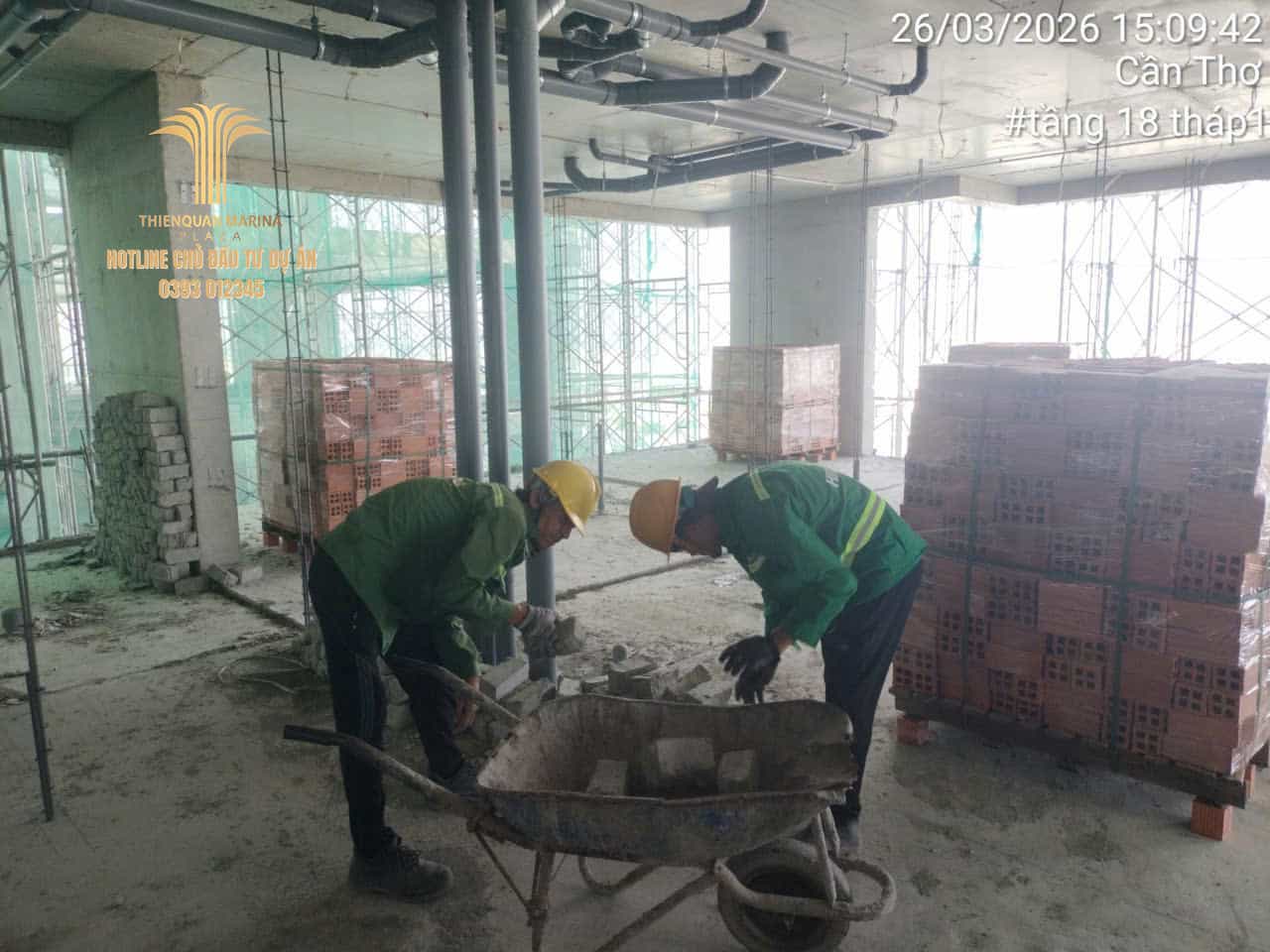

  • Hoàn thiện mặt ngoài: Hạng mục trát vữa mặt ngoài tầng 5-14 Tháp 2 bắt đầu triển khai từ giữa tháng 03 và hiện đang được thực hiện khẩn trương.

  • Khu vực hầm (Khu 5 tầng):

    • Hoàn thành các công đoạn tháo shoring và chống thấm.

    • Hiện đang tập trung cao độ cho công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch thi công trọng tâm ngày tiếp theo (28/03/2026)

Tiếp tục duy trì đà tiến độ, BCH công trường đặt ra các mục tiêu cụ thể:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường, lanh tô và bổ trụ tại tầng 12A – tầng 17.

  • Đẩy mạnh lắp đặt hệ thống thoát nước tầng 12A – 18 và hệ thống PCCC tầng 2 – 17.

  • Tiếp tục hoàn thiện trát vữa mặt ngoài tầng 5-14 Tháp 2.

  • Khu vực 5 tầng: Quyết tâm dứt điểm công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ:

Trân trọng cảm ơn sự đồng hành của Quý khách hàng !

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-26-03-20263

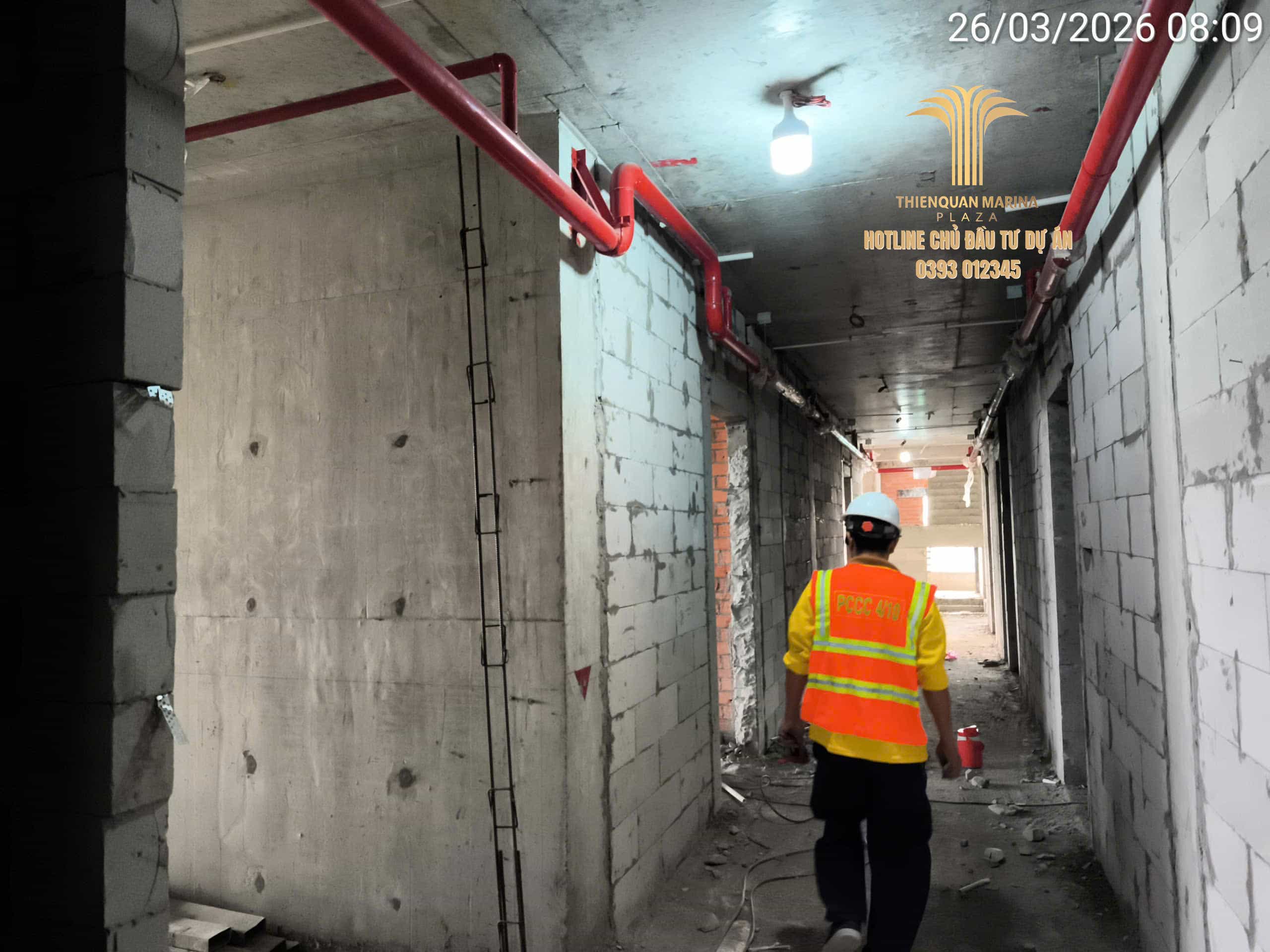

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 26/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin tổng hợp tiến độ thi công trong hơn hai tuần qua. Với sự tập trung cao độ và nỗ lực không ngừng của đội ngũ kỹ sư, công nhân, dự án đang duy trì nhịp độ thi công khẩn trương để đảm bảo các mốc kế hoạch đề ra.

1. Nguồn lực và điều kiện thi công tại hiện trường

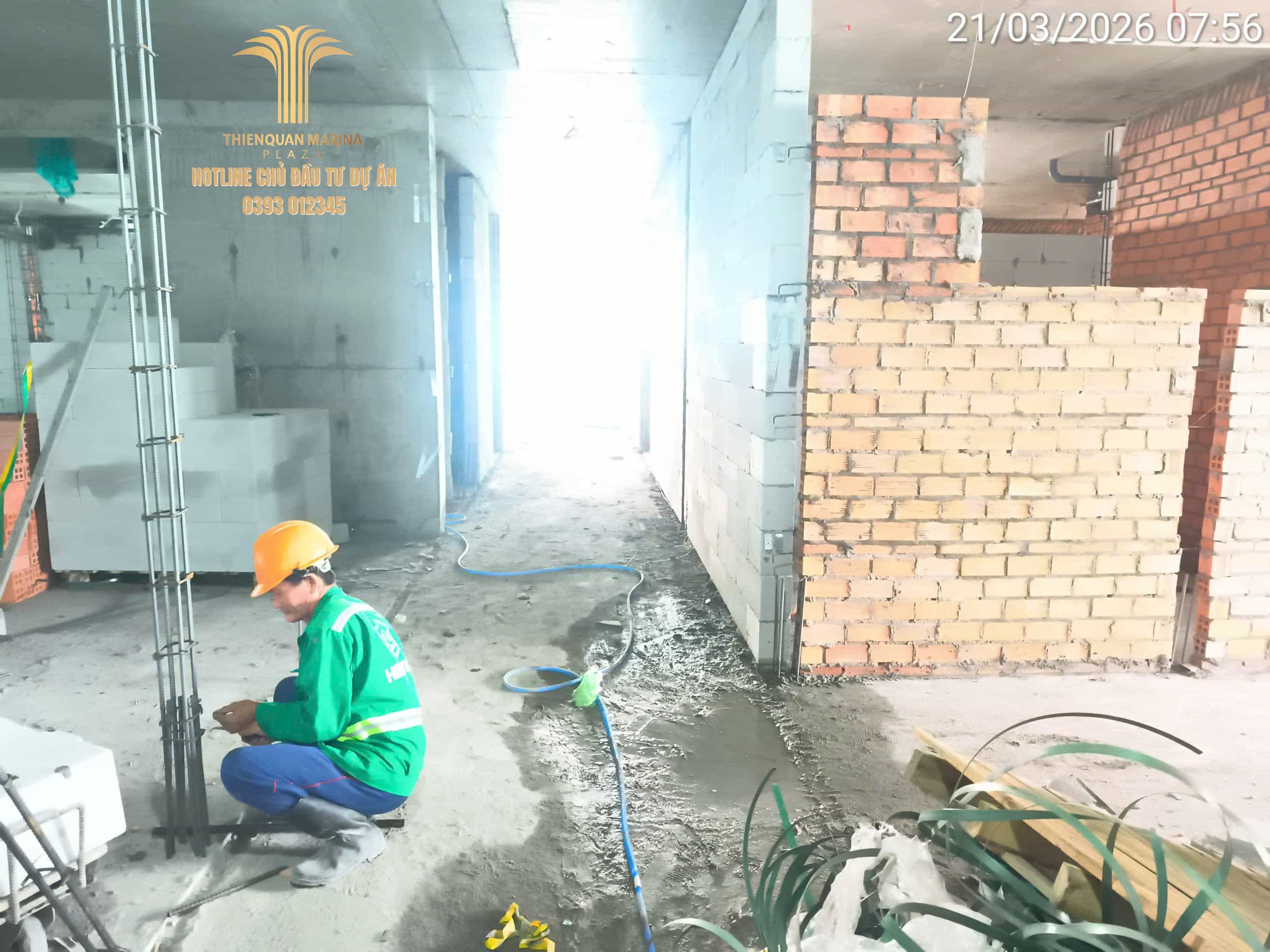

  • Thời tiết lý tưởng: Khu vực dự án liên tục ghi nhận trạng thái nắng ráo hoàn toàn trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo. Điều này tạo điều kiện thuận lợi tối đa cho các công tác đổ bê tông tầng mái và xây tô mặt ngoài.

  • Nhân lực bứt phá: Lực lượng lao động được huy động mạnh mẽ và duy trì ở mức cao. Từ 179 công nhân vào ngày 10/03, công trường đã đạt mốc cao nhất là 218 nhân công vào các ngày 20/03, 21/03 và 23/03.

  • Quản lý chuyên nghiệp: Ban Chỉ huy luôn duy trì đội ngũ 12 cán bộ thường trực để điều phối sát sao và đảm bảo chất lượng kỹ thuật tại hiện trường.

  • Máy móc thiết bị: Hệ thống 06 máy cắt, uốn thép và 02 máy duỗi thép luôn vận hành 100% công suất để đáp ứng nhu cầu vật tư kết cấu.

2. Các hạng mục thi công tiêu biểu đạt được

Trong hơn nửa tháng qua, dự án đã ghi nhận những bước tiến đồng bộ tại nhiều phân khu trọng điểm:

  • Kết cấu tầng mái: Duy trì ổn định công tác gia công lắp đặt thép cột vách tầng mái 1 xuyên suốt giai đoạn từ ngày 10/03 đến 26/03.

  • Công tác xây tường và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ. Từ diện thi công ở các tầng 2 – 15 vào đầu giai đoạn, hiện tại công trường đang tập trung hoàn thiện tại các tầng 12A – tầng 17.

    • Đội ngũ thi công thường xuyên triển khai các kế hoạch tăng ca xây tô tại các tầng cao (12B – 17) để nhanh chóng hoàn thiện ngăn phòng căn hộ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước đạt mốc vươn lên đến tầng 18 (so với mốc tầng 15 của đầu tháng 03).

    • Hệ thống Phòng cháy chữa cháy (PCCC) được triển khai lắp đặt ổn định, hiện đang thực hiện tại khu vực các tầng từ tầng 2 đến tầng 10.

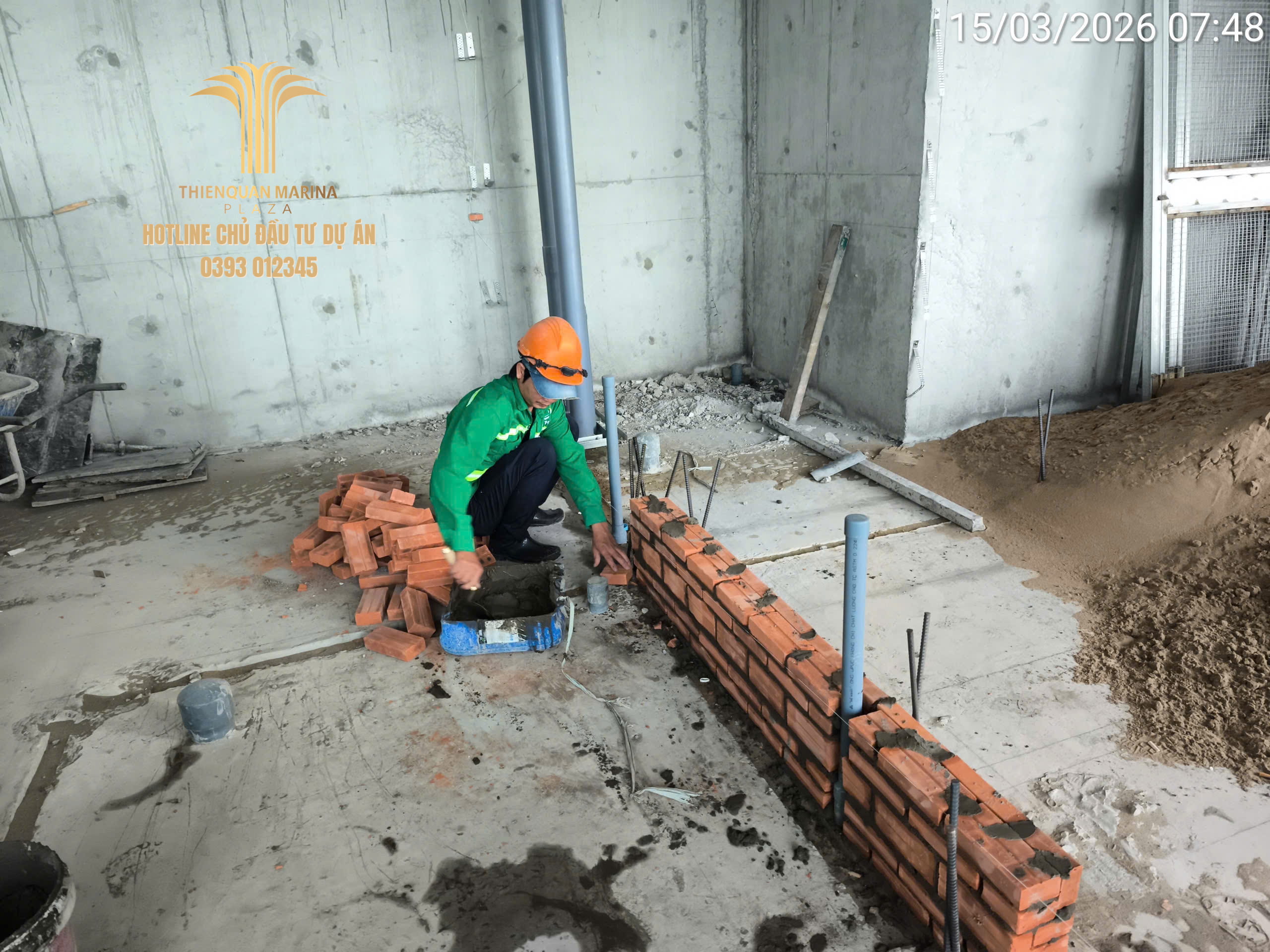

  • Hoàn thiện mặt ngoài: Kể từ ngày 15/03, dự án đã chính thức khởi động và duy trì hạng mục trát vữa mặt ngoài tầng 5-14 Tháp 2.

  • Khu vực hầm (Khu 5 tầng):

    • Đã hoàn thành các công tác tháo cố pha cột vách, chống thấm vách hầm B1 và tháo shoring.

    • Từ ngày 22/03, dự án đã chuyển trọng tâm sang công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

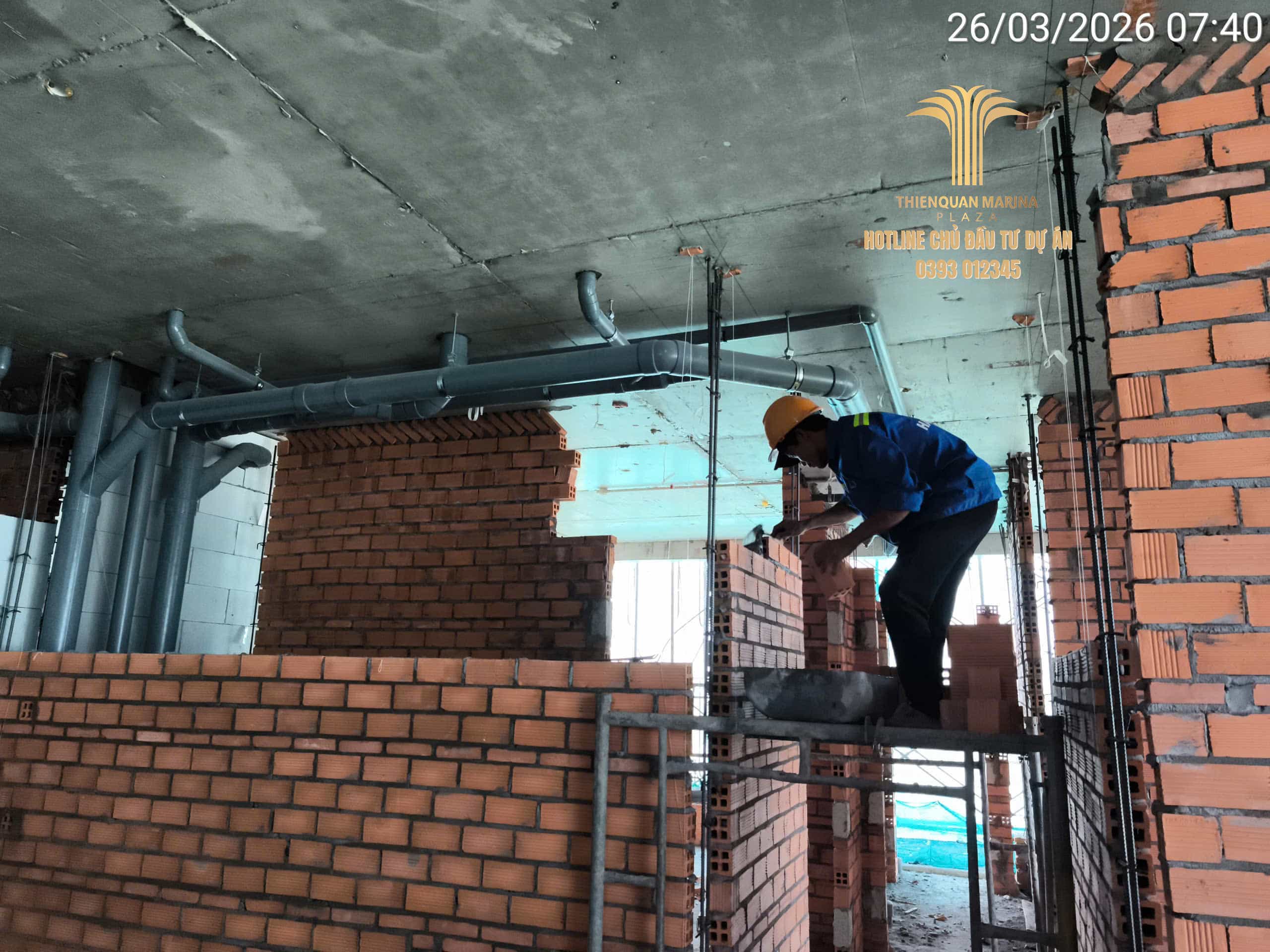

3. Kế hoạch thi công trọng tâm ngày tiếp theo (27/03/2026)

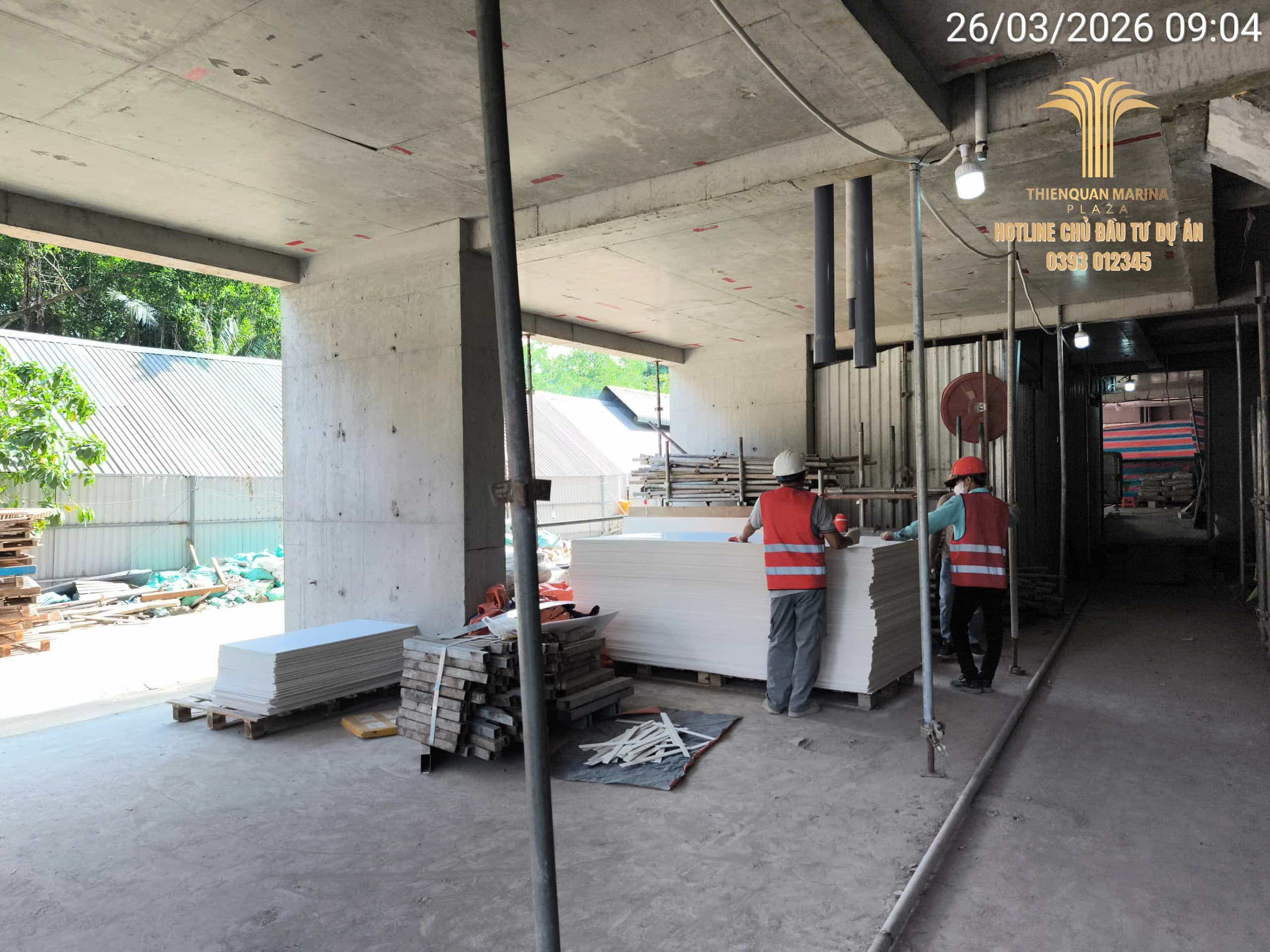

Để duy trì đà tiến độ hiện tại, BCH công trường đặt ra các mục tiêu cụ thể:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường, lanh tô và bổ trụ tại tầng 12A – tầng 17.

  • Đẩy mạnh lắp đặt hệ thống thoát nước tầng 12A – 18 và PCCC tầng 2 – 17.

  • Tiếp tục trát vữa mặt ngoài tầng 5-14 Tháp 2.

  • Khu vực 5 tầng: Tập trung dứt điểm gia công thép dầm sàn và đóng cố pha nắp hầm.

BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:

Trân trọng cảm ơn sự đồng hành và tin tưởng của Quý khách hàng!

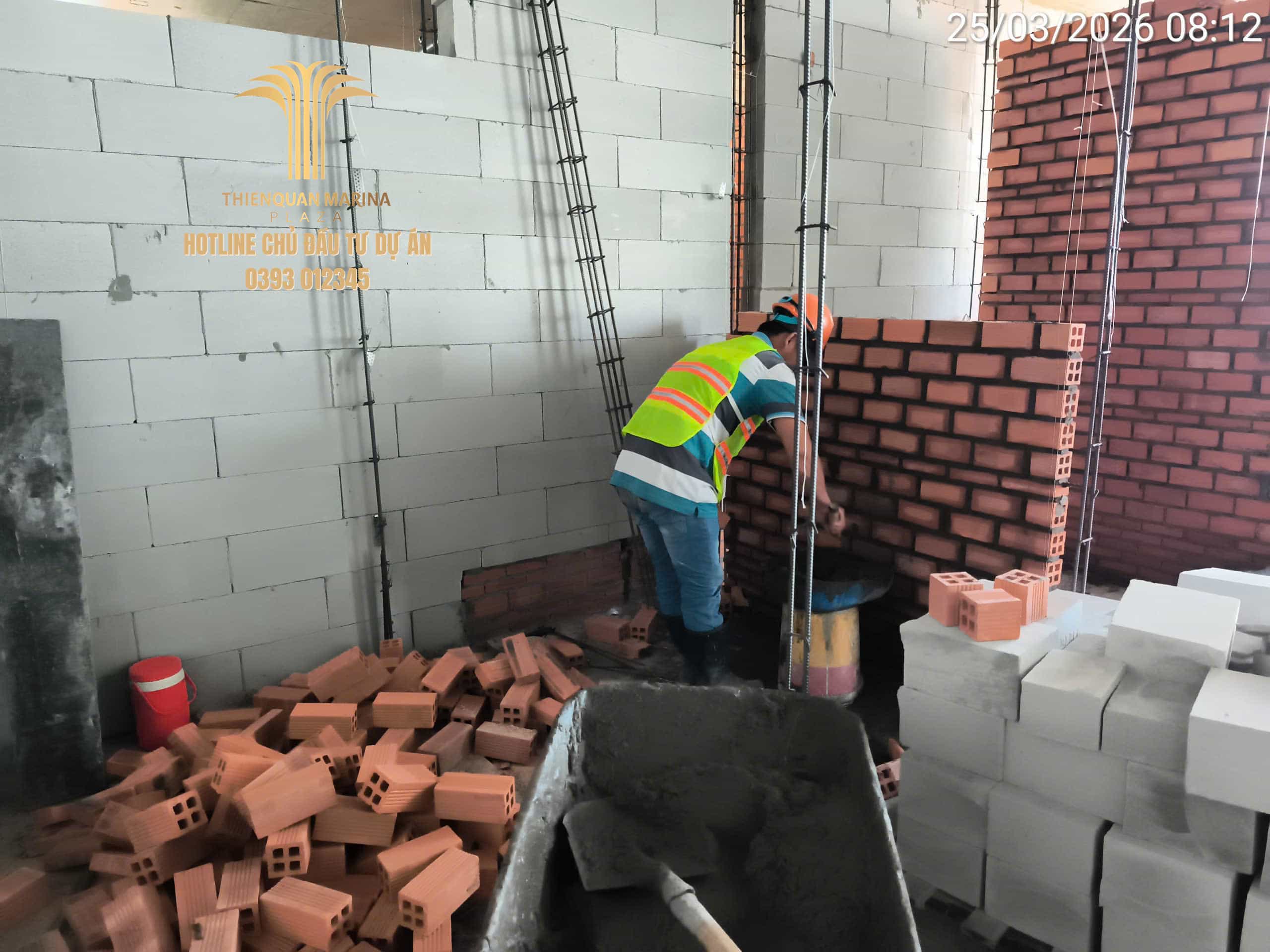

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-25-03-20264

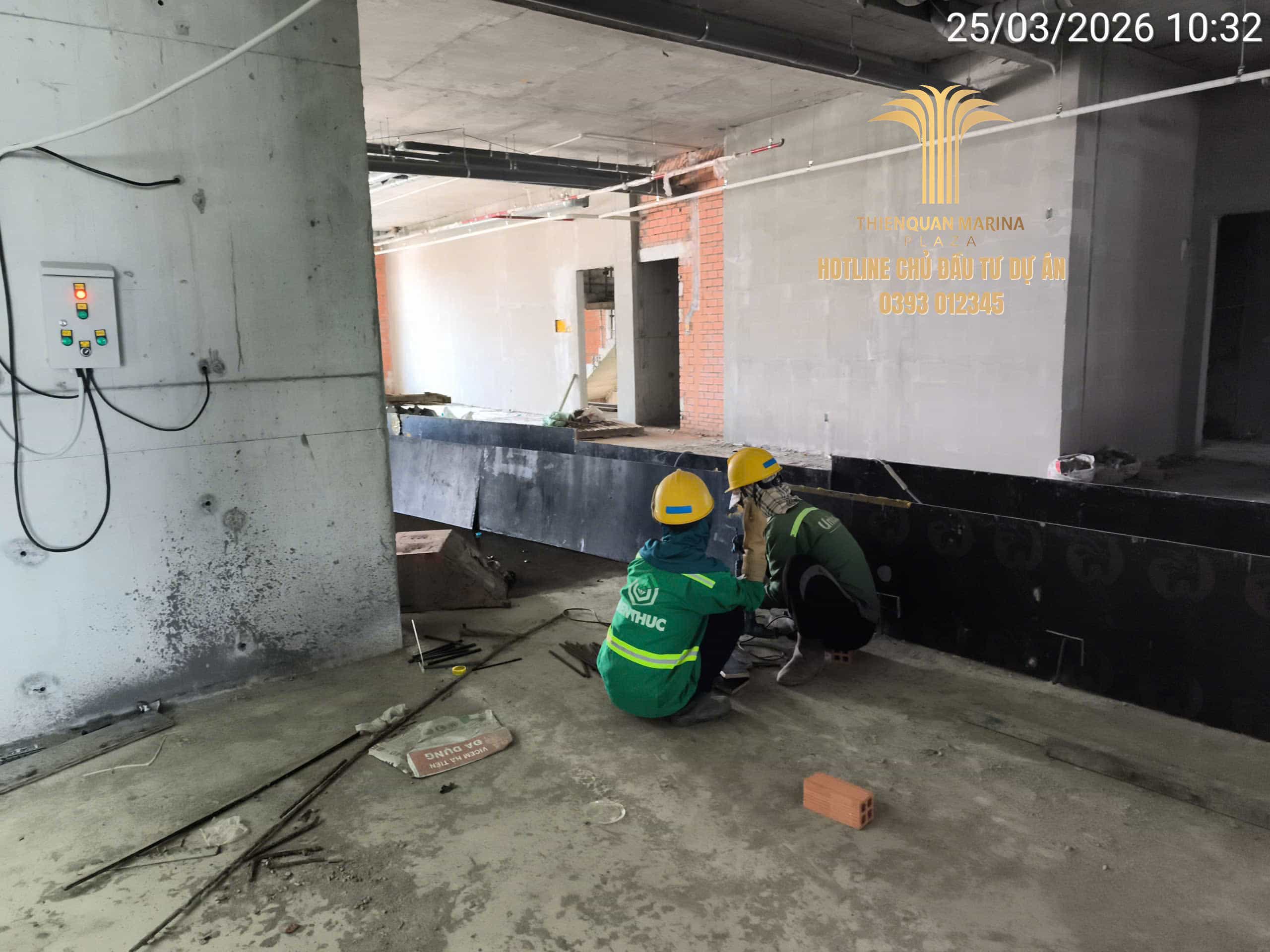

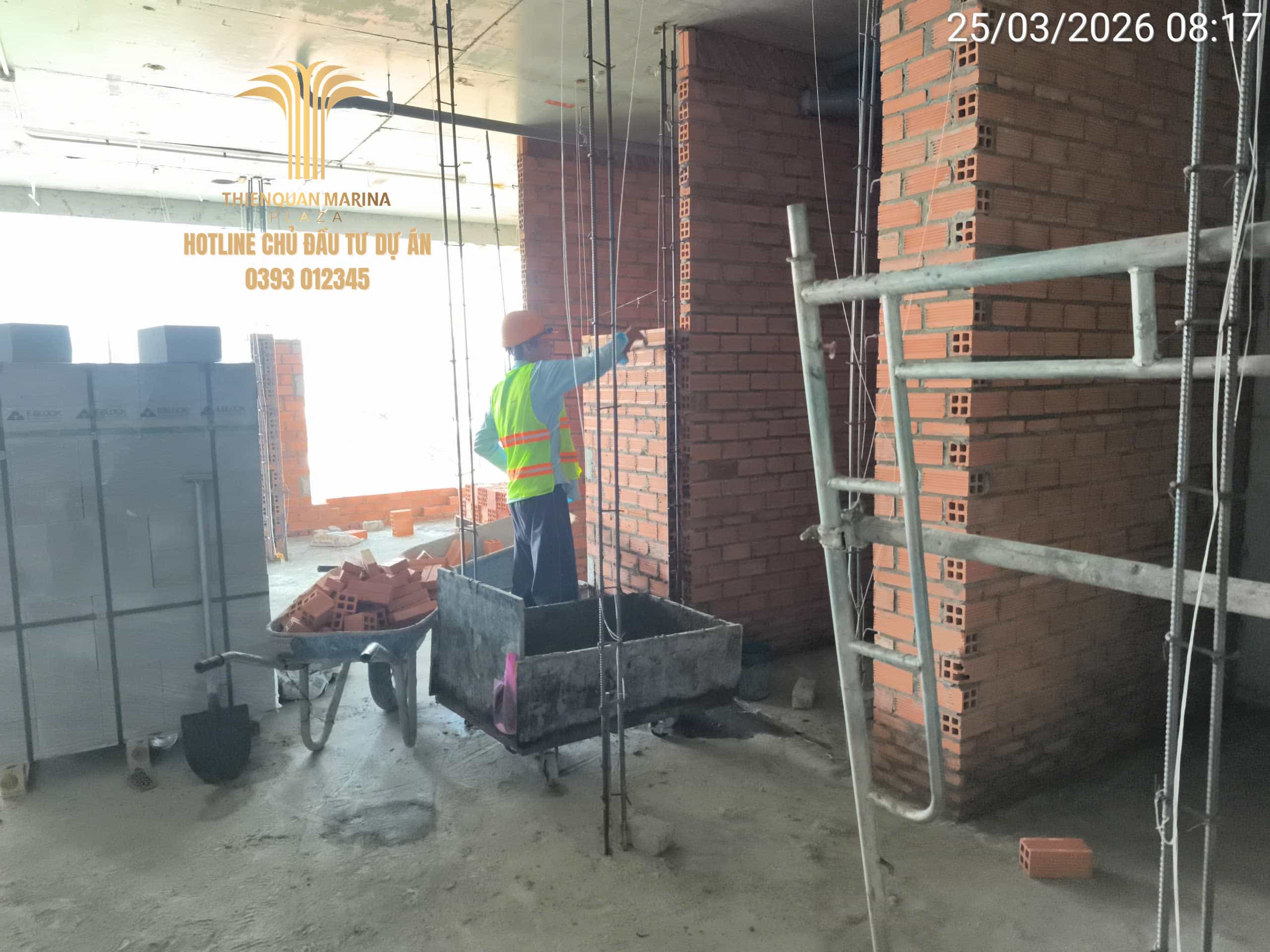

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 25/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin tổng hợp tiến độ thi công trong tháng 03/2026. Với sự tập trung cao độ và tinh thần làm việc khẩn trương, dự án đang duy trì nhịp độ thi công ổn định, bám sát các mốc kế hoạch đề ra.

1. Nguồn lực và điều kiện thi công tại hiện trường

  • Thời tiết lý tưởng: Khu vực dự án liên tục ghi nhận trạng thái nắng ráo trong cả buổi sáng và buổi chiều. Điều này tạo điều kiện thuận lợi tối đa cho các công tác thi công tầng mái và hoàn thiện mặt ngoài.

  • Lực lượng nhân sự: Số lượng công nhân được huy động ở mức cao kỷ lục trong tháng, đạt mốc 218 nhân công vào ngày 25/03.

  • Quản lý sát sao: Ban Chỉ huy luôn duy trì đội ngũ 12 cán bộ thường trực để điều phối và kiểm soát chất lượng thi công.

  • Hệ thống thiết bị: Công trường duy trì vận hành 06 máy cắt uốn thép và 02 máy duỗi thép để đảm bảo nguồn cung vật tư kết cấu.

2. Các hạng mục thi công tiêu biểu đạt được

Trong hơn ba tuần qua, dự án đã ghi nhận những bước tiến đồng bộ tại nhiều phân khu trọng điểm:

  • Kết cấu tầng mái: Duy trì ổn định công tác gia công lắp đặt thép cột vách tầng mái 1 xuyên suốt giai đoạn báo cáo.

  • Công tác xây tô và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ. Từ mốc tầng 14 vào đầu tháng, hiện diện thi công đã vươn lên và ổn định tại các tầng 12A – tầng 17.

    • Công trường thường xuyên triển khai các kế hoạch tăng ca xây tô tại các tầng cao (12B – 17) để nhanh chóng hoàn thiện ngăn phòng.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước đã triển khai đến tầng 18.

    • Hệ thống Phòng cháy chữa cháy (PCCC) được lắp đặt ổn định tại khu vực các tầng thấp (Tầng 2 – 10).

  • Hoàn thiện mặt ngoài: Hạng mục trát vữa mặt ngoài tầng 5-14 Tháp 2 đang được thực hiện khẩn trương, thay đổi diện mạo bên ngoài của tòa nhà.

  • Khu vực 5 tầng: Sau khi hoàn thành tháo shoring, dự án đã chuyển trọng tâm sang công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

3. Kế hoạch thi công trọng tâm ngày tiếp theo (26/03/2026)

Tiếp tục duy trì nhịp độ lao động hăng say, BCH công trường đặt ra các mục tiêu:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì diện xây tường, lanh tô và bổ trụ tại tầng 12A – tầng 17.

  • Đẩy mạnh lắp đặt hệ thống thoát nước tầng 12A – 18 và PCCC tại các tầng từ 2 – 17.

  • Tiếp tục trát vữa mặt ngoài tầng 5-14 Tháp 2.

  • Khu vực 5 tầng: Tập trung dứt điểm công tác gia công thép dầm sàn và đóng cố pha nắp hầm.

BAN CHỈ HUY CÔNG TRƯỜ FIELD THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ chính thức:
