Tin tức

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-08-03-20262

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 08/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin cập nhật tiến độ thi công bứt tốc trong ngày 08/03/2026. Với quyết tâm cao độ và điều kiện thời tiết ủng hộ, dự án đang ghi nhận những cột mốc quan trọng trong cả phần thô và hệ thống kỹ thuật.

1. Tình hình chung tại công trường

  • Thời tiết: Duy trì trạng thái nắng ráo lý tưởng trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo, tạo điều kiện thuận lợi cho các công tác đổ bê tông và xây tô.

  • Nhân lực: Lực lượng lao động được huy động tối đa, tăng dần từ 145 người lên mức cao nhất 178 người vào ngày 06/03 để phục vụ các kế hoạch tăng ca. Tính đến ngày 08/03, công trường duy trì ổn định 172 nhân sự.

  • Máy móc thiết bị: Hệ thống 06 máy cắt, uốn thép và 02 máy duỗi thép luôn hoạt động hết công suất để cung ứng vật tư thép cột vách.

2. Các hạng mục thi công tiêu biểu đạt được

Trong giai đoạn này, công trường đã triển khai đồng bộ và bứt phá ở nhiều diện thi công:

  • Kết cấu tầng mái:

    • Từ ngày 01/03, dự án tập trung cao độ vào việc gia công lắp đặt thép cột vách tầng mái 1.

    • Đặc biệt, ngày 08/03 đã triển khai kế hoạch tăng ca đổ bê tông cột sàn mái để sớm hoàn thiện phần khung kết cấu cao nhất.

  • Công tác xây tô và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, mở rộng từ tầng 12 lên đến tầng 15.

    • Kế hoạch tăng ca xây tô được thực hiện liên tục hàng ngày để đảm bảo tiến độ ngăn phòng căn hộ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước xuyên suốt các tầng từ 2 đến 15.

    • Hệ thống Phòng cháy chữa cháy (PCCC) được triển khai lắp đặt ổn định tại khu vực tầng 2 – 9 từ ngày 01/03.

  • Khu vực hầm (Khu 5 tầng):

    • Hoàn thành gia công lắp đặt thép và cốp pha vách hầm B1.

    • Ngày 04/03 đã thực hiện đổ bê tông cột vách hầm B1. Hiện tại đang chuyển sang giai đoạn tháo cốp pha và xử lý chống thấm.

3. Kế hoạch thi công ngày tiếp theo (09/03/2026)

Duy trì đà làm việc khẩn trương, BCH công trường đặt mục tiêu cho ngày mới:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì công tác xây tường, lanh tô, bổ trụ tầng 2 – tầng 15.

  • Đẩy mạnh lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Triển khai tháo cốp pha cột vách và chống thấm vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

Trân trọng cảm ơn sự đồng hành và tin tưởng của Quý khách hàng!

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-07-03-20264

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 07/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin cập nhật tiến độ thi công giai đoạn bứt tốc đầu tháng 03/2026. Với tinh thần làm việc khẩn trương và sự tập trung cao độ, dự án đang ghi nhận những bước tiến dài ở nhiều hạng mục quan trọng.

1. Tình hình chung tại công trường

  • Thời tiết: Khu vực dự án duy trì trạng thái nắng ráo lý tưởng trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo.

  • Nhân lực: Đội ngũ nhân sự được huy động tối đa để phục vụ kế hoạch bứt tốc, tăng trưởng mạnh mẽ từ 145 người lên đến 178 người.

    • Ban Chỉ huy: 12 cán bộ thường trực điều phối sát sao.

    • Nhân công: Đạt mức cao nhất 178 người vào ngày 06/03.

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ gia công tại hiện trường.

2. Các hạng mục thi công tiêu biểu đạt được

Trong tuần qua, công trường đã triển khai đồng bộ các hạng mục từ kết cấu đến hoàn thiện hệ thống kỹ thuật:

  • Kết cấu tầng mái:

    • Sau khi hoàn tất tháo cốp pha biên tầng mái, từ ngày 01/03, công trường tập trung vào việc gia công lắp đặt thép cột vách tầng mái 1.

  • Công tác xây tô và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, mở rộng diện thi công từ tầng 12 lên đến tầng 15.

    • Đặc biệt, từ ngày 02/03 đến 07/03, các tổ đội liên tục thực hiện kế hoạch tăng ca tại khu vực này để đẩy nhanh tiến độ.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước xuyên suốt các tầng từ 2 đến 15.

    • Duy trì lắp đặt hệ thống Phòng cháy chữa cháy (PCCC) khu vực tầng 2 – 9 từ ngày 01/03.

  • Khu vực hầm (Khu 5 tầng):

    • Liên tục gia công lắp đặt thép và cốp pha vách hầm B1.

    • Ngày 04/03, dự án đã thực hiện tăng ca đổ bê tông cột vách hầm B1 tại khu vực này.

3. Kế hoạch thi công ngày tiếp theo (08/03/2026)

Tiếp nối đà làm việc khẩn trương, BCH công trường đặt mục tiêu duy trì nhịp độ cho ngày mới:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô, bổ trụ tầng 2 – tầng 15.

  • Đẩy mạnh lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Hạng mục mới: Triển khai tháo cốp pha cột vách và chống thấm vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

Trân trọng cảm ơn sự đồng hành của Quý khách hàng!

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-06-03-202610

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 06/03/2026

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 06/03/2026

Ban Chỉ huy (BCH) công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin cập nhật tiến độ thi công giai đoạn bứt tốc đầu tháng 03/2026. Với tinh thần làm việc khẩn trương và sự tập trung cao độ, dự án đang ghi nhận những bước tiến dài ở nhiều hạng mục quan trọng.

1. Tình hình chung tại công trường

  • Thời tiết: Khu vực dự án duy trì trạng thái nắng ráo lý tưởng trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo.

  • Nhân lực: Đội ngũ nhân sự được huy động tối đa để phục vụ kế hoạch bứt tốc, tăng trưởng mạnh mẽ từ 145 người lên đến 178 người vào ngày 06/03.

    • Ban Chỉ huy: 12 cán bộ thường trực điều phối sát sao.

    • Nhân công: 178 người (tính đến ngày 06/03).

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ gia công tại hiện trường.

2. Các hạng mục thi công tiêu biểu đạt được

Trong tuần qua, công trường đã triển khai đồng bộ các hạng mục từ kết cấu đến hoàn thiện hệ thống kỹ thuật:

  • Kết cấu tầng mái:

    • Sau khi hoàn tất tháo cốp pha biên tầng mái (giai đoạn 27/02 – 28/02), từ ngày 01/03, công trường tập trung vào việc gia công lắp đặt thép cột vách tầng mái 1.

  • Công tác xây tô và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, mở rộng diện thi công từ tầng 12 lên đến tầng 15.

    • Đặc biệt, từ ngày 02/03 đến 06/03, các tổ đội liên tục thực hiện kế hoạch tăng ca tại khu vực này để đẩy nhanh tiến độ hoàn thiện.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước xuyên suốt các tầng từ 2 đến 15.

    • Duy trì lắp đặt hệ thống Phòng cháy chữa cháy (PCCC) khu vực tầng 2 – 9 từ ngày 01/03.

  • Khu vực hầm (Khu 5 tầng):

    • Liên tục gia công lắp đặt thép và cốp pha vách hầm B1.

    • Ngày 04/03, dự án đã thực hiện kế hoạch tăng ca đổ bê tông cột vách hầm B1 tại khu vực này.

3. Kế hoạch thi công ngày tiếp theo (07/03/2026)

Tiếp nối đà làm việc khẩn trương, BCH công trường đặt mục tiêu duy trì nhịp độ cho ngày mới:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô, bổ trụ tầng 2 – tầng 15.

  • Đẩy mạnh lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Hạng mục mới: Triển khai tháo cốp pha cột vách và chống thấm vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

Trân trọng cảm ơn sự đồng hành của Quý khách hàng!

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-05-03-20264

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 05/03/2026

Ban Chỉ huy (BCH) công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin cập nhật tiến độ thi công giai đoạn bứt tốc đầu tháng 03/2026. Với tinh thần làm việc khẩn trương và sự tập trung cao độ, dự án đang ghi nhận những bước tiến dài ở nhiều hạng mục quan trọng.

1. Tình hình chung tại công trường

  • Thời tiết: Khu vực dự án duy trì trạng thái nắng ráo lý tưởng trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo.

  • Nhân lực: Đội ngũ nhân sự được huy động tối đa để phục vụ kế hoạch bứt tốc, tăng trưởng mạnh mẽ từ 145 người (ngày 27/02) lên đến 174 người vào ngày 05/03.

    • Ban Chỉ huy: 12 cán bộ thường trực điều phối.

    • Nhân công: 174 người (tính đến ngày 05/03).

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ gia công tại hiện trường.

2. Các hạng mục thi công tiêu biểu đạt được

Trong tuần qua, công trường đã triển khai đồng bộ các hạng mục từ kết cấu đến hoàn thiện hệ thống kỹ thuật:

  • Kết cấu tầng mái:

    • Sau khi hoàn tất tháo cốp pha biên tầng mái (giai đoạn 27/02 – 28/02), từ ngày 01/03, công trường tập trung vào việc gia công lắp đặt thép cột vách tầng mái 1.

  • Công tác xây tô và hoàn thiện:

    • Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, mở rộng diện thi công từ tầng 2 lên đến tầng 14.

    • Đặc biệt, từ ngày 02/03 đến 05/03, các tổ đội liên tục thực hiện kế hoạch tăng ca tại khu vực này để đẩy nhanh tiến độ hoàn thiện.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Lắp đặt hệ thống thoát nước xuyên suốt các tầng từ 2 đến 15.

    • Duy trì lắp đặt hệ thống Phòng cháy chữa cháy (PCCC) khu vực tầng 2 – 9.

  • Khu vực hầm (Khu 5 tầng):

    • Liên tục gia công lắp đặt thép và cốp pha vách hầm B1.

    • Đặc biệt vào ngày 04/03, dự án đã thực hiện kế hoạch tăng ca đổ bê tông cột vách hầm B1 tại khu vực này.

3. Kế hoạch thi công ngày tiếp theo (06/03/2026)

Tiếp nối đà làm việc khẩn trương, BCH công trường đặt mục tiêu duy trì nhịp độ cho ngày mới:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô, bổ trụ tầng 2 – tầng 14.

  • Đẩy mạnh lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Gia công lắp đặt thép, cốp pha vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-04-03-20264

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 04/03/2026

Ban Chỉ huy (BCH) công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng bản tin cập nhật tiến độ thi công giai đoạn bứt tốc đầu tháng 03/2026. Với điều kiện thời tiết ủng hộ và quyết tâm cao từ đội ngũ, dự án đang ghi nhận những bước tiến dài trong công tác hoàn thiện kết cấu và hệ thống kỹ thuật.

1. Tình hình chung tại công trường

  • Thời tiết: Duy trì trạng thái nắng ráo lý tưởng trong cả buổi sáng và buổi chiều xuyên suốt giai đoạn báo cáo.

  • Nhân lực: Đội ngũ nhân sự được huy động tối đa để phục vụ kế hoạch tăng ca:

    • Ban Chỉ huy: 12 cán bộ thường trực điều phối sát sao.

    • Nhân công: Tăng cường mạnh mẽ từ 145 người lên đến 170 người vào các ngày cao điểm (03/03 và 04/03).

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ gia công tại hiện trường.

2. Các hạng mục thi công tiêu biểu đạt được

Dự án đã triển khai đồng bộ nhiều hạng mục quan trọng, đảm bảo đúng tiêu chuẩn kỹ thuật:

  • Kết cấu tầng mái: * Sau khi hoàn tất tháo cốp pha biên tầng mái (27/02 – 28/02), từ ngày 01/03, công trường tập trung cao độ vào việc gia công lắp đặt thép cột vách tầng mái 1.

  • Công tác xây tô và hoàn thiện: * Hạng mục xây tường, lanh tô và bổ trụ bứt tốc mạnh mẽ, mở rộng diện thi công từ tầng 2 lên đến tầng 14.

    • Đặc biệt, từ ngày 02/03 đến 04/03, các tổ đội liên tục thực hiện kế hoạch tăng ca tại khu vực này để đẩy nhanh tiến độ.

  • Hệ thống kỹ thuật (MEP) & PCCC: * Lắp đặt hệ thống thoát nước xuyên suốt các tầng từ 2 đến 15.

    • Từ ngày 01/03, chính thức triển khai lắp đặt hệ thống Phòng cháy chữa cháy (PCCC) khu vực tầng 2 – 9.

  • Khu vực hầm (Khu 5 tầng): * Duy trì gia công lắp đặt thép và cốp pha vách hầm B1.

    • Ngày 04/03 ghi nhận thêm hạng mục đổ bê tông cột vách hầm B1 tại khu vực này.

3. Kế hoạch thi công ngày tiếp theo (05/03/2026)

Tiếp nối đà làm việc khẩn trương, BCH công trường đặt mục tiêu duy trì nhịp độ cho ngày mới:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô, bổ trụ tầng 2 – tầng 14.

  • Đẩy mạnh lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Gia công lắp đặt thép, cốp pha vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-03-03-20262

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 03/03/2026

Ban Chỉ huy (BCH) công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và đối tác bản tin cập nhật tiến độ thi công giai đoạn chuyển giao tháng 02 và tháng 03/2026. Với tinh thần làm việc xuyên suốt và quyết tâm cao, dự án đang ghi nhận những cột mốc quan trọng trong công tác hoàn thiện kết cấu và hệ thống kỹ thuật.

1. Tình hình chung tại công trường

  • Thời tiết: Khu vực dự án duy trì trạng thái nắng ráo lý tưởng trong cả buổi sáng và buổi chiều xuyên suốt các ngày qua.

  • Nhân lực: Đội ngũ nhân sự được huy động mạnh mẽ để phục vụ kế hoạch bứt tốc:

    • Ban Chỉ huy: 12 cán bộ thường trực điều phối.

    • Nhân công: Tăng cường mạnh mẽ từ 142 người lên đến 170 người vào ngày 03/03.

  • Thiết bị: Duy trì 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ các hạng mục kết cấu.

2. Các hạng mục thi công tiêu biểu đạt được

Trong giai đoạn này, công trường đã triển khai đồng bộ và vượt tiến độ ở nhiều hạng mục:

  • Công tác hoàn thiện (Tầng 2 – Tầng 14):

    • Hạng mục xây tường, lanh tô và bổ trụ đã mở rộng phạm vi từ tầng 12 lên đến tầng 14 từ ngày 27/02.

    • Đặc biệt, trong các ngày 02/03 và 03/03, các tổ đội đã thực hiện kế hoạch tăng ca để sớm hoàn thiện khối lượng công việc tại khu vực này.

  • Kết cấu tầng mái:

    • Sau khi tháo cốp pha biên tầng mái (ngày 27-28/02), từ ngày 01/03 công trường đã bắt đầu gia công lắp đặt thép cột vách tầng mái 1.

  • Hệ thống kỹ thuật (MEP) & PCCC:

    • Duy trì lắp đặt hệ thống thoát nước từ tầng 2 đến tầng 15.

    • Từ ngày 01/03, chính thức triển khai lắp đặt hệ thống Phòng cháy chữa cháy (PCCC) cho các tầng từ 2 đến 9.

  • Khu vực hầm (Khu 5 tầng): Tiếp tục gia công lắp đặt thép và cốp pha vách hầm B1 theo đúng thiết kế.

3. Kế hoạch thi công ngày tiếp theo (04/03/2026)

Tiếp nối đà làm việc khẩn trương, BCH công trường đặt mục tiêu cho ngày làm việc mới:

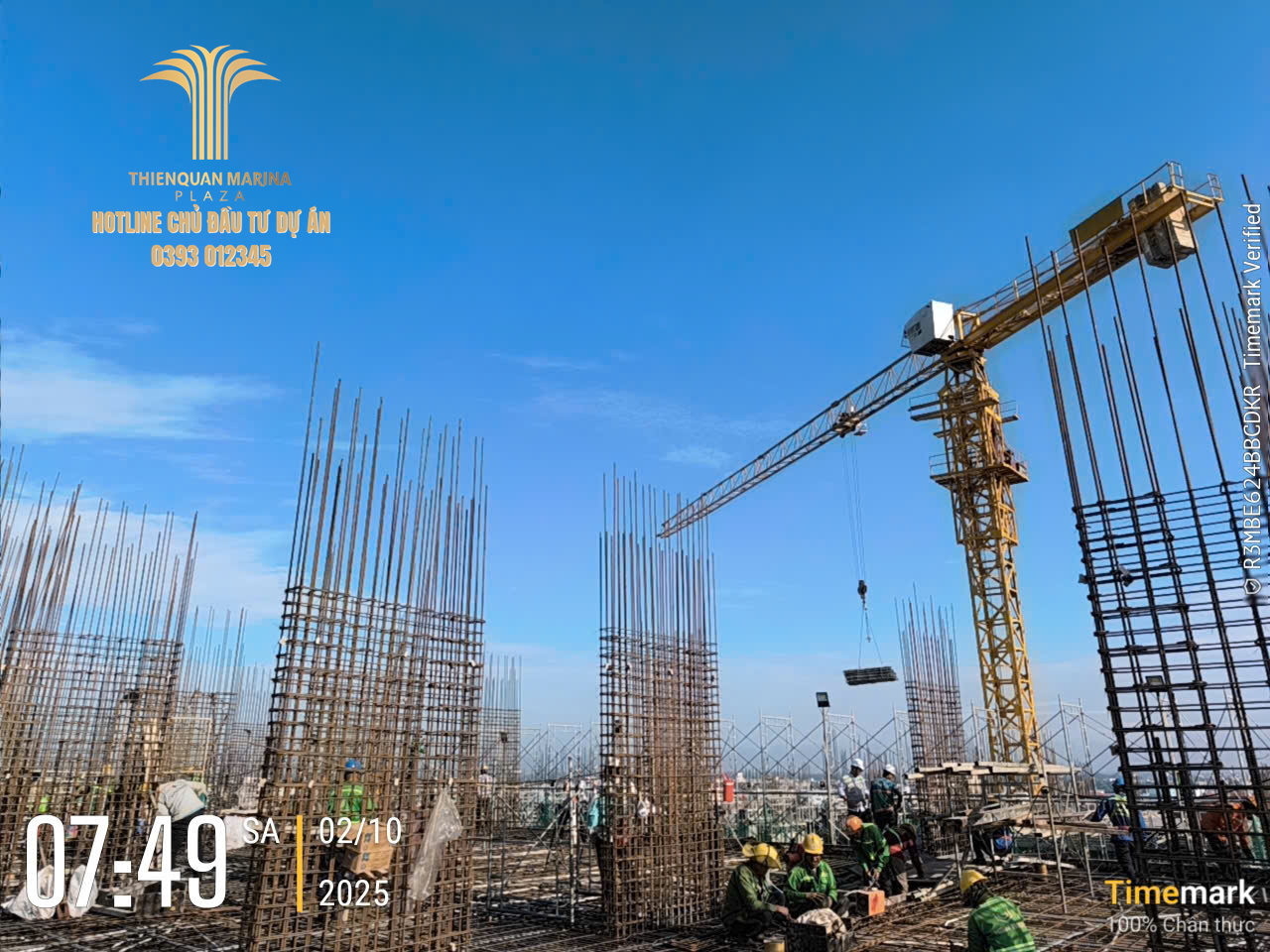

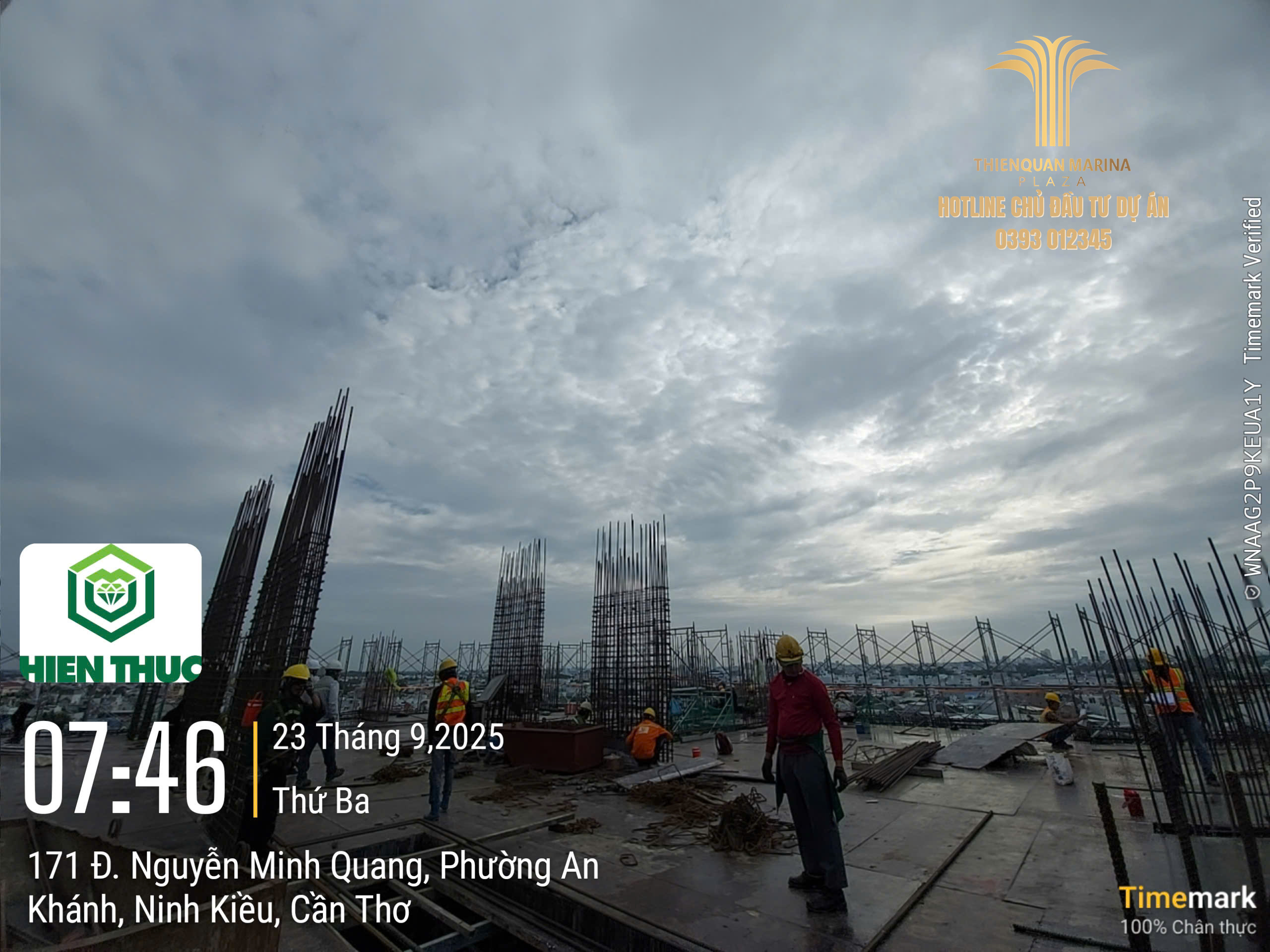

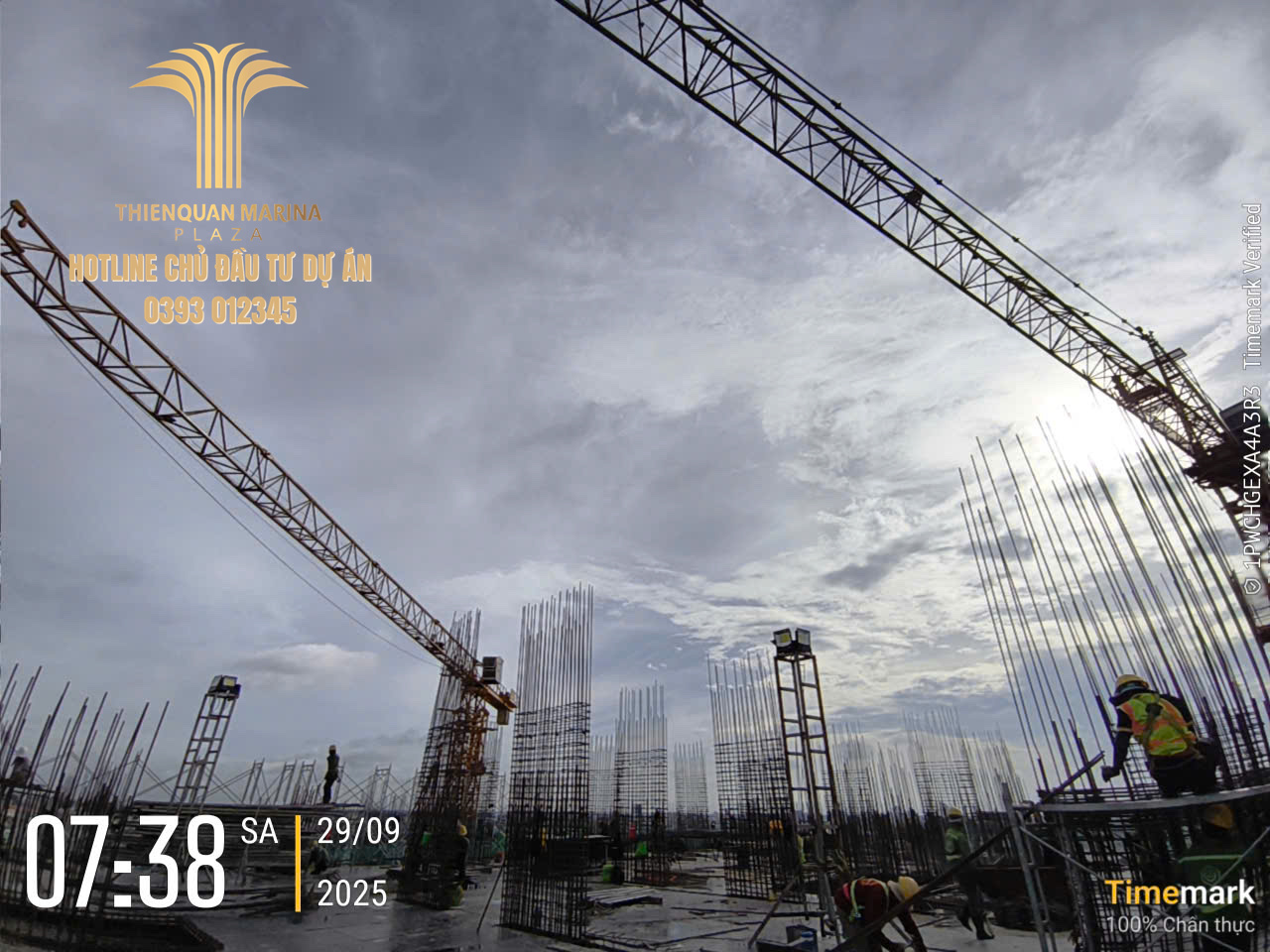

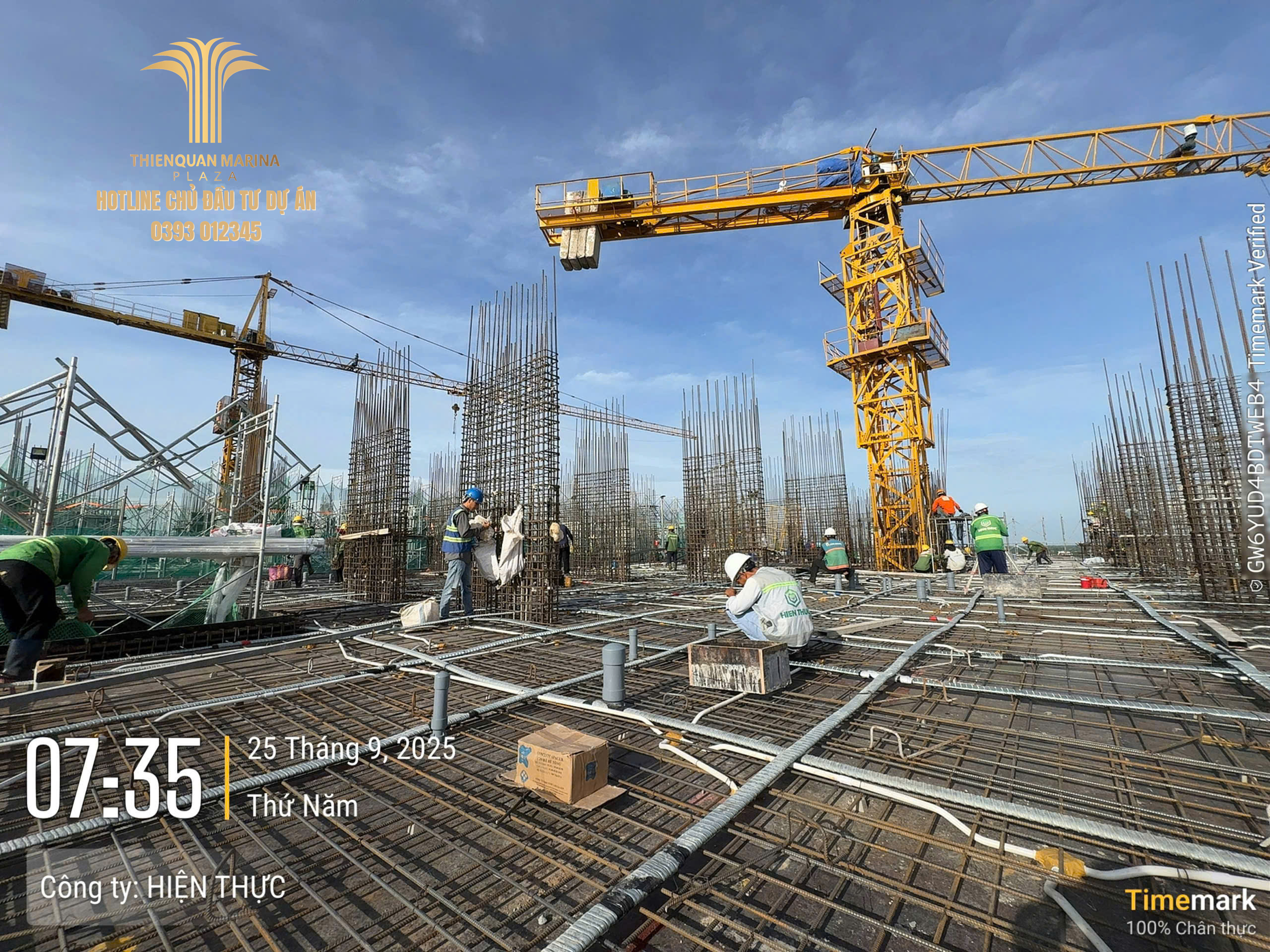

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô, bổ trụ tầng 2 – tầng 14 (kèm kế hoạch tăng ca nếu cần thiết).

  • Đẩy mạnh lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Gia công lắp đặt thép, cốp pha vách hầm B1 tại khu 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-02-03-20265

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 02/03/2026

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 02/03/2026

Ban Chỉ huy (BCH) công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và đối tác bản tin cập nhật tiến độ thi công giai đoạn khởi đầu tháng 03/2026. Với điều kiện thời tiết ủng hộ và nỗ lực tăng ca, dự án đang ghi nhận những bước tiến quan trọng trong công tác hoàn thiện và lắp đặt hệ thống kỹ thuật.

1. Tình hình chung tại công trường

  • Thời tiết: Khu vực dự án duy trì trạng thái nắng ráo cả ngày (sáng và chiều) xuyên suốt từ ngày 26/02 đến 02/03, tạo điều kiện thuận lợi tối đa cho các công tác thi công ngoài trời và lắp đặt thiết bị.

  • Nhân lực: Công trường luôn duy trì đội ngũ nhân sự ổn định để đảm bảo khối lượng công việc khổng lồ:

    • Ban Chỉ huy: 12 nhân sự túc trực điều phối sát sao.

    • Nhân công: Duy trì trung bình từ 142 đến 148 người làm việc trực tiếp tại các tổ đội. Đặc biệt, ngày 02/03 ghi nhận kế hoạch tăng ca để đẩy nhanh tiến độ các hạng mục then chốt.

  • Thiết bị: Hệ thống máy móc chuyên dụng phục vụ gia công thép bao gồm 06 máy cắt, uốn thép và 02 máy duỗi thép luôn hoạt động hết công suất.

2. Các hạng mục thi công tiêu biểu đã đạt được

Trong những ngày qua, công trường đã triển khai đồng loạt nhiều hạng mục quan trọng:

  • Kết cấu và Hoàn thiện:

    • Hoàn tất công tác tháo cốp pha biên tầng mái vào cuối tháng 02.

    • Từ ngày 01/03, dự án chuyển trọng tâm sang gia công lắp đặt thép cột vách tầng mái 1.

    • Mở rộng diện tích xây tường, lanh tô và bổ trụ từ tầng 2 lên đến tầng 14 (vượt mốc tầng 12 ban đầu).

  • Hệ thống kỹ thuật (MEP):

    • Duy trì lắp đặt hệ thống thoát nước xuyên suốt từ tầng 2 đến tầng 15.

    • Chính thức triển khai và duy trì lắp đặt hệ thống phòng cháy chữa cháy (PCCC) khu vực tầng 2 – tầng 9.

  • Khu vực hầm (Khu 5 tầng): Liên tục gia công lắp đặt thép và cốp pha vách hầm B1 để sớm hoàn thiện phần nền móng vững chắc.

  • Quản trị hiện trường: Công tác sắp xếp vật tư, thiết bị được thực hiện nghiêm túc vào ngày 26/02 nhằm đảm bảo an toàn lao động tuyệt đối.

3. Kế hoạch thi công ngày 03/03/2026

Dựa trên đà tiến độ hiện tại, BCH công trường tiếp tục đặt mục tiêu duy trì các hạng mục trọng điểm cho ngày tiếp theo:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô và bổ trụ từ tầng 2 đến tầng 14.

  • Tiếp tục lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Hoàn thiện thép và cốp pha vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-01-03-20262

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 01/03/2026

Ban Chỉ huy (BCH) công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và đối tác bản tin cập nhật tiến độ thi công giai đoạn chuyển giao từ tháng 02 sang tháng 03/2026. Với tinh thần làm việc bền bỉ và điều kiện thời tiết ủng hộ, dự án đang ghi nhận những bước tiến quan trọng.

1. Tình hình chung tại công trường

  • Thời tiết: Trong suốt giai đoạn từ 26/02 đến 01/03, khu vực dự án duy trì thời tiết nắng ráo cả ngày (sáng và chiều). Đây là điều kiện lý tưởng để đẩy mạnh các hạng mục xây tô và cơ điện.

  • Nhân lực: Đội ngũ luôn được duy trì ổn định để đảm bảo khối lượng công việc:

    • Ban Chỉ huy: 12 nhân sự túc trực điều phối.

    • Nhân công: Duy trì trung bình từ 142 đến 148 người làm việc trực tiếp tại các tổ đội.

  • Thiết bị: Hệ thống 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục, đảm bảo cung ứng vật tư thép kịp thời cho các diện thi công.

2. Các hạng mục thi công trọng điểm đạt được

Trong những ngày qua, công trường đã hoàn thành và đang triển khai đồng loạt các hạng mục:

  • Kết cấu và hoàn thiện:

    • Hoàn tất tháo cốp pha biên tầng mái trong những ngày cuối tháng 02.

    • Nâng cao diện tích xây tường, lanh tô và bổ trụ từ tầng 2 lên đến tầng 14 (đạt mốc tầng 14 vào ngày 01/03).

    • Bắt đầu triển khai gia công lắp đặt thép cột vách tầng mái 1 từ ngày 01/03.

  • Hệ thống kỹ thuật (MEP):

    • Lắp đặt hệ thống thoát nước xuyên suốt từ tầng 2 đến tầng 15.

    • Chính thức triển khai lắp đặt hệ thống phòng cháy chữa cháy (PCCC) khu vực tầng 2 – tầng 9 từ ngày 01/03.

  • Khu vực hầm (Khu 5 tầng): Duy trì công tác gia công lắp đặt thép và cốp pha vách hầm B1.

  • Quản trị hiện trường: Công tác sắp xếp vật tư, thiết bị được thực hiện thường xuyên nhằm đảm bảo an toàn lao động và mỹ quan công trường.

3. Kế hoạch thi công ngày 02/03/2026

Duy trì đà tăng trưởng, BCH đã đề ra mục tiêu cho ngày làm việc tiếp theo:

  • Tiếp tục gia công lắp đặt thép cột vách tầng mái 1.

  • Duy trì xây tường, lanh tô, bổ trụ tầng 2 – tầng 14.

  • Tiếp nối lắp đặt hệ thống thoát nước (tầng 2-15) và hệ thống PCCC (tầng 2-9).

  • Hoàn thiện thép và cốp pha vách hầm B1 tại khu 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

  • Tên dự án: Căn hộ chung cư cao cấp Thiên Quân – Marina Plaza Cần Thơ.

  • Vị trí: SỐ 01 ĐƯỜNG TRẦN BẠCH ĐẰNG – PHƯỜNG TÂN AN THÀNH PHỐ CẦN THƠ.

  • Hotline: 0393 012345

  • Website: thienquanmarinaplaza.com

  • Facebook: www.facebook.com/chungcucaocapthienquanmarinaplaza

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-28-02-20266

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 28/02/2026

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ (28/02/2026)

Ban Chỉ huy công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và đối tác bản tin cập nhật tiến độ thi công những ngày cuối tháng 02/2026. Trong giai đoạn này, dự án đang duy trì nhịp độ làm việc khẩn trương để đảm bảo các hạng mục về đích đúng tiến độ đề ra.

1. Tình hình chung tại công trường

  • Thời tiết: Điều kiện thời tiết vô cùng lý tưởng với nắng ráo cả ngày (sáng và chiều) xuyên suốt từ ngày 26 đến 28/02. Đây là yếu tố then chốt giúp các công tác xây tô và lắp đặt hệ thống kỹ thuật diễn ra thuận lợi.

  • Nhân lực: Công trường luôn duy trì ổn định đội ngũ tay nghề cao:

    • Ban Chỉ huy (BCH): 12 người.

    • Công nhân: Dao động từ 144 đến 148 người.

  • Máy móc: Hệ thống 06 máy cắt, uốn thép và 02 máy duỗi thép hoạt động liên tục phục vụ công tác gia công.

2. Các hạng mục thi công trọng điểm

Trong 3 ngày vừa qua, các tổ đội thi công đã triển khai đồng bộ nhiều hạng mục quan trọng:

  • Công tác hoàn thiện: Tiếp tục tháo cốp pha biên tầng mái và thực hiện xây tường, làm lanh tô, bổ trụ tập trung tại khu vực tầng 2 đến tầng 12.

  • Hệ thống cơ điện (MEP): Đẩy mạnh lắp đặt hệ thống thoát nước xuyên suốt các tầng từ 2 đến 15.

  • Khu vực hầm (Khu 5 tầng): Gia công và lắp đặt cốt thép, cốp pha vách hầm B1.

  • Vệ sinh công nghiệp: Thực hiện sắp xếp vật tư, thiết bị ngăn nắp để đảm bảo an toàn lao động và không gian thi công.

3. Kế hoạch thi công giai đoạn tiếp theo

Bước sang đầu tháng 3, Ban Chỉ huy đã lên kế hoạch mở rộng các diện thi công:

  • Nâng cao năng suất: Đẩy mạnh xây tường, lanh tô và bổ trụ lên đến tầng 14.

  • Hệ thống PCCC: Triển khai lắp đặt hệ thống phòng cháy chữa cháy tại khu vực tầng 2 đến tầng 9.

  • Kết cấu: Tiếp tục hoàn thiện phần thép và cốp pha vách hầm B1 thuộc khu 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-27-02-20262

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 27/02/2026

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ (26/02 – 27/02/2026)

Ban Chỉ huy công trường Thiên Quân Marina Plaza xin gửi đến Quý khách hàng thông tin cập nhật về không khí làm việc khẩn trương tại dự án trong những ngày cuối tháng 2. Với điều kiện thời tiết lý tưởng, dự án đang duy trì tốc độ thi công ổn định để đảm bảo đúng kế hoạch đề ra.

1. Tình hình nhân lực và điều kiện thi công

Trong hai ngày vừa qua, công trường luôn duy trì nguồn lực tối ưu:

  • Thời tiết: Duy trì nắng ráo cả ngày trong cả hai ngày 26/02 và 27/02, tạo điều kiện thuận lợi tuyệt đối cho các hạng mục hoàn thiện.

  • Nhân lực: Đội ngũ luôn duy trì ở mức cao với khoảng 156 – 157 nhân sự, trong đó có 12 cán bộ Ban Chỉ huy (BCH) sát sao tại hiện trường.

  • Thiết bị: Hệ thống máy cắt, uốn và duỗi thép hoạt động liên tục để cung ứng vật tư cho các tổ đội.

2. Các hạng mục thi công trọng điểm

Các tổ đội thi công đã phối hợp nhịp nhàng để triển khai đồng loạt nhiều hạng mục:

  • Phần thô và hoàn thiện: Tiếp tục tháo cốp pha biên tầng mái; đồng thời triển khai xây tường, đổ lanh tô và bổ trụ xuyên suốt từ tầng 2 đến tầng 12.

  • Hệ thống kỹ thuật: Đẩy mạnh lắp đặt hệ thống thoát nước tại các tầng từ 2 đến 15.

  • Khu vực hầm (Khu 5 tầng): Tập trung gia công, lắp đặt thép và cốp pha vách hầm B1.

  • Quản trị hiện trường: Ngày 26/02, công tác sắp xếp vật tư thiết bị được chú trọng để đảm bảo môi trường làm việc an toàn, khoa học.

3. Kế hoạch thi công những ngày tới

Dựa trên tiến độ hiện tại, BCH đã lập kế hoạch chi tiết cho giai đoạn tiếp theo:

  • Mở rộng phạm vi xây dựng: Công tác xây tường, lanh tô và bổ trụ sẽ được mở rộng phạm vi từ tầng 2 lên đến tầng 14.

  • Hệ thống PCCC: Bắt đầu triển khai lắp đặt hệ thống phòng cháy chữa cháy cho các tầng từ 2 đến 9.

  • Tiếp tục hạ tầng: Duy trì lắp đặt hệ thống thoát nước tầng 2-15 và hoàn thiện kết cấu thép, cốp pha vách hầm B1.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-26-02-20265

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 26/02/2026

CẬP NHẬT TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ NGÀY 26/02/2026

Ban Chỉ huy công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và các đối tác thông tin cập nhật về tình hình thi công tại công trường ngày 26/02/2026. Với điều kiện thời tiết ủng hộ, các hạng mục quan trọng đang được triển khai đồng bộ và đúng kế hoạch.

1. Tình hình nhân sự và thiết bị tại công trường

Để đảm bảo tiến độ đề ra, đội ngũ nhân lực và hệ thống máy móc luôn được duy trì ở trạng thái sẵn sàng cao nhất:

  • Thời tiết: Cả buổi sáng và buổi chiều đều có nắng, tạo điều kiện thuận lợi cho các công tác thi công ngoài trời.

  • Nhân lực: Tổng cộng 156 người đang làm việc tại hiện trường, bao gồm:

    • Ban Chỉ huy (BCH): 12 người.

    • Nhân công: 144 người.

  • Máy móc thiết bị: Hoạt động ổn định với:

    • 06 Máy cắt, uốn thép.

    • 02 Máy duỗi thép.

2. Các hạng mục thi công trọng điểm trong ngày 26/02/2026

Trong ngày hôm nay, công tác thi công tập trung vào việc hoàn thiện phần thô và lắp đặt hệ thống kỹ thuật:

  • Khu vực tầng mái: Tiếp tục thực hiện tháo cốp pha biên.

  • Hoàn thiện phần thân (Tầng 2 – Tầng 12): Đẩy mạnh xây tường, thi công lanh tô và bổ trụ.

  • Hệ thống cơ điện (MEP): Lắp đặt hệ thống thoát nước xuyên suốt từ tầng 2 đến tầng 15.

  • Khu vực 5 tầng: Gia công lắp đặt thép và cốp pha vách hầm B1.

  • Quản lý hiện trường: Thực hiện sắp xếp vật tư thiết bị ngăn nắp để đảm bảo an toàn và không gian thi công.

3. Kế hoạch thi công ngày tiếp theo (27/02/2026)

BCH công trường đã đề ra mục tiêu cụ thể cho ngày mai nhằm duy trì nhịp độ công việc:

  • Tiếp tục xây tường, lanh tô, bổ trụ tầng 2 – tầng 12.

  • Duy trì lắp đặt hệ thống thoát nước từ tầng 2 – tầng 15.

  • Triển khai lắp đặt hệ thống phòng cháy chữa cháy (PCCC) khu vực tầng 2 – tầng 9.

  • Tiếp tục hoàn thiện thép và cốp pha vách hầm B1 tại khu vực 5 tầng.


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ

cap-nhat-tien-do-thi-cong-thien-quan-marina-plaza-can-tho-25-02-2026-ngay-lam-viec-dau-nam13

[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 25/02/2026 – ngày làm việc đầu năm

Ban Chỉ huy công trường dự án Thiên Quân Marina Plaza xin gửi đến Quý khách hàng và các đối tác thông tin cập nhật về tiến độ thi công tại công trường tính đến ngày 25/02/2026.

Trong giai đoạn này, nhịp độ thi công tại công trường đang được đẩy mạnh với sự tập trung cao độ về cả nhân lực và máy móc thiết bị, tận dụng tối đa điều kiện thời tiết thuận lợi để đảm bảo đúng lộ trình cam kết.

1. Tình hình chung tại công trường

  • Thời tiết: Ghi nhận điều kiện nắng ráo cả ngày (sáng và chiều), rất lý tưởng cho các công tác xây tô và lắp đặt hệ thống kỹ thuật.

  • Nhân lực: Tổng cộng 158 nhân sự đang làm việc trực tiếp, bao gồm:

    • Ban Chỉ huy (BCH): 12 người.

    • Công nhân kỹ thuật: 146 người.

  • Máy móc thiết bị: Hệ thống máy móc chuyên dụng phục vụ gia công thép hoạt động hết công suất:

    • 06 Máy cắt, uốn thép.

    • 02 Máy duỗi thép.

2. Các hạng mục thi công cụ thể trong ngày 25/02/2026

Công tác thi công đang diễn ra đồng loạt và khẩn trương tại nhiều phân khu:

  • Phần mái: Tiến hành tháo dỡ cốp pha biên tầng mái.

  • Phần thân (Tầng 2 – Tầng 12): Tập trung xây tường, thi công lanh tô và đổ bổ trụ.

  • Hệ thống kỹ thuật (Tầng 2 – Tầng 15): Triển khai lắp đặt hệ thống đường ống thoát nước.

  • Khu vực 5 tầng: Gia công và lắp đặt cốt thép, cốp pha vách hầm B1.

3. Kế hoạch thi công ngày tiếp theo (26/02/2026)

Duy trì đà tiến độ, BCH công trường đã lên kế hoạch chi tiết cho ngày làm việc tiếp theo:

  • Tiếp tục công tác xây tường, lanh tô, bổ trụ từ tầng 2 đến tầng 12.

  • Duy trì lắp đặt hệ thống thoát nước các tầng từ 2 đến 15.

  • Hạng mục mới: Triển khai lắp đặt hệ thống phòng cháy chữa cháy (PCCC) từ tầng 2 đến tầng 9.

  • Tiếp tục gia công lắp đặt thép và cốp pha vách hầm B1 tại khu vực 5 tầng.

Với tinh thần làm việc chuyên nghiệp, BCH công trường Thiên Quân Marina Plaza cam kết kiểm soát chặt chẽ chất lượng và an toàn, quyết tâm đưa dự án về đích đúng hạn.

Trân trọng cảm ơn!


BAN CHỈ HUY CÔNG TRƯỜNG THIÊN QUÂN MARINA PLAZA

📧 Thông tin liên hệ
