Cập nhật tiến độ thi công Thiên Quân – Marina Plaza ngày 22/12/2022
Công việc hôm nay:
a/ Đào đất đáy hố móng( -9.450) phần tháp đôi ( Giai đoạn 1 ):
– Móng M1( SL: 09), ước tính 5.5/9 móng.
– Móng M2( SL: 03), ước tính 3/3 móng.
– Móng M2A( SL: 01), ước tính 1/1 móng.
– Móng M3( SL: 02), ước tính 0/2 móng.
– Móng M4( SL: 02), ước tính 1.5/2 móng.
=> Tổng phần trăm công tác đào đất phần móng ( SL: 17 Móng), ước tính đạt 64.71%

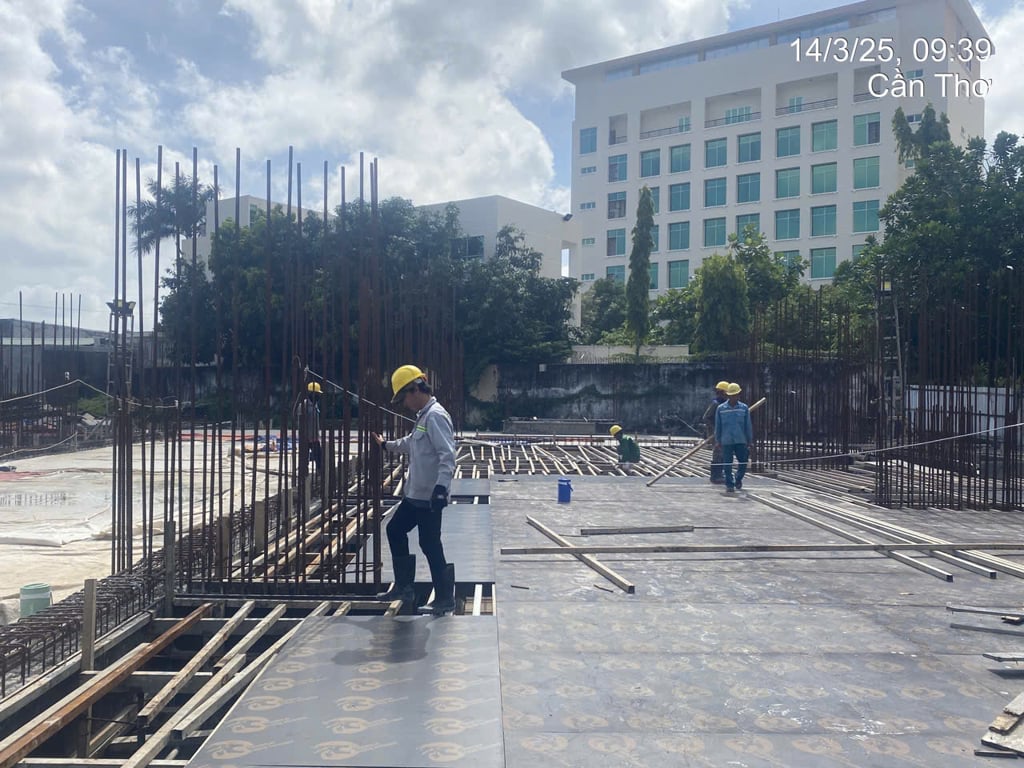

b/ Công tác khác:
– Gia công thép móng + giằng móng, ước tính đạt 9%
– Lắp đặt thép móng M1, M2, M2a, M4 trục A-D/6-7 ( ước tính đạt 5% )
– Chứng kiến kéo và uốn thép tại phòng LAS ACI
– Lắp dựng coffa móng M1, M2, M2a, M4 trục A-D/6-7
– Đổ bê tông lót móng M1 trục A/6-7
– Đổ bê tông lót móng M2 trục F-G/14-15
