Cập nhật tiến độ thi công Thiên Quân – Marina Plaza ngày 13/02/2023
Công việc hôm nay:
a/ Đào đất đáy hố móng( -9.450) phần tòa tháp đôi:Theo kế hoạch thi công được duyệt ngày 02/12/2022.
– Móng M1( SL: 18), ước tính 18/18 móng.
– Móng M2( SL: 04), ước tính 4/4 móng.
– Móng M2A( SL: 01), ước tính 1/1 móng.
– Móng M3( SL: 03), ước tính 3/3 móng.
– Móng M4( SL: 03), ước tính 3/3 móng.
– Móng M5( SL: 01), ước tính 1/1 móng.
=> Tổng phần trăm công tác đào đất phần móng, ước tính đạt 100%.
b/ Đào đất đáy hố móng( -9.450) phần tòa tháp đôi: Không theo kế hoạch thi công được duyệt ngày 02/12/2022 ( SL: 13 móng )
– Móng M1( SL: 09), ước tính 4/9 móng.
– Móng M5( SL: 01), ước tính 1/1 móng.
=> Tổng phần trăm công tác đào đất phần móng, ước tính đạt 38%
c/ Thi công móng( cốt thép,coppha, bê tông) tòa tháp đôi: Theo kế hoạch thi công được duyệt ngày 02/12/2022.
– Móng M1( SL: 18), ước tính 17/18 móng.
– Móng M2( SL: 04), ước tính 4/4 móng.
– Móng M2A( SL: 01), ước tính 1/1 móng.
– Móng M3( SL: 03), ước tính 3/3 móng.
– Móng M4( SL: 03), ước tính 3/3 móng.
– Móng M5( SL: 01), ước tính 0/1 móng.
=> Tổng phần trăm công tác thi công móng ( SL: 28/30 móng ), ước tính đạt 93.33%
d/ Thi công móng( cốt thép,coppha, bê tông) tòa tháp đôi: Không theo kế hoạch thi công được duyệt ngày 02/12/2022 ( SL: 13 móng )
– Móng M1( SL: 09), ước tính 3/9 móng.
=> Tổng phần trăm công tác thi công móng – ngoài kế hoạch được duyệt ( SL: 3/13 móng ), ước tính đạt 23%
e/ Công tác khác:

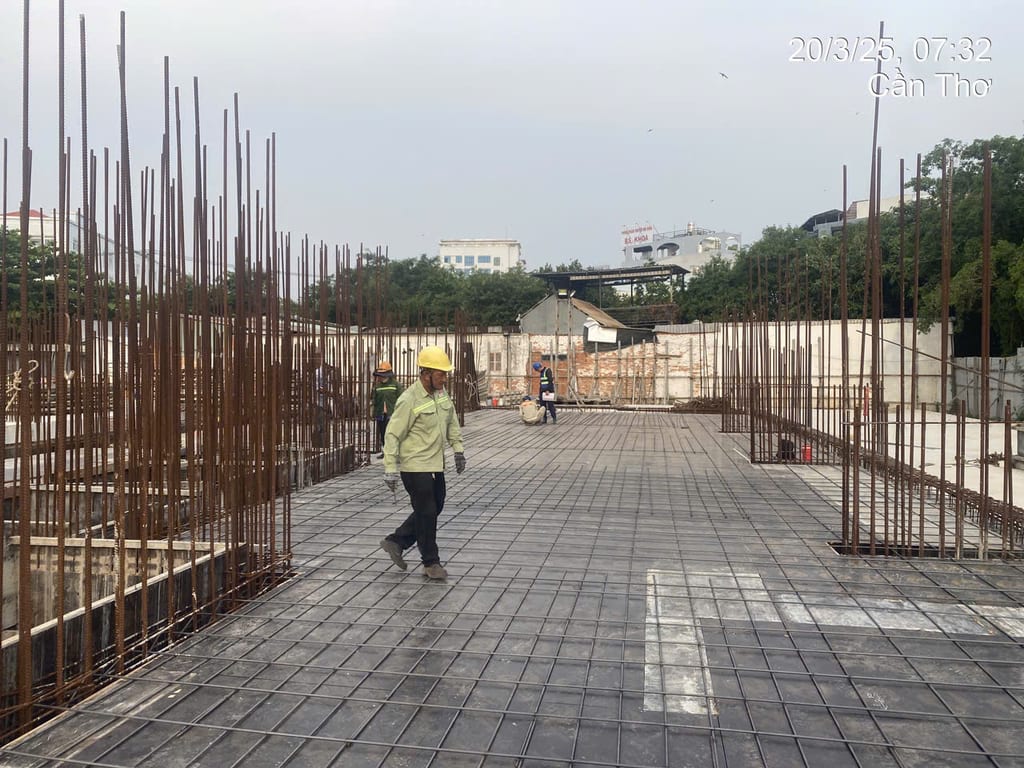

– Gia công, lắp dựng thép móng ( ước tính đạt 98% )
– Gia công ,lắp dựng thép và coffa móng M5 trục F-G/11-13
– Nghiệm thu tọa độ cọc khoan nhồi CN2 D600
– Chứng kiến thí nghiệm kéo và uốn thép tại phòng Las ACI
– Chứng kiến thí nghiệm nén mẫu bê tông lót và bê tông móng tại phòng Las ACI
