[ Cập nhật tiến độ thi công ] Thiên Quân Marina Plaza Cần Thơ 04/4/2025
TIẾN ĐỘ THI CÔNG DỰ ÁN THIÊN QUÂN MARINA PLAZA CẦN THƠ 04/4/2025 📊
Ngày báo cáo: 03/04/2025
I. HOẠT ĐỘNG HOÀN THÀNH TRONG NGÀY :
A. Khối đế:
- Công tác kiểm tra chất lượng:
- Thực hiện decffect dầm biên khối đế
- Công tác thi công:
- Tiến hành thi công chống thấm dầm biên tầng 1
- Công tác kiểm định:

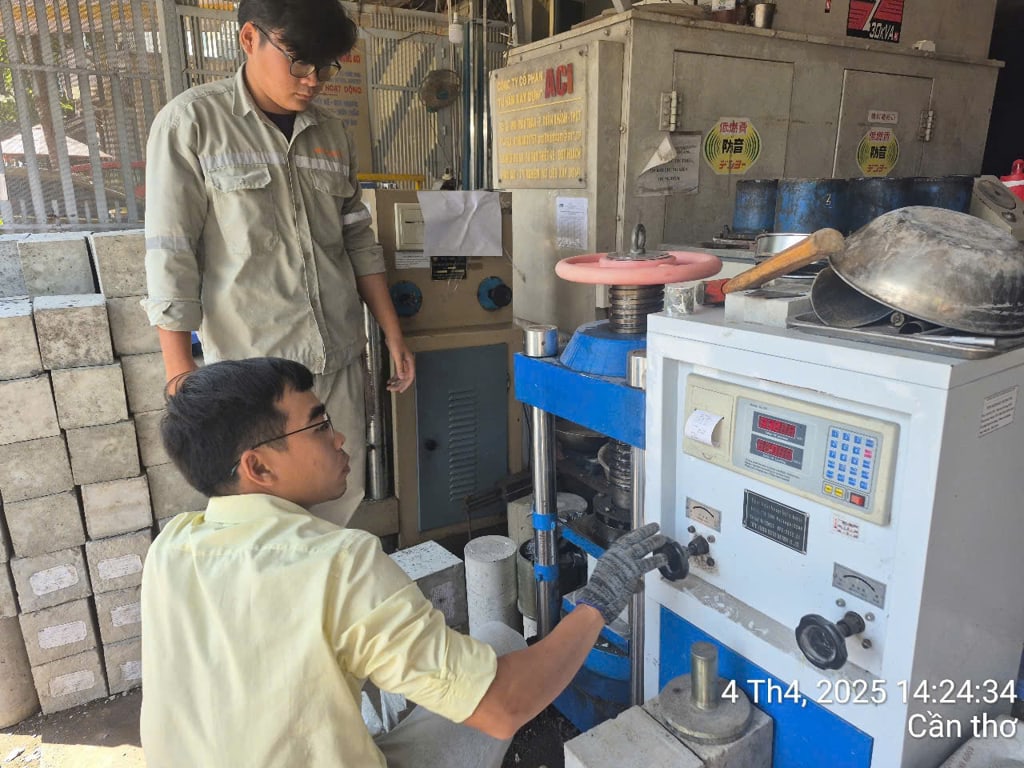

- Chứng kiến thí nghiệm nén mẫu bê tông R28 – chống thấm của dầm sàn tầng 1 (zone 1)
B. Tháp 01 & 02 – Zone 3 & 4:
- Công tác kiểm tra chất lượng:
- Deffect thép, cây chống, ván khuôn dầm sàn tầng 1
- Công tác nghiệm thu:

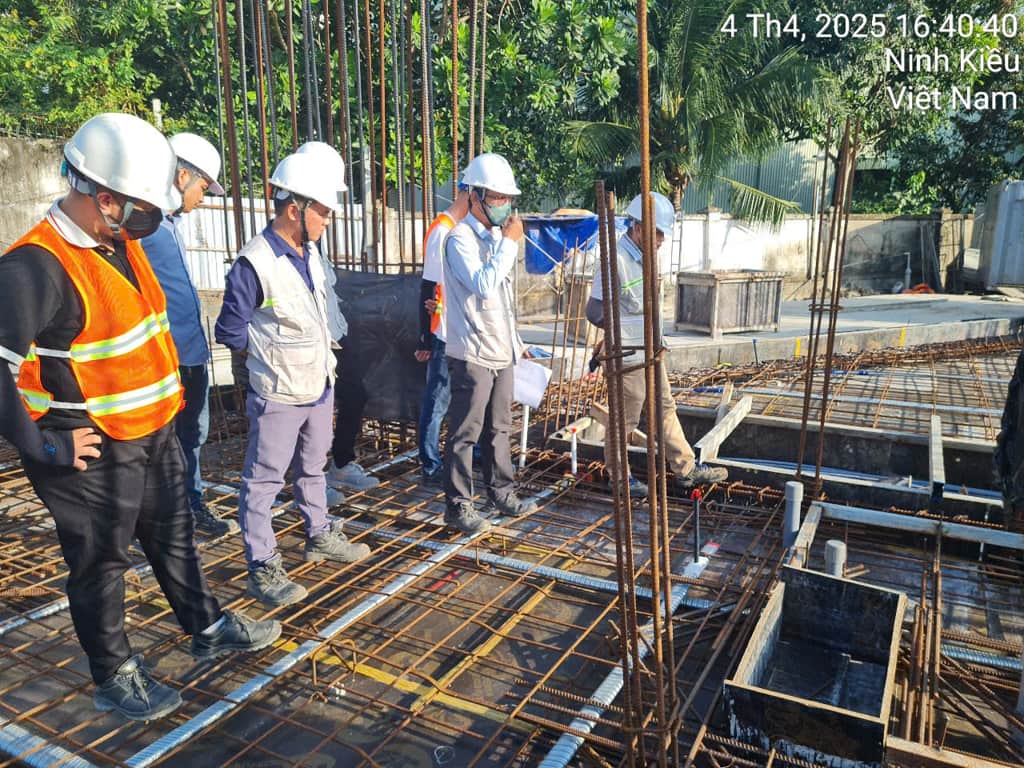

- Nghiệm thu tổng thể (thép, cây chống, ván khuôn) tầng 1
C. Sự cố phát sinh:
- Lịch đổ bê tông dầm sàn tầng 1 tiếp tục bị hủy bỏ
- Nguyên nhân: Các công tác còn một số lỗi cần được khắc phục chưa đạt (Biên bản đính kèm)
II. KẾ HOẠCH TRIỂN KHAI NGÀY 05/04/2025 :
A. Tháp 01 & 02 – Zone 3 & 4:
- Công tác kiểm tra chất lượng:
- Tiếp tục deffect thép, cây chống, ván khuôn dầm sàn tầng 1
- Công tác nghiệm thu:
- Tiếp tục nghiệm thu tổng thể (thép, cây chống, ván khuôn) tầng 1
B. Khối đế:
- Công tác thi công:
- Tiếp tục thi công chống thấm dầm biên tầng 1
III. NHẬN XÉT TỔNG THỂ :
Mặc dù công tác đổ bê tông dầm sàn tầng 1 tiếp tục bị hoãn do các lỗi chưa được khắc phục đạt yêu cầu, các công việc khác vẫn được tiến hành theo kế hoạch. Việc nghiệm thu tổng thể tại tháp 01 và 02 đã được thực hiện, song vẫn còn một số vấn đề cần được giải quyết trước khi tiến hành đổ bê tông. Công tác chống thấm dầm biên tầng 1 tại khối đế đang được triển khai đúng tiến độ. Kế hoạch cho ngày 05/04/2025 sẽ tập trung vào việc tiếp tục kiểm tra, khắc phục các lỗi và nghiệm thu lại toàn diện để đảm bảo đủ điều kiện cho công tác đổ bê tông trong thời gian tới.

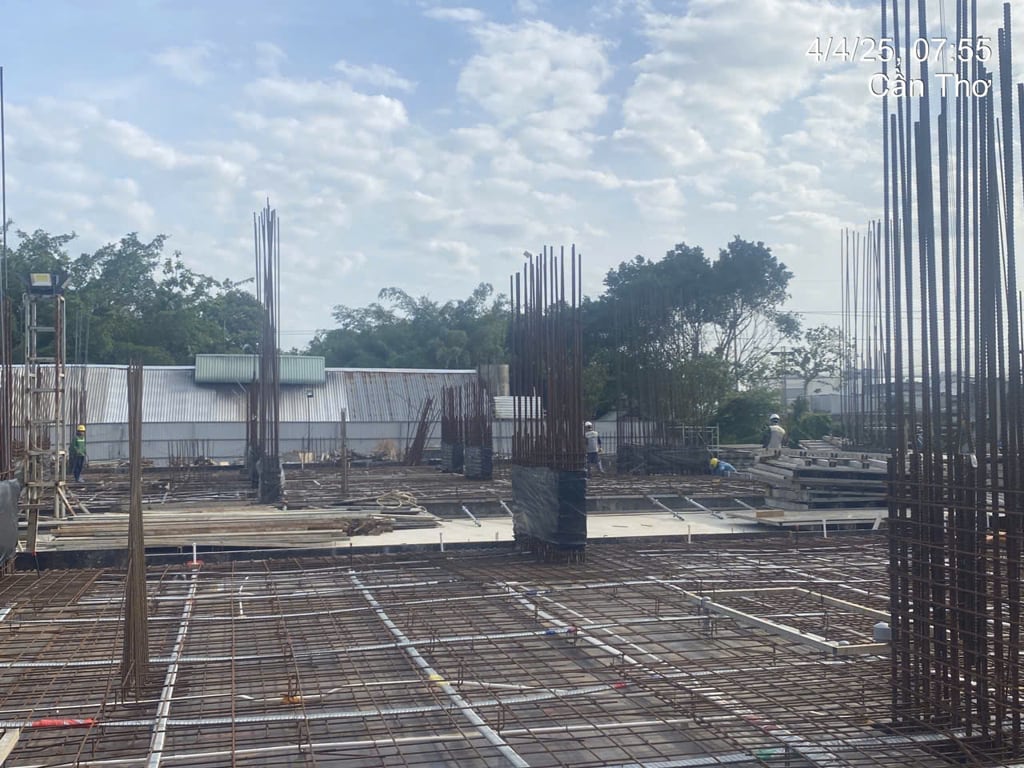

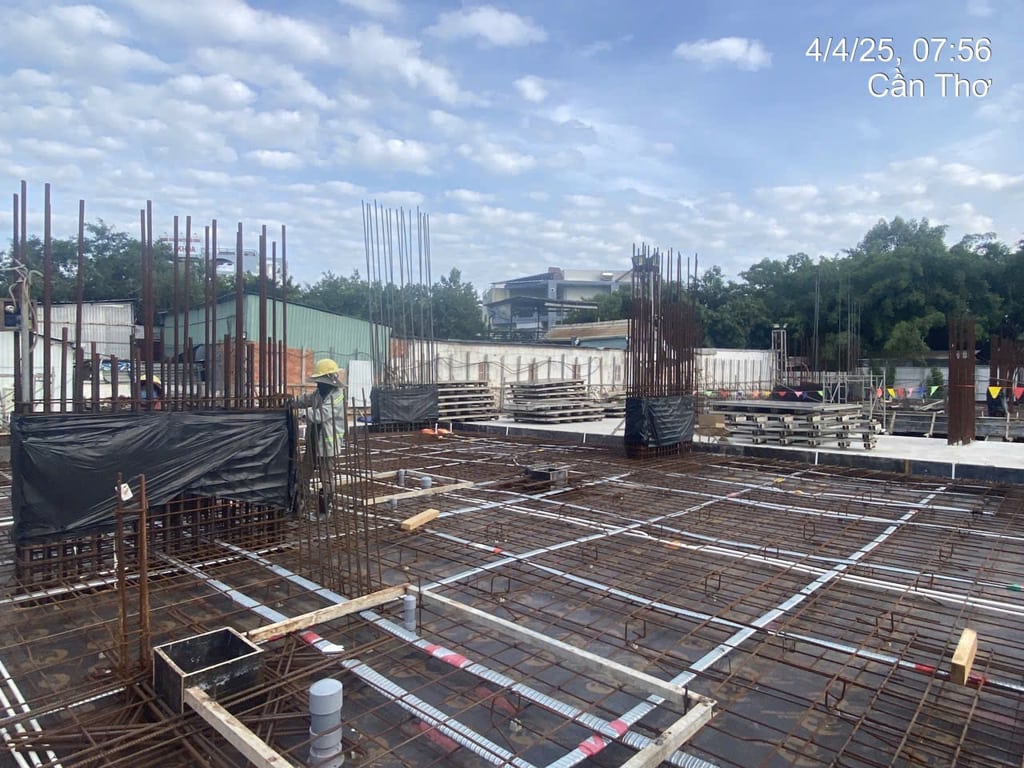

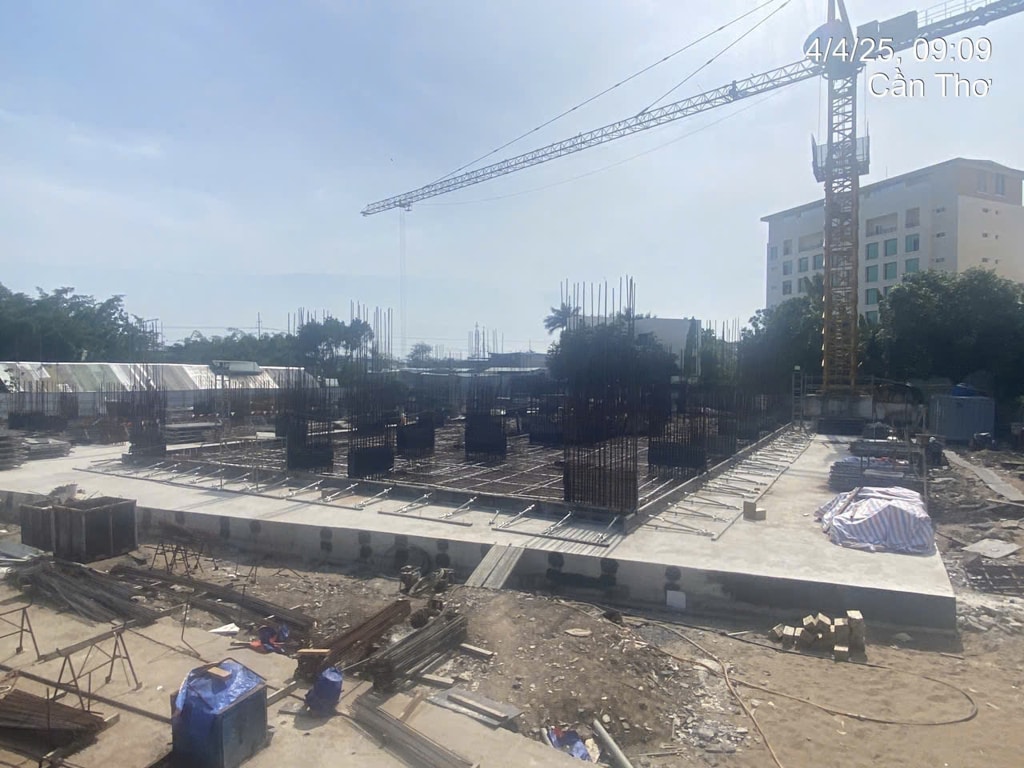

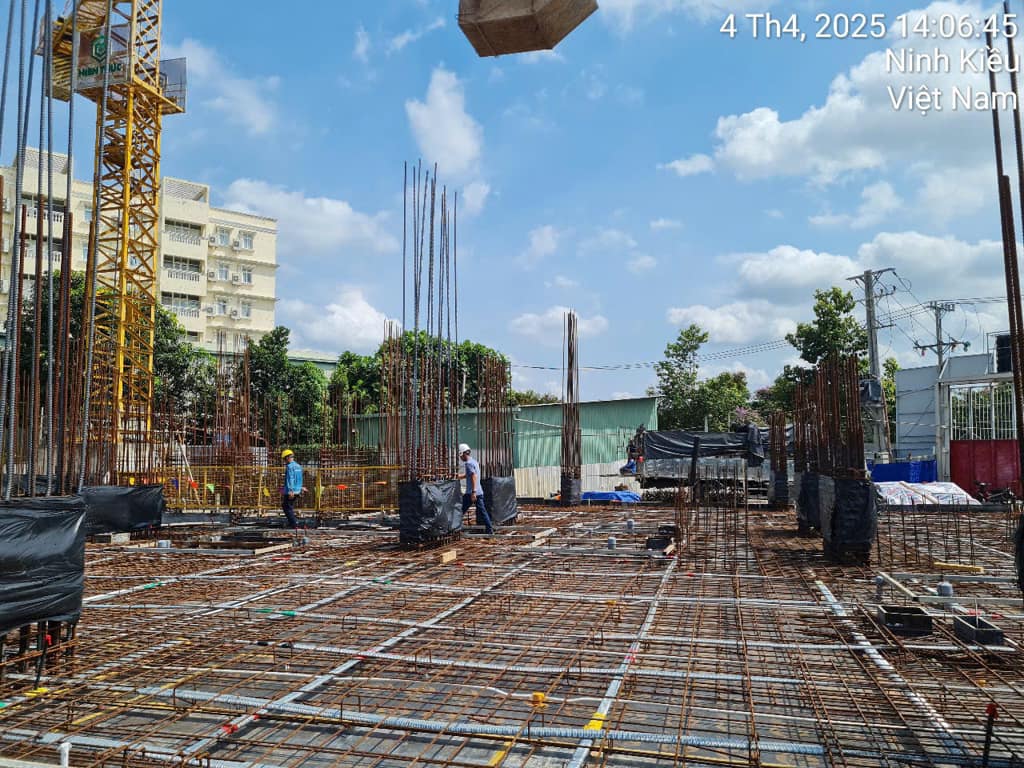

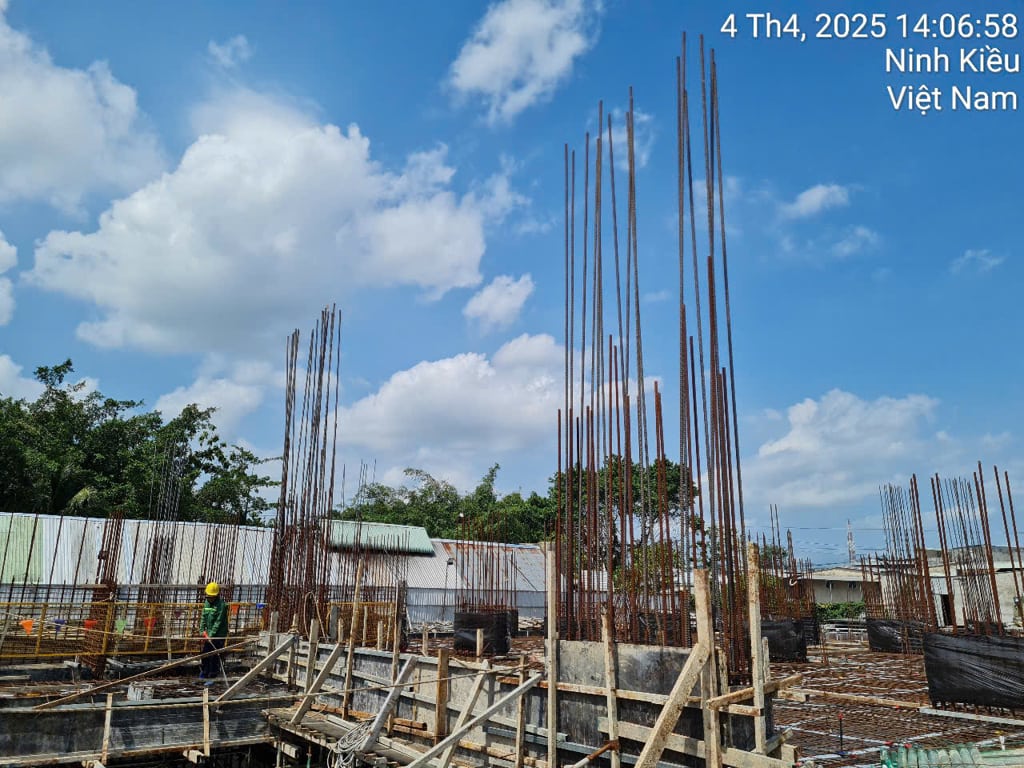

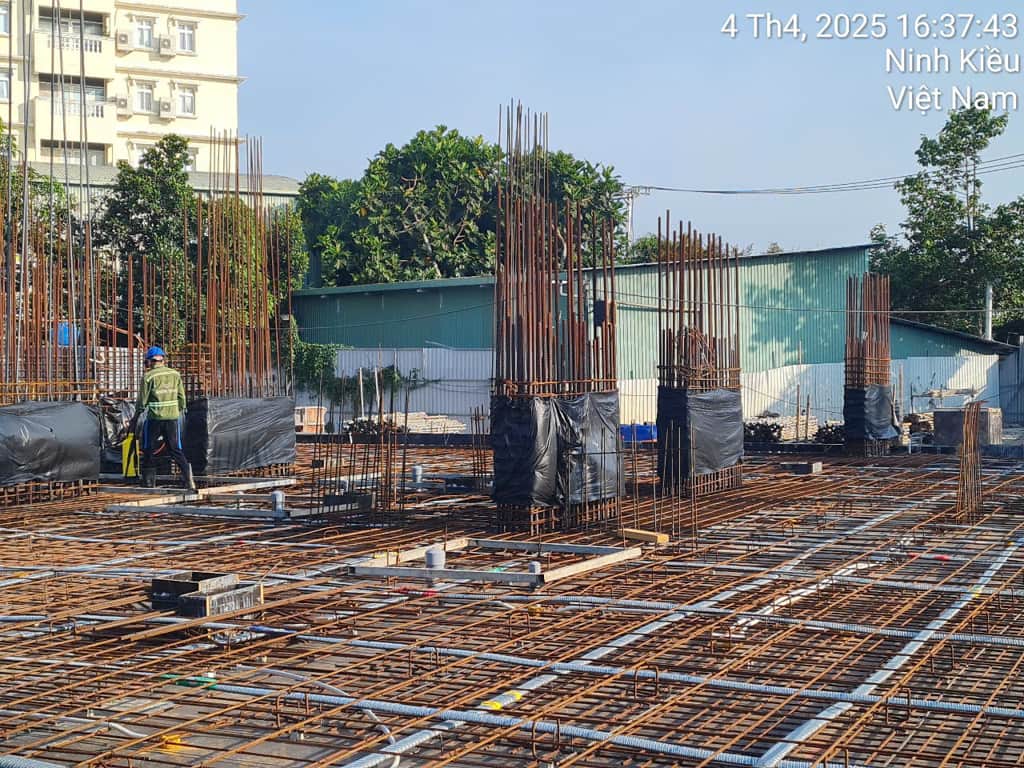

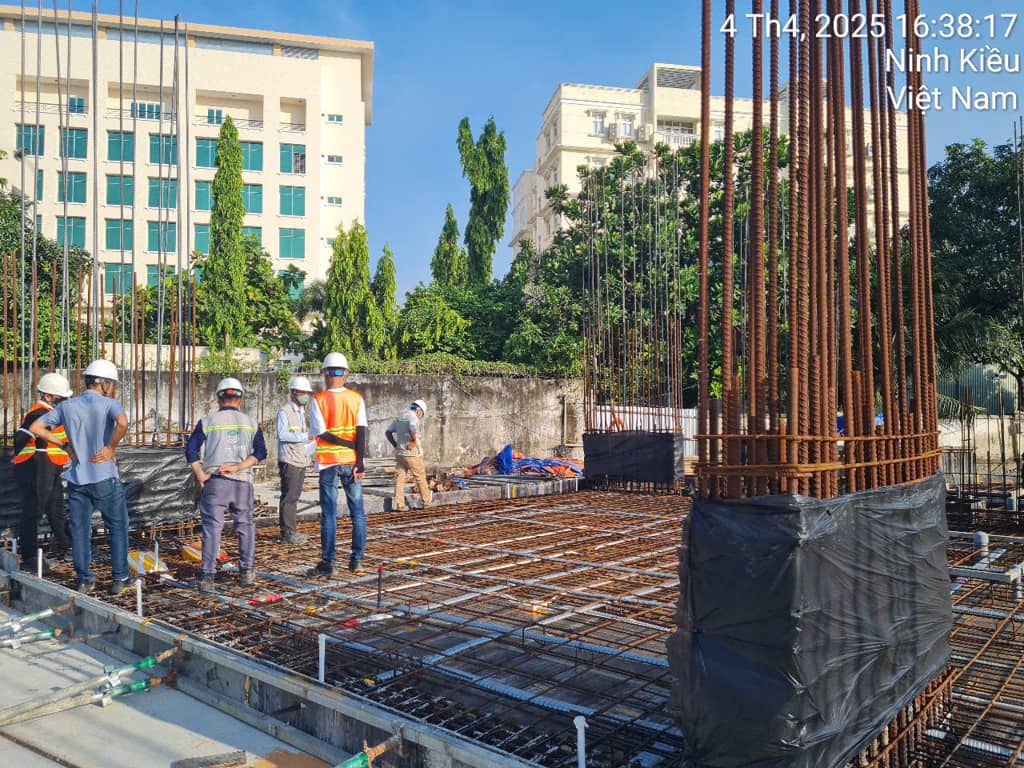

IV. HÌNH ẢNH HIỆN TRƯỜNG NGÀY 04/04/2025:
