Cập nhật tiến độ thi công Thiên Quân – Marina Plaza ngày 10/04/2023
Công việc hôm nay:
a/ Đào đất đáy hố móng( -9.450) phần tòa tháp đôi
=> Đã hoàn thành
b/ Thi công móng( cốt thép,coppha, bê tông) tòa tháp đôi.
=> Đã hoàn thành
c/ Thi công bê tông lót ( bao gồm: bê tông lót giằng móng và bê tông lót ô sàn hầm B2 )
=> Đã hoàn thành

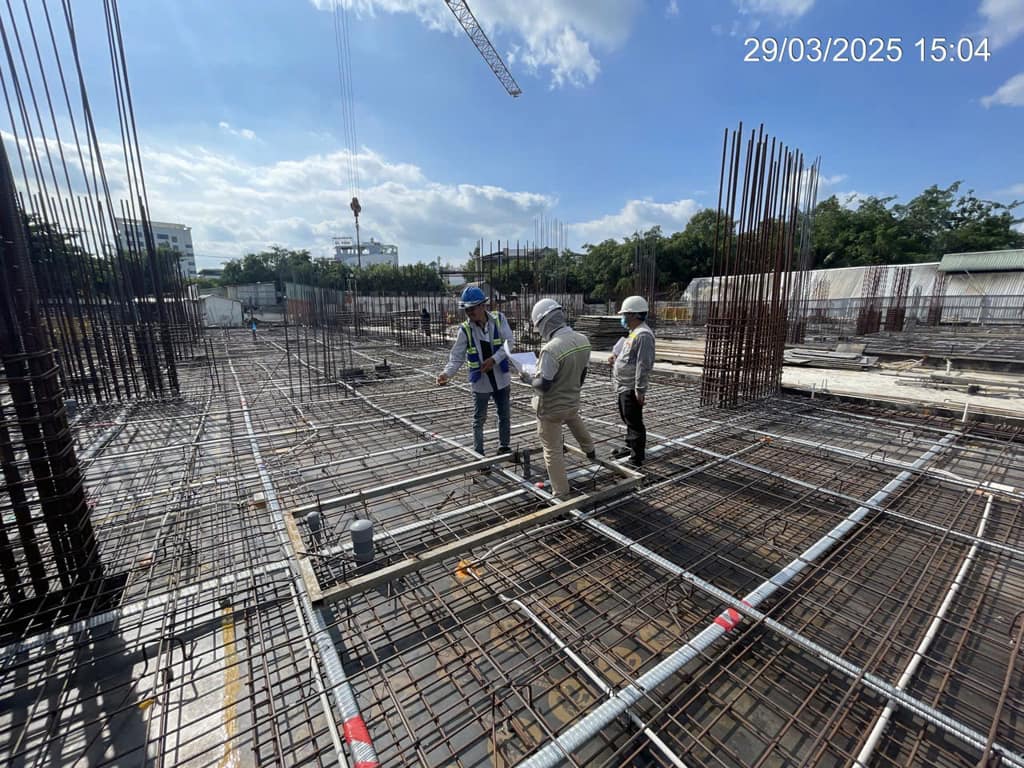

d/ Thi công lắp đặt cốt thép ( bao gồm: giằng móng và sàn hầm B2 ):
– Lắp đặt cốt thép giằng móng, ước tính đạt 100%
– Gia công cốt thép sàn hầm B2, ước tính đạt 92%
– Gia công, lắp dựng cốt thép vách hầm B2, ước tính đạt 30%
e/ Công tác khác:
– Gia công, lắp đặt thép sàn hầm B2 trục A-H/1-16
